MES移行の開発期間・スケジュール・納期は、新しいMESを作る期間よりも、生産実績・品質・トレーサビリティのデータを移し、PLCや生産設備との接続を切り替える実行段階の進め方で決まります。
扱う範囲は、移行の対象、工程、確認の3つの観点から見た実行段階です。
- 対象:移行対象と業務条件
- 工程:計画から切替まで
- 確認:データと本番作業
▼全体ガイドの記事
・MES移行の完全ガイド
レガシーシステム刷新の種類・工程・費用・会社選定までの全体像については、無料ホワイトペーパー「レガシーシステム刷新の完全ガイドブック」で詳しく解説しています。
MES移行の位置づけ(実行フェーズのリスク管理という論点)
MES移行の開発期間を正しく見積もるには、「どんな新しいMESを作るか」より先に、実行段階の管理を見る必要があります。今動いている生産実績・品質検査結果・トレーサビリティデータと、稼働中の生産ラインを、どう安全に新環境へ移すかが問われるためです。
要件定義や設計がどれほど優れていても、データを移し、PLC・生産設備との接続を切り替える瞬間の進め方を誤れば、出荷停止やトレーサビリティの分断といった致命的な事故につながります。そのため、開発期間の見積もりは、この「移す作業」に固有の工程がどれだけあるかを正確に洗い出すところから始まります。
7波(モダナイゼーション〜改修)との違い
同じMESの見直しでも、姉妹記事ごとに判断の場面が違い、中心に置く論点も異なります。
- 「MESのモダナイゼーション」:5つの技術的アプローチ(リホスト・リプラットフォーム・リファクタリング・リビルド・リプレース)の使い分け
- 「MES刷新」:生産可視化の遅れが経営に与える影響を踏まえた投資判断
- 「MES更改」:保守契約の満了やEOS/EOLという期限管理
- 「MESのリアーキテクチャ」:工程管理・実績収集・品質管理というドメインの境界設計
- 「MESリプレイス」:自社開発を維持するか、MESパッケージへ乗り換えるかという製品選定
「MESのリニューアル」は現場オペレーターの実績入力画面のデザインや操作性という体験価値を、「MES改修」は特定機能に絞った部分的・小規模な修正を扱います。
本記事が扱うMES移行は、これらと異なり、手法や対象範囲の意思決定が済んだ後の実行段階そのものに焦点を絞ります。何を・なぜ変えるかの詳細は、各姉妹記事の完全ガイドをあわせてご参照ください。
MES特有の移行実行課題(生産実績・品質・トレーサビリティデータ、PLC接続切替)
姉妹記事「生産管理システム移行」は、製番・品番・BOM・工順といった「計画側の司令塔レイヤー」の移行実行を扱います。一方、本記事のMES移行は、その計画を受けて現場設備と連携しながら実行する「現場直結の実行レイヤー」の移行実行が対象です。
第一に、ロット番号、製造履歴、品質検査結果がリレーショナルに紐づいたトレーサビリティデータを、どう凍結し、どう新環境へ引き継ぐかという課題です。製造履歴とは、どの部品がどの製品に使われたかというBOM展開の履歴を指します。この紐付けが一部でも欠損すると、リコール発生時のトレースが不可能になり、品質保証そのものが成立しなくなります。
第二に、ミリ秒〜秒単位で稼働データ・品質データを出力し続けるPLC(シーケンサー)や生産設備との接続を、リアルタイム連携を止めずにどう切り替えるかという課題です。これはMES移行ならではの、生産管理システム移行以上にシビアな制約です。
カットオーバー戦略別に見る開発期間の違い(工場休止日を活用した一斉移行・段階移行・パラレルラン)
移行実行フェーズの期間を最も大きく左右するのは、生産ラインとPLC・生産設備との接続を、どのタイミングでどこまで切り替えるかというカットオーバー戦略の選択です。設備を止めずに接続だけを切り替える難しさを抱えるMES移行では、この選択が他システム以上に重い意味を持ちます。
工場休止日(GW・お盆・年末年始・計画停止日)を活用した一斉移行の期間とダウンタイム設計
一斉移行(ビッグバン方式)は、指定した1つのタイミングで全ライン・全設備接続を新MESへ切り替える方式です。並行運用のコストがかからない一方、失敗時には工場全体が停止するリスクを抱えるため、規模が小さく十分な停止時間を確保できる場合に適しています。
大規模で複雑な移行は、GW・お盆・年末年始のように3〜5日程度の余裕がある長期連休・計画停止日を狙います。中規模でデータ量が多い移行は、月曜の稼働開始まで2日間の余裕がある週末を狙います。小規模で短時間に完結する移行は、平日夜間(22時〜翌5時)を狙うのが、規模ごとの実務上の定石です。
タイムテーブルを組む際は、移行リハーサルで実測した作業時間の1.2〜1.5倍をバッファとして確保します。さらに、トラブル対応用に30分〜1時間の予備時間を組み込んでおくことが、翌朝の生産開始を守るための実務上の鉄則です。
ライン・工程単位の段階移行とパラレルラン(並行稼働)の期間
段階移行は、拠点・ライン・工程などの単位でグループを分割し、複数回に分けて順次切り替えていく方式です。特定の1ライン・1工程だけを先行させて問題点を洗い出したうえで、残りのラインへ展開していく進め方が代表的です。期間の目安は、拠点・部門単位の分割で3ヶ月〜1年、機能単位の分割で6ヶ月〜2年です。
切替の対象が1回あたり小さいため、個々のリスクは局所化できます。一方で、新旧MESが混在する期間が長くなり、PLC・生産設備からのデータを新旧どちらに流すか、両方に流して同期させるかという「中間連携ブリッジ」の設計が複雑になります。
並行稼働(パラレルラン)は、新旧両方のMESに生産実績・品質検査結果を同時に入力し、結果を照合する方式で、期間の目安は2週間〜3ヶ月です。切替失敗のリスクをほぼゼロにできます。ただし、現場での二重入力という運用負荷が生じるため、トレーサビリティ要件が特に厳しい主力ラインに絞って採用するのが現実的です。
工程別の期間配分(移行設計〜生産実績・トレーサビリティデータの移行リハーサル〜カットオーバーまで)

カットオーバー戦略を決めた後は、移行実行フェーズそのものを工程別に分解し、具体的な期間配分を描く段階に入ります。

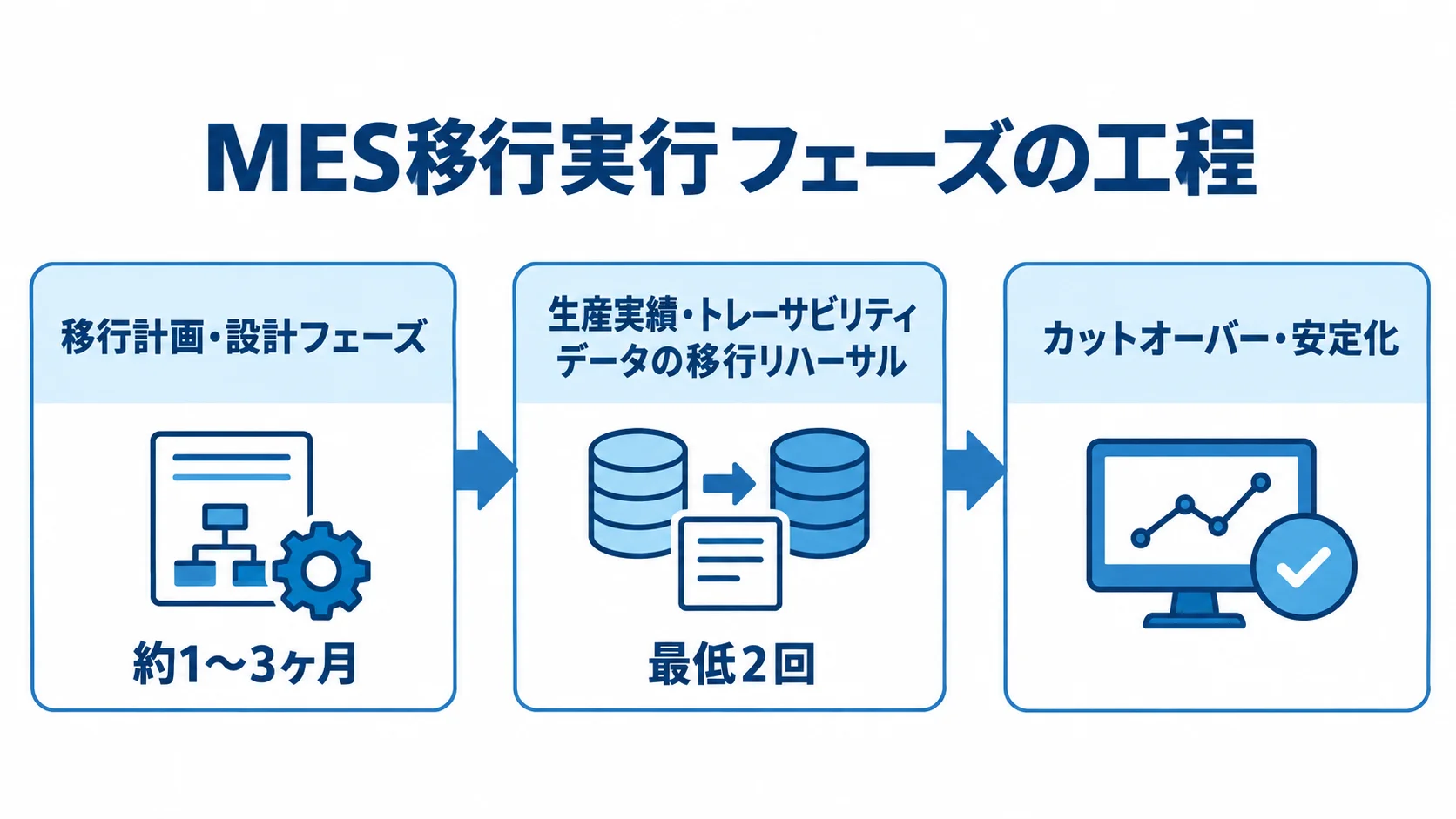

MESの移行実行フェーズは、移行計画・設計、生産実績・トレーサビリティデータの移行リハーサル、カットオーバー・安定化という3つの工程で構成されます。
移行計画・設計フェーズ(トレーサビリティデータの棚卸しとフリーズウィンドウ設計)
移行計画・設計フェーズでは、現行の生産実績・品質検査結果・トレーサビリティデータを棚卸しして品質を調べ、移行対象と対象外を切り分けます。そのうえで、新旧システム間のデータマッピングと、カットオーバー戦略の決定を行います。期間の目安は約1〜3ヶ月です。
この段階で特に重要なのが「フリーズウィンドウ」の設計です。MESのデータは秒単位で動き続けるため、大部分の実績・トレーサビリティデータは事前にロードしておき、切替直前のごく短い時間だけ現場のデータ更新を凍結します。その間に発生した差分だけをCDC(Change Data Capture)技術などで反映させることで、本番当日のダウンタイムを大幅に圧縮できます。
あわせて、対象となる全PLC・生産設備のインターフェースと出力データ形式を漏れなく洗い出しておくことが、後工程の手戻りを防ぐ最大の予防策です。
生産実績・トレーサビリティデータの移行リハーサルとPLC接続切替の外部連携テスト

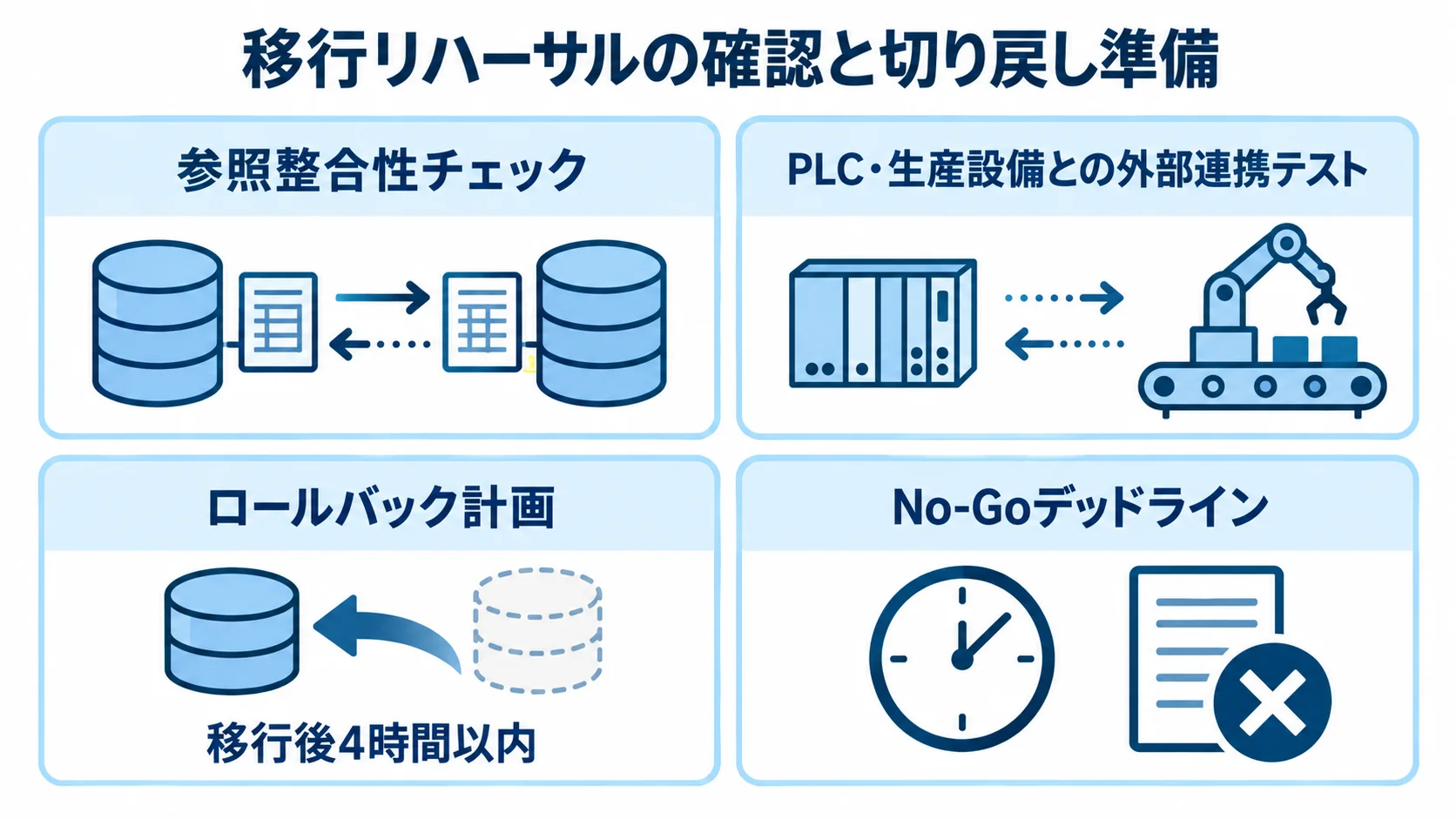

生産実績・品質検査結果・トレーサビリティデータの移行リハーサルは、期間よりも実施回数と検証の厳密さで管理するのが実務の基本です。最低2回の実施が強く推奨されます。
リハーサルのたびに、3層のチェックを実施します。移行直後は、新旧のレコード数を機械的に照合する「件数チェック」を行い、重要な上位データは明細レベルで比べる「サンプル・集計照合」で確かめます。さらに、現場担当者が実データを画面で目視し、参照整合性(実績が参照する品目コードやロットマスタが新システムにあるか、孤立レコードがないか)を見る「業務検証」を担います。
同時に、本番相当のPLC・生産設備・エッジ端末と実際に接続して「外部連携テスト」を行います。データ形式・日付形式・単位のわずかな差異でエラーが起き、数万件の生産データが滞留・ロストするおそれがあります。このテストで接続の不具合を事前に見つけておくことが、本番当日の事故を防ぐ最大の備えになります。
納期を左右する遅延要因(トレーサビリティ紐付け欠損・PLC接続切替未検証・ロールバック未整備)

MES移行のスケジュールが計画を超える原因は、上流の設計ミスよりも、実行段階に固有の見落としにあるケースがほとんどです。特に頻発する遅延要因は2つあります。
ロット番号・製造履歴の紐付け欠損が招く品質保証リスク
移行実行フェーズで最も典型的な遅延要因は、ロット番号・製造履歴・品質検査結果というリレーショナルに紐づいたトレーサビリティデータの欠損です。
件数が一致していても、部品と製品の親子関係や、検査結果と該当ロットの紐付けが一部でも欠損すると、リコール発生時に対象製品を正確に特定できなくなります。これは静的なマスタデータの検証だけでは見つけられない、リレーショナルデータ特有の落とし穴です。
対策は、移行計画の段階で「移行された実績が参照する品目コード・ロットマスタが新システムに確実に存在するか」という参照整合性チェックを、リハーサルの標準工程として組み込むことです。あわせて、孤立レコードの有無を機械的に照合する体制を整えておきます。
PLC・生産設備接続の疎通未検証とNo-Goデッドライン未整備
もう一つの典型的な遅延要因は、要件定義の段階でPLC・生産設備との接続を実機検証しないまま本開発に進むことです。設備を止めずに接続だけを切り替えるには、ネットワークのルーティング変更やエッジゲートウェイの接続先変更を、コンマ単位で合わせる必要があります。この難しさが移行リハーサル当日に初めて発覚すると、作業時間内に対処しきれず、移行そのものが頓挫します。
移行中に致命的な不具合が見つかった場合は、旧環境へ即座に切り戻す「ロールバック計画」が要ります。そのうえで、切り戻しを発動する明確な基準を、数値で定めた「No-Goデッドライン」として事前に用意しておきます。例えば、所定の時刻までにデータの抽出・変換・ロードが完了しない場合や、トレーサビリティデータに1件でも欠損が見つかった場合、PLC・WMSとの連携がタイムアウトした場合などが該当します。
これらを用意していないと、当日の判断が後手に回り、業務停止時間が青天井に拡大するリスクを抱えます。新MESで実績データが蓄積され始めると、旧システムへ戻した際にそのデータが消えるため、切り戻しの実務的なリミットは移行後4時間以内が目安とされます。この時間軸を意識した判断基準の整備が、納期遵守の鍵になります。
依頼先選定・カットオーバー当日の体制構築が移行期間に与える影響

同じ規模のMESでも、移行を依頼する相手によって、実際にかかる期間は大きく変わります。移行は専門性の高い工程なので、依頼先の実績と当日の体制設計が、期間を縮められるかどうかを分けます。
MESのトレーサビリティデータ構造・PLC連携実績の確認ポイント
依頼先を選ぶ際に確かめたい点は2つあります。1つ目は、ロット番号・製造履歴・品質検査結果というMES特有のリレーショナルなデータ構造への理解と、PLC・生産設備との連携実績です。トレーサビリティ要件の重さを理解しないまま移行スクリプトを組むと、参照整合性チェックの設計を誤りやすくなります。
2つ目は、移行リハーサルの進め方を具体的に描けるかどうかです。提案段階で、リハーサルの回数と検証内容、フリーズウィンドウの設計、PLCとの外部連携テストの範囲を明確に示せるパートナーほど、当日のトラブルを未然に防ぐ実務力が高いと判断できます。
契約前に、こうした実績や計画を具体的な数値とともに共有してもらうことが、期間見積もりの妥当性を検証する近道です。
カットオーバー当日の体制(移行本部・工場責任者・ハイパーケア期間)

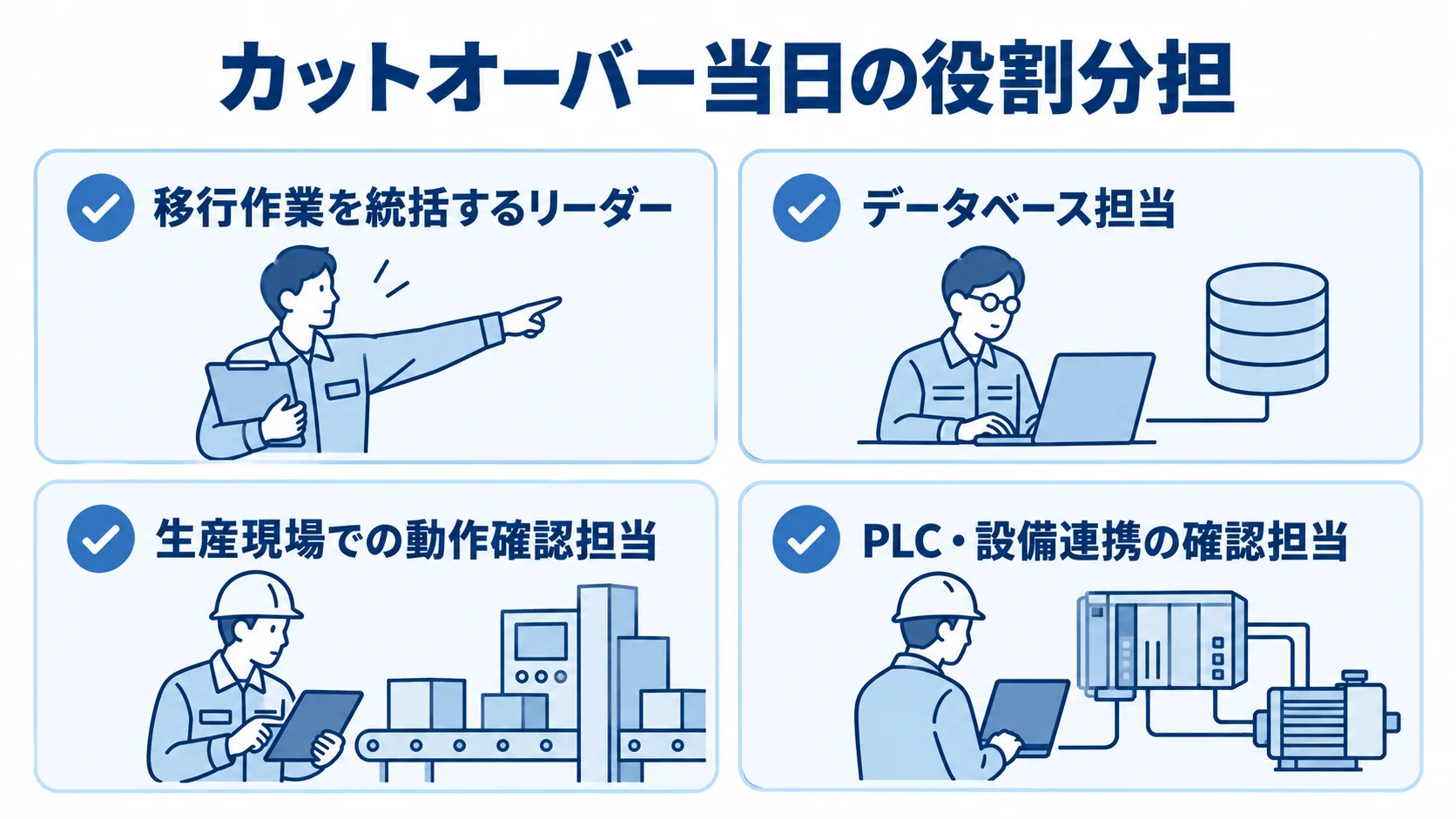

カットオーバー当日は、「移行本部(ウォールーム)」体制を敷き、役割を明確に分けるのが実務上の標準です。移行作業を統括するリーダー、データベース担当、生産現場での動作確認担当を置くほか、PLC・設備連携の確認担当と問い合わせ対応の窓口担当も配置します。
工場の生産技術部門・現場責任者にも、トレーサビリティデータの確認や動作検証への参加という協力工数が必ず発生します。そのため、この体制と役割分担、そして先述のNo-Goデッドラインを契約前にどこまで具体的に取り決めているかが、当日の意思決定スピードを左右します。
また、移行完了後の数週間を「ハイパーケア期間」として通常より手厚い監視体制を敷き、実績収集ロジックの微調整やPLC連携の稼働監視を続ける計画を組み込んでおくと、移行直後に発生しやすい想定外の不具合にも迅速に対応できます。実質的な移行完了までの期間を見誤らずに済みます。
まとめ
ここまで、MES移行の開発期間・スケジュール・納期を、実行段階の視点から見てきました。姉妹記事との位置づけの違いから始め、カットオーバー戦略による期間の違い、工程別の期間配分、納期を左右する遅延要因へと進めました。最後に、依頼先の選び方とカットオーバー当日の体制が期間に与える影響を取り上げました。
開発期間を正しく見積もる鍵は、MES移行を新システムの設計・開発の延長ではなく、生産実績・品質・トレーサビリティデータとPLC・生産設備との接続を安全に移す独立したリスク管理プロジェクトとして扱うことにあります。
納期を守るうえで効いてくるのは、工場休止日をどう使うか、フリーズウィンドウをどう設計するかです。さらに、参照整合性チェックやNo-Goデッドラインの事前合意に、どれだけ丁寧に時間を割けるかも納期を左右します。
何を・なぜ変えるかという上流の意思決定プロセスについては、姉妹記事「MES刷新」「MESのモダナイゼーション」もあわせてご参照いただき、実行フェーズと上流工程の両方を見て計画を練ることをお勧めします。
▼全体ガイドの記事
・MES移行の完全ガイド
▼開発を相談する前に読みたい無料ホワイトペーパー
・レガシーシステム刷新の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
