MES更改の開発期間・スケジュール・納期について

MES更改の開発期間は、要件定義からテストまで、ベンダー選定やデータ移行を含めて1年以上が実務上の目安です。保守契約の満了やリース期限、EOS/EOLといった期限は動かせないため、スケジュールは期限から逆算して組みます。

  • 更改の期限と開発範囲の整理
  • 要件定義・設計・開発・移行・テストの進め方
  • 遅延要因と関係者間で確認する判断材料

▼全体ガイドの記事
・MES更改の完全ガイド

MES更改の位置づけ(契約・ライフサイクル起点という論点)

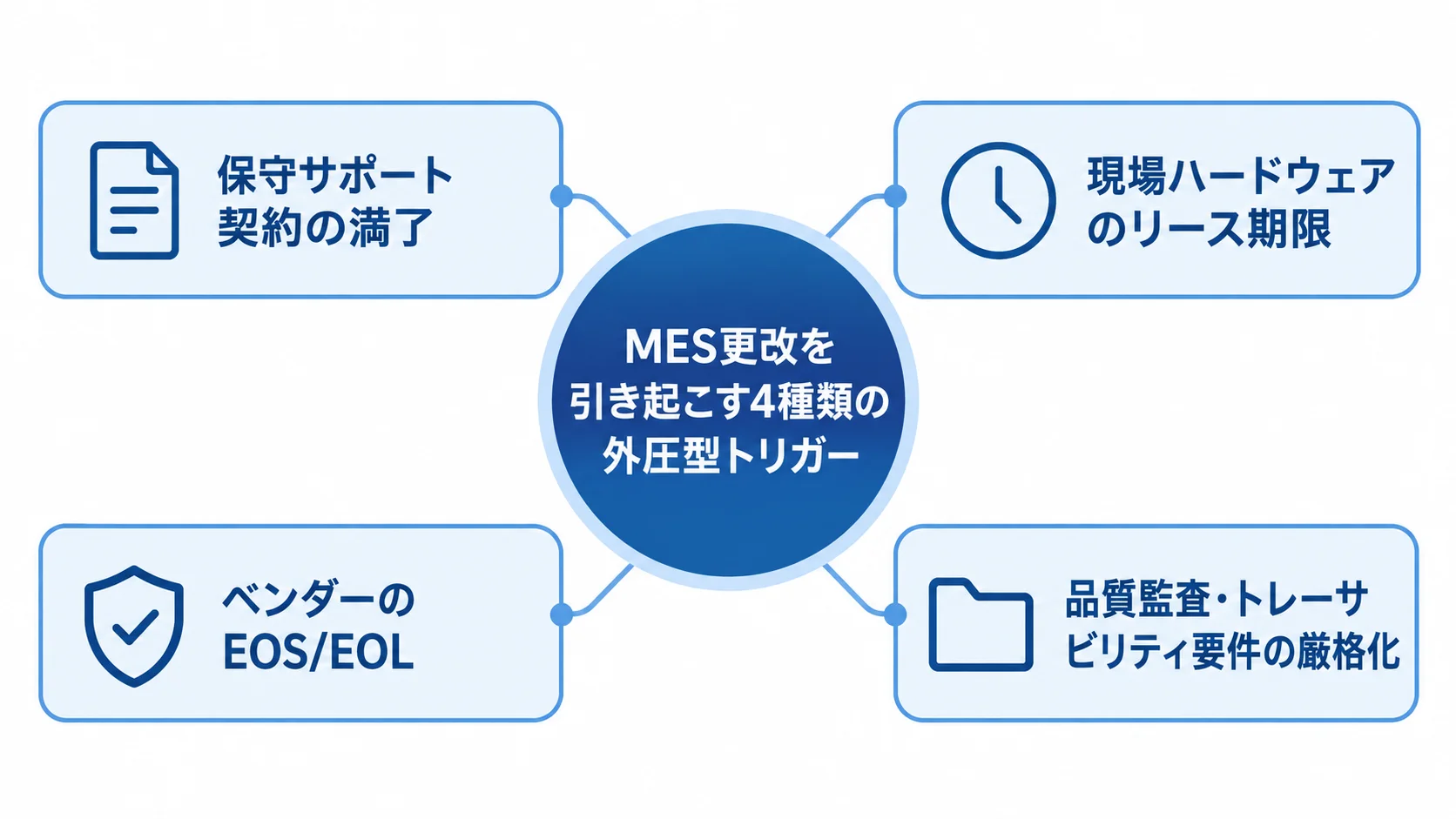

MES更改を促す保守契約、ハードウェアのリース、EOS/EOL、品質監査の4種類を示す図解。
契約・設備・サポート・品質監査の期限が更改の起点になります。

MES更改は、保守契約の満了やリース期限、EOS/EOLといった外から強制される期限をきっかけに、既存のMES(製造実行システム)を刷新するプロジェクトです。本記事が期限管理に焦点を絞るのは、更改の出発点が日付の決まった外部要因にあるからです。そのため、スケジュールの立て方が、ほかの2つのテーマと根本的に違い、開発期間の検討も、この前提から始める必要があります。

モダナイゼーション(HOW)・刷新(WHY/WHEN)との違い

「MESのモダナイゼーション」は、稼働中の老朽化したMESを対象に、リホストからリプレースまでの5つのアプローチ(5R)をどう使い分けるかという技術的な判断に重きを置きます。生産実績データの移行やPLC・レガシー制御システムとの連携互換性の実現方法も含め、エンジニアや情報システム部門向けのHOWの話です。

「MES刷新」は、生産実績データの精度低下や品質トレーサビリティの不備という経営インパクトを定量化し、経営層がなぜ・いつ投資すべきかを判断する、内発的な意思決定に重きを置きます。そのうえで、製造部門・品質保証部門・情報システム部門の合意を形成していきます。

これに対して本記事の更改は、刷新すべきかどうかの議論がすでに決着しているか、選べないほど期限が迫っている状態を前提にします。保守サポート契約の満了やリース期限、ベンダーのEOS/EOLといった日付がまず確定しており、そこから逆算してプロジェクト全体を設計する点が、刷新との決定的な違いです。

更改の4つの外圧型トリガー(保守契約・ハードウェア・EOS/EOL・品質監査)

MES更改を引き起こすトリガーは、大きく4種類に整理できます。1つ目は保守サポート契約の満了で、契約を続けるか、この機に更改へ踏み切るかを判断する必要が生じます。2つ目は、PLC(シーケンサー)やハンディターミナル、産業用PCなど、MESと直結する現場ハードウェアのリース期限です。

3つ目はベンダーが表明するEOS/EOLで、パッケージソフトのバージョンサポート終了や、動作基盤となるOSのサポート終了がこれにあたります。4つ目は、品質監査・トレーサビリティ要件の厳格化です。この4つ目は、生産計画や製番管理を担う他システムの更改には見られない、MES特有の事情です。

食品・医薬品業界を中心に、品質管理・トレーサビリティに関する法規制や監査要件は年々厳格化しています。「現行の古いシステムやアナログ管理のままでは、次回のISOやGMPなどの監査基準をクリアできない」という事業継続上の危機感は、リースの切れやEOSという理由以上に、更改の時期を前倒しで決断させる強い後押しになります。

ポイント

まだ刷新の是非を議論している段階でも、契約満了やリース期限、EOS/EOLの日付が先に決まっているなら、その日付から逆算して進めるのが判断の目安です。

EOS/EOL・保守契約満了の通知タイミングと判断リミット

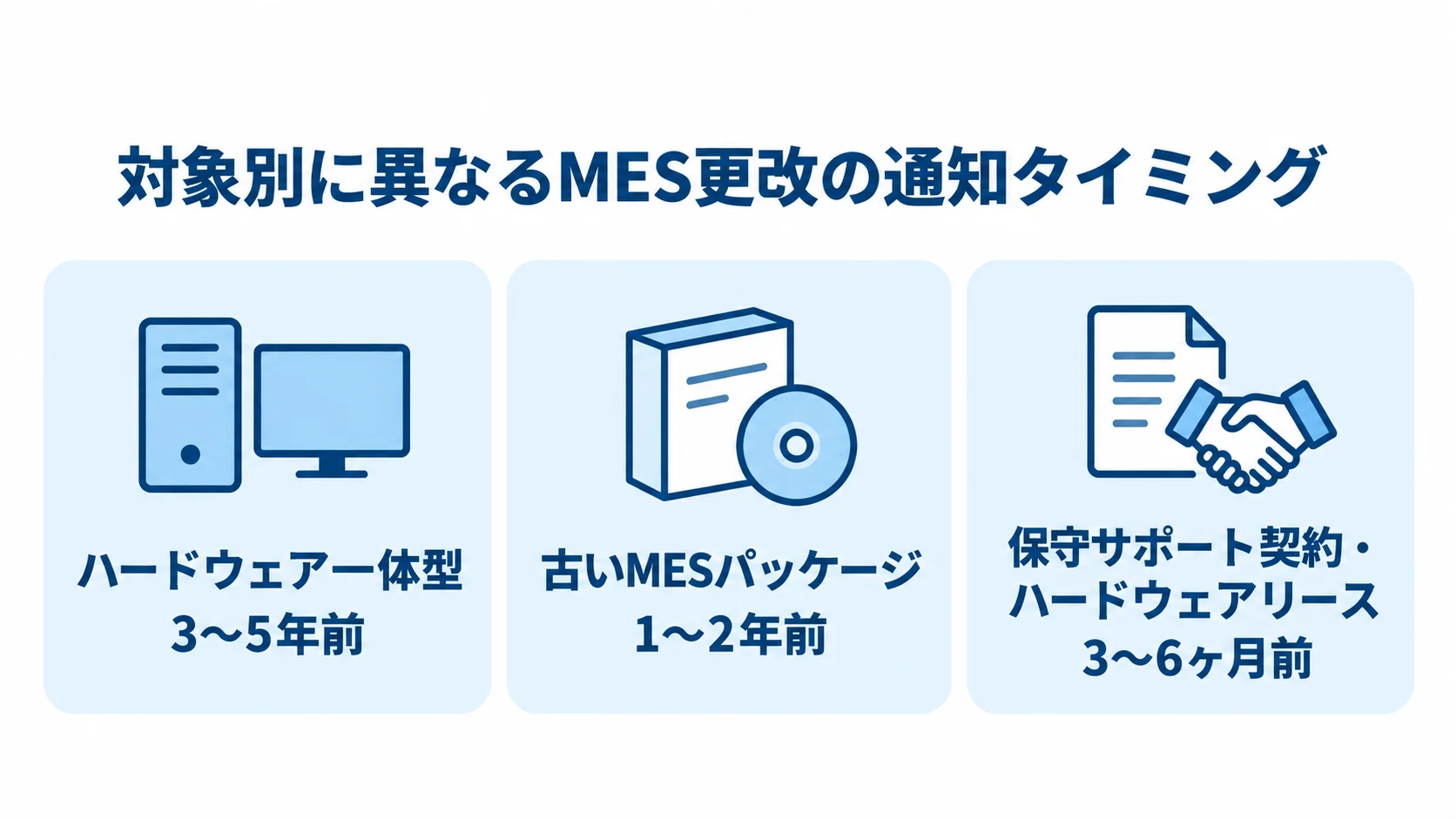

ハードウェア一体型、古いMESパッケージ、保守契約・リースの通知時期を並べた図解。
契約や設備の種類によって、通知から満了までの猶予に差があります。

MES更改で最も見落とされやすいのが、「通知が届いてから動き出しても間に合わない」という時間感覚です。そこで、通知タイミングと更改に要する期間を正しく把握し、逆算で方針を決めるリミットを見極めることが、期限管理の出発点になります。

PLC・現場端末/MESパッケージ別の通知タイミングの違い

通知タイミングは、ハードウェアかソフトウェアかによって大きく異なります。特にハードウェア一体型の設備は、EOLを迎えると保守を担う専門人材の減少も重なり、突発的な設備停止への後追い対応が常態化しやすくなります。通知がいつ届くかを種類ごとに押さえておくと、更改の判断を遅らせずに済みます。

  • ハードウェア一体型:PLC・ハンディターミナルなど。大規模な一新では、通常サポート終了の3〜5年前に、ロードマップとともに通知されるのが一般的です。
  • 古いMESパッケージ:バージョンサポート終了や、Windows Server等のOSのEOLが契機。通常1〜2年前に届き、ハードウェア一体型より猶予が短い。
  • 保守サポート契約・ハードウェアリース:更新の通知は、契約満了の3〜6ヶ月前に届くのが一般的です。

EOS/EOLのアナウンスとは粒度の異なるこうした更新通知を単なる事務手続きとして処理すると、更改の検討機会そのものを逃しかねません。そこで、情報システム部門は、保守契約、ハードウェアリース、ベンダーのサポートポリシーの3つを台帳にまとめ、それぞれの満了日とアラートの時期を管理しておくことが期限管理の第一歩です。

契約満了・品質監査要件からの逆算で方針決定すべきリミット

更改には、要件定義からテストまで、ベンダー選定やデータ移行を含めて1年以上を要するのが実務上の目安です。そのため、通知が届いてから方針を決めても、間に合わないケースが少なくありません。方針決定は、契約満了やEOS/EOLの1年〜1年半前に終えておき、複数ラインを横断する大規模な更改では2年前に完了させておく必要があります。

加えてMESの場合、次回のISO・GMP等の品質監査の日程が判明しているなら、その監査日から逆算した方針決定のリミットも同時に管理すべきです。監査基準をクリアできないという事業継続上のリスクは、ハードウェアの物理的な故障リスクより早く経営層の危機感を刺激することがあります。そこで、監査サイクルを更改の逆算の起点に加えると、判断が後手に回るのを防げます。

この判断リミットを過ぎてしまった場合の対策として有効なのが、「第三者保守サービス」の活用です。EOS後の機器であっても第三者保守事業者からサポートを受けられるため、更改プロジェクトを進める間の猶予期間、つまり時間稼ぎを確保できます。

ポイント

通知が届いてから動くと間に合わないおそれがあるため、満了日とアラートの時期を台帳で管理し、方針決定を1年〜1年半前までに終えられるよう逆算するのが目安です。

期限から逆算する開発スケジュールの全体像

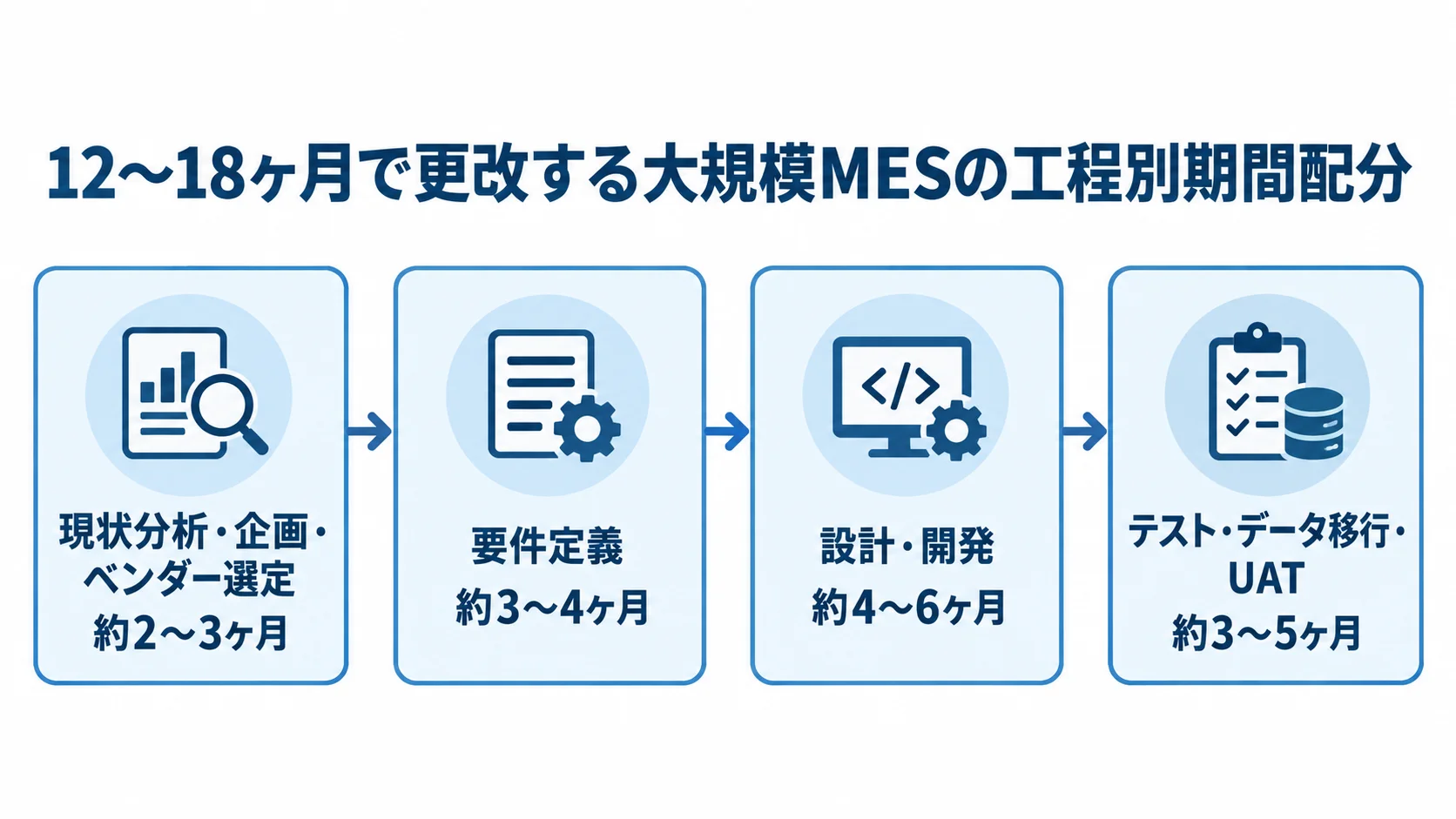

大規模MES更改の4工程と、それぞれの目安期間を並べたタイムライン。
設計・開発に続き、テストとデータ移行にも期間を確保します。

期限が確定している更改プロジェクトでは、通常の新規開発のような積み上げ式ではなく、期限日から逆算するタイムボックス型の管理が欠かせません。この逆算を具体的に組むには、工程ごとの期間配分と、短納期を実現する進め方が要ります。

工程別の期間配分とタイムボックス型管理

複数ラインを横断する大規模なMESを12〜18ヶ月で更改する場合、現状分析・企画・ベンダー選定に約2〜3ヶ月、要件定義に約3〜4ヶ月を見込むのが目安です。そのうえで、設計・開発に約4〜6ヶ月、テスト・データ移行・UATに約3〜5ヶ月を充てるのが、実務上の配分です。

通常の新規開発であれば、要件定義でスコープが膨らんだときにスケジュールを後ろに延ばせますが、期限が確定している更改案件ではそれができません。そこで、テスト・データ移行という最終フェーズの完了日を固定点とし、そこから要件定義・設計・開発に配分できる期間を逆算する「タイムボックス型」の管理が必要になります。

要件定義で実績収集項目や品質判定ロジックの追加要望が積み上がった場合は、期限内に収まる範囲までスコープを絞り込みます。収まりきらない要望は更改完了後の追加開発に先送りする、この割り切りがタイムボックス管理の要です。

短納期での進め方(Fit to Standard・スモールスタート・レトロフィットIoT)

期限までの猶予が短い更改案件で採用すべき進め方は、主に4つあります。1つ目のFit to Standardでは、熟練者の勘や独自の例外ルールに合わせたカスタマイズが、開発工期の大幅な遅延とコスト超過を招きます。そのため、これを避けることが期間短縮の絶対条件になります。

  • Fit to Standard:既存MESの独自の工程管理ロジックは新システムに移植せず、パッケージ・SaaSの標準機能に業務を合わせて追加開発を抑える。
  • データ移行の粒度を意図的に下げる:コード体系の統一や重複・表記ゆれの整理(データクレンジング)を早期に行い、数年以上前の不要な古いデータは移行対象から外す。
  • スモールスタート方式:全機能を一斉に導入せず、実績収集など単一機能から段階的に広げる。インフラ構築が不要なクラウド型MESなら最短数週間で利用を開始できる。
  • レトロフィットIoT:古い設備との通信インターフェース開発に時間と費用がかかるとき、設備を改造せず外付けセンサーでデータを集める。開発期間を大幅に圧縮できる。

ポイント

迷ったときは、テストやデータ移行の完了日を固定点にし、期間内に収まらない要望を更改後の追加開発に回すかどうかを早めに決めます。

生産ラインを止められない中での更改タイミング設計

EOS/EOLや契約満了という動かせない期限と、生産ラインの稼働という止められない制約は、両立させることが難しい場合があります。そこで、稼働時期と移行方式の選び方によって、両立を図る実務的なタイミング設計が必要になります。

工場の長期連休を狙った更改と決算期・繁忙期の回避

一括移行(ビッグバン方式)は短期間で完了できますが、移行中はシステムを完全に停止する必要があります。そのため、長時間の停止が許されない生産ラインには合いません。それでも、一括移行を選ばざるを得ない場合や、段階移行の初回導入を行う場合は、ゴールデンウィーク・お盆休み・年末年始といった工場の長期連休を更改の時期に充てるのがセオリーです。

あわせて、期末の在庫評価や決算処理への影響を避けるため、決算期(期末・期首)と生産の繁忙期は意図的に外します。ここで難しいのは、EOS/EOLや契約満了という期限は動かせない一方、生産を止められる時期は年に数回しかないという非対称性です。要件定義や開発が計画より遅れて直近の長期連休に間に合わなければ、次の連休まで数ヶ月から半年待つことになり、期限超過のリスクが一気に高まります。

プロジェクトの起点となる稼働目標日は、期限日ではなく、期限内に収まる直近の長期連休に設定します。そこから逆算して、要件定義・開発・テストの各マイルストーンを固定するのが実務上の鉄則です。

段階移行方式の選択と待機期間というリスク

段階移行方式は、ライン・工程ごとに順次切り替えるため、1回あたりの停止時間を短く抑えられます。生産ラインへの影響を局所化しやすいのが利点です。一方で、新旧システムが混在する期間のデータ同期や中継システムの構築が必要になり、移行完了までの全体期間は一括移行より長くなりやすいという、トレードオフがあります。

期限が明確な更改案件では、全体期間の長期化がそのままEOS/EOL超過のリスクに直結します。そこで段階移行を選ぶ場合は、業務影響の大きい主力ラインや、品質監査対応上リスクが高いトレーサビリティ関連の機能から優先的に着手します。期限内に最低限のライン・機能の切り替えだけは確実に終えられるよう、優先順位をつけておくことが欠かせません。

また、稟議や要件定義の遅れで直近の長期連休に間に合わなかった場合は、無理にビッグバン方式で押し込まず、次の連休を新たな目標に据え直します。その間は第三者保守サービスで延命を図るという判断も、現実的な選択肢です。情報システム部門は、期限と生産カレンダーの両方を俯瞰し、稼働目標日をベンダーと早めに共有しておくことが、待機期間のリスクを抑える実務上のポイントです。

ポイント

稼働目標日は、期限内に収まる直近の長期連休に置き、そこから逆算して進めるのが目安です。段階移行なら、期限内に最低限のラインだけ切り替えられるよう優先順位をつけます。

期限に間に合わなかった場合のリスクと対策

どれほど期限管理を尽くしても、開発の遅延やベンダー選定の長期化によって、期限に間に合わない事態は起こり得ます。間に合わない場合に備えて、サポート切れのリスクを把握したうえで、第三者保守やロールバック計画を用意しておくことが実務上の備えになります。

EOS/EOL後のサポート切れが招く品質保証・トレーサビリティ断絶リスク

サポート終了後もMESを使い続けると、OSアップデートや最新のセキュリティパッチを適用できなくなります。その結果、機密性の高い生産データへの不正アクセスや漏洩といったセキュリティリスクが急増します。さらに、システム障害が起きてもベンダーから復旧サポートを受けられないため、長期間のシステムダウンにつながりかねません。

MESが停止すると、工程進捗・実績・品質データにアクセスできなくなり、過去の製造履歴の検索も難しくなります。そのため、不具合発生時の迅速な原因特定や対象バッチのリコール対応ができなくなります。これは、通常のITシステム障害以上に事業への影響が大きいリスクです。

特に、PLCなど現場設備と連動するハードウェアが故障した場合、代替部品の入手に数週間から数ヶ月かかることもあります。部分的なライン停止が長期化するリスクも、見過ごせません。

第三者保守による延命とロールバック計画の明文化

期限に間に合わないと分かった時点で有効な対策の1つが、第三者保守サービスの活用です。ベンダー純正のサポートが終わった機器でも、第三者保守事業者と契約すれば一定期間のサポートを受けられ、更改プロジェクトを仕切り直す猶予を確保できます。

また、一括移行・段階移行を問わず、致命的なエラーが発覚した場合に旧システムでの操業へ速やかに戻す「ロールバック計画(コンティンジェンシープラン)」を、事前に明文化しておく必要があります。あわせて、現場・情報システム部門・ベンダー間の緊急連絡体制を用意しておくことが欠かせません。

期限管理では、間に合わせることと同じくらい、間に合わなかった場合に業務と品質保証体制をどう続けるかを事前に設計しておくことが大切です。

ポイント

期限に間に合わないと分かったら、第三者保守で猶予を確保し、ロールバック計画を先に決めておくのが判断の目安です。サポート切れが続くほど、セキュリティや障害対応のリスクが高まります。

まとめ

本記事では、MES更改の開発期間とスケジュールを、期限から逆算する考え方で見てきました。通知タイミングの把握から期間配分、時期の選び方、間に合わない場合の備えまで扱っています。

技術的な刷新手法はモダナイゼーションの記事に、経営判断と合意形成はMES刷新の記事に譲ります。本記事で強調したいのは、契約満了やEOS/EOLといった動かせない期限と、生産ラインの稼働という止められない制約を、どう両立させるかという時間管理そのものだという点です。

情報システム部門は、保守契約やリース、ベンダーのサポートポリシーに加え、品質監査のサイクルも台帳にまとめ、早めにアラートを察知します。そのうえで、期限内に収まる直近の長期連休を起点にタイムボックス型で逆算し、間に合わない場合の第三者保守やロールバック計画まで備えておくことが、MES更改の成否を左右します。

▼全体ガイドの記事
・MES更改の完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
