MES改修は、特定工程の実績入力画面の修正や、特定設備・PLCとの連携追加など、MES(製造実行システム)の部分的・小規模な範囲に手を加える取り組みです。
その開発期間は、小規模なら数日から3ヶ月ほど、中規模でも約4〜8ヶ月です。全面刷新の1年以上と比べると短く、納期も早められます。全面刷新に踏み切れるだけの予算や体制がない中小規模の製造業では、まず部分最適で済ませるという考え方が最初の一歩になります。
- 位置づけ:MES改修の対象範囲
- 規模:小規模・中規模・大規模改修
- 工程:要件定義から本番稼働まで
本テーマに関する全体ガイドは、以下の記事をご覧ください。
▼全体ガイドの記事
・MES改修の完全ガイド
・業務システム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「業務システム開発の完全ガイドブック」で詳しく解説しています。
・スクラッチシステム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「スクラッチシステム開発の完全ガイドブック」で詳しく解説しています。
MES改修の位置づけ(部分的・小規模な修正という論点)
MES改修の開発期間を正しく見積もるには、まず、システム全体を作り替えるプロジェクトと限定された範囲だけを直すプロジェクトとでは、スケジュールの前提そのものが異なる点を押さえておく必要があります。
同じMESという言葉でも、対象範囲の広さが違えば、要件定義の粒度もテストの範囲も、納期の考え方も変わってきます。
他6波(モダナイゼーション・刷新・更改・リニューアル・リアーキテクチャ・リプレイス)との違い
「MESのモダナイゼーション」は、リホストやリプレースなど5つの技術的アプローチでシステム全体を刷新する手法論です。「MES刷新」は、経営層がなぜ・いつ全面的な投資に踏み切るかを決める意思決定のプロセスです。「MES更改」は、保守契約の満了や、PLC・ハンディターミナルのリース期限、EOS/EOLといった外部から強制される期限を起点に、システム全体の入れ替えを計画するものです。
「MESのリニューアル」は、実績入力画面のデザインや産業用タブレットへの最適化による、現場体験の刷新です。「MESのリアーキテクチャ」は、工程実行、実績収集、品質トレーサビリティのドメイン境界設計を扱う、アーキテクチャの技術的な深掘りです。「MESリプレイス」は、自社スクラッチを維持するか、他社製MESパッケージへ完全に乗り換えるかを決める、製品・ベンダー選定の話です。
これらはいずれも、MESの全体または大部分を対象にした刷新で、投じる予算も期間も数百万円〜数億円、数ヶ月〜数年という規模になります。一方で、本記事が扱うMES改修は、全面刷新に踏み切れるだけの予算・体制を持たない企業や、そもそも全体を変える必要がない企業が、「今困っている特定の箇所だけ」を対象にする点で明確に異なります。
MES改修が対象とする具体的な範囲(実績入力画面修正・設備連携追加)
MES改修が対象とする典型的な範囲は、大きく分けて2つあります。1つ目は、特定工程の実績入力画面のレイアウト変更や入力項目の追加・削除、帳票フォーマットの微調整といった、UI・画面まわりの改修です。
2つ目は、既存のMESに新しく導入した設備やPLC(制御装置)1台分のデータ連携を追加する、あるいは既存の連携仕様を一部変更するといった、設備連携まわりの改修です。いずれも、MES全体の工程管理ロジックやデータモデルには手を入れず、影響範囲を局所的な変更にとどめる点が特徴です。
対象範囲を絞り込む前提があるため、要件定義もテストも短期間・低予算で済ませられます。一方で、複数の工程やライン全体に影響が広がる改修は、本記事の範囲を超え、モダナイゼーションやリアーキテクチャといった別の枠組みで検討すべき案件になります。

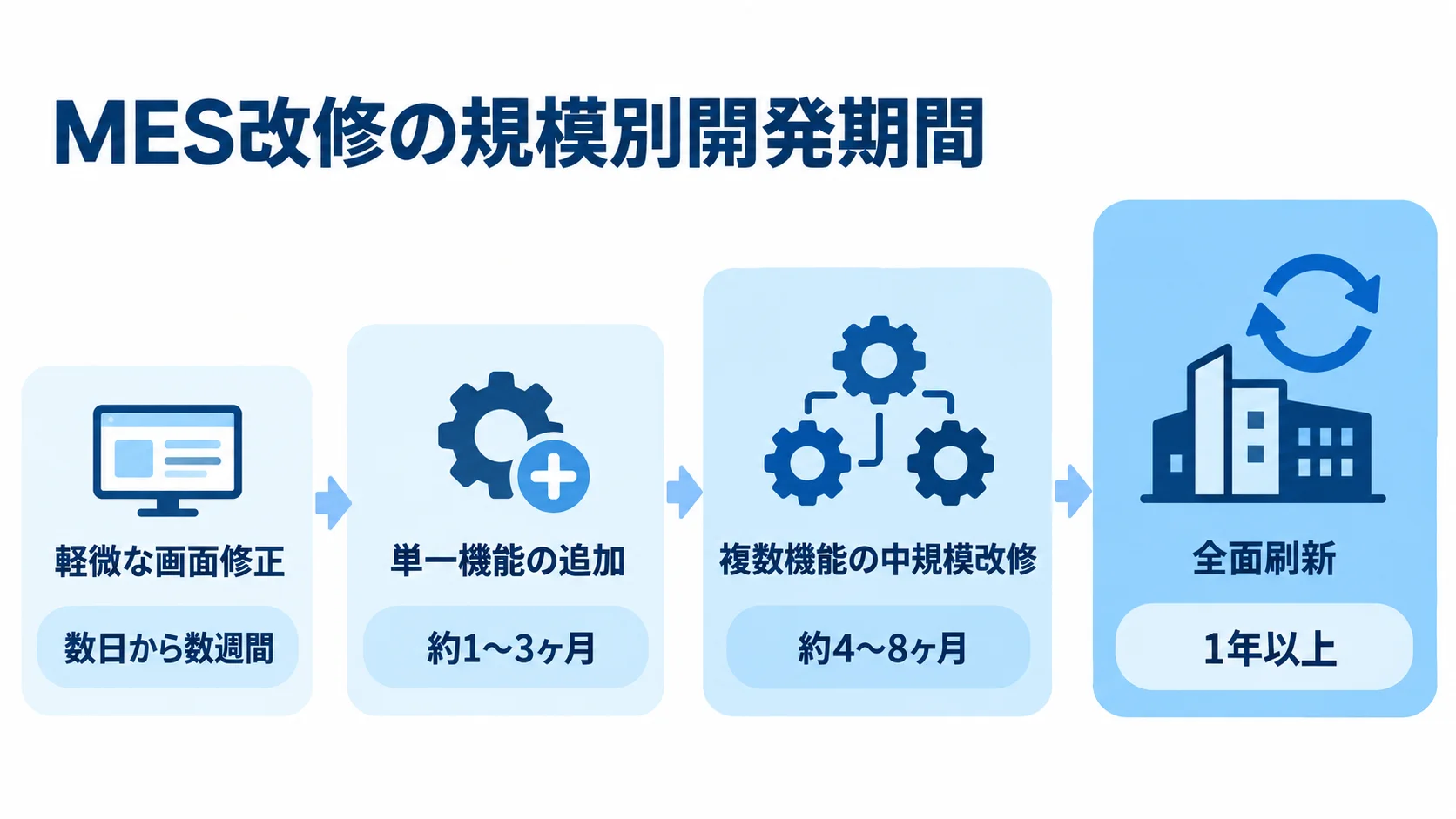

規模別に見る開発期間の目安

MES改修の開発期間は、対象となる範囲の広さによって、数日から数ヶ月まで大きく変わります。全面刷新との差を意識しながら、規模ごとの期間を確認しましょう。
軽微な画面修正・単機能追加(数日〜約1〜3ヶ月)
実績入力画面のレイアウト調整や帳票の印字項目の微調整、入力欄の文言変更といった軽微な修正は、要件が明確で仕様も安定しています。そのため、数日から1週間程度、長くても数週間で完了することが多くなります。
「特定工程の実績入力画面を1つ追加する」や「1台のPLCとの連携を新規に追加する」といった単一機能の追加は、小規模改修に当たります。要件定義や設計がシンプルで、既存システムに与える影響(テスト範囲)も限られるため、おおむね1〜3ヶ月程度で完成します。
この規模感が、MES改修という選択肢の最大の価値です。特に、全面刷新であれば数ヶ月〜1年以上を要する意思決定や予算確保の手続きを経ずに、目の前の課題をスピーディーに解消できる点が大きいといえます。
複数機能の中規模改修(約4〜8ヶ月)と全面刷新との比較
「複数の工程にまたがる実績入力機能の追加」や「実績データを外部の会計・販売管理システムと連携させる」といった、複数機能を組み合わせた改修は中規模改修に当たります。既存システムとの連携仕様が複雑になり、結合テストの工数も増えるため、約4〜8ヶ月の期間を見込む必要があります。
一方、MES全体をゼロから作り直す全面刷新(フルスクラッチ)は、業務フロー全体の洗い出しや大規模なデータベース設計、膨大なテスト工程が必要になるため、1年以上(規模によっては数年)の長期間を要します。部分改修であれば、全面刷新と比べて数ヶ月〜1年以上の期間短縮が可能になります。これがMES改修を選ぶ実務上の大きなメリットです。
ただし、複数機能にまたがる改修を重ねすぎると、いつの間にか事実上の全面刷新に近い規模へ膨らむこともあります。そのため、どこまでを今回の改修に含めるかの線引きを、最初に明確にしておく必要があります。
要件定義〜リリースまでの工程別スケジュール

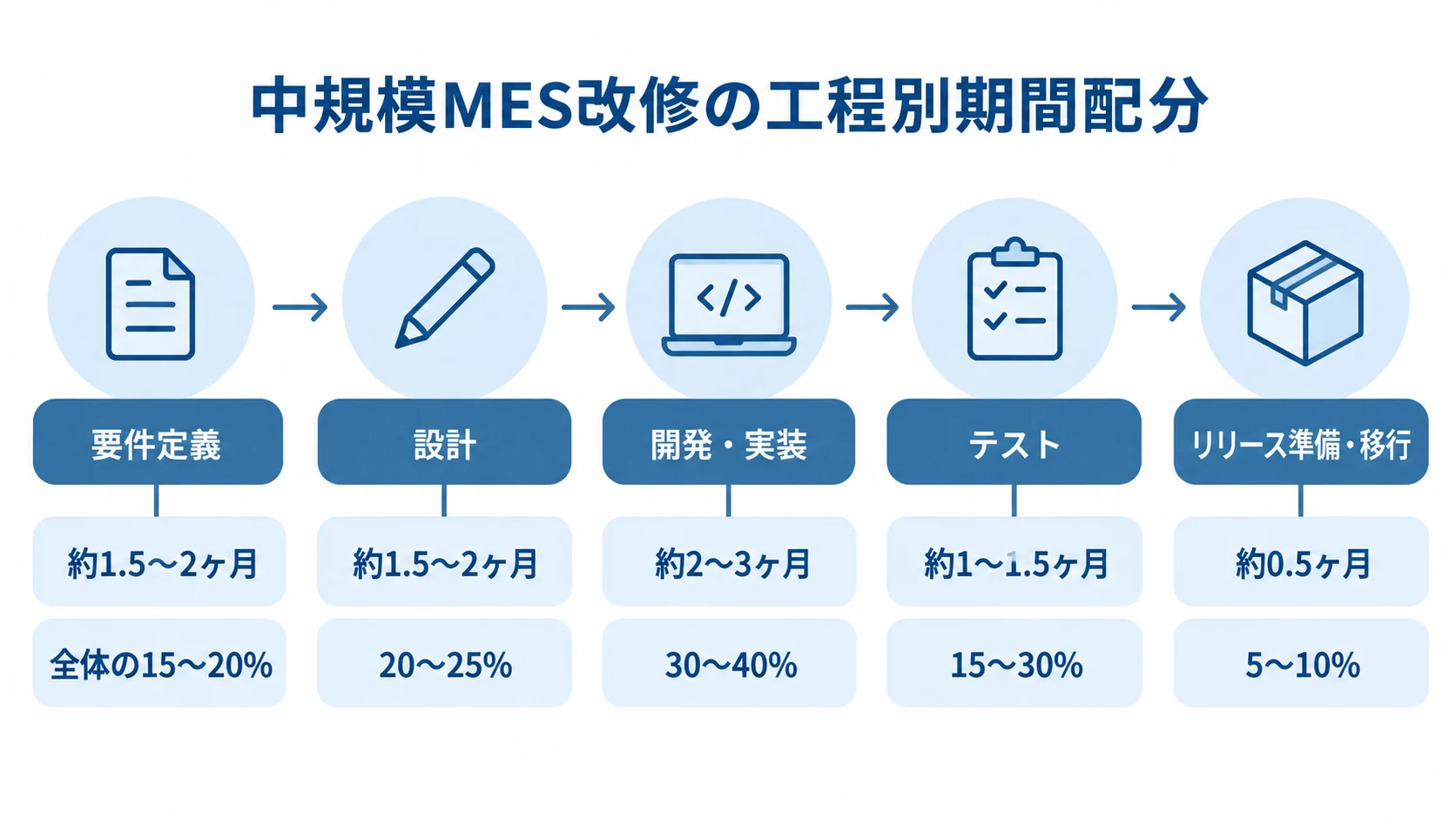

中規模の改修(全体で約4〜8ヶ月、予算500万円規模を想定)を例に、工程ごとの期間配分と工数比率の目安を示します。
この比率は、小規模改修(約1〜3ヶ月)の場合でも、期間を圧縮しながら同じバランスを保つことが推奨されます。
各工程の期間配分と比率(要件定義15〜20%〜リリース準備5〜10%)
要件定義は約1.5〜2ヶ月(全体の15〜20%)を見込みます。現場作業員が実績入力しやすいUIを検討し、PLC連携で取得するデータの仕様(どのタイミングで、どのデータを送るか)を決めます。
続く設計は約1.5〜2ヶ月(20〜25%)で、画面設計とデータベース構造の設計を行います。開発・実装は約2〜3ヶ月(30〜40%)で、MES改修の中で最も比重が大きい工程です。設備連携を含む場合は、この工程が長引きやすい点に注意が必要です。
テストは約1〜1.5ヶ月(15〜30%)を確保し、最後のリリース準備・移行に約0.5ヶ月(5〜10%)を充てます。全面刷新と比べると、要件定義・設計の粒度が細かくなくて済む分、開発・実装に相対的に多くの時間を配分できます。これが、部分改修ならではのスケジュールの特徴です。
デグレードテストという部分改修特有の必須工程
MESの部分改修でテスト工程の要になるのは、「今回の改修箇所が、他の正常に稼働している製造ラインのシステムを停止させないか」を確かめるデグレードテストです。全面刷新ならシステム全体を丸ごと検証しますが、部分改修では、改修対象以外の既存機能が改修前と変わらず動くことを確認する作業に、独自の注意深さが求められます。
特に実績入力画面や設備連携プログラムは、データ集計・在庫連携・上位システムへの受け渡しと密接に関わっていることが多くあります。そのため、一見無関係に見える箇所への影響が、後になって発覚することも珍しくありません。
テスト工程全体の20%以上をこのデグレード確認に充てることが望ましいです。この工程を軽視すると、短納期を実現したはずの改修が、かえって現場の混乱を招くリスクが高まります。
PLC・設備連携追加が納期に与える影響
画面修正だけの改修であれば予測可能な範囲に収まりやすい一方、特定設備・PLCとの連携を追加する改修は、小規模に見えても納期を圧迫する典型的な要因を抱えています。
その要因の中心は、設備側の確認にあります。
設備側の仕様確認・通信テスト環境準備という遅延要因
外部の設備・PLCと連携する開発では、相手側の仕様確認、通信テスト環境の準備不足、データ不整合の検証などに時間がかかりやすく、プロジェクト遅延の大きな要因になります。
1台の設備・PLCとの連携追加という小規模な改修でも、対象設備のメーカーや型式によって通信プロトコルや出力データの形式が異なります。そのため、実機を用いた接続検証は省略できません。古いPLCや独自の通信規格を持つ設備では、この検証だけで想定以上の時間を要することもあります。
全面刷新のように全設備を初期に洗い出す余裕がない分、対象となる1台について接続可否とデータ精度をピンポイントで確実に確認しておくことが、部分改修の実務上の要になります。
実装・テスト期間への1〜2ヶ月バッファの見込み方
設備・PLC連携を含む改修では、実装フェーズやテスト期間に「+1〜2ヶ月程度」のバッファ(余裕)をあらかじめ見込んでおくことが安全です。
このバッファは、通信テストで想定外の不具合が見つかった際に、対象設備の稼働時間を調整しながら再検証するための猶予になります。工場のラインは長時間止めてテストできないため、設備の保守時間や生産の合間を縫って検証を進める必要があります。この制約によって再検証の日程は組みにくくなるため、スケジュールに柔軟性を持たせておく理由になります。
バッファを最初から見込んでおけば、万一の遅延が起きてもリリース時期全体への影響を最小限に抑えられ、短納期という部分改修のメリットを実質的に守ることにつながります。
短納期を実現するための実務的な進め方

短納期を実現するには、対象範囲を絞り込む姿勢と、それに見合った開発会社の選び方が欠かせません。

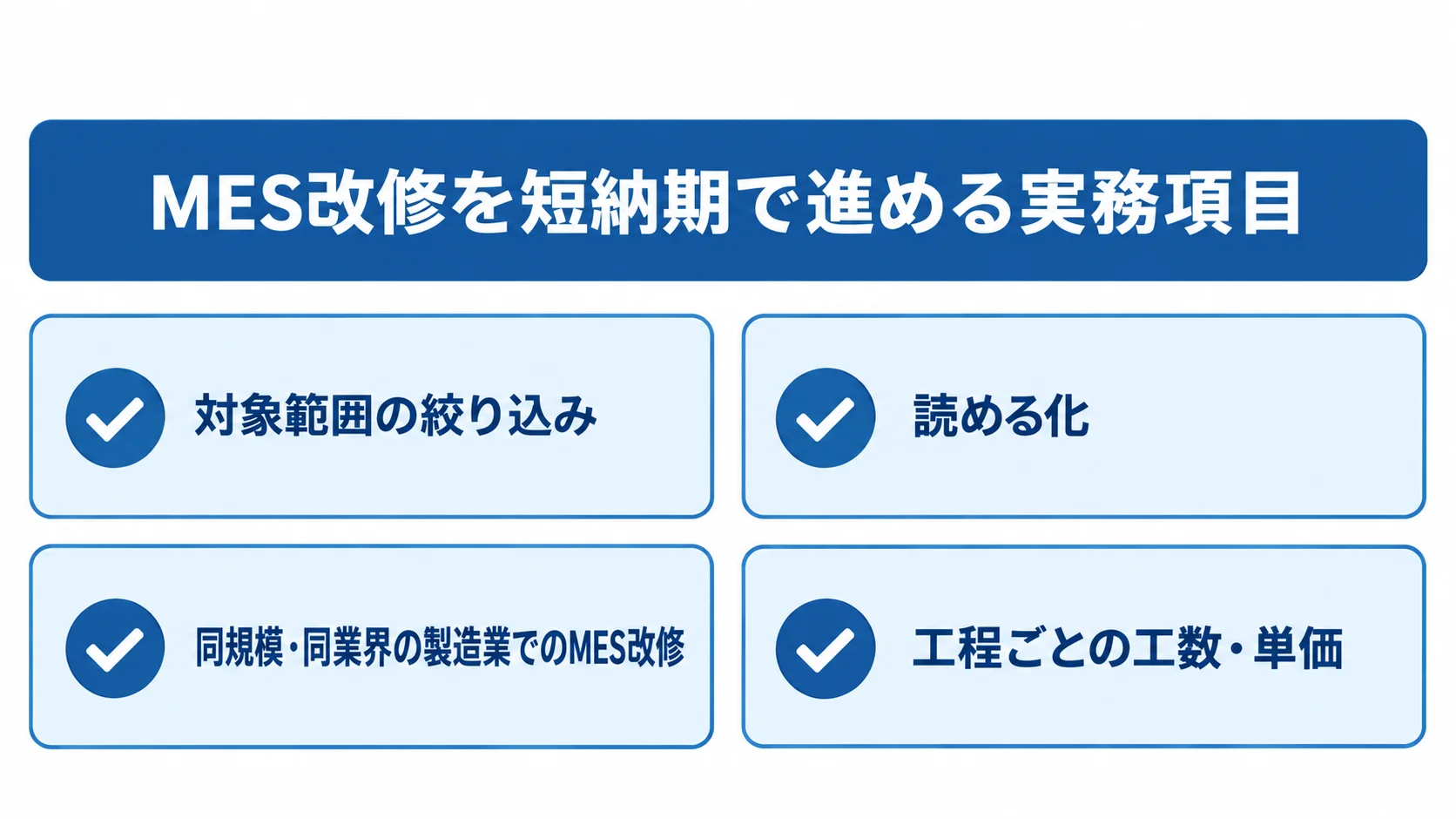

対象範囲の絞り込みと「読める化」の先行
短納期を実現する第一のポイントは、今回の改修で「どこまでを対象にするか」を最初に線引きし、それ以外の要望は次回以降に回すことです。
現場から改修の話が出ると、「あの画面もついでに直してほしい」「別の設備の連携も追加してほしい」といった要望が寄せられがちです。これをすべて受け入れると、小規模改修が中規模・大規模へと膨らみ、短納期のメリットを失います。
現行のMESが長年の改修で仕様書が更新されず、ブラックボックス化しているなら、いきなり改修に入らず、既存の実績収集ロジックや設備連携の仕様を調査・文書化する「読める化」を先行させます。この読める化を省くと、想定外の副作用が後から発覚し、かえって納期を圧迫しかねません。
部分改修に強い開発会社選定のポイント
開発会社は、「実績多数」という言葉だけでなく、自社と同規模・同業界の製造業でのMES改修や、PLC等の設備連携の実績があるかで選びます。大企業向けの大規模開発ばかりを手がける会社に頼むと、部分改修でも仕様が過剰になり、コストが膨らみやすくなります。
逆に、Web系システムしか経験のない会社では、現場の業務やセキュリティ要件を十分に理解できず、プロジェクトが混乱するおそれがあります。また、要望を聞いてすぐに「作れます」と答える会社より、「まずは業務フローや既存システムの仕様を拝見させてください」と現状調査から着手を提案してくれる会社の方が、短納期・低予算のなかでも失敗を避ける近道です。
見積もりも、「システム改修一式〇〇万円」のような総額だけでなく、画面改修・設備連携・テストといった工程ごとの工数・単価を示してくれる会社を選ぶと、追加費用や納期のブレを事前に防げます。
まとめ
MES改修の開発期間は、対象範囲の広さによって、数日から数ヶ月まで大きく変わります。そのため、規模ごとの目安と工程ごとの配分を、計画の前提として押さえておくとよいでしょう。
軽微な画面修正なら数日〜1〜3ヶ月、複数機能の中規模改修でも4〜8ヶ月と、1年以上を要する全面刷新に比べて期間を短くできる点が、MES改修の最大の価値です。
一方で、設備・PLC連携を伴う改修では、相手側の仕様確認や通信テストに想定外の時間がかかりやすいため、1〜2ヶ月のバッファを見込みます。そのうえで、対象範囲を絞り込み、部分改修の実績があるパートナーに相談することが、低予算・短納期を確実に実現する鍵となります。
▼全体ガイドの記事
・MES改修の完全ガイド
▼RFP作成前に読みたい無料ホワイトペーパー
・業務システム開発の完全ガイドブック
・スクラッチシステム開発の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
