OMS移行の開発期間は、切り替え方式の選び方で大きく変わります。一斉移行なら数日〜数週間、段階移行なら3ヶ月〜2年、並行稼働移行なら2週間〜3ヶ月が目安です。加えて、複数チャネルのデータ統合やリハーサルの回数、ロールバック基準も、納期を左右します。
同じOMSのテーマでも、記事ごとに主軸は異なります。モダナイゼーションの記事は、リホスト、リプラットフォーム、リファクタリング、リビルド、リプレースの5つの技術的アプローチをどう使い分けるかを扱います。刷新の記事は、注文処理の遅延や複数チャネル間の在庫連携ミスといった経営インパクトを定量化し、稟議承認を得る進め方を扱います。
更改の記事は、保守サポート契約の満了やベンダーのEOS・EOLといった外部からのきっかけを起点に、そこから逆算したスケジュールを扱います。リニューアルの記事は、コールセンターの受注処理画面や複数チャネル統合ビュー画面の操作体験の刷新を扱い、リアーキテクチャの記事は、モノリスからマイクロサービスへの内部構造の再設計を扱います。
リプレイスの記事は、自社で開発を続けるか、製品やベンダーに乗り換えるかというビルド・バイの判断を扱います。改修の記事は、全面刷新に踏み切れない企業向けの部分的・小規模な修正を扱います。
技術的な刷新手法の詳細はOMSのモダナイゼーションの記事に、経営層への説明や合意形成の進め方はOMS刷新の記事に譲ります。この記事が焦点を当てるのは、決まったアプローチを、いつまでに、どう安全に移し切るかという実行スケジュールです。
- OMS移行の位置づけ
- カットオーバー戦略別の開発期間・スケジュール
- コールセンター・受注処理業務を止めないための段階移行設計
本テーマに関する全体ガイドは、以下の記事をご覧ください。
▼全体ガイドの記事
・OMS移行の完全ガイド
レガシーシステム刷新の種類・工程・費用・会社選定までの全体像については、無料ホワイトペーパー「レガシーシステム刷新の完全ガイドブック」で詳しく解説しています。
OMS移行の位置づけ(移行プロセスの実行管理・リスク管理という論点)
OMS移行の開発期間を考える前に、本記事が扱う論点の位置づけを整理しておきます。同じOMSのテーマでも、技術手法や経営判断などに重心を置く記事群と、移行という実行フェーズに重心を置く本記事とでは、期間に影響する要因がまったく異なるためです。
移行は、モダナイゼーションや刷新、改修など、どのアプローチを選んだ後でも必ず発生する工程です。そのほか、4つのアプローチも対象になります。
- 更改
- リニューアル
- リアーキテクチャ
- リプレイス
このため、実行フェーズの巧拙が事業への影響の大きさを最終的に決めます。
7つの記事群(モダナイゼーション〜改修)との違い(「どう移すか」という論点)
モダナイゼーションから改修までの7つの記事群は、いずれも「OMSを何に・なぜ・いつ・どう作り替えるか」という意思決定と設計に焦点を当てています。一方、移行が扱うのは、その意思決定が固まった後の実行フェーズです。
本記事が扱う論点は、「OMSのモダナイゼーション」「OMS刷新」「OMS更改」「OMSのリニューアル」「OMSのリアーキテクチャ」「OMSリプレイス」「OMS改修」の記事のいずれとも異なります。
本記事の主題は、移行の実行段階の巧拙です。その中身は、次の4点に分けられます。
- データの移し方:どの方式でデータを移すか
- カットオーバー当日:どう乗り切るか
- ロールバック:どう備えるか
- リハーサル:何をどこまで検証するか
極端に言えば、7つのうちどのアプローチを選んでも、移行フェーズの設計が甘ければプロジェクトは失敗します。逆に、ここが堅牢であれば、移行元がどのアプローチであっても安全にカットオーバーできます。
複数チャネル(EC・電話・店舗・卸売)受注データの統合移行という固有の難所
OMS移行が他システムの移行より難しい最大の理由は、由来の異なる複数チャネルの受注データを、1つの新OMSへ統合しながら移す必要がある点です。チャネルには、ECモールや自社EC、実店舗POSのほか、電話注文や卸売取引先も含まれます。
チャネルごとに顧客マスタの表記(全角・半角)や商品コード体系、受注ステータスの定義が異なるケースが多くあります。そのため、表記や定義を揃えながら移す作業が必要になります。この論点は、期間やスケジュールを見積もるうえで最初に押さえるべき固有の難所です。
カットオーバー戦略別の開発期間・スケジュール

OMS移行の開発期間は、新旧システムを切り替える方式(カットオーバー戦略)の選び方によって大きく異なります。システムの規模と許容できるリスクの大きさに応じて、3つの方式のなかから選んでスケジュールを組むのが基本です。
一斉移行・段階移行・並行稼働移行の期間比較
一斉移行(ビッグバン移行)は、移行作業そのものが数日〜数週間で完了する、最も短い方式です。ただし、失敗時の影響が全チャネルに及び、業務停止のリスクが最大になります。
段階移行(チャネル別・機能別の順次切替)は、部門やチャネル単位の分割で3ヶ月〜1年、機能分割で6ヶ月〜2年を要します。一方で、「まずは卸売取引先から、次に自社EC、最後に店舗POS」のように、影響範囲を局所化できるのが特徴です。
並行稼働移行(パラレルラン)は、2週間〜3ヶ月程度で進みます。新旧両システムに受注データを入力して結果を照合するため、安全性は最も高いものの、現場の入力負荷と運用コストが実質2倍に膨らみます。なお、チャネルを止められないOMSでは、3方式のどれか1つで通すよりも、チャネルごとに使い分けるハイブリッド設計が採用されることも少なくありません。
段階移行における新旧混在期間のデータ連携(ブリッジ)の複雑さ
段階移行を選ぶと、移行期間中は新OMSと旧OMSが同時に稼働する「新旧混在期間」が生まれます。この期間は、旧OMSに残るチャネルの受注情報と、新OMSへ移行済みのチャネルの受注情報を、在庫引当や出荷指示の観点でそろえる必要があります。このため、両システムをつなぐ中間連携(ブリッジ)の設計と開発が不可欠になります。
ブリッジの複雑さは移行期間の長さに直結します。対象チャネルが増えるほど組み合わせも増えます。そのため、どのチャネルをどの順番で、どの程度の期間で移すかというロードマップを、スケジュールの初期段階で確定させておくことが、期間見積もりの精度を左右します。
コールセンター・受注処理業務を止めないための段階移行設計
OMSは、コールセンターや受注処理の担当者が日々向き合う業務システムです。そのため、長時間の業務停止は許容できません。ほぼ24時間365日に近い稼働が求められる現場もあり、移行期間中に業務影響をどこまで小さく抑えるかが、開発スケジュール設計の中心課題になります。
フリーズウィンドウとCDC(差分反映)によるダウンタイム圧縮
移行のたびに全件データを一から移すと、長時間のシステム停止が避けられません。そこで、大部分のデータはあらかじめ新OMSへロードしておき、切り替え直前の一定時間だけデータ更新を凍結する「フリーズウィンドウ」を設けます。
フリーズウィンドウの間に発生した差分データだけを、CDC(Change Data Capture、変更データキャプチャ)などの技術で新OMSへリアルタイムに同期・反映させます。これにより、コールセンターが体感する業務停止時間を、数時間、条件によっては数十分単位まで圧縮できます。
この設計を移行スケジュールの早い段階から技術要件に組み込んでおくと、開発期間全体の見積もり精度が高まります。
チャネル別・部門別の順次切替スケジュール(卸売→自社EC→店舗POS等)
コールセンター業務を止めないもう一つの方法が、業務量やリスク許容度に応じてチャネルを順番に移す段階移行です。たとえば、業務量が比較的少なく検証を終えやすい卸売取引先チャネルから新OMSへ接続します。問題がないことを確認したうえで自社EC、最後に店舗POSへと広げれば、トラブルが起きても影響は1チャネルに限られます。
どのチャネルを初期の検証対象にするか、動かせない納期までにどこまでの範囲を移し切るかを早めに固めておくことが、コールセンター運用を止めない移行スケジュールの土台になります。
移行リハーサルとデータ移行(顧客・商品在庫・受注履歴)の期間目安

移行実行のスケジュールを固めるには、移行リハーサルの計画と、顧客マスタ・商品在庫マスタ・受注履歴のデータ移行そのものの期間見積もりが欠かせません。
最低2回の移行リハーサルとタイムテーブル設計
移行リハーサルは、本番の予行演習として手順の漏れや想定外の問題を洗い出すものです。鉄則として、最低2回は実施します。1回目で手順の穴や課題を見つけ、2回目は、その改善を手順に反映したうえで、本番と同じ流れで完走できるかを確認します。
リハーサルの最大の目的は「作業時間の実測」です。深夜作業による疲労やデータ量の増大を考慮したうえで、実測値の1.2〜1.5倍のバッファを取ります。さらに、不測の事態に備えて、作業を入れない30分〜1時間の空き時間も組み込み、本番当日のタイムテーブルを設計します。
このリハーサル2回分の期間は、開発スケジュール全体に明示的に確保しておくことが重要です。
データ移行の期間目安と3層整合性検証
顧客マスタ・商品在庫マスタ・受注履歴の移行にかかる期間は、数十万レコード規模であれば数週間〜1ヶ月が目安です。数千万レコード規模や、複数テーブルを統合するような大規模・複雑な移行になると、3〜6ヶ月以上を見込む必要があります。
移行後の整合性確認は、3層の体制で行うのが安全です。第1層は、移行直後にレコード件数の一致を自動で確認します。第2層は、当日から翌日にかけて、ランダム抽出や重要顧客上位100件などをサンプル照合します。
第3層は、移行後1週間かけて、コールセンターなどの業務部門が実データで画面を開き、業務が正しく回るかを確かめます。この検証工程を開発スケジュールに組み込まずに本稼働へ進むと、稼働後に不整合が表面化して大きな手戻りを招くため、検証期間は独立した工程として明示的に確保しておく必要があります。

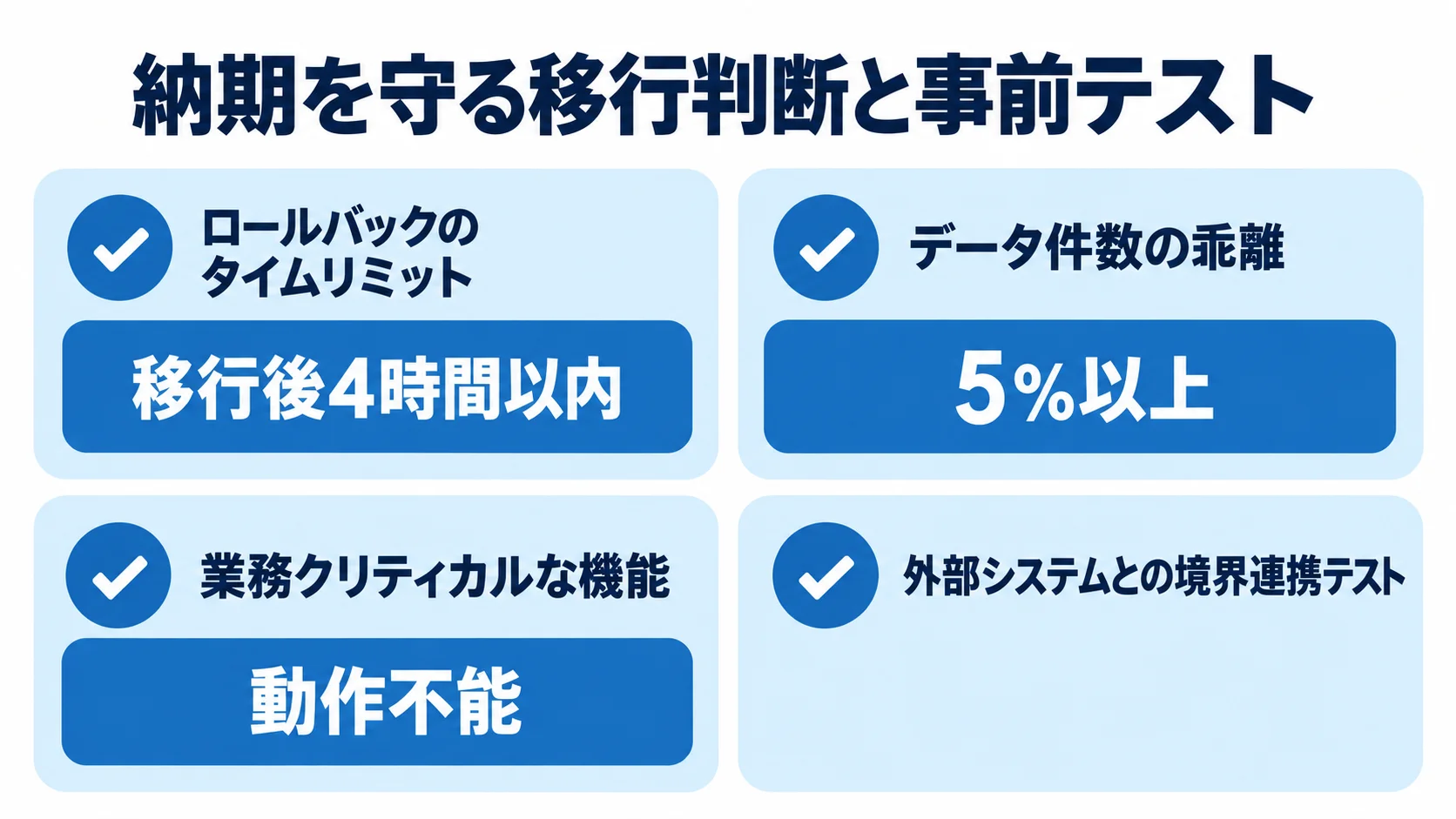

納期を守るための実務ポイント(ロールバック・Go/No-Go基準)

カットオーバー戦略や段階移行、リハーサルの期間感を押さえても、実際のプロジェクトでは想定外の事象が起きます。納期を守るうえで特に大切な実務ポイントは2つあり、ロールバックのタイムリミットと、外部システムとの境界テストです。
ロールバックのタイムリミット(目安4時間以内)とGo/No-Go判定基準
カットオーバー当日に重大な不整合や障害が見つかった場合、新OMSで業務が動き出して新しい受注データが蓄積されると、旧システムへ戻すこと自体が難しくなります。
そこで、完全に切り戻せるリミットを「移行後4時間以内」を目安に設定します。あわせて、「データ件数が想定より5%以上乖離した」「業務クリティカルな機能が動作不能」といった客観的なGo/No-Go判定基準を、あらかじめ合意しておく必要があります。
当日の現場が「続行か撤退か」を冷静に判断できる基準を事前に用意しておけば、納期そのものを守る最大の備えになります。
外部連携(EDI・WMS・決済等)境界テストのスケジュール確保
新OMSの画面で正しく処理できても、卸売取引先とのEDI、倉庫管理システム(WMS)、決済システムなどの周辺システムと連携できなければ、業務全体は成り立ちません。
日付形式や品目コードの桁数、数量単位の差異だけでも、数万件の受注データが滞留するおそれがあります。そのため、本番相当の環境で外部システムと接続する境界連携テストの期間を、開発スケジュールに独立した工程として最初から確保しておく必要があります。
境界テストを軽んじて全体スケジュールを縮めると、カットオーバー直前になって連携の不備が見つかり、納期全体が崩れるリスクが高まります。
まとめ
モダナイゼーションから改修までの7つの記事群とは異なる「実行フェーズそのもの」という位置づけで、OMS移行の開発期間・スケジュール・納期を解説しました。カットオーバー戦略別のスケジュール差や段階移行の設計、移行リハーサルとデータ移行の期間目安を中心に、納期を守るための実務ポイントまで取り上げています。
OMS移行の期間は、一斉移行なら数日〜数週間、段階移行なら3ヶ月〜2年、並行稼働移行なら2週間〜3ヶ月と、戦略によって差があります。さらに、複数チャネルのデータクレンジング、最低2回の移行リハーサル、ロールバック基準の事前合意が、現実的な納期を実現する鍵になります。
全面刷新の方式は決まっているものの、どう安全に移し切るかで悩んでいる情報システム部門やコールセンター運用の責任者の方は、移行実行の実務に強いパートナーへ早めに相談することをお勧めします。
▼全体ガイドの記事
・OMS移行の完全ガイド
▼開発を相談する前に読みたい無料ホワイトペーパー
・レガシーシステム刷新の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
