OMSリプレイスの開発期間・スケジュール・納期について

OMSリプレイスの開発期間は、自社で作り続けるか、製品・ベンダーへ乗り換えるかという判断で大きく変わります。

特に乗り換える場合は、比較評価に約3〜4ヶ月、本稼働までは規模に応じて数ヶ月から数年を見込みます。判断の影響、比較評価、規模別の目安、実務の注意点の順に見ていきます。

  • 起点:OMS製品・ベンダーへの乗り換え
  • 判断:ビルド・バイが期間に与える影響
  • 選定:RFI/RFP/PoCの標準工程

本テーマに関する全体ガイドは、以下の記事をご覧ください。

▼全体ガイドの記事
・OMSリプレイスの完全ガイド

OMSリプレイスの位置づけ(製品・ベンダー乗り換え起点という論点)

OMSリプレイスの開発期間を考える前に、本記事の論点を確かめておく必要があります。同じOMSを扱う記事でも、技術手法、経営判断、契約起点、UX、アーキテクチャなどに重心を置くものと、製品・ベンダーへの乗り換えに重心を置く本記事とでは、スケジュールに影響する要因が異なるためです。

モダナイゼーション・刷新・更改・リニューアル・リアーキテクチャとの違い(ビルド・バイ判断という軸)

「OMSのモダナイゼーション」は、リホストからリプレースまでの5つの技術的アプローチから選び、既存の受注データや在庫引当ロジックを新しい環境へ移す方法を扱う、エンジニア・情報システム部門向けの技術手法です。「OMS刷新」は、老朽化したOMSを放置する経営上の影響を示し、稟議承認と合意形成をどう進めるかという意思決定の進め方です。

「OMS更改」は、保守サポート契約の満了やベンダーのEOS/EOLといった動かせない外部期限から逆算してスケジュールを組むテーマです。「OMSのリニューアル」は、オペレーターが日々使う受注処理画面や統合ビュー画面のUX刷新に、「OMSのリアーキテクチャ」は、モノリスからマイクロサービスへの構造再設計に重心を置いています。

これらに対して本記事が扱うリプレイスは、自社スクラッチのコードベースを維持するのをやめ、別のOMSパッケージやSaaS製品へ完全に乗り換える意思決定です。さらに、乗り換え先の製品・ベンダーをどう選ぶかという調達プロセスにも重心を置きます。同じ開発期間や納期を扱っても、本記事は「自社で作り続けるか、他社製品を選ぶか」という判断がもたらす期間差を主眼にしています。

「OMS開発」(新規導入)との共通点・相違点

「OMS開発」はゼロからOMSを構築するグリーンフィールドの取り組みです。一方、本記事のリプレイスは、複数の販売チャネルの受注を既に一元管理してきた稼働中のOMSを土台にするブラウンフィールドのプロジェクトで、この点は刷新やモダナイゼーションと共通します。

新規導入では、要件定義から積み上げて1社の製品・体制で開発を進めます。これに対してリプレイスでは、自社スクラッチを維持する選択肢と、OMSパッケージ・SaaS製品へ乗り換える選択肢の両方を比べます。後者を選んだ場合は、さらに複数ベンダーの製品をRFI・RFP・PoCで比較評価する工程が加わります。

一方で、リプレイスには新規導入にはない固有の論点があります。それは、乗り換え先の候補が複数存在し、その比較評価というプロセス自体が期間を左右するという点です。この「意思決定+比較評価」という二段構えのプロセスが、リプレイスの開発期間・納期を考えるうえでの最大の前提になります。

ビルド・バイ判断が開発期間に与える影響

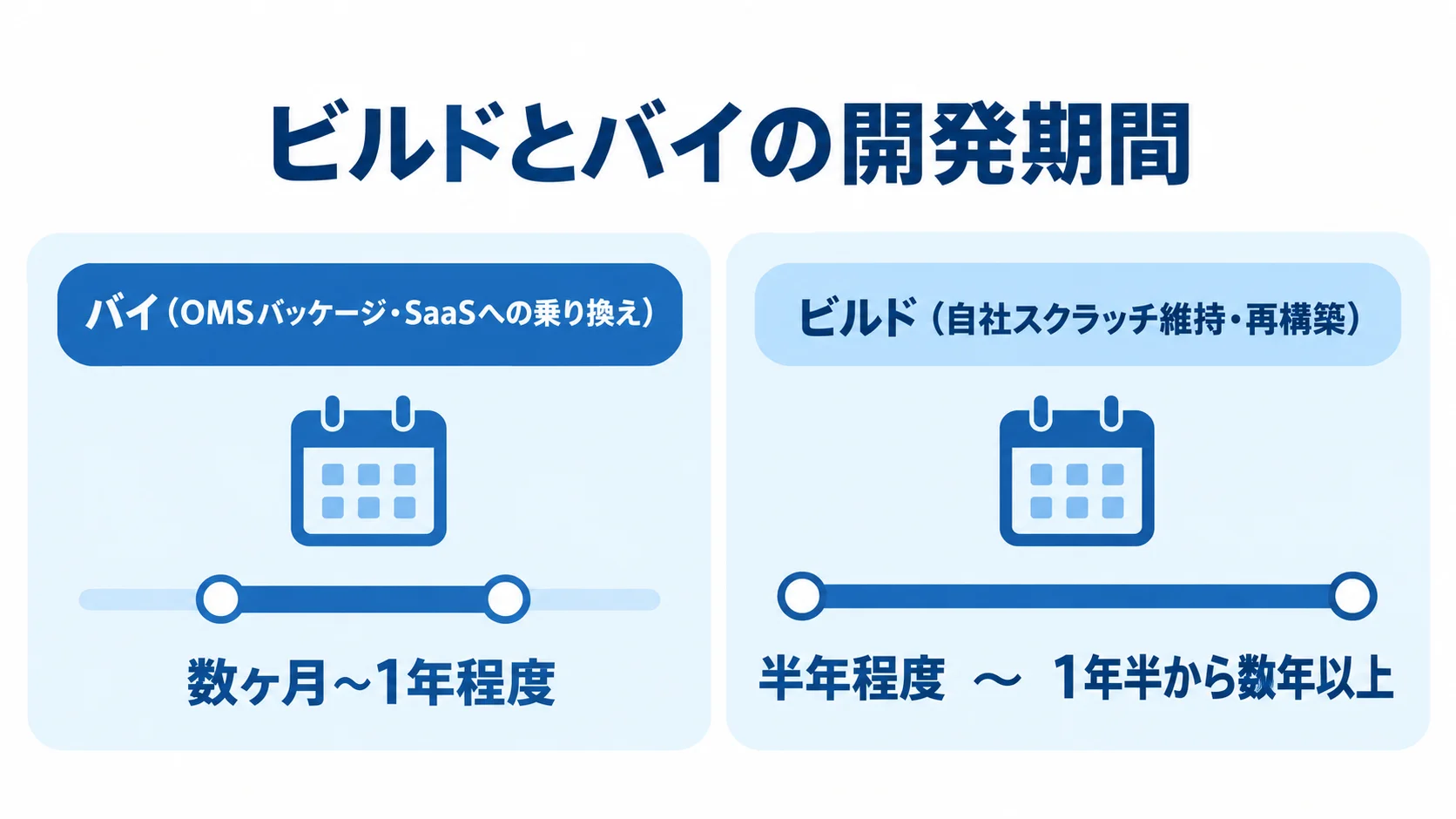

OMSパッケージ・SaaSへ乗り換えるバイと自社スクラッチを維持・再構築するビルドの期間目安を対比した図
標準機能で進めるか、独自要件を作り込むかで期間の幅が変わります。

OMSでは、自社スクラッチを維持する(ビルド)か、OMSパッケージ・SaaS製品へ乗り換える(バイ)かによって、本稼働までの期間に大きな差が出ます。そのため、この判断はプロジェクト全体のスケジュール感を最初に左右する分岐点になります。

バイ(OMSパッケージ・SaaSへの乗り換え)を選んだ場合の期間短縮効果

既成のOMSパッケージ・SaaSには、主要なECモールやPOSレジ、決済システム、WMS(倉庫管理システム)との標準連携(APIやCSV連携機能)があらかじめ備わっています。「Fit to Standard」を徹底して自社の受注処理フローを標準機能に合わせれば、ゼロからの開発を省けるぶん、開発・導入期間を数ヶ月〜1年程度へ大幅に縮められます。これがバイの最大のメリットです。

特に標準機能のままカスタマイズをほとんど行わない小規模導入であれば、契約から本稼働まで数ヶ月という短期間での立ち上げも十分に現実的です。ただし、この期間短縮効果は、標準機能の範囲内で業務を回せる場合に限られる点に注意が必要です。

自社独自の受注ロジックを無理にパッケージへ組み込もうとすると、後述するカスタマイズの追加工数によって、当初想定していた期間が大きく崩れるリスクがあります。

ビルド(自社スクラッチ維持・再構築)を選んだ場合の長期化要因

自社スクラッチのOMSを維持する場合や、老朽化した部分だけを作り直す場合は、複数チャネルからの注文取り込みや在庫の引き当て、複雑な同梱物制御などを、ゼロから設計・プログラミングする必要があります。そのため、期間は著しく長期化する傾向があります。

目安として、中小規模の受注・在庫・売上管理システムでも半年程度です。販売チャネル数や在庫引当ロジックの複雑さが増すほど、1年半から数年以上という長期のロードマップになるケースが一般的です。

自社の受注業務プロセスが競争優位の源泉になっている場合や、既存パッケージでは満たせない複雑な要件を抱えている場合は、ビルドを選ぶ価値があります。ただし、その分だけ開発期間・納期は長くなるという前提でスケジュールを組む必要があります。

ポイント

標準機能で業務が回るならバイで期間を縮められ、独自の要件が多いほどビルドは長くなります。迷うときは、既存パッケージで満たせない要件があるかで判断してください。

複数ベンダー製品を比較評価するプロセス(RFI/RFP/PoC)にかかる期間

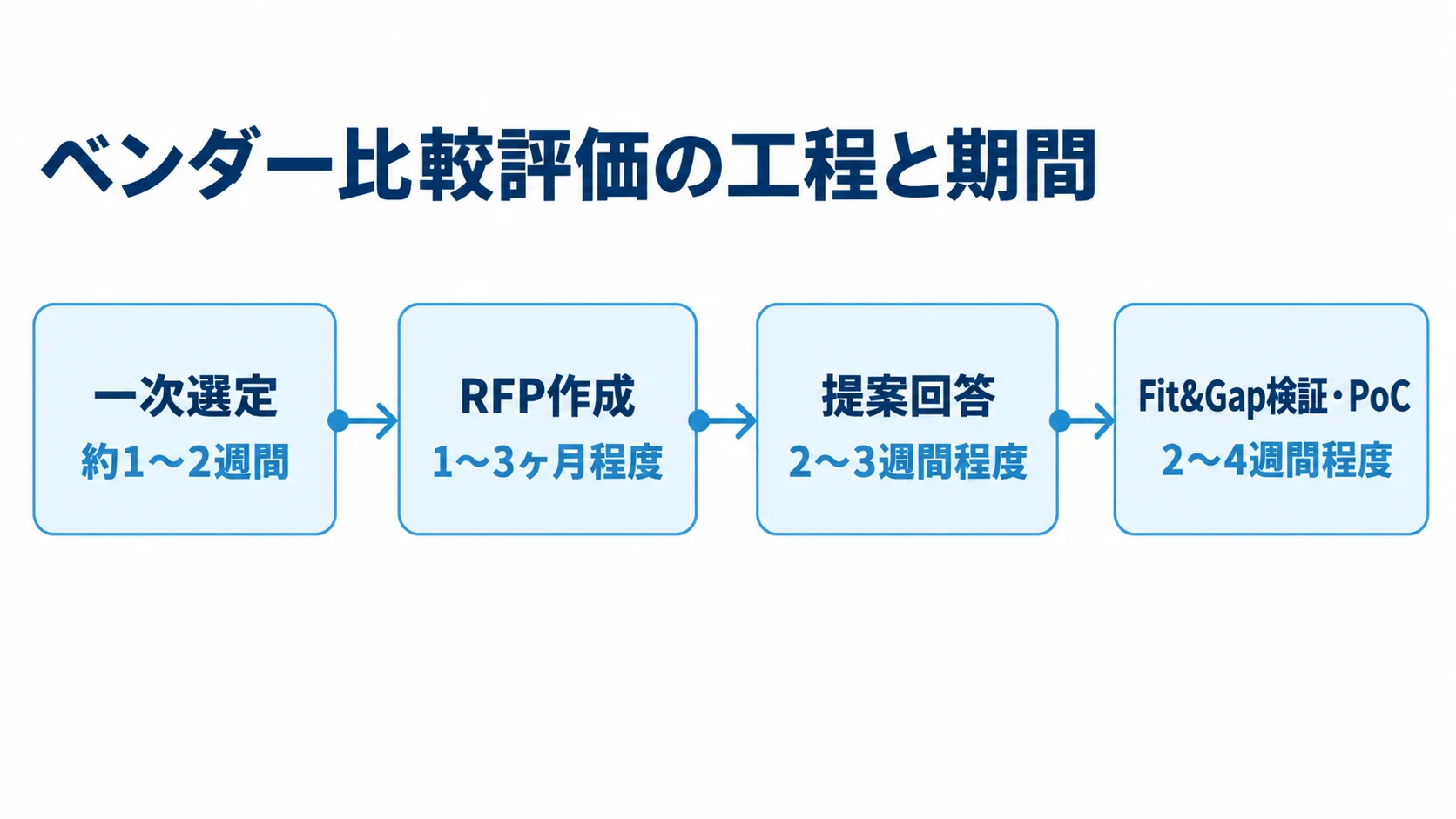

一次選定からFit&Gap検証・PoCまでのベンダー比較評価の工程と所要期間を順に示した図
RFP作成は現場への聞き取りを含むため、工程の中でも長めです。

バイを選んだ場合、自社に最適な製品・ベンダーを選ぶ比較評価には、標準的に約3〜4ヶ月を見込む必要があります。この工程は、新規導入にはないリプレイス特有のものです。

RFI・RFPの作成から提案受領までの標準的な期間内訳

比較評価の第一段階では、候補となり得るベンダー10社程度にRFI(情報提供依頼書)を送付します。製品の基本機能や実績、概算費用を集めて3〜5社に絞り込むこの一次選定には、約1〜2週間を要します。

次に、絞り込んだ候補に対して現場へのヒアリングを行い、接続すべき販売チャネルの範囲や連携要件をまとめたRFP(提案依頼書)を作成します。情報システム部門だけでなく、EC事業部門やカスタマーサポート部門への聞き取りも必要になるため、作成には1〜3ヶ月程度を要するのが一般的です。

RFPをベンダーに提示したあとは、提案書や見積もりが提出されるまで、さらに2〜3週間程度の回答期間を設けます。ここまでの工程を合算すると、一次選定から提案受領までだけで1.5〜4ヶ月程度のレンジになるため、全体スケジュールに織り込んでおく必要があります。

Fit&Gap検証・PoCにかかる期間

提案を受けた後は、最終候補のベンダーが提供するサンドボックス環境などを使い、自社の受注・在庫連携フローが標準機能でどこまで回るかを確かめる、Fit&Gap検証・PoC(概念実証)の工程に進みます。

ここでは2〜4週間程度の短いスプリントを設定し、実際の受注データに近い条件で素早く検証を回すことが推奨されます。

検証項目を絞らないまま漫然と長期間の検証を続けると、この工程だけでスケジュール全体が遅れてしまいます。そのため、検証すべきシナリオを事前に優先順位付けしておくことが、比較評価プロセス全体を3〜4ヶ月に収めるための実務上のポイントです。

ポイント

比較評価は約3〜4ヶ月を見込み、RFPの作成には現場への聞き取りを含めて1〜3ヶ月かかります。この2つを日程の初めに織り込んでおくと、後の遅れを抑えやすくなります。

乗り換え意思決定から本稼働までの標準的なスケジュール感

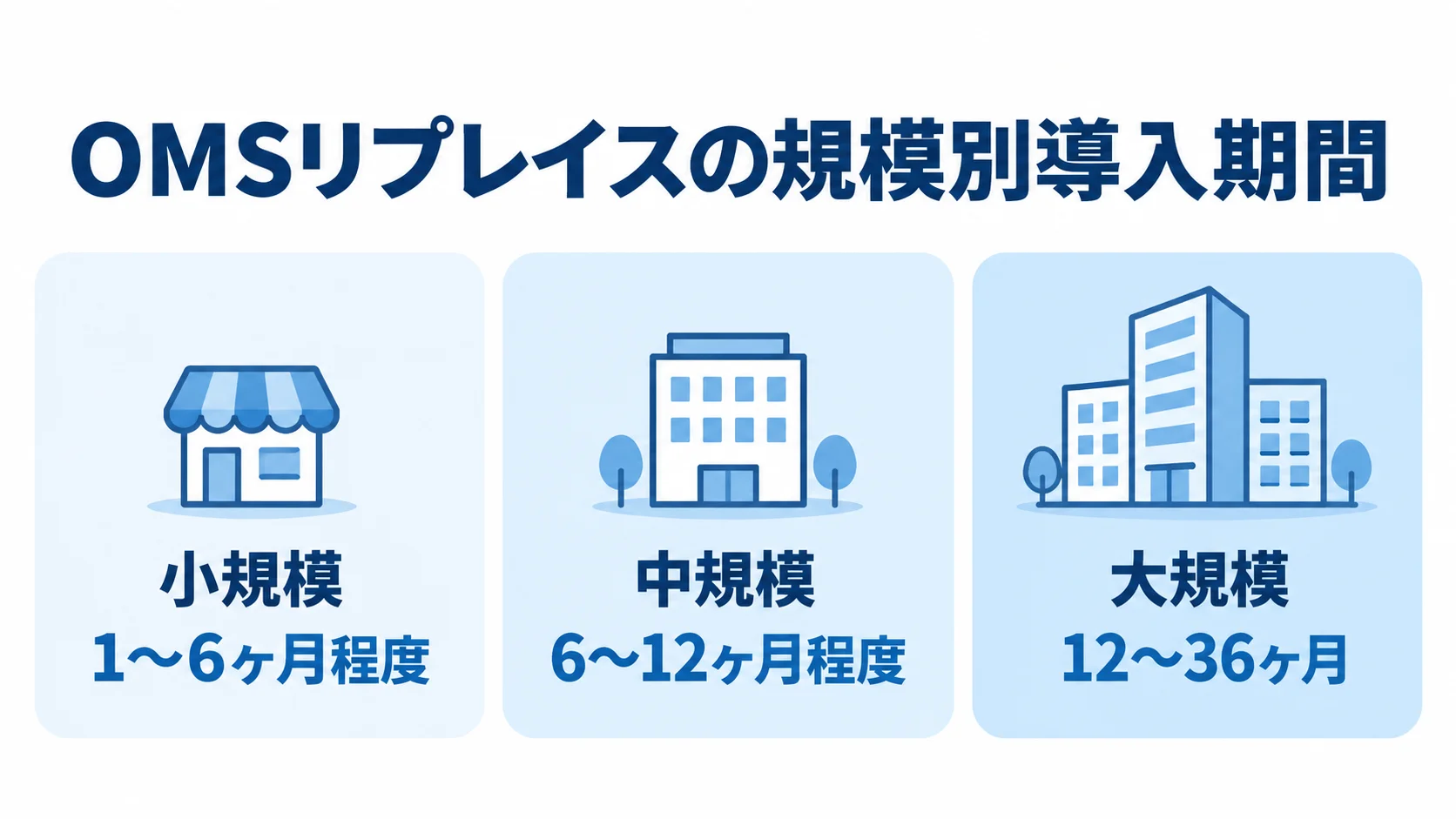

小規模・中規模・大規模のOMSリプレイスについて導入から本稼働までの期間目安を並べた図
連携範囲やカスタマイズが広がるほど、見込む期間も長くなります。

ベンダーや製品を決めたあと、導入・移行プロジェクトが始まってから本稼働を迎えるまでの期間は、対象とするOMSの規模や接続する販売チャネル数によって大きく変わります。

小規模・中規模・大規模別の期間目安

標準的な機能構成のOMSパッケージ・SaaSを、カスタマイズなしで利用する小規模なリプレイスであれば、1〜6ヶ月程度で導入・本稼働に至るケースが多く見られます。

複数のECモール・自社EC・実店舗POSとの連携や、既存の会計システムなどとのAPI連携、部分的な業務適合カスタマイズを含む中規模のリプレイスでは、6〜12ヶ月程度を見込む必要があります。

企業の基幹業務を担う連携(全社的なERPや大規模WMSとの複雑な連携)や、独自の商流への対応を多数含む大規模なリプレイスでは、影響範囲が広がり、プロジェクトマネジメントの工数も増えます。そのため、12〜36ヶ月という長期のロードマップが一般的です。自社のOMSがどの規模区分に当たるかを早い段階で見極めることが、現実的な納期を描く出発点になります。

データ移行がもたらす最大のスケジュールリスクとバッファ確保

規模の大小を問わず、OMSリプレイスでスケジュール遅延を引き起こす最大の難所は、既存の顧客マスタ、商品・在庫マスタ、過去の受注履歴といったデータ移行です。新旧システム間のデータ形式や粒度の違いを修正する「データクレンジング」だけで、数ヶ月を要することも珍しくありません。

特にOMSでは、チャネルごとに顧客名の表記(全角・半角)や住所の形式が異なることが多く、名寄せや表記統一をしたうえで新システムのデータ構造にマッピングする作業が、想定以上に長引くケースが目立ちます。

スケジュールを組む際は、技術的な不確実性やデータ移行の難易度を織り込み、プロジェクト全体期間の10〜30%をリスクバッファとして確保しておくことが、安全な本稼働を迎えるための鉄則です。

ポイント

期間は規模で大きく変わるため、まず自社のOMSの区分を見極めることが出発点です。データ移行は遅延の最大の要因になりやすく、全体の10〜30%をバッファとして確保しておくと安全です。

納期遅延を防ぐための実務ポイント

ここまでの比較評価や本稼働までのスケジュール感を押さえても、実際のプロジェクト進行では想定外の事態が起こります。そこで、納期遅延を防ぐうえで特に重要な2つの実務ポイントを取り上げます。

Fit to Standardの徹底とスコープ管理

OMSパッケージ・SaaSへ乗り換える場合、自社の複雑な受注処理や同梱物制御のルールを無理に組み込もうとする過度なカスタマイズ(アドオン開発)は、開発工数の増大による納期遅延の最大の原因になります。

まず、自社の業務をシステムの標準機能に合わせる「Fit to Standard」を大前提とします。そのうえで、どうしても標準機能で対応できない要件だけをカスタマイズの対象に絞り込み、プロジェクトの初期段階でスコープを管理することが重要です。

RFP作成の段階で、自社の業務要件を「標準機能で対応」「運用変更で吸収」「要カスタマイズ」の3分類で一覧にしておくと、後工程でスコープが広がるのを防ぎやすくなります。

チャネル単位の段階移行(パイロット導入)の検討

OMSは複数の販売チャネルの受注を接続したまま業務を止められないシステムであるため、全チャネルを一斉に新システムへ切り替えるビッグバン移行は、リスクが集中しやすく、結果として納期そのものを危険にさらします。

業務量が少なく検証が完了しているチャネルから優先して新システムへ接続する段階移行(パイロット導入)を採れば、移行中も事業への影響を小さく抑えられます。さらに、トラブルが起きた際の影響範囲も局所化できます。

動かせない納期までに全チャネルを切り替える必要があるのか、主力チャネルを移行すれば残りは並行運用しながら順次切り替えてよいのかを決めておくことが、納期遵守の精度を大きく左右します。

ポイント

納期遅延の最大の原因は過度なカスタマイズで、一斉切り替えのビッグバン移行は納期そのものを危険にさらします。どこまでを標準機能で受けるか、チャネルをどの順で移すかを早い段階で決めておくことが大切です。

まとめ

ここまで見てきたのは、ビルド・バイ判断が期間に与える影響、RFI・RFP・PoCの標準的な期間、規模別のスケジュール感、納期遅延を防ぐ実務ポイントです。

OMSリプレイスの期間は、まず自社で作り続けるか、製品・ベンダーへ乗り換えるかという判断で大きく変わります。バイなら数ヶ月〜1年程度、ビルドなら半年〜数年が目安です。バイを選ぶ場合は、さらにベンダー比較評価(3〜4ヶ月)と、複数チャネルにまたがるデータ移行というOMS特有の難所を織り込む必要があります。

小規模1〜6ヶ月、中規模6〜12ヶ月、大規模12〜36ヶ月という規模別の目安を出発点にします。そのうえで、Fit to Standardの徹底とチャネル単位の段階移行を実務の要点として押さえておくことが、現実的な納期を実現する鍵になります。

▼全体ガイドの記事
・OMSリプレイスの完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
