OMS改修の開発期間・スケジュール・納期について

OMS改修の開発期間は、対象範囲の大きさによって決まります。特定帳票の軽微な変更なら1〜3ヶ月、特定チャネルの受注取込ロジック修正なら4〜8ヶ月が目安です。外部のECモールとの連携が入ると、相手側の都合で遅れることもあるため、納期には余裕を持たせる必要があります。

  • OMS改修の定義(部分改修という選択肢の位置づけ)
  • 開発期間の全体像(小規模改修と中規模改修の期間差)
  • 特定帳票改修のスケジュール

OMS改修とは、ECモールや自社EC、実店舗POS、卸売取引先などの複数の販売チャネルから発生する受注情報を一元管理しているOMSを、作り替えずに一部だけ直すことです。具体的には、特定チャネルの受注取込ロジックの修正や、出荷指示書・納品書などの特定帳票の軽微なレイアウト変更がこれに当たります。どちらも、限られた範囲と予算の中で行う部分的な修正です。

OMSを作り替えるという点では同じテーマでも、参照する記事によって前提が大きく異なります。

「OMSのモダナイゼーション」は5つの技術的アプローチ(HOW)、「OMS刷新」は経営判断(WHY/WHEN)を中心に扱っています。「OMS更改」は契約満了やEOS/EOLという外圧型のトリガー、「OMSのリニューアル」はUX/UIを起点に扱っています。

「OMSのリアーキテクチャ」はアーキテクチャ設計の技術深掘り、「OMSリプレイス」は製品・ベンダーの乗り換え判断(ビルド・バイ)を中心に扱っています。

この記事は、「システム全体には手を付けず、特定チャネル・特定帳票だけを低予算・短納期で直す」部分改修の切り口から、開発期間・スケジュール・納期を見ていきます。全面刷新に踏み切る予算や時間はないものの、受注業務の課題は早急に解消したい情報システム部門やEC運営部門の方に向けた内容です。このテーマの全体像は、下記の記事で詳しく解説しています。

▼全体ガイドの記事
・OMS改修の完全ガイド

OMS改修の定義(部分改修という選択肢の位置づけ)

OMS改修を検討する企業の多くは、局所的な課題を抱えています。たとえば、「特定のECモールとの受注取込だけが古い連携方式のまま」「特定の帳票フォーマットだけが現場の運用実態に合っていない」といった状態です。

全面刷新やモダナイゼーションのように、現状アセスメントから並行稼働までを含む数ヶ月〜数年規模のプロジェクトを組む余力がない事業者にとって、部分改修は現実的な選択肢です。OMS本体には大きな不満がなく、一部の連携機能・出力機能だけを直したい事業者にも、部分改修は有効です。

建築の「改修(リノベーション)」が建物全体を解体せず一部の設備や間取りだけを直すように、OMS改修も既存の骨格を残します。具体的には、受注受付、在庫引当、出荷指示という基本フローを維持したまま、対象範囲を絞り込むことが最大の特徴です。

モダナイゼーション・刷新・更改・リニューアル・リアーキテクチャ・リプレイスとの違い

これらはいずれも、OMS全体(あるいは基幹となる受注ロジック全体)を対象にした作り替えです。そのため、規模も期間も大きくなることが前提になります。

これに対しOMS改修は、対象範囲をあらかじめ「この受注取込ロジックだけ」「この帳票だけ」に絞り込むことで、開発期間も予算も他の6つの切り口より一段小さい規模に収めることを目指します。全面刷新ほどの経営判断や稟議承認を経る必要はなく、部門内の決裁だけで着手できるケースも多くあります。このため、開発期間の見積もり方も根本から異なります。

「部分改修」の範囲(在庫引当ロジック・受注フロー全体を変えない改修)

部分改修の範囲に収まるかは、OMSの根幹である在庫引当ロジックや、受注受付から出荷指示までの業務フロー全体に変更が及ぶかどうかで決まります。既存の出荷指示画面に新しい帳票フォーマットを追加する作業や、特定帳票の表示項目を差し替える作業は、特定の出力機能だけを追加開発するため、部分改修に収まります。

一方で、特定ECモールの受注取込ロジック修正でも、既存のOMS本体やデータベースには一切手を加えず、外部モールとの間でデータ形式を変換する連携プログラムを外付けで追加するだけなら、部分改修に収まります。ただし、在庫引当ロジックそのものの変更や、マスタデータ構造の根本変更を伴う場合は、中規模改修へ発展してしまうため注意が必要です。

ポイント

迷ったときは、対象を特定チャネルや特定帳票に絞れるかを先に確かめてください。在庫引当ロジックや業務フロー全体に変更が及ぶなら、部分改修ではなく中規模改修として見積もります。

開発期間の全体像(小規模改修と中規模改修の期間差)

小規模改修の1〜3ヶ月と中規模改修の4〜8ヶ月を左右で比べた図。
外部とのデータ連携が加わると、期間の目安も長くなります。

OMS改修は、対象機能の規模によって開発期間が大きく異なります。要件定義や設計がシンプルでテスト工程も少ない小規模改修と、外部ECモールとの通信やデータ連携を伴い、要件定義や設計が複雑になる中規模改修とでは、期間感がおよそ倍以上変わるのが実務上の目安です。

全面刷新は、現状アセスメントから並行稼働までを含む数ヶ月〜数年規模のスケジュールになります。一方で改修は、この2区分の中で完結する短期プロジェクトとして計画できる点が特徴です。

小規模な改修(特定帳票の軽微なレイアウト変更):目安1〜3ヶ月

出荷指示書や納品書、ピッキングリストといった特定帳票のレイアウト変更や、既存画面への表示項目の追加といった単機能の修正は、要件定義や設計がシンプルで、テスト工程も少なくて済みます。そのため、目安として1〜3ヶ月程度で完結します。

また、既存の注文データをそのまま出力・フォーマット調整するだけであれば、在庫引当ロジックの根幹に手を加える必要がなく、影響範囲を特定の出力機能だけに限定できるため、短納期で対応可能です。

ただし、帳票を出力するために受注データベースのテーブルへ新しい項目を大量に追加・変更しなければならない場合は、他の機能すべてに影響が及びます。そのため、この目安期間を超える可能性がある点に留意が必要です。

中規模な改修(特定チャネルの受注取込ロジック修正):目安4〜8ヶ月

特定ECモールや新規卸売取引先の受注取込ロジック修正のように、外部との通信やデータ連携を伴う改修は、要件定義や設計が複雑になります。結合テストの工程も増えるため、目安として4〜8ヶ月程度を見込む必要があります。

既存のOMS本体やデータベースに一切手を加えず、連携プログラム(グルーコードやAPI)のみを外付けで追加開発する形に留められれば、既存の在庫引当ロジックへの影響を最小限に抑えたまま対応できます。

ただし、この連携追加によって在庫の引当タイミングが変わったり、保持すべきマスタデータ構造を根本から見直す必要が出てきたりする場合は、複数チャネルの業務見直しを伴う中規模改修の領域に踏み込みます。そのため、事前のスコープ確認が期間見積もりの精度を大きく左右します。

ポイント

期間の目安は、小規模改修が1〜3ヶ月、中規模改修が4〜8ヶ月です。帳票の軽微な修正か、外部ECモールとの連携を伴うかで、どちらに当たるかを決めてください。

特定帳票改修のスケジュール(要件定義〜リリースの工程別期間配分)

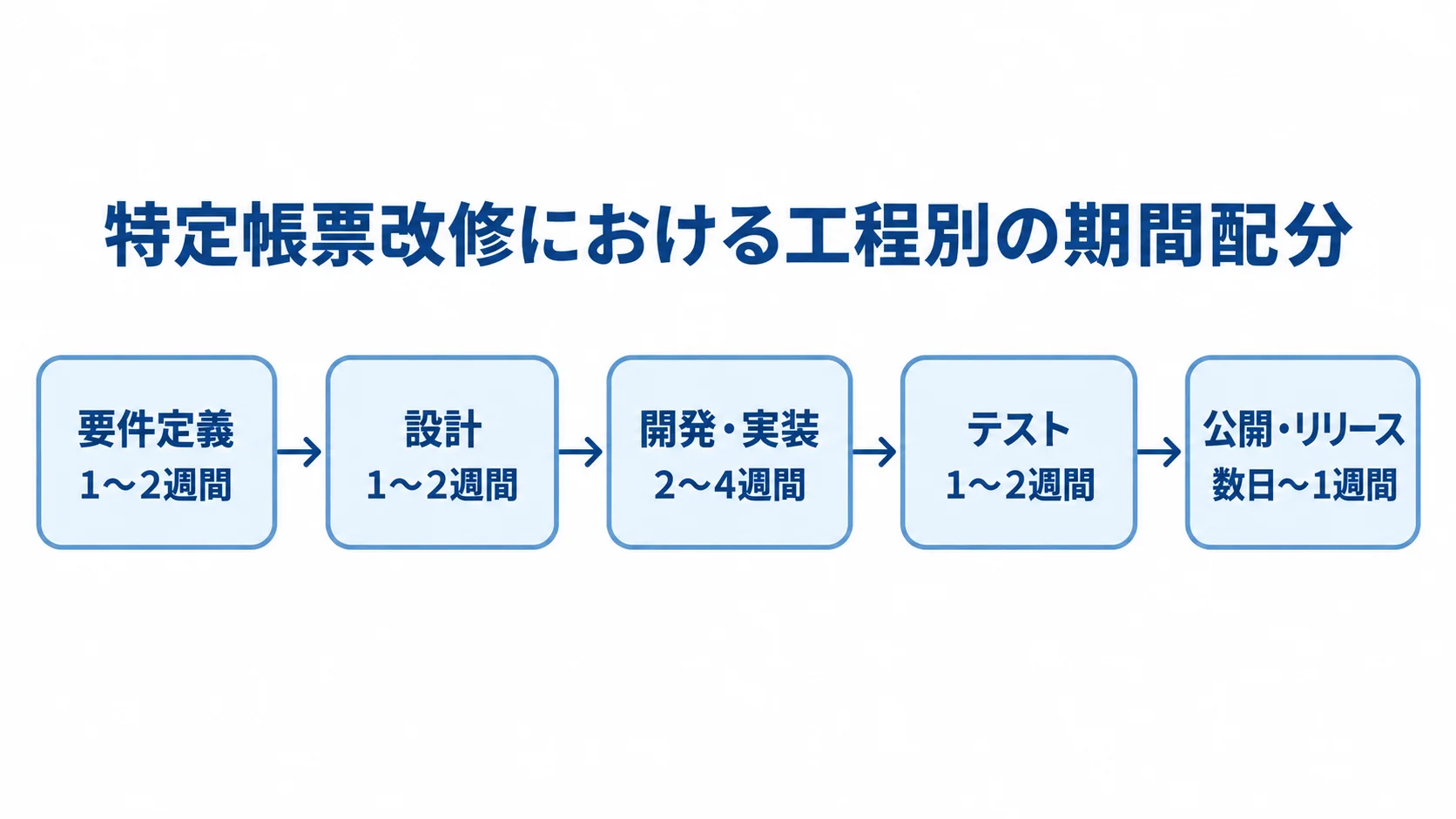

特定帳票改修の要件定義から公開・リリースまで、5工程と期間を順に示した図。
前半の要件定義と設計に続き、開発・実装が最も長い工程です。

特定帳票の改修は、OMS改修の中でも最も取り組みやすいテーマの一つです。対象範囲が明確で、影響範囲を特定の出力機能に絞り込みやすいため、工程ごとの期間配分もシンプルに組み立てられます。

要件定義〜設計の期間

帳票改修の要件定義では、現行帳票のどの項目を変更・追加するか、出力先(PDF・CSV・特定様式の紙帳票など)の仕様、既存の出荷業務フローとの整合性を確認します。この工程は通常1〜2週間程度で完了しますが、対象帳票がWMSや会計システムなど複数のシステムと連携している場合は、確認先が増えるため2〜3週間に伸びることもあります。

設計では、画面上の項目配置や出力ロジックを固める外部設計と内部設計を行い、こちらもおおむね1〜2週間程度で完了するのが一般的です。上流工程を丁寧に固めておくことで、後続の開発やテストでの手戻りを防げます。

開発・テスト・リリースの期間

設計書に基づく開発・実装は、単一帳票の改修であればおおむね2〜4週間で完了します。その後、単体テストと結合テストで想定どおりに帳票が出力されるかを確認し、既存の出荷業務に影響がないかを運用テストで検証する工程に、1〜2週間程度を要します。

最後の公開・リリースは、既存の受注処理ロジックへの影響が限定的であるため、数日〜1週間程度で完了するのが一般的です。全体を通して見ると、要件定義から本番リリースまでを1〜3ヶ月で完結できるのが、特定帳票改修という小規模改修ならではのスピード感です。

ポイント

特定帳票の改修は、要件定義から本番リリースまで1〜3ヶ月が目安です。要件の確認先が増えると要件定義が2〜3週間に伸びることもあるため、その分の余裕を見込んでおきます。

特定チャネル受注取込ロジック修正のスケジュール(外部依存が生む遅延リスク)

外部連携の遅延要因と、テスト期間に10〜20%程度のバッファを設ける考え方を示す図。
連携先の準備や応答に左右される工程を早めに動かす構成です。

特定チャネルの受注取込ロジック修正は、OMS改修の中でも唯一「自社だけの都合ではコントロールできない」要素を含むテーマです。そのため、連携先の対応スピードや仕様次第で、当初の想定よりもスケジュールが延びるリスクを、常に織り込んでおく必要があります。

外部ECモールAPI仕様変更等による遅延リスクとバッファ設計

ECモールのAPIや取引先とのEDIに接続する工程は、改修プロジェクトの中で最も遅延リスクが高い領域です。連携先モール側のAPI仕様変更や、相手側テスト環境の不具合が起きることもあります。さらに、問い合わせへの返答待ちや、APIのレート制限(アクセス回数制限)による検証の遅れなど、自社(開発会社)だけではコントロールできない調整が多く発生するため、想像以上に時間がかかることがあります。

実装フェーズでは、外部API連携の処理に1〜2ヶ月程度の追加期間を要することもあります。そのため、外部連携を含む改修では、外部との調整(テスト環境の準備など)を最優先で始め、テスト期間に10〜20%程度のバッファを持たせることが、納期を守る鍵になります。

「連携プログラムの外付け追加」に留めるスコープ管理

OMSは在庫管理・出荷指示・請求など他業務と複雑に連動しているため、特定チャネルの受注取込ロジック修正という部分改修のつもりでも、影響範囲が広がりやすい性質があります。低予算・短納期で改修を終えるには、既存のOMS本体やデータベースには一切手を加えず、外部とのデータ形式変換を担う連携プログラムだけを外付けで追加開発するという制約を設けることが重要です。

「ついでに在庫引当ロジックも見直したい」「他のモールにも汎用的に使えるようにしたい」といった要望を同時に詰め込むと、一気にスケジュールが膨らみます。そのため、まずは特定の1チャネルとの必須連携に絞り込んでスモールスタートすることが、期間を4〜8ヶ月の目安に収める実務上のコツです。

ポイント

外部連携を含む改修は、連携先の対応で遅れる前提でテスト期間に10〜20%程度のバッファを持たせてください。本体には手を加えず、連携プログラムの外付けに絞るのが実務上のコツです。

納期を守るためのポイント(低予算・短納期を実現する進め方)

部分改修は全面刷新に比べて期間も予算も小さいものの、だからこそ、計画段階でのわずかな甘さがスケジュール遅延に直結しやすい側面があります。限られた期間で納期を守るには、要件の事前合意と発注者側の確認体制が欠かせません。

要件を曖昧にしないための事前合意

「どのチャネルのどの項目をどう連携するか」「どの項目を帳票に追加するか」といった要件が曖昧なまま開発に進むと、後工程で認識のズレが見つかったり、仕様変更が頻繁に起きたりします。その結果、大幅な手戻りが生じ、スケジュールが延びてしまいます。

部分改修は工程全体が短いため、1回の手戻りが全体スケジュールに占める割合が、全面刷新よりも大きくなりやすい点に注意が必要です。そのため、着手前に対象範囲、対象外とする項目(Won’t)、完了の定義を1枚の合意文書にまとめておくと、限られた期間でも手戻りのリスクを小さくできます。

発注者側の確認体制・レスポンス速度

開発途中での仕様に関する質問への回答や、提出された設計書などの確認・承認作業に日数を要すると、その分だけ開発作業全体が止まり、スケジュールが後ろ倒しになります。

EC事業部門やカスタマーサポート、IT部門の間で連絡が少なく、情報を共有する仕組みもないと、コミュニケーションが不足して仕様解釈のズレに気づけません。その結果、やり直しが発生して納期が遅れます。

部分改修のような短期プロジェクトでは、週1回など高頻度の進捗確認の場を設け、確認事項への回答期限をあらかじめ2〜3営業日以内と決めておくことが、限られた期間で納期を守る実務上のコツです。

ポイント

判断に迷うときは、要件を文書で先に合意できているかを見てください。確認の回答期限を2〜3営業日以内と決めておくと、納期の遅れを抑えやすくなります。

まとめ

OMS改修の期間は、全面刷新との位置づけの違いを押さえたうえで、小規模改修で1〜3ヶ月、中規模改修で4〜8ヶ月が目安です。特定帳票改修と特定チャネルの受注取込ロジック修正では、工程ごとの期間配分や、外部依存による遅延リスクへの備えが異なります。

改修は、OMS全体を作り替える代わりに、対象範囲を明確に絞り込むことで、低予算・短納期を実現できる選択肢です。特に受注取込ロジック修正では、外部モール都合による遅延リスクを見込んだバッファ設定が、帳票改修では要件の早期確定が、それぞれ納期を守る鍵になります。

全面刷新に踏み切る前にまず部分改修で課題を解消したい方は、小規模案件に強みを持つパートナーへ早めに相談することをお勧めします。

▼全体ガイドの記事
・OMS改修の完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
