オペレーションコンサルの開発期間は、拠点数や現場の人数で変わります。目安は、中小企業で3〜6ヶ月、中堅企業で6〜9ヶ月、大企業で9ヶ月〜1年半以上です。
期間の中心は、現場で小さく試して定着させる段階です。納期が遅れる原因も、技術面より現場の受け入れ姿勢であることが多くなります。
▼全体ガイドの記事
・オペレーションコンサルの完全ガイド
・業務システム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「業務システム開発の完全ガイドブック」で詳しく解説しています。
・スクラッチシステム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「スクラッチシステム開発の完全ガイドブック」で詳しく解説しています。
オペレーションコンサルの位置づけ(BPR・DX支援との違いと期間の考え方)
オペレーションコンサルの期間を正しく見積もるには、まず、このプロジェクトが業務改革のどこを担うのかを明確にしておく必要があります。
業務改革の取り組みは、大きく3つの性格に分けられます。1つ目はBPRで、業務プロセスそのものをゼロベースで作り直す「抜本的再構築」です。
2つ目はDX支援で、デジタル技術の導入を前提に、現場への実装と内製化を伴走します。
3つ目は、いまある現場運用を前提に業務フロー・人員配置・KPIを少しずつ底上げしていく「漸進的な現場改善」です。
オペレーションコンサルが担うのは、この最後の領域です。
この領域の最大の特徴は、既存のやり方を全否定せず、現場に大きな混乱を与えないペースで改善を積み重ねる点です。
オペレーションコンサルが対象とする改善の範囲(現状把握〜KPI設計〜施策実行〜定着化)
オペレーションコンサルが対象とする工程は、大きく4つに分けられます。
- 現状把握:コンサルタントが現場に入り込み(シャドーイング)、作業時間を計測(タイムスタディ)しながら、日々の業務フローを洗い出します。
- KPI設計:現場が日々追う管理指標(時間当たり処理件数、日次残業時間、ミス発生率など)を決めます。
- 改善施策の実行:策定した施策を特定の班やラインで小さく試し、PDCAを回して微調整を繰り返すことです。
- 定着化:外部コンサルタントがいなくなっても現場が改善を続けられるよう、カイゼンリーダーを育成します。
現状把握のねらいは、手待ち時間・重複作業・属人化といった「ムダ・ムラ・ムリ」を、計測した数字をもとに定量的に洗い出すことです。
KPI設計では、誰でも同じ結果が出る標準作業手順書(SOP)と、人員配置・シフトのモデルも策定します。
この4工程をどこまで丁寧に進めるか、どの範囲を対象とするかで、開発期間は大きく変わります。
BPR(抜本的再構築)・DX支援(デジタル前提の実行伴走)との役割の違い
スケジュールを見積もるうえで混同を避けたいのが、BPR・DX支援との役割の違いです。BPRは、既存の業務プロセスの骨格を疑い、経営目標に即して業務フローをゼロベースで再設計する抜本的な改革です。そのため、検討範囲も期間も大きくなります。
一方で、オペレーションコンサルは、既存の骨格を維持したまま部分的なムダ取りや標準化を積み重ねる活動です。そのぶん、比較的短期間・小規模で成果を出しやすいのが特徴です。DX支援は、SaaSやRPAといったデジタルツールの選定から、パイロット導入、既存システムとの連携、内製化に向けた人材育成までを、ツール導入を前提に伴走するサービスです。
これに対しオペレーションコンサルは、システム導入を前提とせず、人の動き方やシフトの組み方など運用そのものの見直しから着手します。ただし、改善の過程でツール導入が有効な場面もあり、それはあくまで手段の一つです。目的は現場運用の効率化そのものだと最初に共有しておくと、検討範囲の膨らみや期待値のズレを防ぎ、開発期間を予定内に収める第一歩になります。

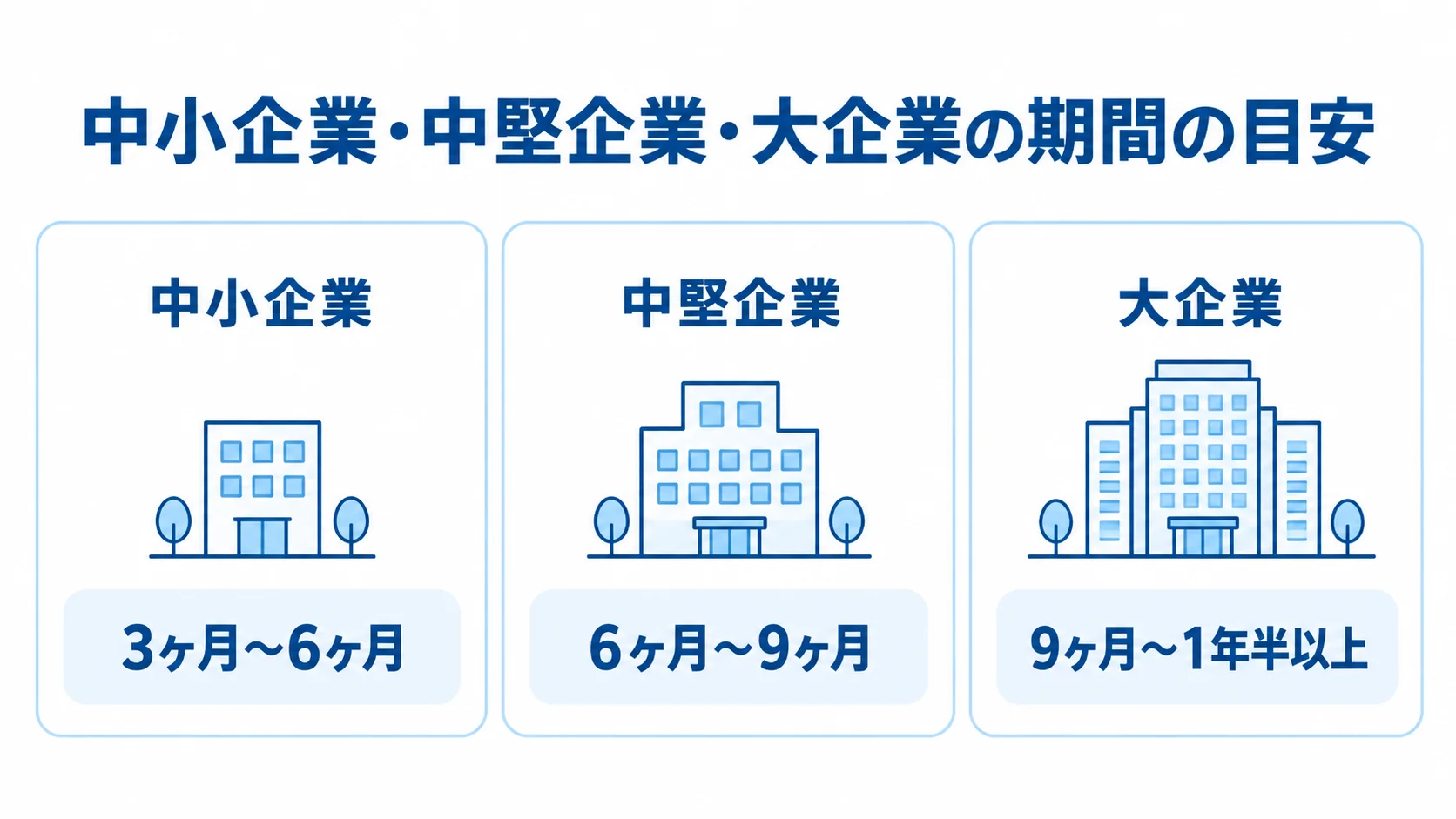

企業規模別のプロジェクト期間の目安

オペレーションコンサルにかかる期間は、対象とする拠点・部門の数、現場の人数、シフトの複雑さによって大きく変わります。ここでは、実務でよく見られる「中小企業」「中堅企業」「大企業」の3区分で、期間の目安を整理します。
いずれも、現状把握から改善施策の実行、初期の定着化までを1つのプロジェクトとして捉えた場合の目安です。
対象業務の複雑さや現場の受け入れ姿勢によって前後するため、判断の際には注意が必要です。
中小企業(単一拠点・数十名規模):3ヶ月〜6ヶ月
中小企業や、単一拠点・数十名規模の現場を対象とする場合、期間の目安は3ヶ月〜6ヶ月程度です。意思決定が早く、対象となる現場も限られるため、現状把握から改善施策の実行、定着化までを比較的短期間で一気に進められます。
この規模で期間を守るには、関わる人の近さを活かしつつ、対象の広がりを抑えることが欠かせません。
- 利点:経営者や現場責任者がプロジェクトに直接関わり、改善施策の可否をその場で判断できる点です。
- 注意点:最初から全部門の業務を見直そうとすると、検討範囲が膨らみ、現状把握だけで長期化しかねません。
中小企業にとっては、課題が明確な業務プロセスやシフトに絞って着手し、成果を確認しながら対象を広げていくのが最も現実的な進め方です。
中堅企業(複数拠点・数百名規模):6ヶ月〜9ヶ月
中堅企業や、複数拠点・数百名規模の現場を対象とする場合、期間の目安は6ヶ月〜9ヶ月程度です。
この規模になると、部門間の業務連携(たとえば営業部門と製造・物流部門の連携)が生じ、拠点ごとに異なるローカルルールをどこまで標準化するかの調整に時間がかかります。
次のような作業が積み重なります。
- 現場責任者へのヒアリング:各拠点で状況を聞き取る。
- 手順のすり合わせ:拠点ごとに異なるやり方を突き合わせ、一つにまとめる。
- 経営層への説明と承認取得:経営層に内容を示し、判断を仰ぐ。
そのため、中小企業に比べて期間が長くなる傾向があります。
中堅企業では、最初から全拠点を一斉に対象とせず、まず1拠点でパイロット的に改善施策を検証します。そして、そこで得た型(標準手順)を他拠点へ横展開していくのが、6ヶ月〜9ヶ月という期間を守るうえで現実的です。
大企業(全国展開・数千名規模):9ヶ月〜1年半以上
大企業や、全国の支店・工場・店舗を展開する数千名規模の組織を対象とする場合、期間の目安は9ヶ月〜1年半以上です。
拠点数によっては、複数年単位のプロジェクトになることも珍しくありません。
この規模では、次の2点に多くの時間を要します。これが大企業特有の課題です。
- ステークホルダー対応:多数の拠点への展開に加え、人員配置やシフト変更を伴う場合は労働組合との調整が必要です。
- 全拠点への浸透:現場の人数が多く、改善施策は短期間で効果を検証できても、定着には長い時間がかかります。
大規模な組織では、最初から全社展開を狙わず、影響範囲を限定したパイロット拠点で確実に成果を出すのが現実的です。そのうえで、確立した進め方をテンプレート化し、他拠点へ段階的に広げていきます。
フェーズ別のスケジュールと期間配分

オペレーションコンサルは、現状把握・課題抽出、KPI設計・改善施策の策定、改善施策の実行〜定着化という3つの工程に分けられます。

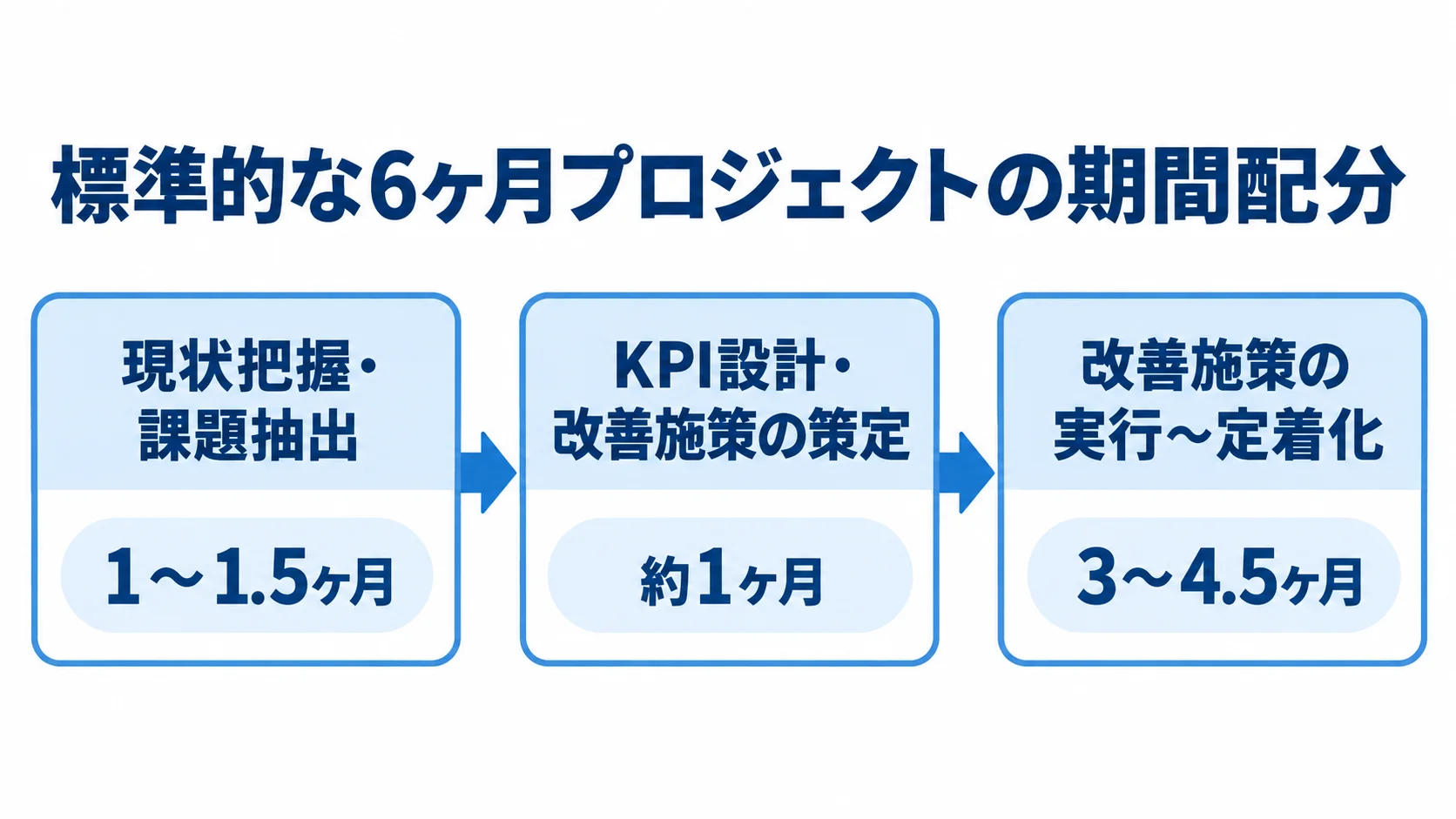

標準的な6ヶ月のプロジェクトを例にとると、期間配分の目安は、現状把握・課題抽出が1〜1.5ヶ月、KPI設計・改善施策の策定が約1ヶ月、実行〜定着化が3〜4.5ヶ月です。
この配分から分かるのは、オペレーションコンサルの中心が、BPRのように業務プロセスを一気に切り替える作業ではないということです。現場で小さく試し、日々のKPIを見ながら微調整を繰り返し、少しずつ定着させていく反復的な作業が、期間の半分以上を占めます。
各工程で何を行い、どれくらいの期間がかかるのかを、順に見ていきます。
現状把握・課題抽出フェーズ(1〜1.5ヶ月)
現状把握・課題抽出フェーズでは、コンサルタントが現場に入り込み(シャドーイング)、作業時間を計測(タイムスタディ)しながら、日々の業務フローを書き出します。
ここで重要なのは、マニュアルや業務手順書に書かれていない「現場の暗黙のやり方」を漏れなく拾い上げることです。特に、ベテラン担当者の勘と経験で処理されてきた例外対応や、繁忙期だけ発生する特殊な作業フローは、抜けると後工程で大きな手戻りを生みます。
手待ち時間・重複作業・属人化といった「ムダ・ムリ・ムラ」を定量的に特定し、根本原因を分析することが、このフェーズのゴールです。現場のキーマンを巻き込んで実態を丁寧に洗い出せるかが、このフェーズの精度を左右します。
KPI設計・改善施策の策定フェーズ(約1ヶ月)
現状把握が固まったら、次はKPI設計・改善施策の策定に移ります。この工程では、現場が日々追う管理指標(時間当たり処理件数、日次残業時間、ミス発生率など)を設計します。
オペレーションコンサルは、誰がやっても同じ結果が出る標準作業手順書(SOP)のドラフトを作り、人員配置とシフトの組み方を決めるモデルも策定します。
BPRとは異なり、既存の業務の骨格は保ったまま、指標と手順を「測れる・揃えられる」形に整えることが、このフェーズの目的です。「頑張って改善する」といった抽象的な目標を、日次・週次で追える数値に落とし込むと、次の実行フェーズで現場の納得感も改善の速度も大きく変わります。
改善施策の実行〜定着化フェーズ(3〜4.5ヶ月)
策定した施策が固まったら、特定の班やラインに限定して新しいやり方をテスト導入し、日次・週次のKPI達成状況を見ながらアジャイルにPDCAを回します。BPRとは異なり、一気にプロセスを切り替えず、小さく始めて現場の反応を見ながら型を固めていく点が、実行フェーズの最大の特徴です。効果が確認できた施策から順に対象範囲を広げ、定着化フェーズへとつなげます。
定着化フェーズでは、外部コンサルタントがいなくなっても現場が自律的に改善を続けられるよう、カイゼンリーダーを育成し、KPIモニタリングの日次・週次ミーティングの進め方をOJTで指導します。
実行〜定着化フェーズに全体の半分以上の期間を割くのは、システムを作って終わりではなく、「現場の習慣として根付かせる」ことこそがオペレーションコンサルの本質だからです。
納期を左右する要因と遅延対策

オペレーションコンサルのプロジェクトが当初のスケジュールを超える原因は、現場の人の動き方を変えるという特性上、技術面より現場の受け入れ姿勢や運用面の課題にあることが少なくありません。
ここでは、代表的な遅延要因と、納期を守るための進め方を見ていきます。

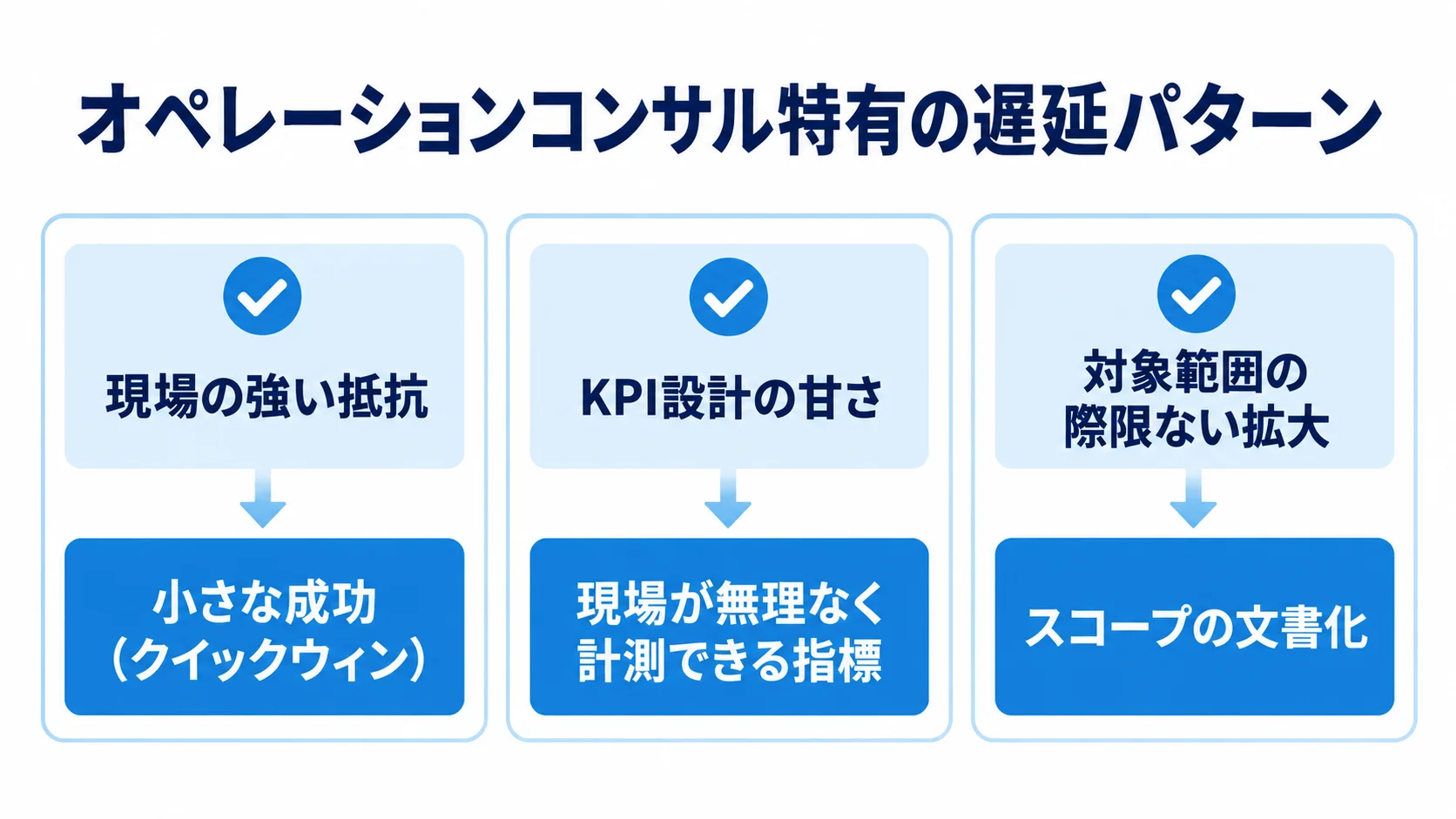

現場の抵抗とKPI設計の甘さ
納期が遅れる典型的な要因は、大きく3つに整理できます。1つ目は現場の強い抵抗です。長年のやり方を変えることへの反発から、タイムスタディへの協力が得られなかったり、新しい手順のテストが形だけで終わったりすることがあります。
2つ目はKPI設計の甘さです。現場の実態と乖離した指標や、測定に手間がかかりすぎる指標を設定すると、日々のモニタリングが続かず、改善サイクルが早々に止まってしまいます。
3つ目は対象範囲の際限ない拡大です。「ついでにあの業務も見直したい」という要望が現場や経営層から次々と加わり、想定していなかった業務プロセスにまで検討範囲が広がって、実行フェーズが長期化します。いずれも、技術的な難易度ではなく人と組織にまつわる要因で、オペレーションコンサル特有の遅延パターンです。
クイックウィンの提示とスコープの固定化
遅延要因を防ぐうえで最も有効なのが、早い段階で「小さな成功(クイックウィン)」を示すことです。プロジェクト開始直後の1〜2週間で、残業時間の削減や処理件数の増加など、目に見える改善効果を1つでも示せれば、現場の協力姿勢は大きく変わります。
あわせて、現状把握の終わりに「今回の改善対象は何か、何は対象外とするか」というスコープを文書にまとめ、経営層・現場責任者と正式に合意しておくことも欠かせません。一方で、口頭での「ちょっとこれも見てほしい」を積み重ねると、際限なく対象範囲が広がり、実行フェーズの納期が守れなくなります。
KPI設計の段階では、現場が無理なく計測できる指標に絞り込みます。必要であれば、安価なツールで自動集計してモニタリングの継続性を高められます。さらに、経営層による後押しと、逆算型のスケジューリング(繁忙期を避けたパイロット時期の設定など)を組み合わせることが、各フェーズの納期を守るうえで有効です。
まとめ
ここまで、オペレーションコンサルの開発期間・スケジュール・納期について、企業規模別の期間目安、フェーズ別の期間配分、納期を左右する要因と遅延対策を整理しました。
スケジュールを正しく見積もる鍵は、オペレーションコンサルを、BPRやDX支援とは異なる「いまある現場運用を前提に、少しずつ・着実に良くしていく」漸進的な改善の取り組みとして理解することにあります。
期間の目安は、単一拠点の中小企業で3ヶ月〜6ヶ月、複数拠点の中堅企業で6ヶ月〜9ヶ月、全国展開の大企業で9ヶ月〜1年半以上です。工数の中心は、現状把握やKPI設計よりも、現場での小さな実行とその定着化にあります。
現場の抵抗、KPI設計の甘さ、対象範囲の際限ない拡大という遅延要因は、早期のクイックウィンとスコープの固定化で防ぎます。さらに、経営層の後押しと逆算型のスケジューリングを組み合わせることで、納期を守り、現場に根付く改善を実現できます。
オペレーションコンサルを検討している方は、まず自社の現場運用のどこに大きな課題があるのかを整理したうえで、複数のコンサルティングパートナーに相談し、現実的なスケジュールを描くことをお勧めします。
