Oracle導入の期間は、製品と対象業務、拠点・国の数で変わります。目安は、NetSuiteの標準導入で3〜6ヶ月、Fusion Cloud ERPの会計コアで6〜9ヶ月、5ヶ国以上の展開で18〜36ヶ月程度です。
導入は、Fit&Gap分析で標準機能との適合を確かめ、構築・移行・教育・テストを経て本番稼働へ進みます。
▼全体ガイドの記事
・Oracle導入の完全ガイド
・業務システム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「業務システム開発の完全ガイドブック」で詳しく解説しています。
・スクラッチシステム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「スクラッチシステム開発の完全ガイドブック」で詳しく解説しています。
Oracle導入の開発期間の全体像

期間は、Fusion Cloud ERPかNetSuiteか、対象業務の範囲、拠点・国の数によって変わります。財務会計だけか、調達・サプライチェーン管理・プロジェクト管理まで含むかによっても、期間は左右されます。
期間の大半は、標準機能に自社の業務をどこまで適合させられるかの見極めに費やされます。複数拠点の場合は、会計基準や業務ルールの標準化に合意し、現場への定着も進めます。
製品別の開発期間の目安

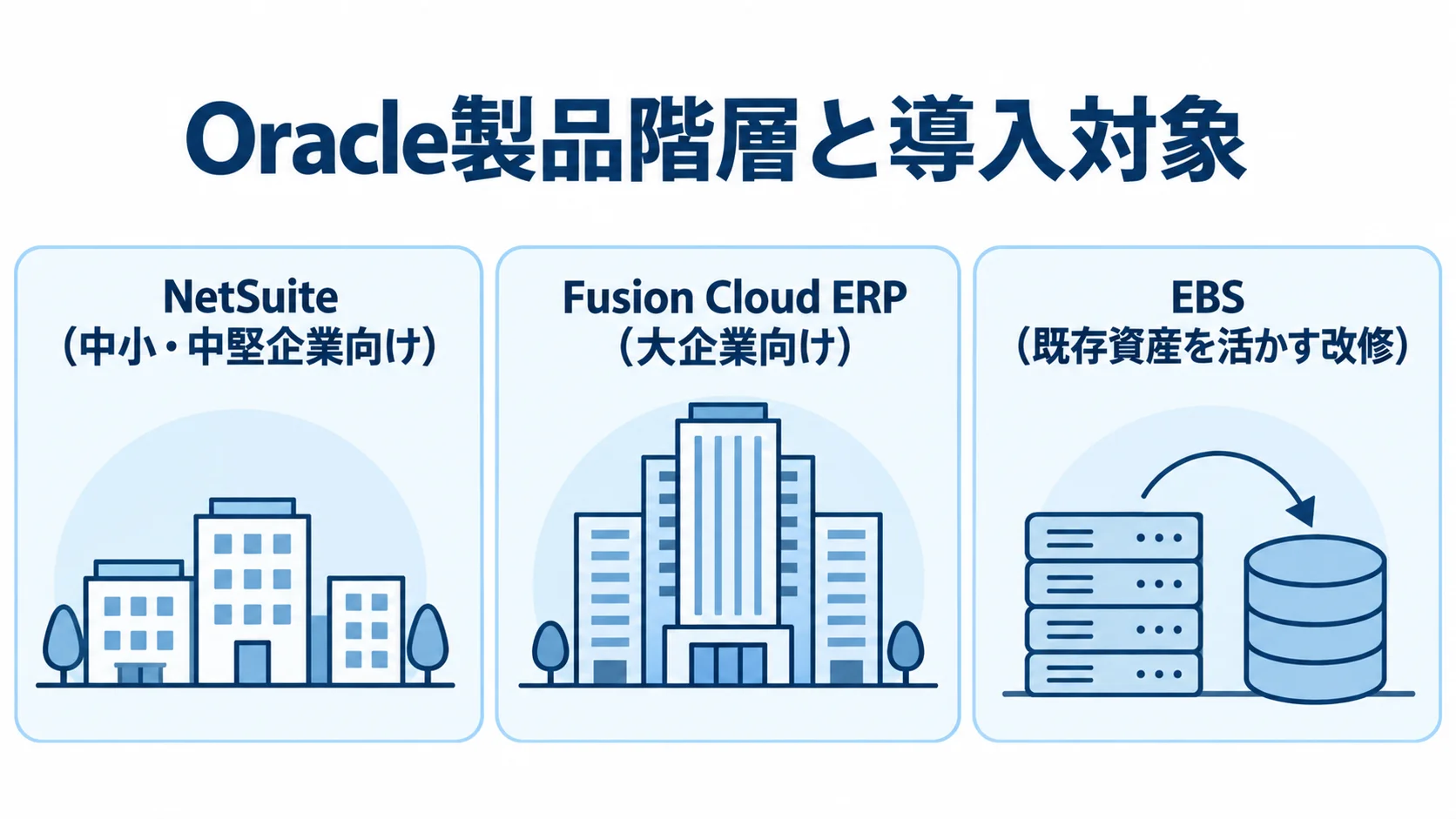

Oracleの製品は企業規模に応じて3つの階層に分かれ、階層ごとに期間の目安が異なります。
- NetSuite:標準導入で3〜6ヶ月程度
- Fusion Cloud ERP:会計コアのみなら6〜9ヶ月程度
- EBS:既存資産を活かす改修が中心で、期間は個別見積もり
NetSuiteは中小・中堅企業向けの統合型クラウドERPで、会計・販売・在庫・CRMを単一のモデルにまとめて扱います。単一事業部・単一拠点で標準機能が中心であれば、数ヶ月で立ち上がる場合があります。たとえば、業種別のベストプラクティス・テンプレートを使う迅速導入プログラムでは、会計中心のシンプルな構成を数週間〜2ヶ月程度に短縮できるケースもあります。
製造管理機能や海外子会社との連携を含める場合は、NetSuiteの導入期間を9〜15ヶ月程度と見込みます。
大企業向けのFusion Cloud ERPは、財務会計・調達・サプライチェーン管理・プロジェクト管理を、個別・統合のどちらでも導入できます。複数モジュールの導入は12〜18ヶ月で、1年以上かかる場合もあります。
5ヶ国以上へグローバル展開する場合は、複数のウェーブに分けて進め、期間は18〜36ヶ月程度が一般的です。
Oracle E-Business Suite(EBS)は、従来型のオンプレミス型の基幹業務システムです。Oracleは新規導入より共存戦略を取り、既存ユーザー向けのPremier Supportを長期にわたり延長しています。EBSの導入では、新規のフルスクラッチ開発より、既存資産を活かした追加開発や改修が中心になります。
グローバルインフラとフルレンジ戦略が期間に与える影響
導入期間には、Oracleの製品階層の選び方と業務調整の違いが、次のように効いてきます。
- フルレンジ戦略:企業規模や成長段階によって、採用する製品が変わる点
- 自社インフラ:複数国展開時にインフラ構築を圧縮できる点
- 業務標準化:各国・拠点間の合意形成に時間がかかる点
他のミッドマーケットERPであるEpicor・Infor・IFSなどは、特定の業種や規模に特化して期間を圧縮するアプローチを取ります。
Oracleは、大企業向けのFusion Cloud ERPから中小企業向けのNetSuiteまで、同一グループ内に製品をそろえています。また、世界最大級のクラウドインフラ(Oracle Cloud Infrastructure)を保有し、各国にリージョンを展開しています。
Fusion Cloud ERPでは、各国の会計基準・税制・言語・通貨を踏まえた標準化に時間がかかります。複数の事業部や国の関係者が、共通テンプレートに業務を合わせることに合意する必要があるためです。
こうした難しさは、Oracle製品に限らず、大企業向けクラウドERPに共通します。なお、NetSuiteは意思決定層が浅く標準適合を判断しやすいため、Fusion Cloud ERPより短期で導入できる場合があります。
現実的な計画を立てるには、まず自社がどの製品階層に当たるかを見極める必要があります。

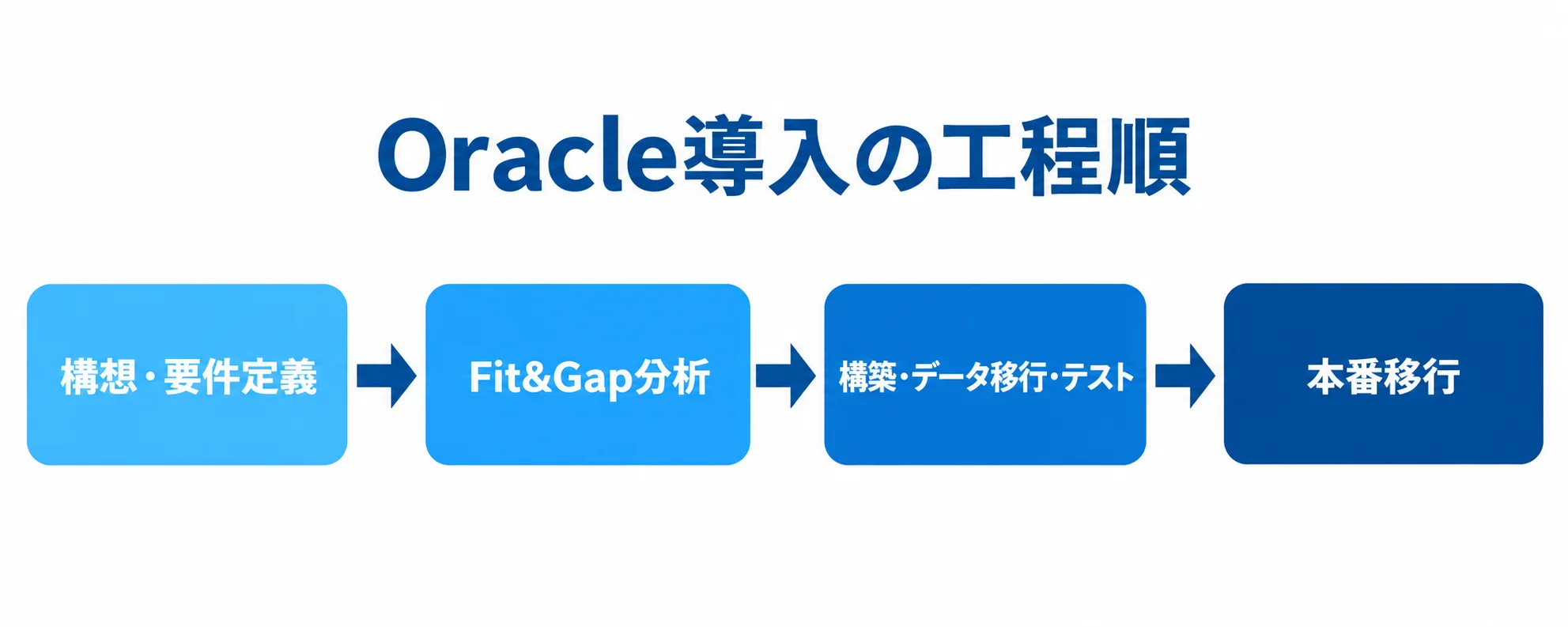

要件定義から本番稼働までの工程別スケジュール

Oracle導入は、構想・要件定義から検証、構築、教育、本番稼働へと進みます。一般的な6〜12ヶ月規模の導入では、各工程の準備を並行して進めます。
序盤は、業務範囲と既存システムとの接続を整理し、標準機能で業務をどこまでカバーできるかを見極めます。続く中盤は、サンドボックス環境でプロトタイプを検証し、現場での受け入れやすさやデータ移行の方式を確認します。後半は、初期構成やマスタ登録、拡張、データ移行、教育を進め、最後に並行運用で見つかった問題を修正してから本番稼働します。
特にセットアップ、データ移行、教育は工数が大きくなります。マスタデータを整える作業と、現場が操作に習熟するための研修も必要になります。
複数拠点・複数国では、初期拠点の定着後に現地固有の会計基準や商習慣が表面化することがあります。初期見積もりから漏れやすいので、計画に含めておきます。
この流れは、前半の構想・要件定義・Fit&Gap分析と、後半の構築・データ移行・テスト・本番移行に分けられます。
構想・要件定義・Fit&Gap分析フェーズ
要件定義からFit&Gap分析では、業務の現状と導入目的を踏まえて、次の3点を確認します。
- 課題と目的:現行業務の洗い出しと、導入で実現したいことの整理
- 要件:業務範囲や拠点・国、帳票、KPIダッシュボードの整理
- Fit&Gap分析:標準機能で満たせる要件と、拡張が必要な範囲の検証
課題整理では、財務会計・調達・在庫・プロジェクト管理が、既存システムやExcelでどう運用されているかを確認します。導入目的には、老朽化した基幹システムの刷新、拠点間の業務標準化、グループ経営の一元管理などがあります。
Fit&Gap分析は、契約前か設計ワークショップの場で、実際の業務データを使って行います。そこでは「譲れない要件」を、標準機能で満たせるか、拡張で補えるかを検証します。
分析が不十分だと、稼働後に追加の改修が頻発する原因になります。さらに、独自要件のカスタマイズは、初期導入費用のうち相応の割合を占め、最大のコスト増の要因とされています。
前半の工程に時間を確保し、標準機能で対応できる範囲と拡張が必要な範囲を早く切り分けることが、後半の手戻りとコストを左右します。
構築・データ移行・テスト・本番移行フェーズ
後半では、Oracle製品をセットアップし、マスタとデータを整えます。教育で現場が使える状態を作ってから、本番へ切り替えます。
- クラウド環境を設定し、Fit&Gap分析で見つかった差分を拡張機能で実装する
- 企業構造・参照データ・マスタデータ・未消込取引データを、この順に段階的に移行する
- 研修と実データを使ったテスト運用で、現場の業務が回るかを確かめる
- 旧システムと並行稼働させ、データの整合性と日々の業務の流れを確かめてから本番に切り替える
Fusion Cloud ERPではOracle Visual BuilderやOracle Integration Cloudを使い、NetSuiteではSuiteScript・SuiteFlowを使うのが基本です。
どちらもコア製品のソースコードを直接改変しません。この拡張方式は、フルスクラッチ開発より構築が速く、バージョンアップ時の手戻りも抑えられます。
データ移行では、先に企業構造と参照データを投入します。企業構造は法人・事業単位・元帳などを、参照データは通貨・カレンダー・税区分などを指します。
次に、勘定科目、仕入先、得意先、品目などのマスタと、未消込の取引データを移します。旧システムと新システムではコード体系が異なることが多いため、データクレンジングと突合に工数がかかります。
並行稼働は、想定外の運用上の問題を本番前に洗い出す機会です。ただし、期間を短縮しすぎると、稼働直後に現場が混乱するリスクが高まります。
Oracle固有でスケジュールに影響する工程
Oracle導入では、一般的なクラウドERPの工程に加えて、Oracle固有の判断が必要になります。特に、OUMの方法論と複数拠点展開が日程に影響します。
2026年に発表されたFusion Agentic Applications(AIエージェント)も、期間を左右する論点になります。
Oracleは、世界最大級のクラウドインフラでのグローバル標準化や、基幹業務へのAI組み込みを背景に選ばれることがあります。その場合は、単一拠点・単一国を前提とする中堅ERP導入とは違う考慮が必要です。
OUM(Oracle Unified Method)とグローバル複数拠点展開
Fusion Cloud ERPでは、標準の実装方法論「Oracle Unified Method(OUM)」に沿って進めるケースが多く見られます。OUMは、Oracleのコンサルティングサービスが用いている方法論です。
- 段階的な進行:構想、要件精緻化、構築、移行、本稼働の順
- 品質ゲート:各フェーズに設ける品質チェックポイント
- 拠点展開:パイロットでの定着後に、ウェーブごとに各国へ展開
各段階は、構想(Inception)、要件精緻化(Elaboration)、構築(Construction)で、その後に移行(Transition)と本稼働(Production)が続きます。
設計ワークショップでは、Conference Room Pilot(CRP)と呼ばれる一時的な検証用のサンドボックス環境を使います。実際の業務シナリオに近い形で、標準機能との適合度を確かめます。
こうした進め方は、複数の国や拠点の要件を整理し、優先順位を管理しながら段階的な展開計画を組み立てる際に役立ちます。一方で、ゲートごとの合意には時間がかかります。単一拠点の小規模なNetSuite導入と比べると、Fusion Cloud ERPは意思決定の手続きにも時間を要する傾向があります。
複数国へ展開する場合は、第1ウェーブのパイロット国で定着を確認してから第2ウェーブ以降へ進むのが一般的です。ウェーブの数と間隔が、全体の日程を左右します。
Fusion Agentic Applications(AIエージェント)導入がもたらす影響
2026年3月にOracleが発表したFusion Agentic Applicationsは、財務・人事・サプライチェーン・CXに組み込まれています。この製品群には、600以上の事前構築AIエージェントが含まれます。
スケジュールへの影響は、標準搭載機能を使う場合と、カスタムエージェントを構築する場合の二つの側面に分かれます。
- 標準搭載の活用:追加開発はほとんどなく、設定と権限確認が中心
- カスタム構築:参照データ、操作範囲、エスカレーションの設計
- 実行ガバナンス:承認フローと実行ログの監査体制の整備
このエージェント群は、提案型のアシスタントとは違い、企業のポリシー・承認階層・権限を踏まえて、業務プロセスを自律的に実行できるとされています。
AI Agent Studioで業務に合わせたカスタムエージェントを構築すると、その設計工数がプロジェクトに加わります。また、取引を自律的に実行するエージェントでは、誤操作や不正を防ぐためのガバナンス設計が欠かせません。これを軽く見ると、本番直前のセキュリティレビューで差し戻されるリスクがあります。
まず標準搭載のエージェントを使い、定着後にカスタムエージェントを段階的に追加するなど、活用範囲を初期段階で決めておくと、計画を現実的に保てます。
納期遅延の典型要因と対策

遅延の多くは技術的な問題より、製品選定のミスマッチや、複数拠点での合意形成の不足に起因します。代表的な要因と、その対策を順に見ていきます。

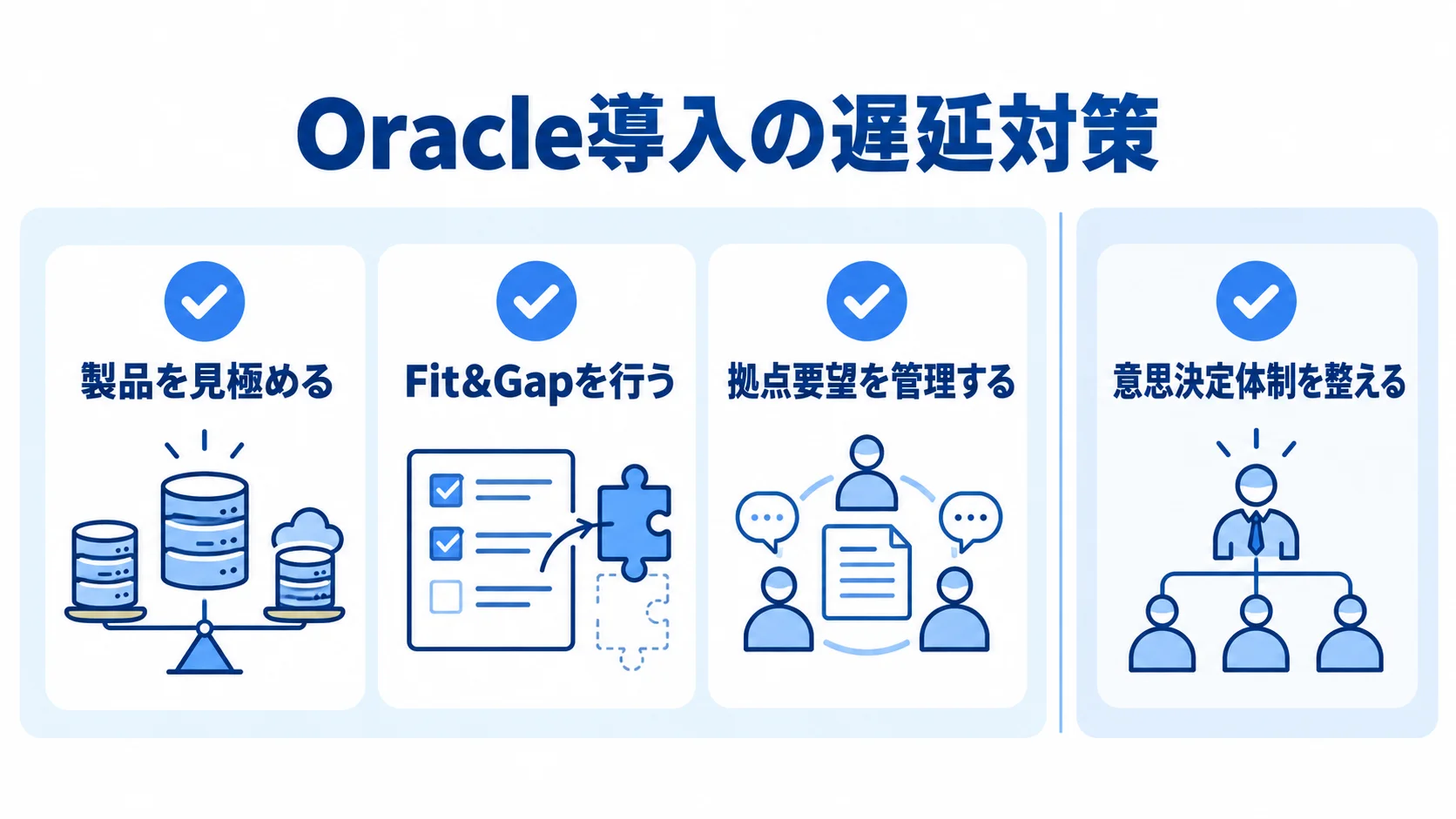

製品選定のミスマッチ・スコープ肥大化による手戻り
製品選定のミスマッチとスコープ肥大化は、特に頻度の高い遅延要因です。導入前に、規模、業務範囲、拠点数を見極めたうえで、標準化ルールを決めておく必要があります。
- 製品を見極める:Fusion Cloud ERPとNetSuiteを、規模に照らして選ぶ
- Fit&Gapを行う:標準機能で不足する要件を早期に把握
- 拠点要望を管理する:共通テンプレートと、必要最小限のローカライズを分けて扱う
Oracleというブランドへの安心感だけでFusion Cloud ERPを選ぶと、NetSuiteなら数ヶ月で済む導入が長引く場合があります。
Fusion Cloud ERPでは、構造化手法や複数モジュールの整合性確認に時間がかかり、当初の想定を超える場合もあります。
複数拠点では、各拠点の要望をそのままテンプレートに反映してしまい、Fit&Gap分析が不十分なまま拡張要件が積み上がるケースがあります。
また、独自要件のカスタマイズは、初期導入費用のうち相応の割合を占め、最大のコスト増要因とされています。スケジュール遅延の最大の要因にもなります。グローバル展開では、標準テンプレートと拠点固有のローカライズを明確に分けたうえで、後者を必要最小限にするガバナンスに合意しておきます。
現実的なスケジュールを引くための発注側の準備
もう一つの遅延要因は、発注側の準備不足です。導入パートナーが経験豊富であっても、業務の実態や既存の仕様、拠点ごとの商習慣を把握しているのは発注企業側です。
発注側の準備が遅れると、意思決定やマスタデータの提供が止まり、プロジェクト全体に影響します。準備する内容は、次の3つです。
- 業務を棚卸しする:業務プロセス、帳票、承認フローを整理
- 目標を定める:目的、優先順位、成功基準を明確にする
- 意思決定体制を整える:拠点を横断して判断できる責任者を置く
業務の流れと帳票を整理しておけば、要件定義とFit&Gap分析がスムーズに進みます。
着手する拠点・業務範囲と、実現したい時期・内容を定量的に決めておくと、スコープ肥大化を防ぎ、段階的な展開を計画できます。
本社の情報システム部門、経営層、各拠点のキーパーソンをつなぐ責任者がいれば、確認待ちによる停滞を避けられます。
パートナーにはシステム構築を任せつつ、発注側は業務要件と成功基準の定義、拠点間の合意形成に責任を持ちます。この役割分担が、現実的で守れる計画の前提になります。
まとめ
ここまで、製品別の期間の目安、工程別のスケジュール、Oracle固有の工程、納期遅延の要因と対策を見てきました。期間の目安は、NetSuiteの標準導入で3〜6ヶ月、Fusion Cloud ERPの会計コアで6〜9ヶ月です。複数モジュールの導入は12〜18ヶ月、複数国展開は18〜36ヶ月程度が目安です。
Oracleは、世界最大級のクラウドインフラ(Oracle Cloud Infrastructure)を自社で保有しています。同社は、その基盤上でNetSuite・Fusion Cloud ERP・EBSをそろえる、数少ないフルレンジ型ベンダーです。
Oracle Unified Methodによる構造化管理、複数拠点への展開、Fusion Agentic Applicationsの活用範囲も日程を左右します。
納期を守るには、規模と拠点数に合う製品を選び、Fit&Gap分析で範囲を管理します。発注側は、業務プロセスと帳票を洗い出し、目的と成功基準、拠点を横断する意思決定体制を整えます。導入を考えるときは、自社の規模とグローバル展開の見通しを整理したうえで、Fusion Cloud ERPとNetSuiteの双方で実績が豊富なパートナーに相談します。
▼全体ガイドの記事
・Oracle導入の完全ガイド
▼RFP作成前に読みたい無料ホワイトペーパー
・業務システム開発の完全ガイドブック
・スクラッチシステム開発の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
