受発注管理システムのリプレイス費用は、規模、連携範囲、業務の標準化度合いによって、500万円から2億円程度まで変わります。
金額の幅が大きいのは、小規模なパッケージ移行と、独自EDIや多数の単価マスタを扱う大規模案件とで、必要な作業が大きく違うためです。
▼全体ガイドの記事
・受発注管理システムリプレイスの完全ガイド
レガシーシステム刷新の費用の考え方や見積もりの注意点については、無料ホワイトペーパー「レガシーシステム刷新の完全ガイドブック」で詳しく解説しています。
受発注管理システムリプレイスの費用相場の全体感

受発注管理システムリプレイスの費用は、500万円から2億円程度まで幅があります。金額が変わるのは、既存システムの規模、連携先の数、業務の標準化度合いによって、必要な作業の量が違うためです。
別製品や別基盤へ置き換える場合は、データ移行の進め方も総額を左右します。また、Fit to Standard(標準機能への適合)をどこまで進めるかも、判断材料になります。

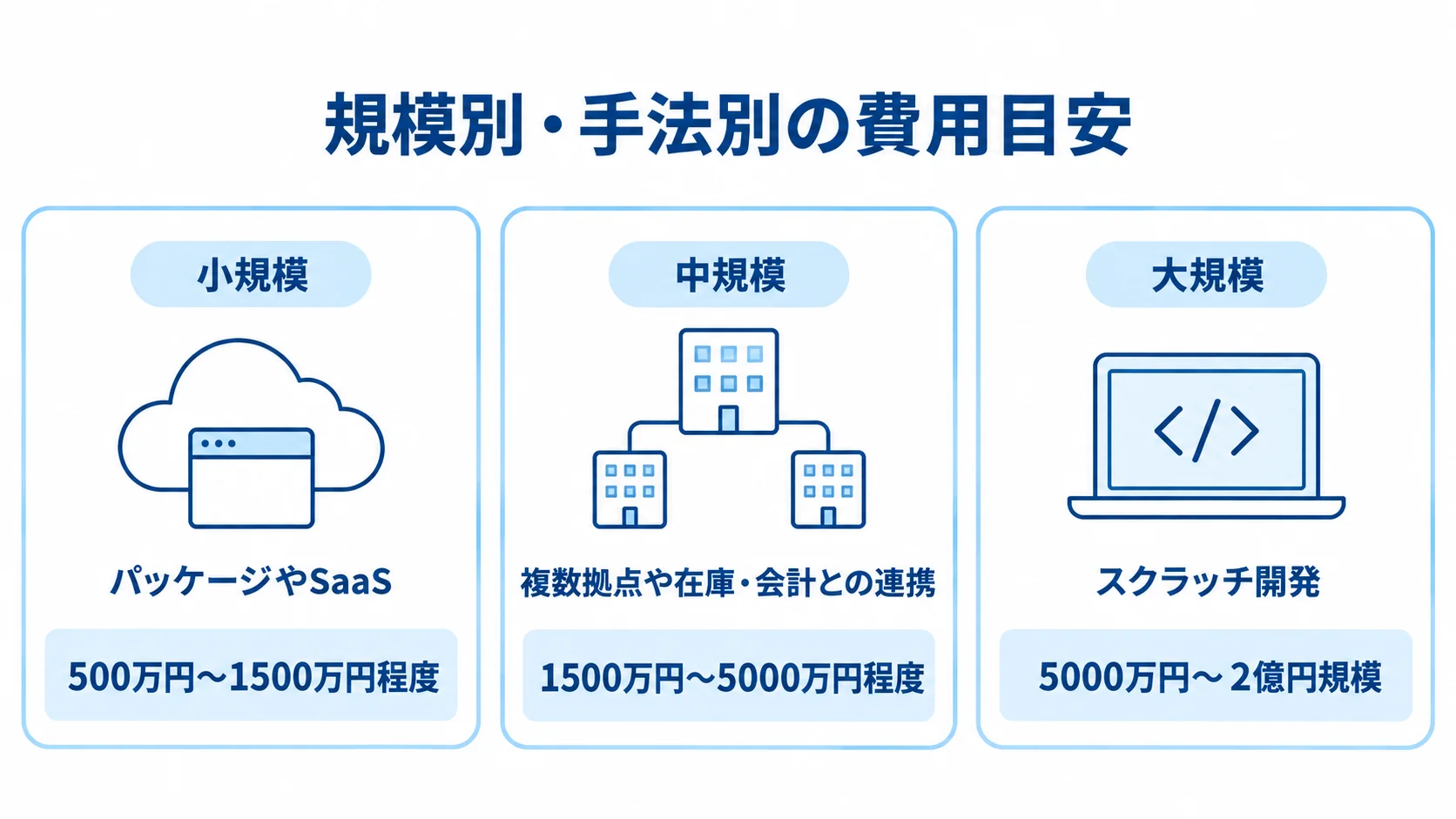

規模別・手法別の費用目安
規模と移行手法に分けて見ると、自社の費用レンジを絞り込みやすくなります。
- 小規模:パッケージやSaaSへ、標準機能を中心に移行する形で、500万円〜1500万円程度。
- 中規模:複数拠点や在庫・会計との連携を含み、1500万円〜5000万円程度。
- 大規模:独自EDIや多数の単価マスタを扱い、5000万円〜2億円規模。
小規模では、カスタマイズを抑えてFit to Standardを徹底すると、費用と期間を圧縮できます。一方、中規模では、連携先の数とデータ移行の複雑さが、同じレンジ内の金額を決めます。
大規模では、製造業や卸売業の再構築で、スクラッチ開発を伴う場合があります。そのため、業務固有の例外をどこまで標準機能へ寄せるかを、特に意識したいところです。
費用を大きく左右する要因
費用の差は、主に例外業務、外部連携、社内の推進体制に表れます。
- 例外業務:単価や承認フローを標準機能へ寄せる範囲が、工数を大きく変えます。
- 外部連携:EDI、在庫、会計、CRMとの接続範囲が、開発工数を左右します。
- 推進体制:経営層がどこまで関わるかで、社内の推進力が変わります。
得意先ごとの単価や特別条件、独自の承認フローをすべて再現しようとすると、開発工数が膨らみます。そのため、本当に必要な差別化要素だけを残す判断が、費用管理の鍵になります。
電話・FAX・メールが混在する受注チャネルを、WebやEDIへどこまで移すかも、費用に直結します。
独立行政法人情報処理推進機構(IPA)が約4000社を対象に調査し、799社が回答しました。その調査では、CxO(CDOやCIO)を置く企業ほど情報共有が円滑で、業務の見える化や内製化が進む傾向が見られました。
経営層の関与は、手戻りや追加費用の発生率にも影響します。
費用の内訳とコスト構造

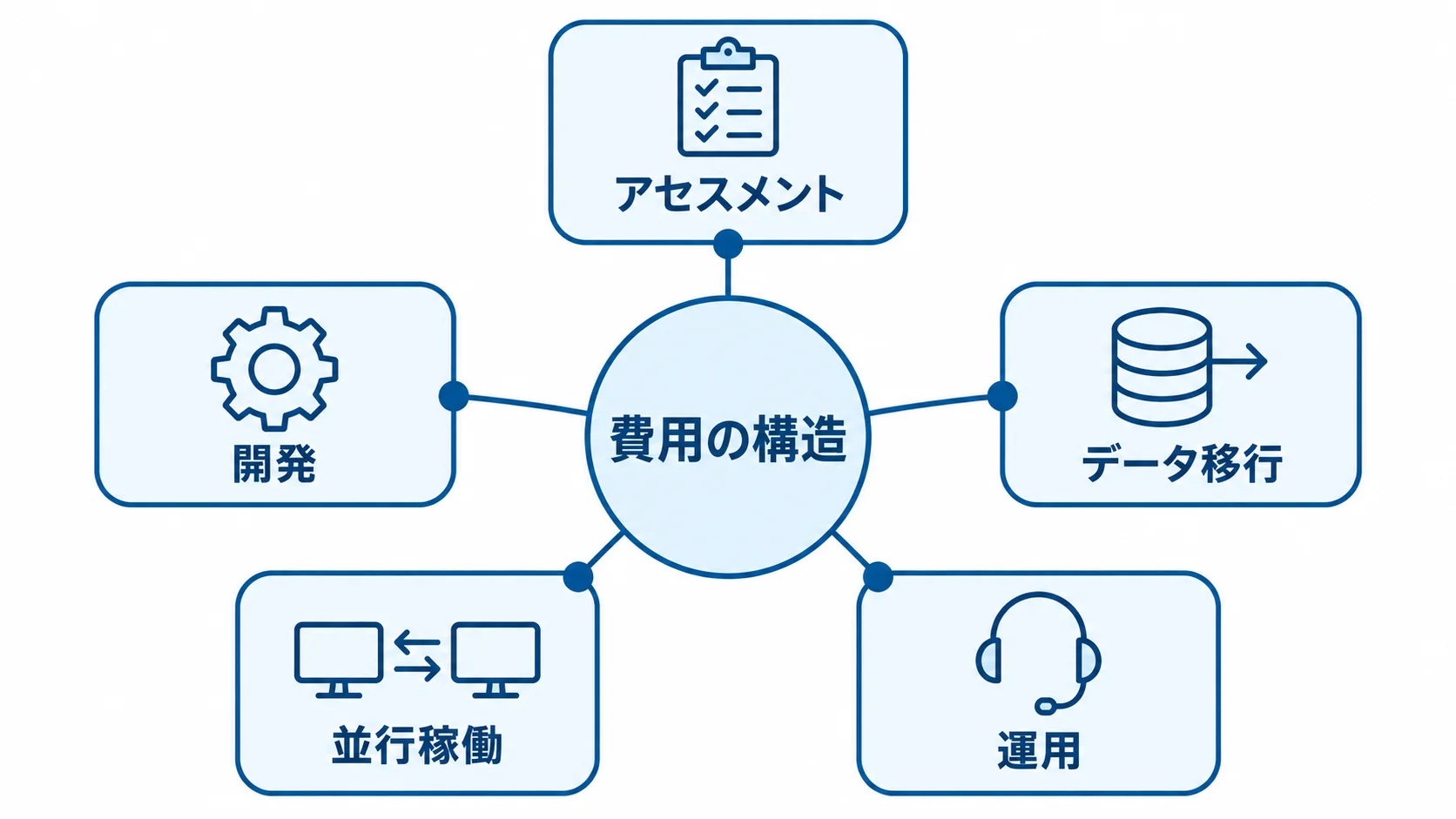

総額を比べるときは、各社が何にいくら計上しているかを確認する必要があります。アセスメント、開発、データ移行、並行稼働、運用の五つに分けると、費用の構造を見通せます。
人件費と工数が費用の中心
開発費の中心は人件費で、工程ごとの工数が見積もりの基礎になります。
- 人月:要件定義からテストまで、人数と期間を掛けて算出します。
- 連携工数:EDI、在庫、会計などの接続ごとに、設計とテストが生じます。
受発注管理では、業務の棚卸しと標準機能への適合判断に、上流工程の工数がかかります。得意先ごとの例外は一つずつ確かめる必要があるため、この判断に時間がかかります。
得意先との自動受注や在庫のリアルタイム引き当ては、それぞれ独立した開発単位になります。会計システムへの売上計上も、設計とテストを含む連携工数が必要です。そのため、連携先を必要最小限に絞ることが、人件費を抑える直接的な方法になります。
初期費用以外のランニングコスト
初期構築費だけでなく、稼働後に続く費用も含めて比べる必要があります。
- SaaS:月額のライセンス費用が、稼働後も継続して発生します。
- 基盤:オンプレミスやクラウドでは、利用料や保守費用が続きます。
- 効果:保守費や手作業の人件費を含めて、投資回収を比べます。
ランニングコストは数年単位で積み上がるため、初期費用が安くても、全体では高くなる場合があります。
経営層には、移行後の運用コスト低減シミュレーションで効果を示します。具体的には、古いシステムの保守費や属人化した手作業の人件費を金額に換算し、投資回収期間を出します。また、受注処理時間の短縮や入力エラー率の低下も、その根拠になります。
IPAの調査では、2030年に最大79万人のIT人材不足が見込まれています。人海戦術による運用は将来的に難しくなるため、EDI自動化率を高めることが、長期の投資になります。
見落としやすい隠れコストと受発注固有の費用要因
予算超過を防ぐには、見積の段階で計上されにくい費用を、先に洗い出しておくことが欠かせません。なかでも、得意先別単価マスタの移行や新旧システムの並行稼働は、受発注ならではのコスト要因です。
得意先別単価マスタの移行とデータクレンジング
単価マスタの移行では、価格の正確さとデータ整備の工数を分けて確認すると、見積の内訳が見えてきます。
- 単価情報:個別単価、数量別の値引き、キャンペーン価格を確認します。
- 整合性:文字コードや外字、構造の不整合、重複マスタを整理します。
- 検証:本番前に複数回リハーサルを行い、業務部門が結果を見届けます。
長年の個別単価や特別条件をそのまま移すと、誤った価格で受注する恐れがあります。そのため、移行前のデータクレンジングが不可欠です。
データクレンジングには工数がかかるため、見積の段階で作業範囲を確かめておくことが大切です。特に、誰がどの基準でデータを整理するかは、契約の段階で決めておかないと、費用と責任をめぐる問題が移行の直前に表面化します。
検証に充てる工数も、予算に含めておく必要があります。
並行稼働・教育・カスタマイズ肥大の費用
業務を止めずに切り替えるには、移行期間の費用と現場の負荷を見積もる必要があります。
- 並行稼働:新旧システムの利用料と運用負荷が、二重に発生します。
- 教育:画面変更に伴う研修、マニュアル、稼働直後の処理負荷を見込みます。
- カスタマイズ:例外をすべて再現すると、費用が当初見積の何倍にも膨らみます。
受発注業務は止めにくいため、切替計画を細かく詰めて、並行稼働を長引かせないことが重要です。操作手順が変わると、受注処理時間と入力エラー率が一時的に増える場合があります。そこで、切替直後の混乱を見込んだ工数を計上しておくと、移行の備えになります。
標準機能や業務側の運用変更で代わりにできないかを、例外のひとつずつについて精査する必要があります。
見積もりを取る際のポイントとコストを抑えるコツ

見積を比べるには、要件を明確にしたうえで、各社が同じ前提で算出できる状態をつくる必要があります。

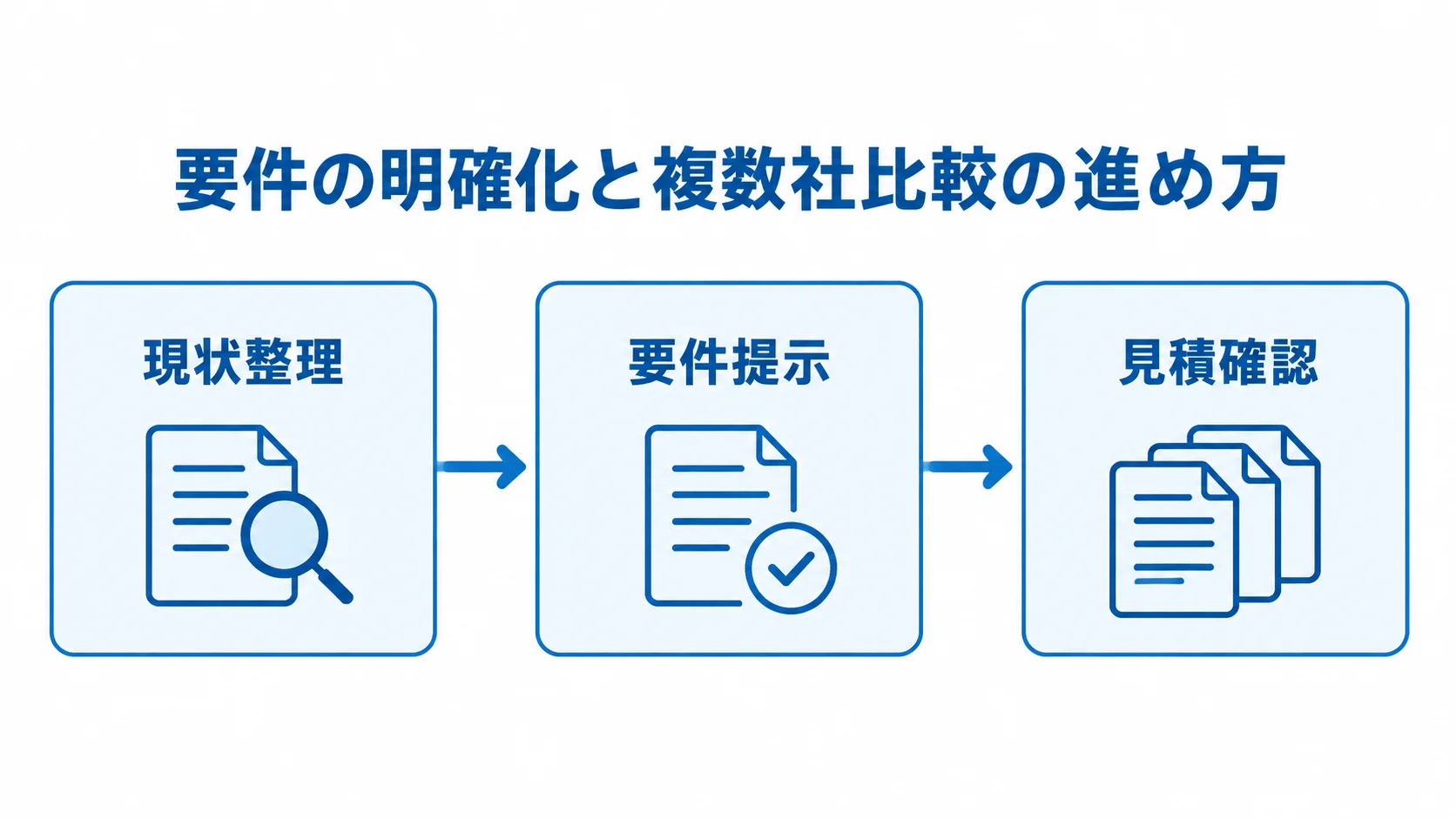

要件の明確化と複数社比較の進め方
まず現状の業務を見える形にして一覧にすると、見積の前提をそろえやすくなります。
- 現状整理:得意先、受注チャネル、例外処理を洗い出します。
- 要件提示:リプレイス後の姿を提案依頼書にまとめ、同じ条件で依頼します。
- 見積確認:金額だけでなく、工数の内訳と前提条件を比べます。
先に整理しておかないと、各社が異なる前提で見積を作ることになり、金額を並べても比べにくくなります。整理した内容を各社へ示す資料に落とし込むと、同じ土台で見積を比べられます。
データ移行、データクレンジング、並行稼働の支援が、見積の範囲に含まれるかを確認します。一方で、安く見える見積でも、後から追加費用が積み上がる前提になっていないかを見極める必要があります。
契約形態の使い分けとベンダーロックイン回避
要件の確定度に合わせて契約形態を分けると、追加費用のリスクを抑えられます。
- 準委任契約:アセスメントや要件定義など、要件が固まる前に使います。
- 請負契約:仕様が確定した開発フェーズで使い、権利と責任を定めます。
全工程を一括請負にすると、要件変更のたびに高額な変更見積が出やすくなります。
また、ソースコードの著作権や、他社へ運用・改修を依頼できる権限は、契約に盛り込んでおく必要があります。さらに、SLAや、どこまでを誰が受け持つかを明確にしておくと、稼働後の改修費やトラブル時の追加費用を抑えられます。
コストを抑える具体的な工夫
機能、移行範囲、切替単位を見直すと、初期費用と将来費用の両方を抑えられます。
- 不要機能:使われていない機能を、移行の対象から外す。
- 段階移行:小さな単位に分けて進め、リスクを抑える。
- 標準化:カスタマイズの範囲を絞る。
旧システムの不要機能をリタイア(廃止)すれば、開発工数と移行コストを削減できます。削減した予算は、EDI自動化やデータ連携などのコア機能に振り向けられます。
対象の拠点や機能を段階的に移行すると、初期投資を分けられるうえ、得た知見を次の段階へ活かせます。さらに、受注処理時間、入力エラー率、EDI自動化率を段階ごとに測ると、効果を確かめられます。
Fit to Standardを徹底すると、開発費だけでなく将来の保守費や更新費用も軽減できます。また、運用変更で吸収できる例外を作り込まないという割り切りが、総保有コストを下げます。
まとめ
受発注管理システムのリプレイス費用は、500万円から2億円程度まで幅があります。その幅を生む規模や連携範囲、標準化の度合いを確認したうえで、総額と内訳を分けて見積もることが大切です。
アセスメント、開発、データ移行、並行稼働、運用に分けると、コスト構造を把握できます。そのうえで、単価マスタやデータクレンジング、並行稼働、教育も、予算に織り込んでおく必要があります。
費用管理には、要件を明確にしたうえでの複数社比較、契約の使い分け、ベンダーロックインの回避が有効です。
不要機能の廃止、段階移行、Fit to Standardの徹底を組み合わせると、費用対効果を高められます。
導入後は受注処理時間、入力エラー率、EDI自動化率を測り、運用コスト低減の効果を確かめましょう。さらに、移行後の運用コスト低減シミュレーションを使うと、経営層へ投資効果を説明できます。
専門家の知見も借りながら、自社に合った投資計画を描きましょう。
▼全体ガイドの記事
・受発注管理システムリプレイスの完全ガイド
▼見積依頼前に読みたい無料ホワイトペーパー
・レガシーシステム刷新の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
