受発注管理システム移行の期間は、カットオーバー方式、データ移行、EDI切替で大きく変わります。小規模な一斉移行なら全体で3〜4ヶ月、中規模で並行稼働を伴う移行なら半年から1年が実務上の目安です。
- 受発注管理システム移行とは何か
- カットオーバー戦略(移行方式)による開発期間・スケジュールの違い
- 取引先マスタ・受発注履歴データ移行が期間に与える影響
いずれも、決まった新システムへ実際に移し替える実行フェーズに関わる内容です。先行する記事では、「受発注管理システム刷新」は経営判断(WHY/WHEN)を、「受発注管理システム更改」は契約満了・EOS/EOLという外圧型トリガーを扱っています。
ほかに、「受発注管理システムのリニューアル」はUX/UI起点を、「受発注管理システムのリアーキテクチャ」はアーキテクチャ設計の技術深掘りを、「受発注管理システムリプレイス」は製品・ベンダーの入れ替えを扱っています。
▼全体ガイドの記事
・受発注管理システム移行の完全ガイド
レガシーシステム刷新を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「レガシーシステム刷新の完全ガイドブック」で詳しく解説しています。
受発注管理システム移行の位置づけ(移行プロセスの実行管理・リスク管理という位置づけ)
受発注管理システムの移行とは、旧システムの取引先マスタ・商品マスタ・受発注履歴などのデータと日々の受発注業務を新システムへ移し替える、プロジェクトの実行フェーズです。その際は、業務を止めずに、または止める時間を最小限に抑えながら進めます。
技術手法の選定や稟議の時期は、別の論点です。ここで扱うのは、移行の当日に何が起こりうるか、どうすれば安全に切り替えられるかという、プロジェクト管理とリスク管理そのものです。
具体的には、データ移行方式を設計し、カットオーバー戦略(一斉移行か段階移行か並行稼働移行か)を選んだうえで、並行稼働期間中の業務運用を組み立てます。さらに、失敗時に旧システムへ戻すロールバック計画を立て、本番前には移行テストと移行リハーサルを行います。これらが、本記事で扱う「移行」の中身です。
受発注管理システムは全社の売上・仕入を支える基幹業務です。移行作業中のトラブルは受注の取りこぼしや出荷遅延、取引先からの信頼低下に直結するため、実行フェーズの巧拙がプロジェクト全体の成否を左右すると言っても過言ではありません。
移行プロジェクトの担当者が問われるのは、開発の完成度よりも、完成した新システムへ「いつ・どうやって・どのくらいの期間をかけて」乗り換えるかという実行計画の精度です。計画の粗さは、後になって納期遅延や業務トラブルという形で表面化します。
7波(モダナイゼーション〜改修)との違い
先行する7つの記事群は、どれも「何を・なぜ・いつ・どう変えるか」を扱いますが、技術手法、経営判断、契約満了など、中心に置く論点はそれぞれ異なります。いずれを選んでも、最後には「新旧システム間でデータと業務を移す」実行作業が発生します。
これまでの記事群では、移行は「開発期間に影響を与える一要素」として扱われていました。移行の位置づけは、記事によって次のように違います。
- モダナイゼーション記事:EDI接続移行の一節として触れられています。
- 刷新記事:EOSL起点の逆算スケジュールの一部です。
- 改修記事:EDI対応追加の遅延リスクの一項目として、簡潔に扱われています。
これに対して本記事群は、「移行」だけを切り出し、移行計画の立案からデータクレンジング、移行リハーサル、本番カットオーバー、並行稼働、完全移行までの一連の実行プロセスそのものを深掘りします。
7波の記事が「新システムをどう選び、どう作るか」を論じるのに対し、本記事群は「作り終えた新システムへ、どうやって安全に住み替えるか」を論じます。対象読者も、IT部門の意思決定者に加えて、カットオーバー当日の指揮を執るプロジェクトマネージャーや情シス担当者を主に想定しています。
カットオーバー戦略(移行方式)による開発期間・スケジュールの違い

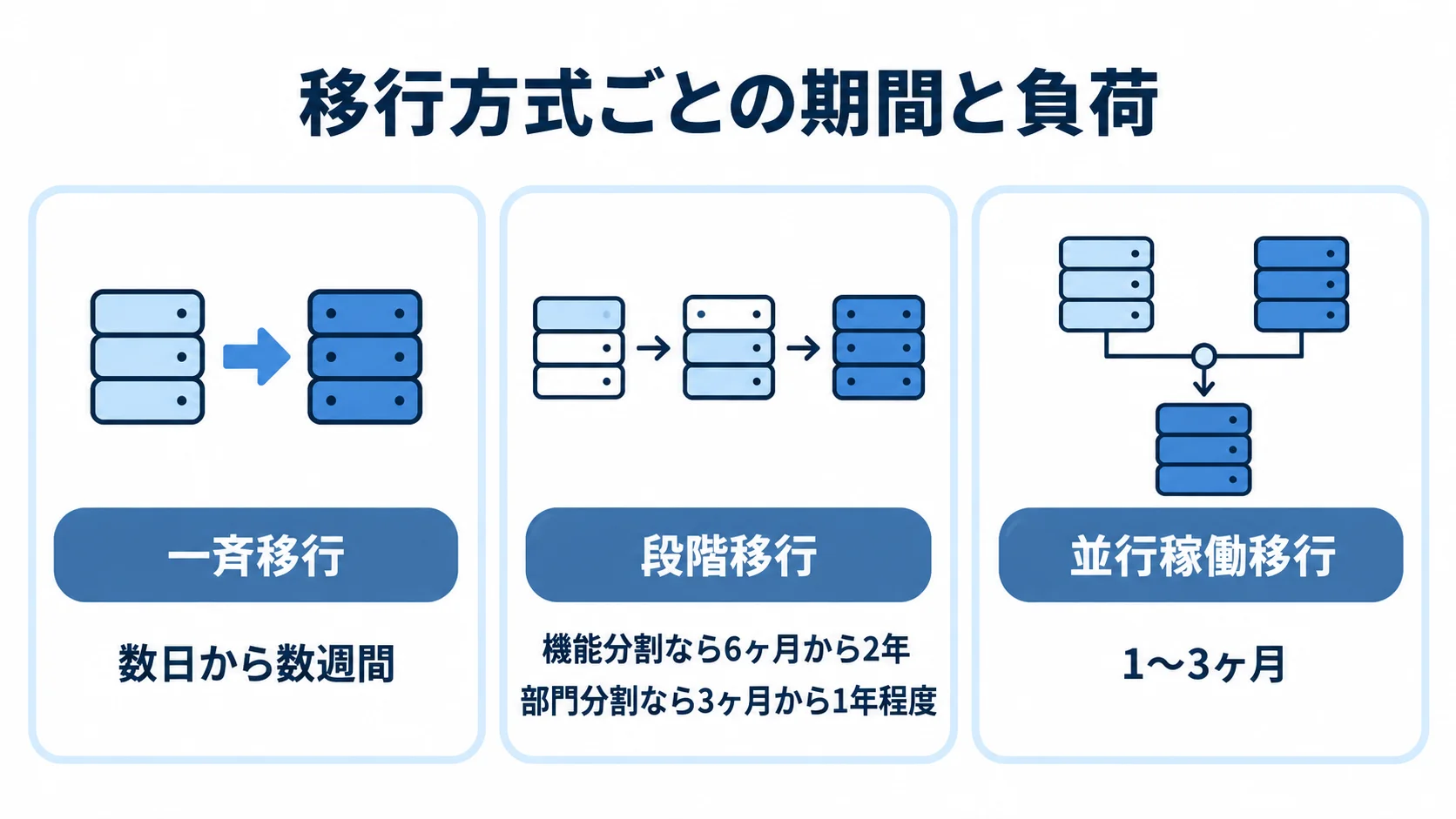

一斉移行・段階移行・並行稼働移行の期間比較
一斉移行は、ある日時を境に一気に切り替える方式で、移行作業は数日から数週間で完了します。取引規模が小さく取引先数も限られていれば、社内工数を抑えて短期間で終えられる利点があります。ただし新旧を並行稼働させないため、トラブル時の業務停止リスクが最も高く、メンテナンスウィンドウの確保と即時のロールバック体制が前提になります。
段階移行は機能や部門ごとに少しずつ切り替える方式で、機能分割なら6ヶ月から2年、部門分割なら3ヶ月から1年程度です。リスクは分散できる一方、新旧が混在する期間に両者のデータを同期させる連携の設計と保守が複雑になり、スケジュールを圧迫しがちです。特に受発注管理システムでは、取引先ごとに切替順序を決める部分移行もあり、その分の調整コストが加わります。
並行稼働移行は、新旧両方に一定期間データを入力する方式で、期間は1〜3ヶ月が目安です。切替失敗のリスクは抑えられる反面、二重入力と突合の負荷が倍増するため、現場の耐性評価も計画に入れます。月をまたぐカットオーバーは検証項目が増えるため、できれば月初や締め処理の谷間を狙うと、当日のリスクを抑えやすくなります。
移行スケジュールの工程別内訳
移行方式を問わず、移行は計画策定から並行稼働・安定化まで5つの工程を経ます。最初の移行計画策定では、対象データの範囲と移行方式を定め、体制やロールバック基準も決めます。この工程には1〜2ヶ月を充てるのが一般的です。
データクレンジングと移行仕様の確定は、取引先マスタや過去データの品質によって1〜3ヶ月かかります。移行リハーサルは、1回あたり数日の準備と実施を最低2回行います。本番カットオーバーは、一斉移行なら数日、段階移行ならフェーズごとに設定します。
並行稼働・安定化は、前述のとおり1〜3ヶ月です。これらを合算すると、小規模で一斉移行なら全体で3〜4ヶ月、中規模で並行稼働を伴うなら半年から1年、大規模で段階移行を伴うなら1年を超えるスケジュール感が実務上の目安です。
取引先マスタ・受発注履歴データ移行が期間に与える影響

データクレンジングと進行中データの引き継ぎ方針
データ移行は、移行期間を最も左右する要因です。対象データの量や品質によりますが、小規模なら数週間から1ヶ月、大規模で複雑な基幹データなら3〜6ヶ月以上かかることもあります。とりわけ取引先マスタは、重複や廃止済みの商品コード、表記揺れ(同一取引先が全角・半角・略称違いで複数登録されているなど)が溜まりやすい部分です。
クレンジングを省くと、稼働後に不整合が出て、場当たりの修正で遅延やコスト増を招きます。
引き継ぎでは、次の2点を事前に決めておきます。
- 進行中データの引き継ぎ:移行時点の未出荷の受注残や処理中の発注データを、どう新システムへ引き継ぐかを明文化しておくべき論点です。

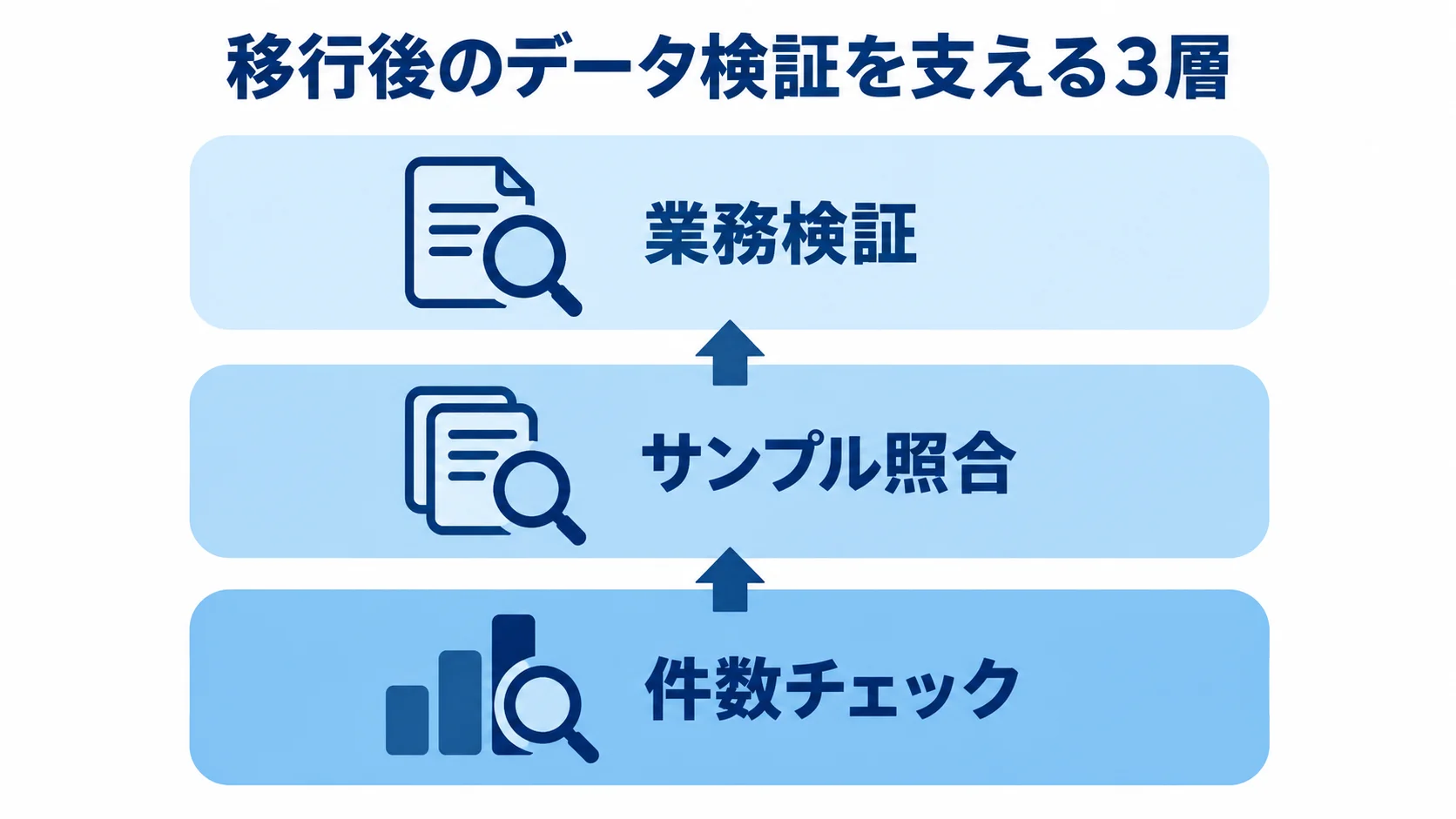

- 移行後の検証:3層の確認で、移行漏れやデータ破損を早く見つけます。
件数チェックは、システムが自動で件数を照合する確認です。サンプル照合では、金額や重要項目を抽出して照合し、業務検証では、現場部門が実際の業務目線で確認します。この3層で、後工程での手戻りを防げます。
過去の受発注データは、全件移行するか、直近数年分に絞るかで、開発期間が大きく変わります。
数十万件規模の履歴を全件移行すると、単価マスタとの整合性確認や廃番商品コードのマッピングが加わり、数ヶ月かかることも珍しくありません。一方、直近1〜2年分に絞り、古いデータを旧システムの参照用に残せば、開発期間を大幅に短縮できます。範囲は保存義務や照会対応を踏まえて早く合意すべきで、その遅れが代表的な遅延要因です。
取引先へのEDI切替タイミング調整
フリーズウィンドウ設計と事前周知のリードタイム
EDI切替のタイミング調整は、自社の内部工程以上に読みにくい部分です。画面上で正常に動いても、EDIや倉庫システム(WMS)、会計システムとの連携が成り立たなければ業務は回りません。日付の形式や品目コードの桁数がわずかに変わるだけで周辺システムがデータを受け取れず、数万件規模の注文データが滞留することもあるため、本番相当の環境で外部システムと接続したリハーサルが欠かせません。
自社の移行スケジュールが固まっていても、取引先側の対応が追いつかなければカットオーバーは実行できません。実務では、次の2つを進めます。
- フリーズウィンドウの設定:データ更新を一時的に凍結し、いつ・どの業務が・どれくらい止まるかを業務部門の視点で整理します。
- 取引先への事前通知:主要取引先とは早い段階から、十分なリードタイムをもって知らせ、準備状況を定期的にすり合わせる段取りです。
過去には大手企業の切替で、注文受付や出荷が一時停止し、決算に響いた例もあり、自社都合だけでは決められない固有のリスクです。
特にレガシーEDI(ISDN回線を用いたJCA手順や全銀協手順など)から流通BMSやインターネットEDI、Web-EDIといった新方式へ切り替える場合は、単なるシステム移行にとどまりません。
- 周知の進め方:取引先が多いなら、主要取引先とは個別に調整し、小口の取引先には説明会でまとめて知らせます。
- リードタイム:取引先側の回線契約変更やソフト対応も伴うため、取引先ごとに2〜3ヶ月のリードタイムを見込みます。
- 遅れへの備え:取引先の遅れに備えて、その取引先だけ旧システムを一時的に使える手段を用意しておくと、全体が一社の遅れで崩れずに済みます。
納期を守るための移行スケジュール管理のポイント

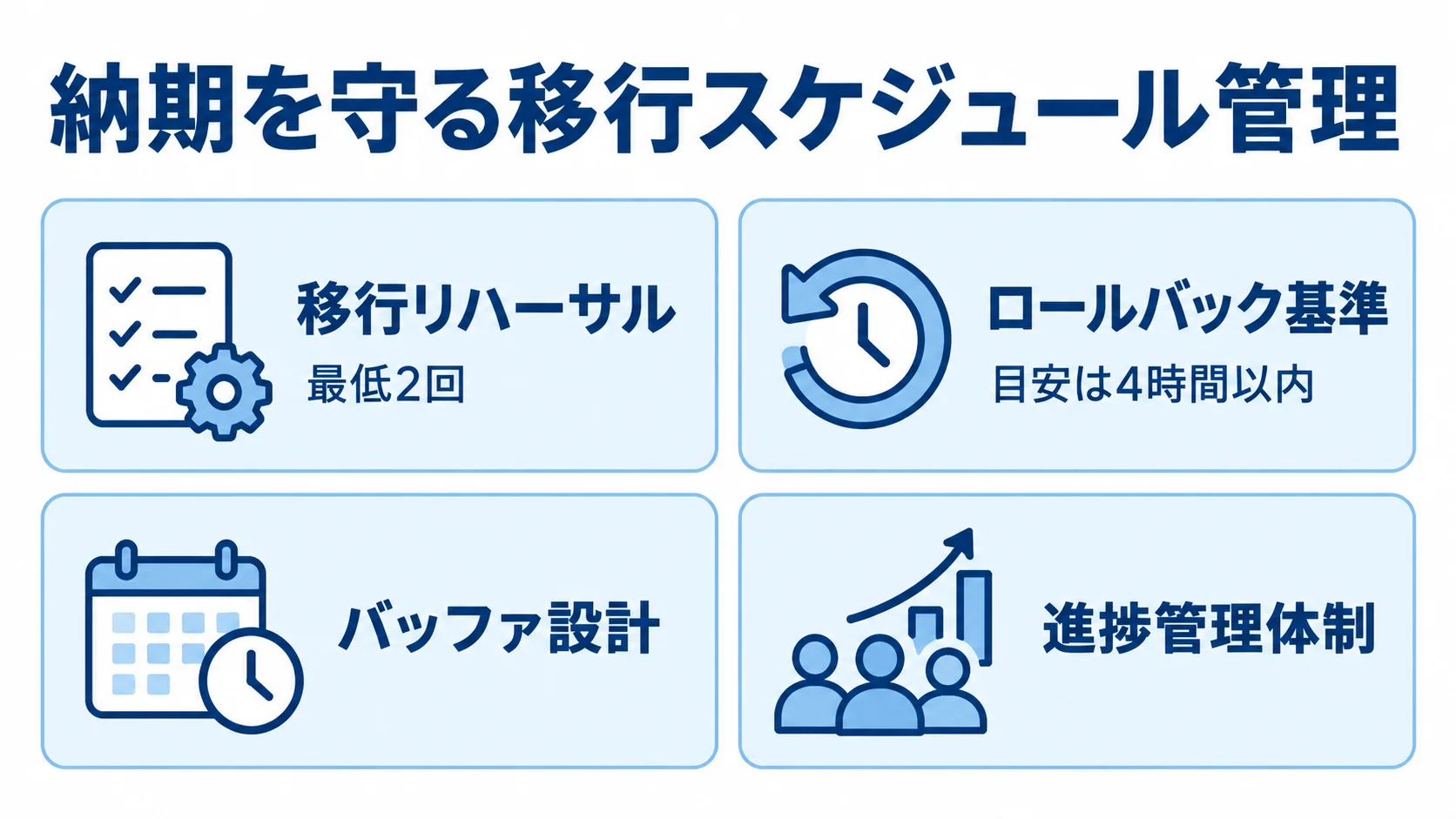

移行リハーサル(最低2回)とロールバック基準の事前策定
移行の納期を守るうえで最も効果的な投資は、移行リハーサル(移行ドライラン)です。最低2回行い、1回目で手順の課題を洗い出し、2回目で本番と同じ流れを完走できるか確かめます。リハーサルでは各作業の所要時間を実測し、深夜作業の疲労や本番相当のデータ量増を見込んで、実測値の1.2〜1.5倍に、トラブル対応用の空き時間(30分〜1時間程度)を加えます。
異常系テストでわざとエラーを起こし、旧システムへのロールバック(切り戻し)が規定時間内(目安は4時間以内、システムによっては15〜30分以内)にできるかを確かめます。また、ロールバック基準を事前に数値で合意しておけば、当日の混乱や、「あと少しで直る」という希望的観測による判断の遅れを避けられます。
加えて、移行中の発注・受注データ(仕掛かりデータ)の扱いも、リハーサルで検証しておく必要があります。たとえば、カットオーバー中にEDI経由で受けた新規の受発注データを、破棄するのか後から手動で再投入するのか決まっていないと、ロールバックを実行した瞬間に受注データが欠落する別のトラブルを招きかねません。
バッファ設計と進捗管理体制
取引先という外部要因を含むため、工程ごとに適切なバッファを設けることが納期を守る前提になります。特にデータクレンジングとEDI疎通確認は、精査してみないと難易度が見えにくく、当初見積もりから1〜2割の余裕を持たせるのが実務上の定石です。そのうえで、社内都合だけで日程を押し込まず、余裕ある計画を立てることが求められます。
移行計画の初期から、移行専任のステアリングコミッティやPMOを置き、各マイルストーンで進捗を確認します。こうした体制があれば、遅延の兆候を早く察知し、必要ならカットオーバー日程の再調整も検討できます。進捗は、予定どおりかどうかに加えて、リハーサルの課題の解消状況や取引先の準備進捗率も確認できるようにしておくと望ましいです。
たとえば、主要取引先のEDI接続テスト完了率や、データクレンジングの完了項目数、リハーサルで検出された不整合件数の推移をダッシュボードにまとめ、週次でステアリングコミッティに報告します。これにより、カットオーバーの可否(Go/No-Go)を、勘や声の大きさではなく数値に基づいて判断できます。
まとめ
移行の期間は「何を作るか」より「どう安全に移すか」で決まります。方式の選び方、データクレンジングの徹底度、取引先とのEDI調整という3つが、スケジュールの現実性を大きく左右します。
移行リハーサルを複数回行って所要時間を実測し、ロールバック基準を事前に数値で合意しておくことが、当日の混乱を防ぎ、納期を守るための最も確実な備えになります。
取引先という外部要因を含むプロジェクトだからこそ、余裕あるバッファ設計と定期的な進捗管理を続け、安全なカットオーバーを実現していただければと思います。
▼全体ガイドの記事
・受発注管理システム移行の完全ガイド
▼RFP作成前に読みたい無料ホワイトペーパー
・レガシーシステム刷新の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
