受発注管理システムリプレイスの開発期間・スケジュール・納期について

受発注管理システムリプレイスの期間は、ビルド・バイのどちらを選ぶかで、最短2〜3ヶ月から1年以上まで大きく変わります。

  • ビルド・バイ判断:製品を導入するか、自社で開発し続けるかを決める判断。
  • RFI/RFP/PoC:複数の製品を比べて評価する工程。
  • 切替対応:得意先・仕入先への移行を進める作業。

リプレイスとは、自社スクラッチの受発注管理システムを、CO-NECTやアイポータルなどの受発注SaaSへ完全に乗り換えることです。

▼全体ガイドの記事
・受発注管理システムリプレイスの完全ガイド

受発注管理システムリプレイスの定義(製品・ベンダー乗り換えの意思決定)

長年運用してきた自社スクラッチの受発注管理システムは、稼働当初こそ自社の商慣習に完全にフィットしていても、年月を経るごとに改修が積み重なり、ブラックボックス化していきます。さらに、取引先が増えるたびに個別対応のコストも膨らんでいきます。

リプレイスは、こうしたシステムを作り込み続ける代わりに、市場に成熟したBtoB EC/受発注SaaSへ乗り換えることで、開発・保守の負担そのものをベンダー側に移す経営判断です。開発期間を検討する第一歩は、この「作り続けるか、乗り換えるか」というビルド・バイ判断が、プロジェクト全体の期間をどれだけ左右するかを理解することにあります。

モダナイゼーション・刷新・更改・リニューアル・リアーキテクチャとの違い

モダナイゼーション記事群は、5つの技術的アプローチを横断的に扱う総論です。その5つは、リホスト、リプラットフォーム、リファクタリングに、リビルドとリプレースを加えたものです。

刷新記事群は、老朽化リスクを経営に説明する稟議プロセスを扱います。更改記事群は保守契約満了、リニューアル記事群は発注画面のUX/UI、リアーキテクチャ記事群は内部構造の再設計を起点にしています。

一方で、リプレイスは一貫して「自社で作り続けるか、他社製品・ベンダーに乗り換えるか」という調達・選定の意思決定です。そのため、読者はIT部門の技術者というより、経営層・情シス部門の意思決定者になります。また、開発期間の見積もりは、内部設計の巧拙よりも、どの製品・どのベンダーを選ぶかという比較評価プロセスに大きく左右される点が特徴です。

ビルド・バイ判断の定義

ビルド・バイ判断とは、自社の受発注業務を支えるシステムを、自社スクラッチとして開発・維持し続けるか(ビルド)、市場にあるBtoB EC/受発注SaaSパッケージを導入するか(バイ)を選ぶ意思決定です。この判断は、プロジェクト全体の期間を大きく左右します。

ビルドを選べば、要件定義から実装までをゼロから積み上げる必要があります。一方でバイを選べば、既に完成された標準機能を土台に業務を合わせ込むだけで済むため、開発期間そのものの性質が大きく変わります。

まずは、自社の受発注業務のうち、どこまでが独自性の高い部分で、どこからが標準化できる部分かを洗い出すことが、現実的なスケジュールを描く出発点になります。

ポイント

期間の見積もりは、自社で作り続けるか製品へ乗り換えるかを決めることから始まります。この判断によって、後の工程の見通しが大きく変わります。

ビルド・バイ判断が開発期間に与える影響

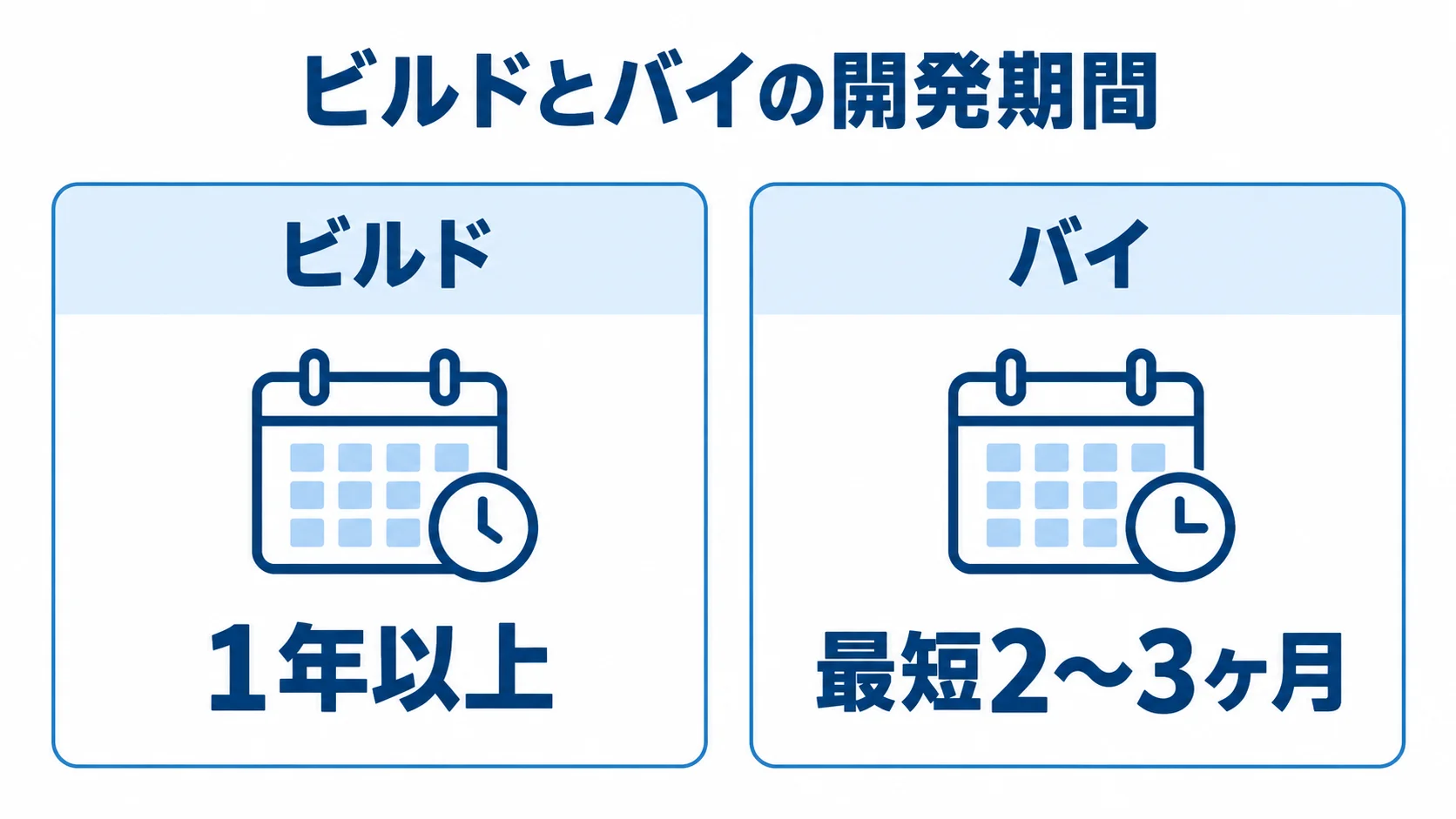

ビルドの1年以上と、バイの最短2〜3ヶ月を左右に比べた図解。
標準機能を土台にするか、要件を積み上げるかで期間の目安が変わります。

ビルド・バイのどちらを選ぶかで、プロジェクト全体の期間は大きく変わります。まず行うのは、現状を把握して方針を決めるアセスメントで、2〜8週間程度を要します。この期間に、どこまでを標準機能に合わせられるかという戦略の骨格を固めます。

この骨格が後の工程の土台になるため、初期アセスメントを丁寧に行うかどうかが、後続のスケジュール精度を大きく左右します。

自社スクラッチを継続・作り直す場合の期間

ビルドを選び、自社スクラッチの受発注システムを継続開発する、あるいはゼロから作り直す場合は、取引先ごとの複雑な割引条件や特殊な商慣習を完全にシステムに反映させる、オーダーメイド開発になります。要件定義から設計・実装・テストまでを自社の要求仕様に合わせて積み上げるため、多くの要員が必要になり、開発期間は1年以上に長期化する傾向があります。

独自性の高い業務プロセスを持つ企業にとっては、避けられない選択肢です。ただし、期間・コストの両面で相応の覚悟が必要になります。

BtoB EC/受発注SaaSへ乗り換える場合の期間短縮

バイを選び、BtoB EC/受発注SaaSへ乗り換える場合は、自社の業務プロセスを標準機能に合わせる「Fit to Standard」を徹底することで、最短2〜3ヶ月という短期間での基本導入も可能になります。

ただし、標準機能に無理に合わせず現行業務をそのまま踏襲しようとして、過度なアドオン開発(カスタマイズ)を行うと、数ヶ月単位の工数が追加されます。当初想定していた期間短縮のメリットが薄れてしまう点には、注意が必要です。

バイのメリットを最大化する鍵は、業務側が標準機能に合わせて運用を変える覚悟を、早期に持てるかどうかです。

ポイント

ビルドは1年以上、バイは最短2〜3ヶ月が目安です。バイでも業務を標準機能に合わせず過度なアドオン開発を行うと、期間は延びやすくなります。

複数ベンダー製品の比較評価プロセス(RFI/RFP/PoC)の期間

バイを選ぶ場合、自社に合うBtoB EC/受発注SaaSの製品とベンダーを選ぶための比較評価には、トータルで約3〜4ヶ月を見込むのが標準的です。この工程を軽視して駆け足で進めると、後工程で「思っていた機能がなかった」という手戻りが起き、かえって全体の納期を圧迫します。

RFI発行からRFP作成・提案受領までの期間

まずRFI(情報提供依頼書)を発行し、10社程度のベンダーから広く情報を集めます。そのうえで、自社の要件に合わない製品を早期に除外し、3〜5社に絞り込みます。この工程には約1〜2週間を見込みます。

次に、候補を絞り込んだうえで、具体的な要望・要件をまとめたRFP(提案依頼書)を作成します。情報システム部門だけでなく、受発注業務に関わる各事業部門へのヒアリングや課題整理も必要になるため、1〜3ヶ月程度の期間を要するのが一般的です。

RFPを提示したら、ベンダーが見積書と提案書を作るための回答期限として、2〜3週間程度を設けます。

比較選定・PoC実機検証の期間

提案と見積もりが出そろったら、候補ベンダーが提供するテスト環境(サンドボックス)を使い、PoC(実機検証)を行います。2〜4週間程度の短いサイクル(スプリント)を設定し、ピーク時のアクセス負荷や、会計システム・倉庫管理システムなど外部システムとのAPI・CSV連携が問題なく動くかを、実データで検証します。

比較選定・デモ・PoCの一連の工程は、全体で約3〜4週間が目安です。また、RFI発行からPoCまでを合算すると、ベンダー比較評価プロセス全体は3〜4ヶ月というのが実務上の標準的な感覚になります。

ポイント

比較評価には3〜4ヶ月を見込むのが標準的です。駆け足で進めると後工程で手戻りが起き、全体の納期を圧迫するため、この工程を省かないことが大切です。

乗り換え意思決定から本稼働までのスケジュール感

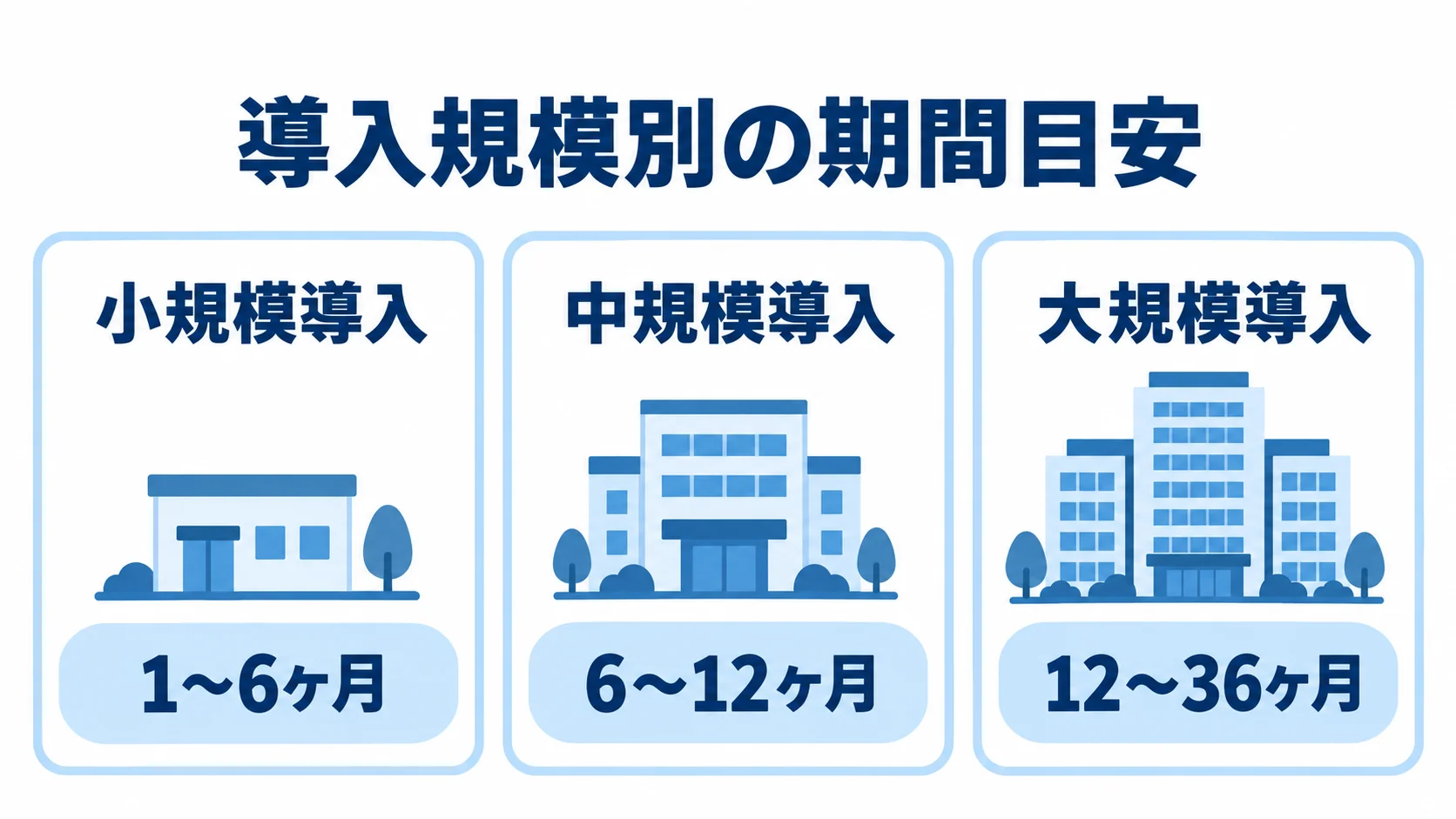

小規模導入、中規模導入、大規模導入の3区分と、それぞれの期間目安を示す図解。
連携やカスタマイズの範囲が広がるほど、期間の幅も大きくなります。

ベンダーを決めて契約を結んだ後は、実際の導入・移行フェーズに入ります。この期間は自社の規模や移行範囲によって大きく異なるため、規模別の目安を押さえておくことが重要です。

規模別の導入期間の目安

一部の部門や小規模取引先からスモールスタートする小規模導入なら、1〜6ヶ月程度が目安です。部分的なカスタマイズや周辺システムとの連携を含む中規模導入は6〜12ヶ月程度、全社的な基幹システム・ERPとの複雑な連携を伴う大規模導入は12〜36ヶ月(1〜3年)程度が標準的なスケジュール感です。

自社の受発注業務がどの規模に当たるかを早い段階で見極め、経営層と現実的な目線を合わせておくことが、後のスケジュール遅延に対するトラブルを防ぎます。

データ移行がボトルネックになる理由

受発注管理システムのリプレイスで最大のボトルネックになるのが、商品マスタや取引先(得意先・仕入先)マスタ、過去の注文履歴のデータ移行です。長年の運用で蓄積されたデータには重複や表記ゆれ、形式の違いが多く含まれており、整えるデータクレンジング作業に膨大な時間がかかります。

たとえば、他業種の事例では、データ統合だけで4ヶ月を要したケースがあります。この工程を甘く見積もると、本稼働の直前で大幅なスケジュール遅延を招きます。

そのため、全体スケジュールの10〜30%程度を、リスクバッファ(予備期間)として確保しておくことが推奨されます。

ポイント

導入規模を早い段階で見極め、経営層と現実的なスケジュールを共有しておくことが、遅延を防ぐ第一歩です。データ移行には、全体の10〜30%を予備期間として確保します。

取引先(得意先・仕入先)への切替対応の期間

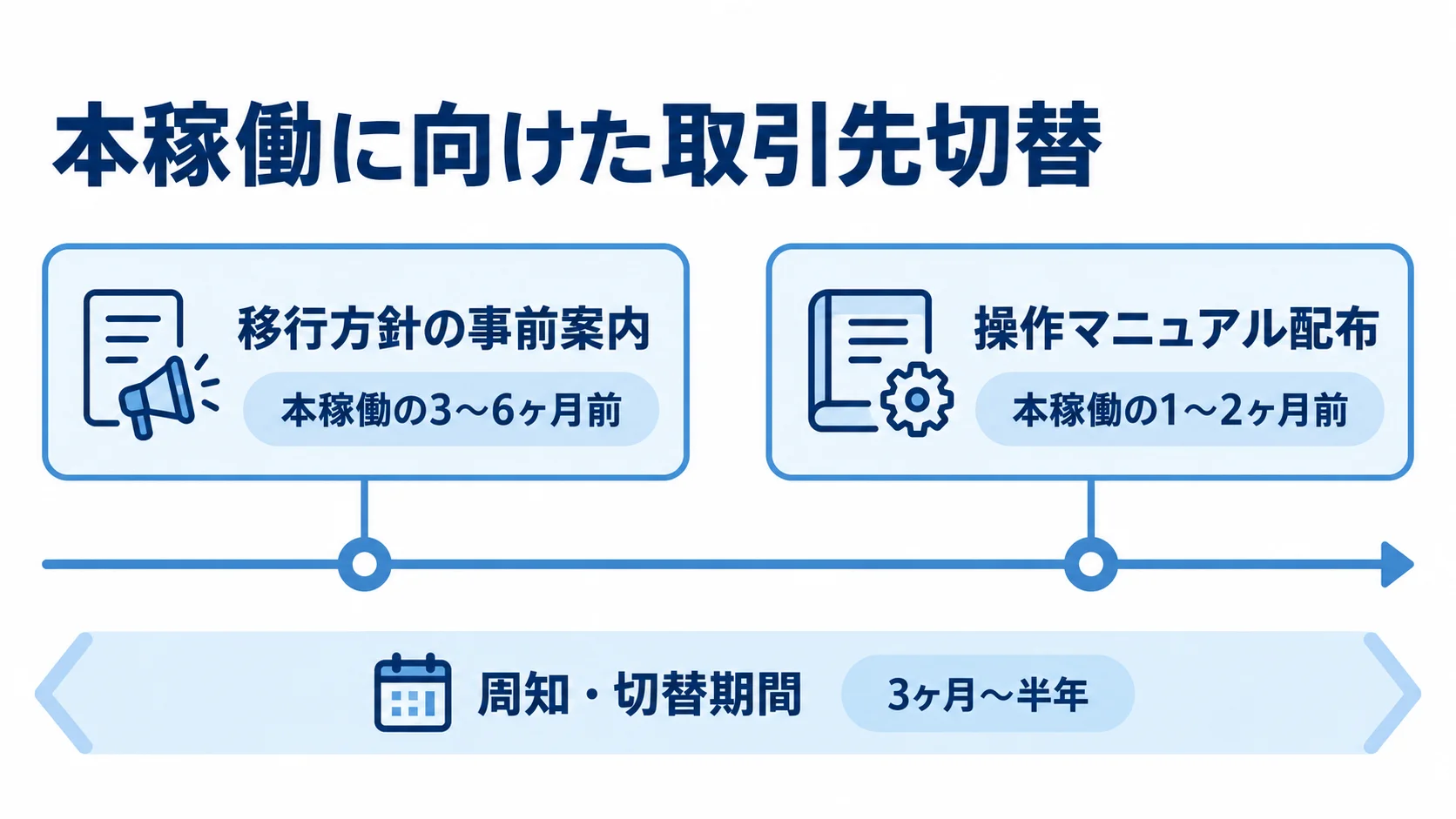

本稼働の3〜6ヶ月前の事前案内から、1〜2ヶ月前のマニュアル配布までを示す取引先切替の時系列図。
社内の開発工程と並行して、取引先への案内を早めに始める流れです。

受発注管理システムのリプレイスが他の個別システムのリプレイスと大きく異なるのは、社内だけでなく、社外の取引先にも新しい発注方法を依頼しなければならない点です。

長年FAXや電話、古い形式のEDIで注文してきた取引先には、強い抵抗感が生まれやすいものです。そのため、この周知・切替対応にかかる期間は、開発スケジュールとは別枠で確保しておく必要があります。

周知〜説明会のタイムライン

一般的には、本稼働の3〜6ヶ月前から取引先への移行方針の事前案内を始め、FAX・電話の手間削減など取引先側にとってのメリットを強調しながら理解を得ていきます。

本稼働の1〜2ヶ月前には操作マニュアルを配布し、必要に応じて取引先向けの操作説明会を実施します。全体としては、3ヶ月〜半年程度の周知・切替期間を見込んでおくのが安全です。

この期間を軽視して急に切替を通知すると、取引先の反発や旧来手段への回帰を招き、かえって現場の混乱が長期化するリスクがあります。

パイロット移行による段階的な切替

全取引先を一斉に新システムへ切り替えず、理解を得やすい一部の取引先を先行導入する「パイロット移行」が有効なアプローチです。まず、ITリテラシーの高い取引先から新しい受発注方法での注文を試してもらい、そこで得られた課題や現場のフィードバックを次の段階に反映したうえで、対象範囲を段階的に広げていきます。

このパイロット移行を開発スケジュールに正式に組み込んでおくと、本稼働後に取引先起因の混乱で計画が頓挫するリスクを大きく減らせます。

ポイント

取引先への周知は3ヶ月〜半年を見込み、開発スケジュールとは別に立てます。全取引先を一斉に切り替えず、一部から先行するパイロット移行を組み込むと安全です。

まとめ

受発注管理システムリプレイスの開発期間・スケジュール・納期について、製品・ベンダー乗り換えの意思決定という位置づけから、ビルド・バイ判断、比較評価プロセス、本稼働までのスケジュール感を解説しました。さらに、取引先への切替対応期間まで扱いました。

バイを選べばFit to Standardの徹底で最短2〜3ヶ月からの導入も可能です。ただし、ベンダー比較評価(3〜4ヶ月)、データ移行というボトルネック、取引先への周知・切替対応(3ヶ月〜半年)という受発注システム固有の所要期間を合算して、現実的なスケジュールを組むことが成功の鍵です。

自社の受発注業務を維持すべきか、市場の製品・ベンダーへ乗り換えるべきか判断に迷っている場合は、ビルド・バイ判断の整理から伴走できるパートナーへ、早めに相談することをお勧めします。

▼全体ガイドの記事
・受発注管理システムリプレイスの完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
