注文管理システムのリアーキテクチャの開発期間・スケジュール・納期について

注文管理システムのリアーキテクチャの開発期間と納期は、旧システムを完全に停止して本番移行を終えるまで、標準で9〜15ヶ月が目安です。

老朽化した注文管理システムを、将来にわたって拡張し続けられる注文ライフサイクルの構造に作り替えたいIT部門・アーキテクトの方にとって、現実的なスケジュールを描くための判断軸が身に付きます。特に、境界設計とSagaの実装、API設計の質が全体を左右します。

▼全体ガイドの記事
・注文管理システムのリアーキテクチャの完全ガイド

注文管理システムのリアーキテクチャの位置づけ(注文ライフサイクルの境界設計という技術深掘り軸)

開発期間を正しく見積もるには、まず対象範囲を隣接する記事群と切り分けて理解しておく必要があります。同じ「注文管理システムを作り替える」というテーマでも、参照すべき論点が記事ごとに異なるためです。

モダナイゼーション・刷新・更改・リニューアルとの違い

「注文管理システムのモダナイゼーション」は、5R(リホスト・リプラットフォーム・リファクタリング・リビルド・リプレース)をどう使い分けるかを扱う技術手法の総論です。

「注文管理システム刷新」は、問い合わせ対応コストの増加という経営インパクトを定量的に捉えることに重心を置きます。「注文管理システム更改」は、保守契約の満了やベンダーのEnd of Support/End of Lifeといった外部の期限を起点に考えます。「注文管理システムのリニューアル」は、会員マイページや配送追跡画面の見た目と使いやすさを起点とするUX/UI刷新です。

これらに対し本記事群の「リアーキテクチャ」は、5Rのうちリファクタリングやリビルドを一段深く掘り下げたものです。注文受付・決済・在庫引当の境界をDDDで定め直し、Sagaパターンで整合性を担保し、エンドユーザー向け注文APIをAPI-firstで構築します。経営判断や契約、UXの論点は他の記事に譲り、注文ライフサイクルの技術と、その開発期間への影響に絞ります。

OMSのリアーキテクチャとの違い(エンドユーザー向け注文API vs 社内複数チャネル統合)

OMSのリアーキテクチャが対象とするのは、ECモール・自社EC・電話注文・実店舗POSという複数の販売チャネルから発生する受注情報を統合するイベント駆動アーキテクチャです。コールセンターやカスタマーサポートの担当者が横断的に扱えるようにするもので、いわば社内オペレーター向けの受注ハブといえます。

一方、本記事群が扱う注文管理システムのリアーキテクチャは、消費者本人がEC画面やモバイルアプリから直接呼び出す注文APIを対象にします。注文受付・決済・在庫引当という注文ライフサイクルの境界設計とSagaパターンに絞り込んでいるのが、OMSとの違いです。

OMSのリアーキテクチャは、複数チャネルをどう束ねるかという水平方向の統合が主眼です。これに対し本記事群は、1件の注文が確定してから在庫が引き当てられるまでの処理をどう安全に設計するかという、垂直方向の整合性設計が主眼です。そのため、開発期間は、チャネル統合基盤の構築期間よりも境界設計・Sagaの実装・API設計の質で見積もる必要があります。

ポイント

期間の話が「刷新」「更改」「OMS」のどれを指すかが曖昧だと、見積もりの前提がずれます。本記事の対象は、注文ライフサイクルの境界設計とSagaによる技術設計に絞られます。

開発期間・スケジュールの全体像(3フェーズ・9〜15ヶ月)

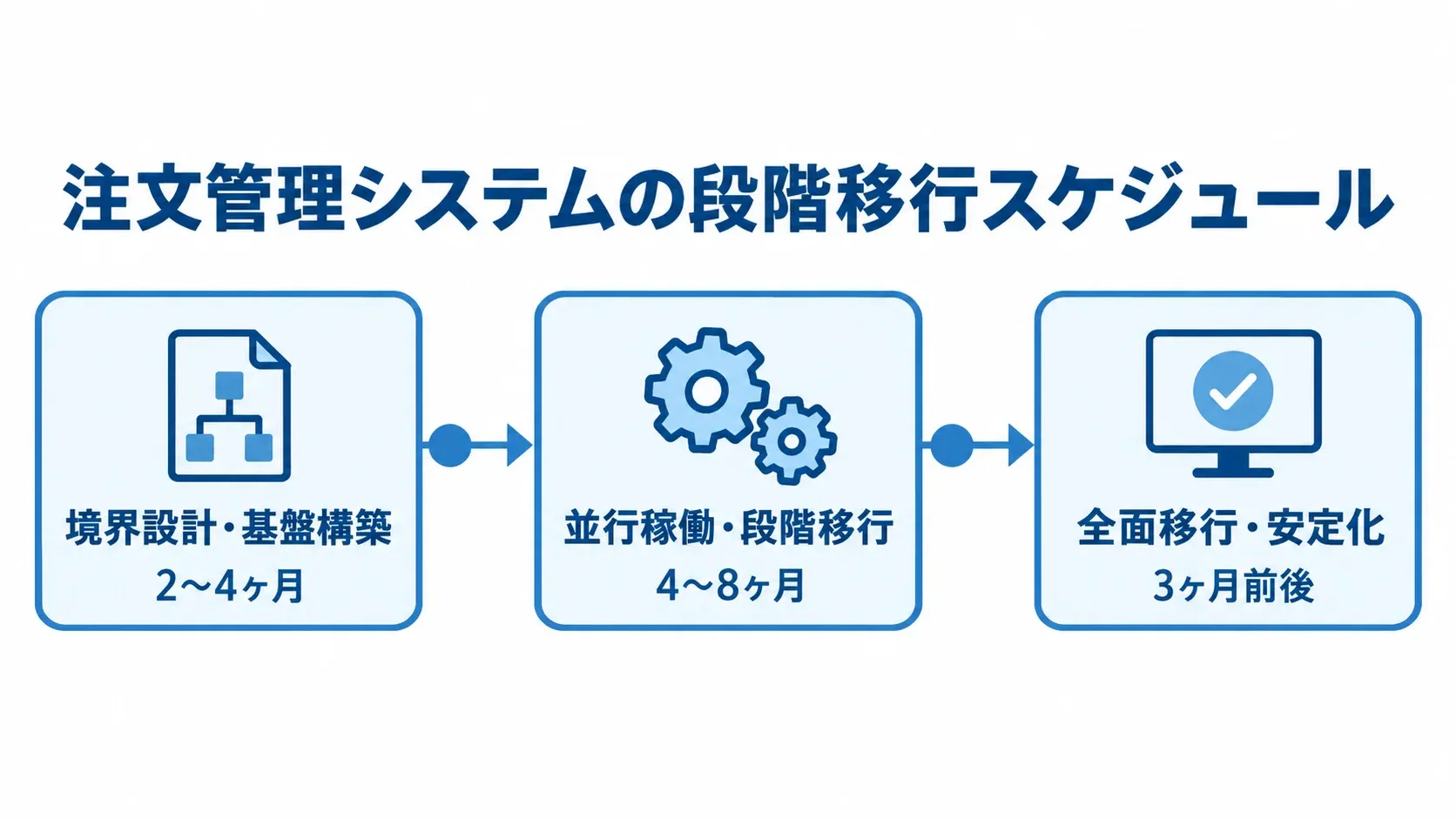

境界設計・基盤構築から全面移行・安定化までの3段階と各期間を示す図解。
並行稼働・段階移行が、3段階の中で最も長い期間を占めます。

注文管理システムのリアーキテクチャは、OMSのように複数チャネル全体を巻き込む大規模プロジェクトとは違い、注文ライフサイクルに範囲を絞っています。そのため、旧システムを完全に停止して本番移行を完了するまでの標準的な納期は、9〜15ヶ月に収まります。

また、既存モノリスの機能を少しずつ新アーキテクチャへ置き換える段階的移行を用いるのが、現在のベストプラクティスです。

境界設計・並行稼働・全面移行の3フェーズ

注文・決済・在庫の切り分けを最初の境界設計で固めておけば、後の並行稼働での手戻りを減らせます。移行は3段階で、段階ごとの作業と期間の目安を下に並べます。

  • 境界設計・基盤構築:2〜4ヶ月。ドメインモデリング、APIコントラクトの策定、Sagaパターンのアーキテクチャスパイク。
  • 並行稼働・段階移行:4〜8ヶ月。注文受付・決済・在庫引当を順に切り出し、旧システムと並行稼働させながら安全性を検証します。
  • 全面移行・安定化:3ヶ月前後。すべての注文トラフィックを新アーキテクチャへルーティングし、旧システムのコードを削除します。

OMSのリアーキテクチャは、複数チャネルの統合まで含めて12〜18ヶ月を要します。これに対して本記事群は、対象範囲を絞るため、先に挙げた3段階の合計として完了を見込めます。

ストラングラーパターンによる注文ライフサイクルの段階移行

注文管理システムは一度稼働すると停止が許されないため、旧モノリスと新サービスを一気に入れ替えるビッグバンリリースには、不具合が全注文に及ぶ重大なリスクがあります。

ストラングラーパターンは、旧モノリスの前段にAPIゲートウェイを置き、特定の注文フローだけを段階的に新サービスへルーティングしていく手法です。たとえば、特定の会員セグメントの注文受付だけを新サービスに切り出し、決済・在庫引当は当面モノリスのまま連携させるという単位で移行を進めます。

こうすると各フェーズの検証範囲を限定でき、問題が起きても旧経路へすぐ切り戻せます。一見すると開発期間は長く見えますが、一斉移行に伴う大規模障害や手戻りのコストを避けられるため、トータルでは納期を守りやすい進め方です。

ポイント

全体の期間は、対象を注文ライフサイクルに絞れているか、段階移行を選んでいるかで変わります。複数チャネルまで広げると、12〜18ヶ月の前提が必要になります。

DDDによる注文ライフサイクルの境界設計とSagaパターン実装期間

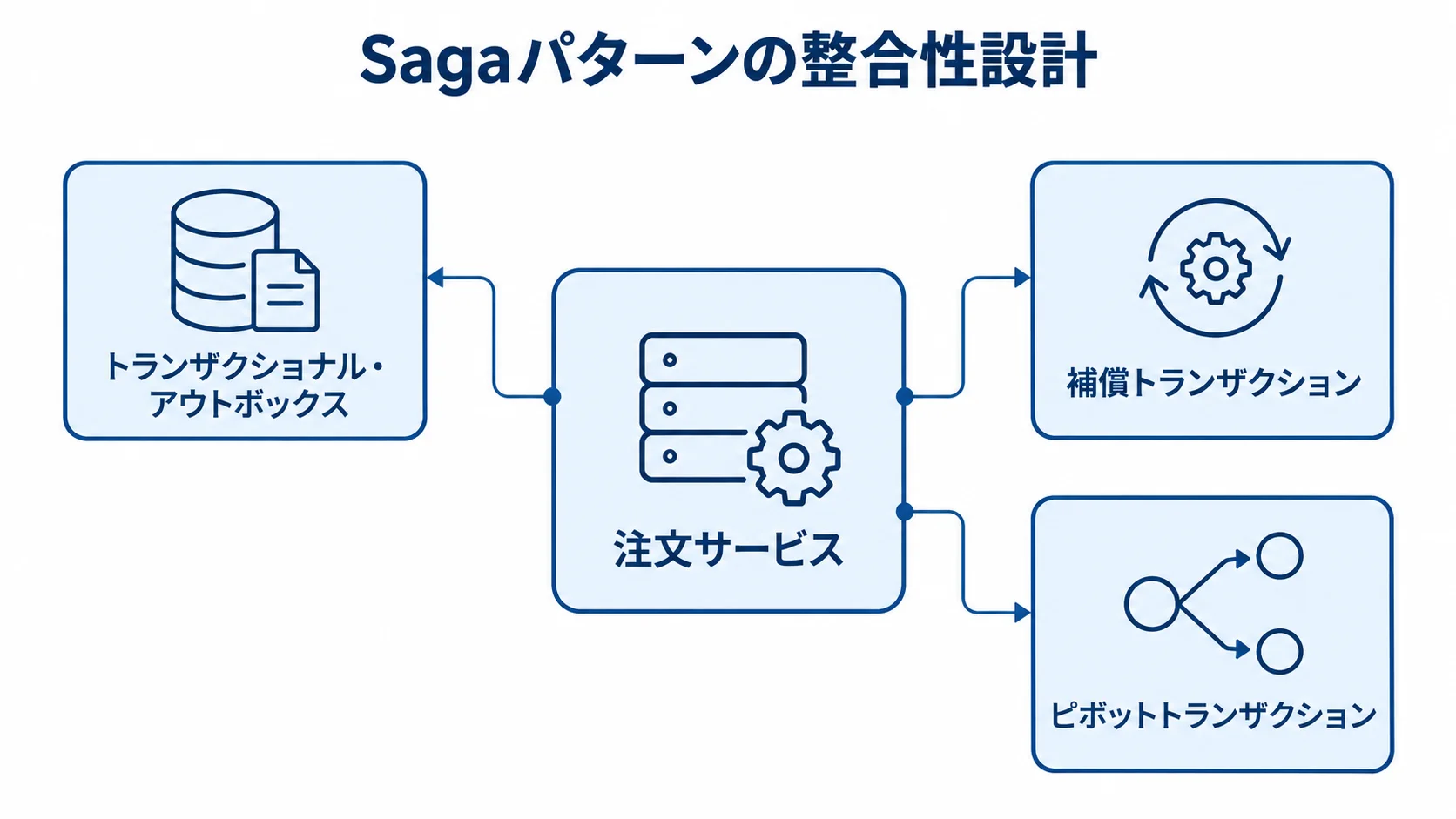

注文サービスを中心に、イベント送信と失敗時の補償を担うSagaパターンの要素を示す図解。
イベント消失の防止と補償処理が、分散サービス間の整合性を支えます。

境界設計・基盤構築フェーズは、DDDによる境界の定義とSagaパターンの実装という2つの技術課題で構成されます。この2つの工程の質が、その後のスケジュール全体を大きく左右するため、詳しく見ていきます。

イベントストーミングによる受注・決済・在庫引当の境界定義

境界設計にかかる期間の目安は、数週間から1.5ヶ月程度です。開発者とビジネス側の担当者がイベントストーミングを行い、「注文が確定した」「決済が完了した」「在庫が引き当てられた」といったドメインイベントを時系列に洗い出します。そのうえで、境界づけられたコンテキスト(Bounded Context)とユビキタス言語を定義します。

ここで重要なのは、注文・決済・在庫の3つのドメインを、それぞれ独立したデータベースを持つサービスとして分離することです。ただし、境界を誤ると、見た目はサービスに分かれていても、変更のたびに複数サービスへ同時に手を入れる「分散モノリス」に陥り、大幅な手戻りを招きます。

特に、最初から細かく分割しすぎず、注文・決済・在庫の3つのコアドメインに絞り込むことが、後工程での手戻りを防ぐ実務上のコツです。

オーケストレーション型Sagaと補償トランザクションの実装期間

Sagaパターンは、分散したサービス間の整合性を担保する仕組みです。その実装期間の目安は1.5〜2.5ヶ月で、実装の複雑度は「非常に高い」と評価されます。各サービスが自律的にイベントを送り合う「コレオグラフィ」方式は、追跡が困難な「スパゲティ・イベント」に陥りやすくなります。

そのため、ビジネス上の起点である注文サービスを中央のオーケストレータに据える「オーケストレーション」方式を採用するのが、実務上のセオリーです。注文サービスは、DB更新とイベント送信を同一トランザクション内で行う「トランザクショナル・アウトボックス」を実装し、送信直前のクラッシュによるイベント消失を防ぎます。

「決済は完了したが在庫引当でエラーになった」場合は、返金の補償トランザクションを確実に発行します。さらに、決済完了後は「後戻りできないポイント(ピボットトランザクション)」として扱い、以降の失敗はリトライで解決するという設計判断も、この期間の中で固めておく必要があります。

ポイント

境界設計とSagaの実装は期間を大きく左右するため、対象を注文・決済・在庫の3つのドメインに絞れているか、Sagaをオーケストレーション型にしているかが判断の目安になります。

エンドユーザー向け注文APIのAPI-first設計と並行開発

本記事群が扱うのは、EC画面やモバイルアプリから消費者本人が直接呼び出す「エンドユーザー向け注文API」です。OMSのように複数チャネルの受注を束ねるものとは、対象が異なります。このAPIの設計品質が、並行稼働・段階移行フェーズの開発スピードを大きく左右します。

OpenAPI契約定義とモックサーバーによるフロント並行開発

API-first設計は、実装に入る前にエンドユーザー向け注文APIの仕様(コントラクト)をOpenAPIで定義するアプローチです。期間の目安は数週間で、モックアップの構築とコントラクトの定義がその中身になります。

この工程を丁寧に行うと、EC画面やモバイルアプリのフロントエンドチームと、注文・決済・在庫の各バックエンドサービスのチームが、互いの実装完成を待たずに並行して開発できます。API-first開発を採用するとインテグレーション(統合)が3.9倍速くなり、仕様変更への対応も5.6倍速くなるというデータがあります。並行稼働・段階移行フェーズの開発スケジュールを、大きく短縮する効果があります。

逆に、APIコントラクトの合意を後回しにして各チームが個別に実装を進めると、結合フェーズで想定外の仕様の食い違いが発覚し、全面移行の直前にスケジュールが崩れるという失敗に陥りやすくなります。このため、初期フェーズでのAPI設計への投資は、開発期間全体を守るための保険だと捉えるべきです。

非同期UX(202 Accepted・ステータスポーリング)を前提としたAPI設計

Sagaパターンで分散処理を行うと、注文ボタンを押した瞬間に処理が完了するという、モノリス時代の同期的な応答は返しにくくなります。そのため、エンドユーザー向け注文APIでは、注文確定リクエストを受け取った時点で「202 Accepted」と処理追跡用のIDを即座に返す設計にします。

この設計では、バックエンドでSagaを非同期に実行する前提を、API仕様の段階で織り込んでおく必要があります。フロントエンド側は、WebSocketやServer-Sent EventsでこのIDを監視し、「決済確認中」「在庫確保中」「注文完了」と画面を動的に更新します。この仕組みは、API設計と並行して構築します。

この非同期UXの設計を後回しにすると、フロントエンドチームが同期応答を前提に画面を作り込んでしまい、結合テストの段階で大規模な作り直しが発生します。このため、API-first設計の初期段階から非同期処理を前提としたレスポンス仕様を明示しておくことが、開発期間の遅延を防ぐ実務上の鍵となります。

ポイント

注文APIの仕様を実装前に固められるかで、フロントエンドとバックエンドを並行して進められるかが決まります。非同期の応答(202 Accepted)を仕様に含めているかも、判断の目安になります。

納期を守るための実務ポイント(発注前準備・ベンダー選定)

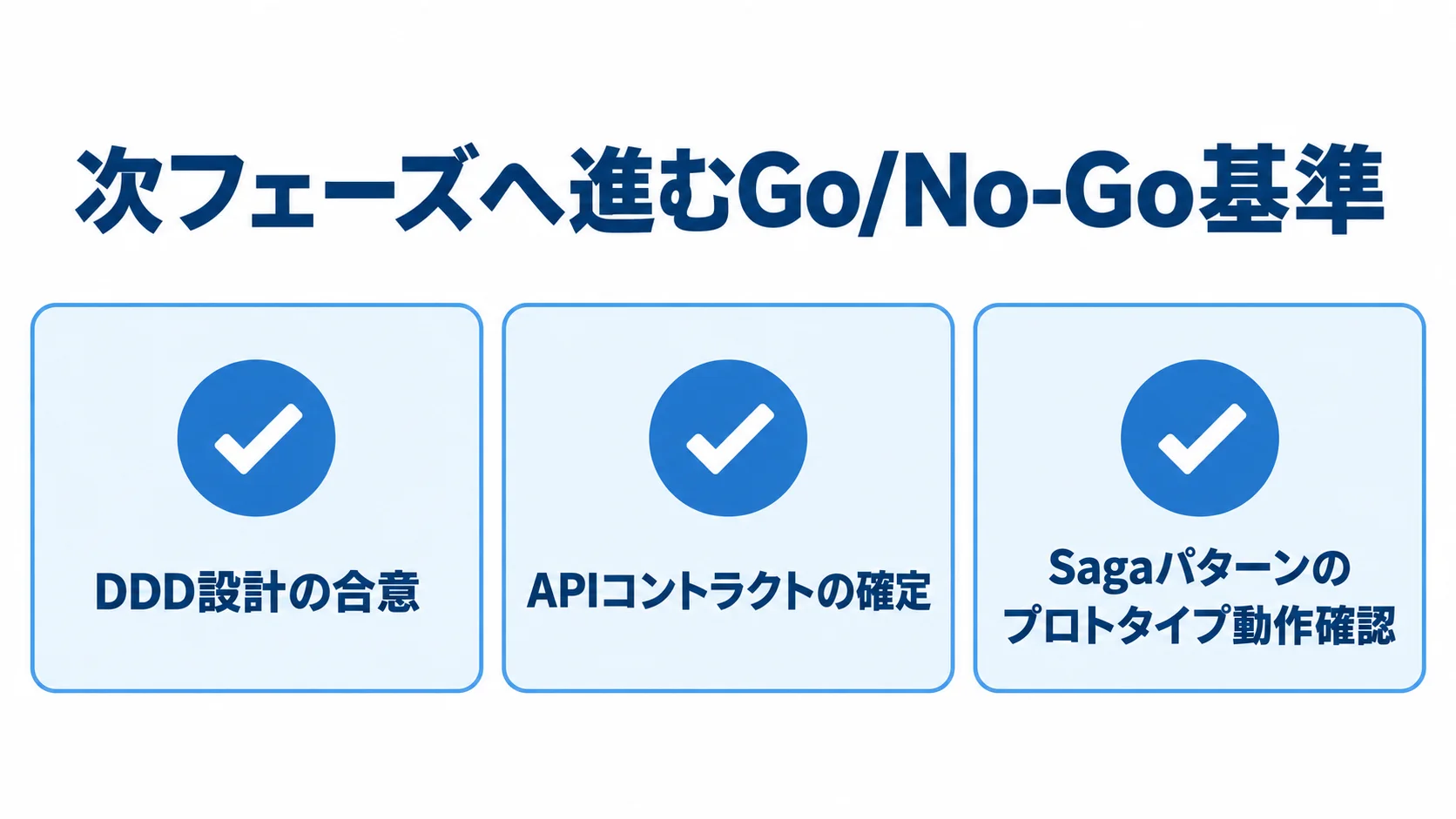

並行稼働・段階移行へ進む前に確認する3つのGo/No-Go基準を示す図解。
3項目をそろえることで、次フェーズへの移行判断を具体化できます。

ここまで見た各技術要素の期間目安を踏まえ、発注前に準備すべき事項と、ベンダー選定や進行管理で押さえる点を確認します。

要件概要書に含めるべき項目

発注前に要件概要書を作っておくと、依頼先候補から実現性の高いスケジュール提案を引き出しやすくなります。要件概要書には、移行の対象とする注文ライフサイクルの範囲(受注受付・決済・在庫引当のどこまでを新アーキテクチャへ移行するか)を書きます。

あわせて、既存モノリスのビジネスロジックのうち引き継ぐべき例外処理と、決済代行・在庫管理・配送管理など連携が必要な周辺システムを明記します。また、自社にDDD・Sagaパターン・API-first設計の実装経験を持つエンジニアがどの程度在籍しているかも整理しておきます。

依頼先を選ぶ際は、「マイクロサービス化の実績がある」というだけでなく、経験の中身を確認すべきです。具体的には、注文・決済・在庫といったEコマース領域特有のSagaパターンや補償トランザクションの設計経験があるかを確かめます。さらに、既存モノリスからの段階的移行を手がけた実績も、あわせて見ておきます。

マイルストーンとGo/No-Go基準

全体工程には、10〜20%程度のリスクバッファを組み込んでおきます。境界設計・基盤構築フェーズの終了時点で揃っているべき成果物は、「DDD設計の合意」「APIコントラクトの確定」「Sagaパターンのプロトタイプ動作確認」の3つです。この3つを、並行稼働・段階移行フェーズへ進むためのGo/No-Go判断基準として、あらかじめ合意しておきます。

この基準を曖昧にしたまま次のフェーズへ進むと、決済失敗時の補償トランザクションが未検証のまま本番相当のトラフィックにさらされ、注文データの不整合という致命的な障害につながりかねません。

また、段階移行の各ステップごとに「新旧経路の切り戻し基準」を明文化しておくと、問題が起きても安全側へすぐ倒せる体制を整えられます。その結果、後続フェーズでの納期遅延を防げます。

ポイント

依頼先は、Sagaの補償トランザクションや段階移行の実績があるかで比べると判断しやすくなります。Go/No-Goの基準を発注前に合意できるかも、納期を守れるかの目安です。

まとめ

ここまで、注文管理システムのリアーキテクチャの期間を、位置づけ、3フェーズの全体像、DDDとSagaの実装期間、API-first設計、納期を守る実務の順に見てきました。

全体の納期は、本番完全移行まで9〜15ヶ月が標準的な目安です。なかでも、境界設計・基盤構築フェーズ(2〜4ヶ月)でのDDDによる境界定義とオーケストレーション型Sagaへの投資、そしてエンドユーザー向け注文APIのAPI-first設計の質が、その後のスケジュール全体を左右します。

このテーマは、技術手法の総論や経営判断、契約、UXの論点、OMSのリアーキテクチャとは切り分け、注文ライフサイクルの技術設計に絞って考える必要があります。そのため、DDD・Sagaパターン・API-first設計の実装経験が豊富なパートナーに早めに相談し、段階的移行を前提とした現実的なスケジュールを描くことをお勧めします。

▼全体ガイドの記事
・注文管理システムのリアーキテクチャの完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
