保守サポート契約の満了、ハードウェアのリース期限、ベンダーのEnd of Support/End of Life(EOS/EOL)といった動かせない期限が迫っています。そのなかでPoC(概念実証)やプロトタイプ検証は、期限から逆算して3〜6週間ほどのタイムボックスに収め、自社データを使った実機検証で合否を判断するのが標準的です。
- 検証の目的と期限内に確認する範囲
- 業務・データ・外部連携などの主要な検証対象
- PoC・プロトタイプ・モックアップの使い分け
本記事が扱うのは、同じ注文管理システムを扱う他の記事群とは前提が異なる、更改プロジェクト特有の実務です。技術的アプローチの選定を主眼とするモダナイゼーションや、経営層への提案材料としてのPoCを扱う刷新とは違い、期限までに安全に移行できるという技術的裏付けを限られた時間で得る方法に焦点を当てます。
技術的な検証手法そのものは注文管理システムのモダナイゼーションの記事で、経営層への提案の観点は注文管理システム刷新の記事で扱っています。そのため本記事は、期限が動かせないなかでPoCをどう設計し、何を検証するかに絞ります。全体像は次の全体ガイドにまとめています。
▼全体ガイドの記事
・注文管理システム更改の完全ガイド
・業務システム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「業務システム開発の完全ガイドブック」で詳しく解説しています。
・スクラッチシステム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「スクラッチシステム開発の完全ガイドブック」で詳しく解説しています。
注文管理システム更改におけるPoCの位置づけ

PoCの進め方を考える前に、位置づけを確認しておく必要があります。同じ「PoC」でも、何のために行うかという目的が記事群ごとに違うためです。
モダナイゼーション・刷新記事との違い
モダナイゼーションの記事におけるPoCは、技術選定の意味合いが強い工程です。5R(リホスト・リプラットフォーム・リファクタリング・リビルド・リプレース)のうち、どのアプローチが自社に適しているかを検証します。一方、刷新の記事におけるPoCは、経営層に刷新の効果を示して稟議承認を得るための説得材料としての位置づけが中心です。
本記事が扱う更改のPoCは、契約満了やリース満了、EOS/EOLという期限がすでに決まっている前提で行います。検証の問いは「選定したベンダー・システムが、期日までに既存機能を安全に代替・移行できるか」の一点に絞られ、合否判定に近いものです。技術選定の自由度も、経営層を説得する時間的余裕も限られている点が、他の2つの記事群と大きく違う点です。
更改特有のPoCの位置づけ(機能探索ではなく安全な移行の技術的裏付け)
外圧トリガーによる更改では、期日までに新システムへ移行できなければ、顧客がマイページにログインできなくなったり、注文状況を追跡できなくなったりといった重大なサービス停止を招くリスクがあります。

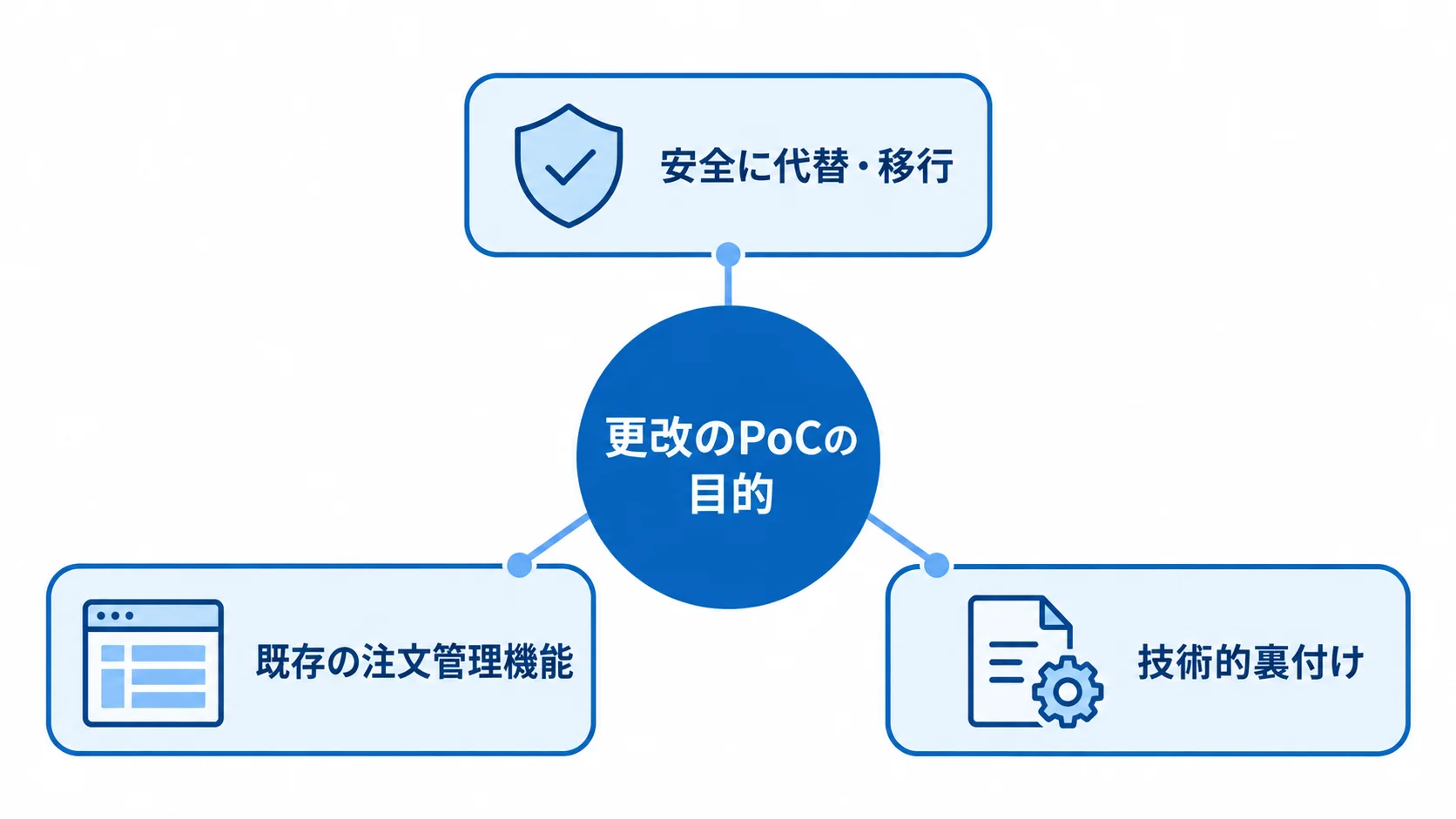

そのため、更改のPoCの目的は、既存の注文管理機能を期日までに安全に代替・移行できるかという技術的裏付けを得ることに絞られます。特に、目新しい機能や斬新なUIを試すよりも、現行システムの機能を選定したベンダー・システムが確実に代替できるかを確認することが最優先です。
この目的がないままPoCを始めると、限られた検証期間の中で論点がぼやけ、期限までに合否を判定できないまま時間だけが過ぎてしまうおそれがあります。
期限が迫る中でのPoCのタイムボックス設計

更改のPoCは、時間をかければかけるほど良い結果が得られるわけではありません。契約満了という期限から逆算して、PoCに割ける期間を明確に区切ることが実務上の鉄則です。
3〜6週間という短いタイムボックス
ベンダー選定のプロセスにおいて、PoCによる実地検証に割く期間の目安は、スケジュールの制約から3〜6週間という短い期間(タイムボックス)に厳格に収めるのが標準的です。この期間を超えて検証を続けると、開発・データ移行・並行稼働に充てるはずの時間が圧迫され、契約満了という動かせない期限を危うくします。
タイムボックスを設定するときは、この期間内に何を確認できれば合格とするかという評価基準を、あらかじめ明文化しておくことが大切です。基準が曖昧なままPoCを始めると、担当者の間で「もう少し検証したい」という声が上がりやすく、なし崩し的に期間が延びてしまいます。
期限が決まっている更改だからこそ、PoCの開始前に終了条件を明確にしておくことが、スケジュール全体を守るうえで最初に押さえるべき点になります。
ベンダー選定プロセスにおけるPoCの位置(RFI→PoC→契約精査)

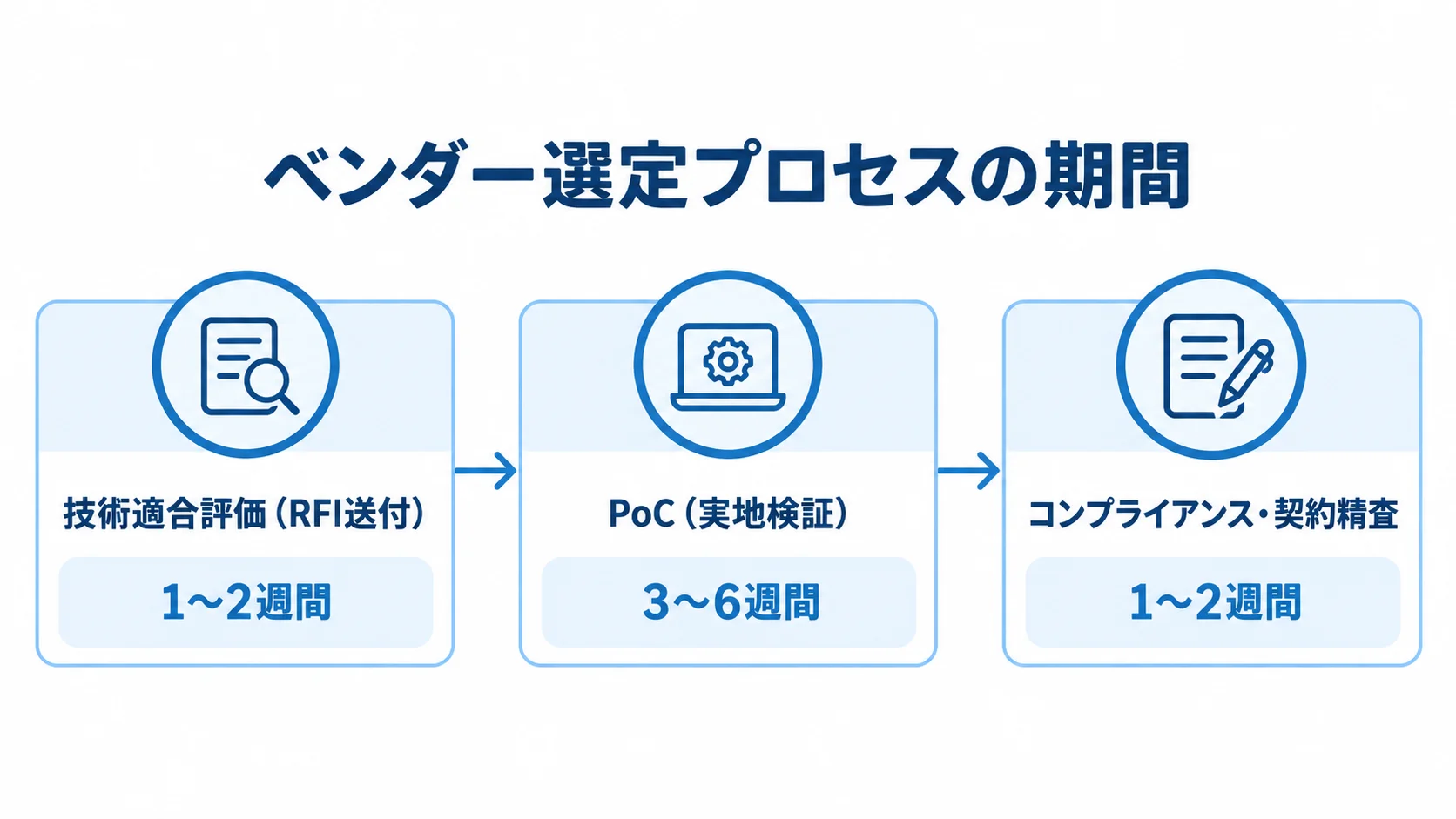

更改におけるPoCは、単独で実施されるものではなく、ベンダー選定プロセス全体に組み込まれた一工程です。自社の現状課題を整理してRFP(提案依頼書)を作成したあと、技術適合評価(RFI送付)に1〜2週間を充てます。
続いてPoC(実地検証)に3〜6週間、その後コンプライアンス・契約精査に1〜2週間を充てるのが、実務上の標準的な順序です。PoCは、ベンダーの提案内容が実際に機能するかを確かめる工程です。
PoCの結果が芳しくなければ、契約締結前に候補から外す判断も必要になります。期限が近いからといってPoCを省略し、提案書の内容だけを信じて契約すると、実装段階で深刻な問題が見つかり、かえって期限までの猶予を失うリスクが高まります。
自社データを用いた実機検証

限られたタイムボックスの中で意味のある検証結果を得るには、何を検証するかを絞り込む必要があります。そのなかでも更改のPoCで最も重視すべきなのが、自社の実際のデータを用いた検証です。
架空データでなく自社の注文データで検証する重要性
ベンダーの技術力や実装力は、提案書の「できる」という言葉だけでは測れません。更改を成功させるには、PoCなどを通じて、その実力を実際に証明させることが重要です。
顧客向けの注文管理システムでは、自社データを使って実際の精度や使い勝手を検証します。ベンダーのデモ用に用意された架空データでは、その精度は確かめられません。過去の注文データや顧客データを実際に流し込み、注文照会画面のレスポンス速度やマイページの使い勝手が自社の要求水準を満たすかを、限られた期間に実機で確認します。
表記揺れや、長年の運用で蓄積された不整合なデータパターンは、架空のきれいなデータでは見つからない問題を浮き彫りにします。そのため、この工程を省くと、本番移行時に想定外のトラブルを招くリスクが高まります。
検証すべき評価項目(レスポンス速度・使い勝手・データ整合性)

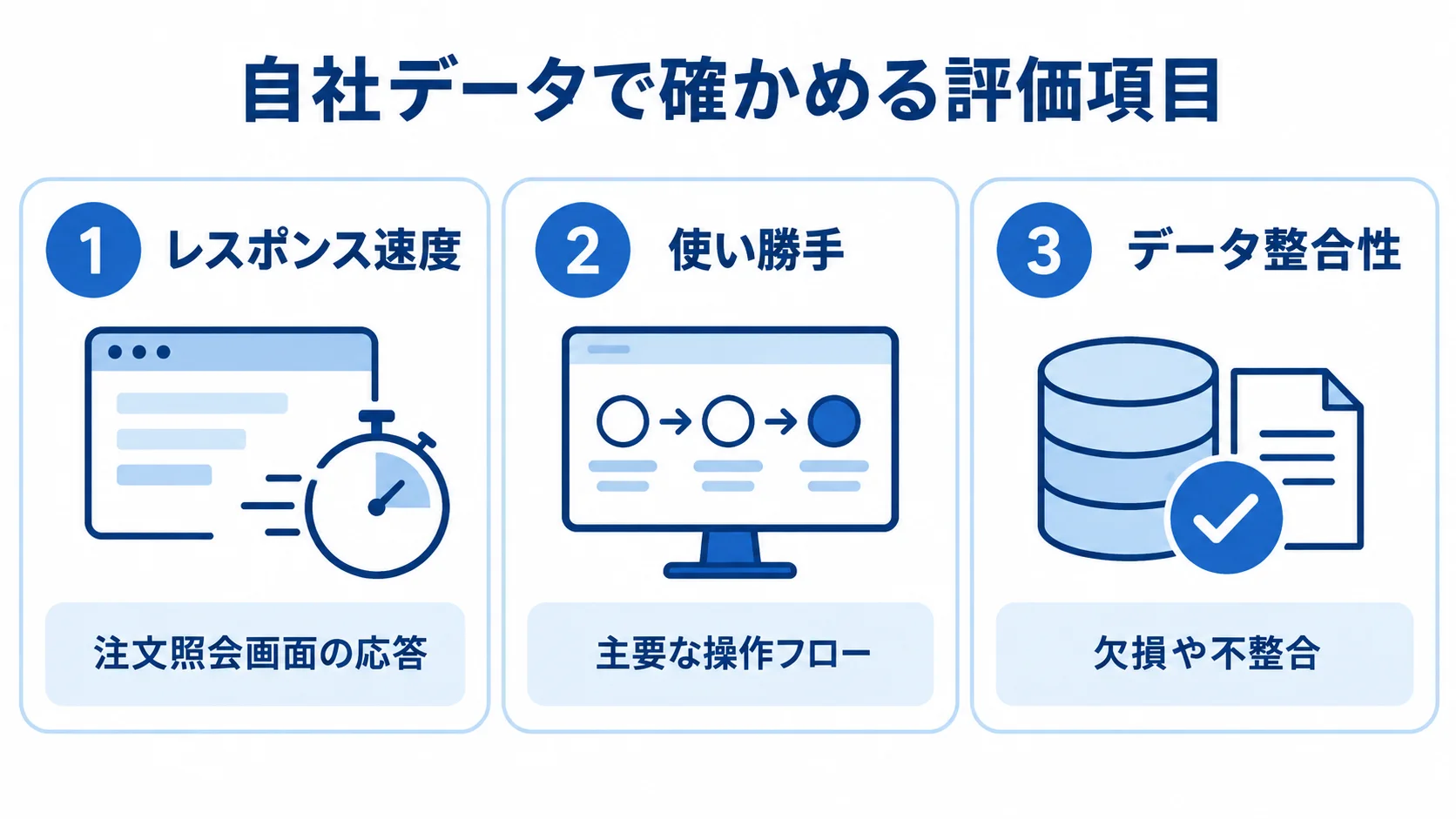

短いタイムボックスで効率よく検証するには、事前に評価項目を絞り込んでおくことが欠かせません。代表的な評価項目は、レスポンス速度、使い勝手、データ整合性です。
レスポンス速度は、大量の注文履歴データを投入した状態で、注文照会画面の応答が保たれるかを見ます。使い勝手は、キャンセルや変更申請などの主要な操作フローを、実際の利用者が試して確かめます。データ整合性は、自社データを移行した際に欠損や不整合が生じないかを見ます。
いずれも、架空のデモデータでは見えてこない、本番運用に直結する論点です。だからこそ、各項目に「合格」「要改善」「不合格」の基準をあらかじめ用意しておけば、限られた期間でも客観的に合否を下せます。その結果から、契約締結かベンダー再検討かを決められます。
データ移行リハーサルとパイロット移行方式
PoCで技術的な実現可能性を確認したあとは、本番移行に向けたリスクを段階的に減らしていく工程に入ります。ここでも、プロトタイプ検証の考え方が役立ちます。
複数回のテスト移行(リハーサル)の重要性
顧客向けの注文管理システムでは、過去の膨大な注文履歴や顧客マスタといった大量のデータの移行が伴います。大量データの移行では登録処理に長時間を要し、予定しているシステム停止時間内に作業が完了しないリスクがあります。
そのため、本番環境へ移行する前に「複数回のテスト移行(リハーサル)」を実施することが欠かせません。本番と可能な限り同じ条件でリハーサルを繰り返し、作業手順や所要時間を正確に把握することで、本番時のトラブルを防ぎ、作業への「慣れ」と「確信」を得られます。
リハーサルは、移行が時間内に終わらなかったり、致命的なエラーが起きたりした際の「切り戻し基準(ロールバック)」や代替案を検討するうえでも、極めて重要です。期限が決まっている更改では、ぶっつけ本番を避け、リハーサルで不確実性を前もって減らしておく必要があります。
パイロット移行方式によるリスクの局所化
システムリプレースに伴うリスクをさらに抑えるには、移行方式の工夫も有効です。一括移行で顧客向けシステムを一斉に切り替える代わりに、特定の顧客グループ(例えば特定の会員ランクのみ)や特定の商材などで先行して新システムのマイページを導入します。その結果を踏まえて順次展開していく「パイロット移行方式」というアプローチがあります。
この方式を採用すると、新システムで想定外のトラブルが起きても、影響範囲を最小限に抑えられます(リスクの局所化)。さらに、先行導入で得た知見を生かして、本格展開時のトラブルも未然に防げます。
契約満了までの期限が厳しい場合でも、このパイロット移行を「小規模な本番PoC」として位置づければ、全体のリスクを抑えながら着実に移行を進められます。
PoC結果を踏まえた契約更新か更改かの最終判断
PoCの結果が芳しくなかった場合、更改プロジェクトをどう軌道修正すべきかが問題になります。期限が動かせない更改だからこそ、PoC結果の解釈と、それに続く判断が重要です。
PoCの結果が意思決定に与える影響
PoCの結果が良好であれば、当初想定していた更改計画をそのまま進め、契約締結と本開発の段階へ移れます。一方、PoCで想定外の技術的課題が見つかることもあります。
想定外の課題には、自社データ特有の不整合、レスポンス速度の不足、既存機能の再現が難しい部分の発覚などがあります。そのうえで、その課題が期限内に解決可能かを冷静に見極める必要があります。
軽微な追加開発で解決できる課題であれば、スケジュールへの影響を抑えながら対応を進められます。一方で、根本的な設計変更が必要な課題であれば、ベンダーの再選定や移行方式そのものの見直しを検討せざるを得ません。この判断を先延ばしにせず、PoC終了時点で速やかに下すことが、残りの期限を有効に使う鍵になります。
期限内に着地できない場合のコンティンジェンシープラン
PoCの結果、当初の想定では契約満了までに間に合わないと判明した場合に備えて、コンティンジェンシープラン(緊急時対応計画)をあらかじめ用意しておくことが大切です。
代表的な方法には、ベンダーと特別保守(延長サポート)契約を一時的に締結し、システムを安全な状態で延命させながら残りの移行作業を進める方法があります。もう一つは、移行の範囲を絞り込み、最低限必要な機能から段階的にリリースする方法です。
PoCの段階でこうした「プランB」を検討しておけば、万が一遅延が起きても慌てずに対応でき、期限直前になって場当たり的な判断を迫られる事態を避けられます。さらに、更改のPoCは技術を検証するだけでなく、こうしたリスク管理の材料を早期に得る工程でもあります。
まとめ
注文管理システム更改におけるPoC・プロトタイプ・モックアップ開発は、機能を探すためではなく、期限までに安全に移行できるという技術的裏付けを得るために行うものです。その進め方を、タイムボックスの設計から最終判断まで解説しました。
PoCの期間は3〜6週間という短いタイムボックスに収めるのが標準的です。架空のデータではなく自社の実データで検証することが、本番移行時のトラブルを未然に防ぐうえで最も効果的です。
契約満了・リース満了・EOS/EOLという動かせない期限がある更改では、PoCを「時間の許す限り念入りに」行うのではなく、「限られた時間で合否を判定する」プロセスとして設計することが大切です。結果に応じた迅速な意思決定とコンティンジェンシープランを用意しておくことが、期限内に更改を成功させる鍵となります。
▼全体ガイドの記事
・注文管理システム更改の完全ガイド
▼RFP作成前に読みたい無料ホワイトペーパー
・業務システム開発の完全ガイドブック
・スクラッチシステム開発の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
