パッケージ導入コンサルの開発期間・スケジュール・納期について

パッケージ導入コンサルの開発期間は、選定支援だけか導入PMOまで含むか、対象パッケージの範囲と社内の合意形成の速さで決まります。

部門特化型パッケージの選定支援なら1〜3ヶ月、複数パッケージを扱う中堅企業では4〜7ヶ月が選定支援の目安です。

▼全体ガイドの記事
・パッケージ導入コンサルの完全ガイド

パッケージ導入コンサルとは何か(ERPコンサルとの違いと対象範囲)

パッケージ導入コンサルの開発期間を見積もるには、まず、このサービスが何を提供し、隣接するサービスとどこが違うのかを明確にしておく必要があります。パッケージ導入コンサルは、自社の業務要件を整理したうえで、数ある業務パッケージ・ベンダーの中から客観的な基準で選択肢を評価し、選定後の導入プロジェクトが計画どおり進むよう管理・支援する取り組みです。

ERPコンサルが全社基幹システムの選定・導入を支援するのに対し、パッケージ導入コンサルはERPに限定されません。対象は、CRM/SFA(顧客管理・営業支援)、BI(データ分析)、HR(人事・タレントマネジメント)、文書管理・グループウェアなど、部門横断であらゆる業務パッケージです。

工数の大半は、システムを実装する作業ではなく、自社の要件をどう言語化し、ベンダーの提案をどう比べ、意思決定をどう前に進めるかという上流の支援に集まります。そのため、この立ち位置を理解しておくことが、開発期間の見積もりの出発点になります。

  • 部門特化型の選定支援:1〜3ヶ月程度
  • 複数パッケージの選定支援:中堅企業で4〜7ヶ月程度
  • 導入後の伴走:段階的な実装が6〜18ヶ月、定着化フォローが6〜12ヶ月

パッケージ導入コンサルが担う支援範囲(選定支援・要件定義・RFP作成・ベンダー比較評価・PMO)

パッケージ導入コンサルが提供する支援範囲は、大きく2つのフェーズに分かれます。1つ目は選定支援で、現状の業務プロセスとシステム利用状況を把握し、あるべき要件を整理します。そのうえで、RFP(提案依頼書)を作成し、複数ベンダーの提案と見積もりを比較評価して、最終的なパッケージとベンダーの決定までを支援します。

2つ目は導入PMO(プロジェクトマネジメントオフィス)フェーズです。選定されたベンダーがパッケージを構築・設定する過程を、発注企業側の立場でスケジュール・品質・課題の管理とベンダー統制を通じて伴走支援します。2つのフェーズは、一気通貫で依頼することも、選定支援のみやPMOのみをスポットで依頼することもでき、ニーズに応じて柔軟に設計できる点が特徴です。

対象となるパッケージも、営業部門のSFA、マーケティング部門のMA、経営企画部門のBI、人事部門のHRツールなど部門ごとに異なります。そのため、対象部門や業務の粒度に応じて支援範囲を切り出しやすく、これもERPコンサルとの実務上の違いの一つです。

ERPコンサルとの違い:ERPに限定した範囲と、CRM/SFA/BI/HR等を含む幅広い範囲

スケジュールを見積もるうえで混同を避けたいのが、ERPコンサルとの対象範囲の違いです。パッケージ導入コンサルが扱うのは、CRM/SFA(顧客管理・営業支援)、BI(データ分析・可視化)、HR(人事・タレントマネジメント)などです。違いは、扱う領域と関わる範囲に表れます。

  • ERPコンサル:会計・生産管理・販売管理・在庫管理など、全社基幹業務のERPパッケージに絞られる。
  • パッケージ導入コンサル:ERPも含め、部門ごとに異なる業務パッケージを横断して扱う。
  • 関わる範囲:どのパッケージを選ぶかの意思決定と、選定後に計画どおり進んでいるかの管理を担う、発注企業側の第三者。

同じ業務パッケージの選定支援でも、ERPコンサルは全社基幹システムという単一領域の深さを追うのに対し、パッケージ導入コンサルは部門ごとの多様なパッケージという広さをカバーする点が根本的に異なります。

パッケージ導入コンサルは、abas ERPやEpicorといった個別パッケージの導入(実装)そのものや、業務プロセスをゼロベースで再設計するBPR(業務プロセス再構築)とも役割が異なります。この違いを検討初期に共有すると、依頼範囲の認識のずれを防ぎ、開発期間を予定内に収める第一歩になります。

ポイント

依頼する対象が、ERPに限られるのか、CRM・BI・HRなど部門をまたぐのかを先に決めておくと、期間の見積もりの前提がそろいます。

対象パッケージ・企業規模別の期間目安

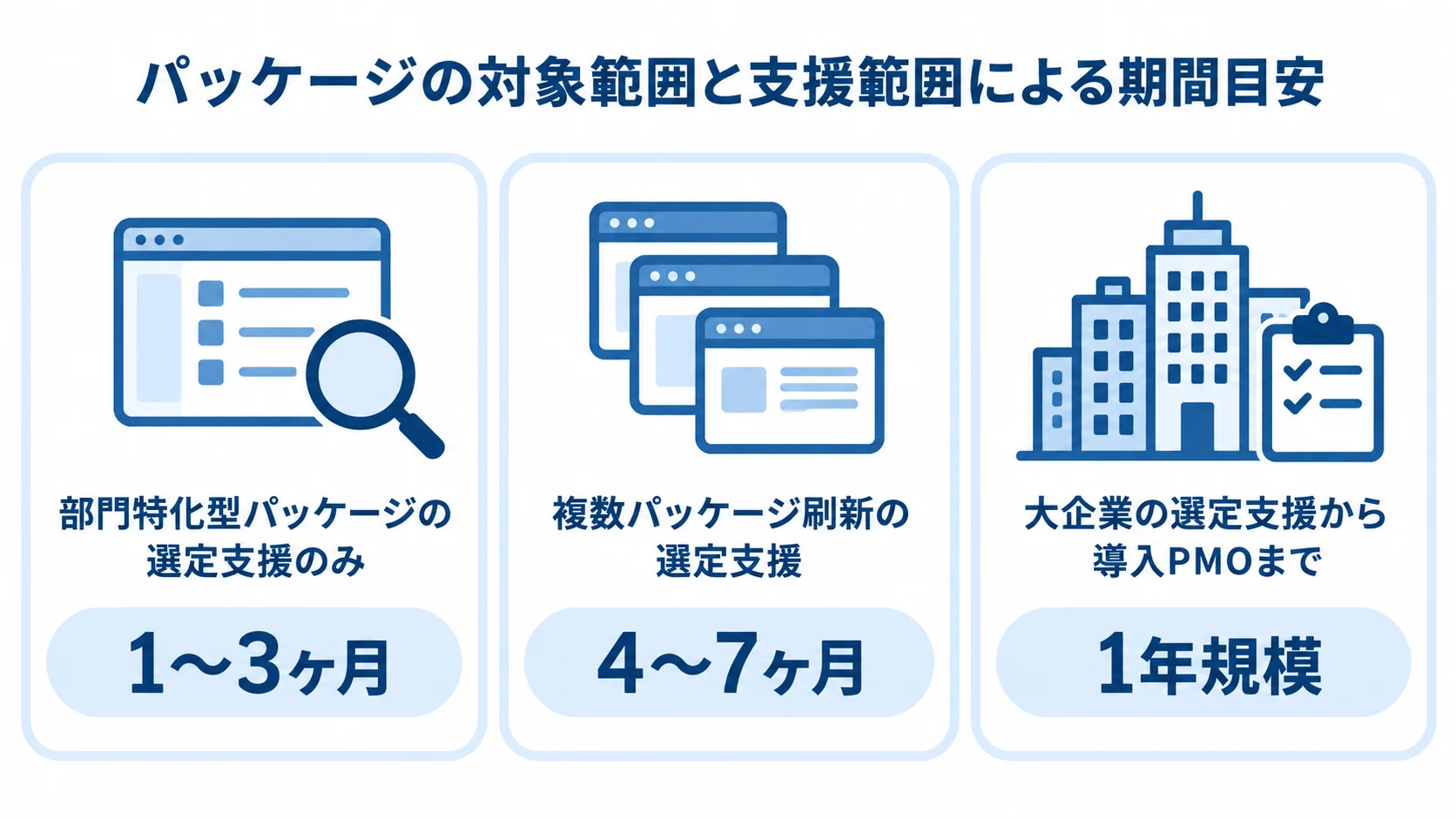

部門特化型、複数パッケージ刷新、大企業の各ケースで選定期間の目安を並べた図。
対象範囲と支援の深さが広がるほど、見込む期間も長くなります。

パッケージ導入コンサルの期間は、対象とするパッケージの種類(部門特化型か、全社横断型か)、依頼する支援範囲(選定支援のみか、導入PMOまで含むか)、そして企業規模によって大きく変わります。

ERPコンサルは、対象がほぼ全社基幹システムに固定されるため、期間の幅を読みやすい傾向があります。これに対しパッケージ導入コンサルは、SFAのように単一部門で完結する小規模な選定から、CRM・BI・文書管理を横断する全社的なデータ活用基盤の刷新まで、対象範囲の振れ幅が大きいのが特徴です。

そのため、期間を見積もるには「どの粒度のパッケージを対象にしているか」を最初に切り分けることが重要です。期間の目安は、実務でよく見られる「部門特化型パッケージ」と「中堅〜大企業の複数パッケージ刷新」の2区分で比べます。

部門特化型パッケージ(SFA・BI・HR等)の選定支援のみ:1〜3ヶ月

特定の部門を対象に、SFAやBI、HRなど単一領域のパッケージ選定支援だけを依頼するケースでは、期間は1〜3ヶ月程度が目安です。対象範囲が限定的で意思決定者との距離も近いため、「Fit to Standard」(標準機能に業務を合わせる方針)をトップダウンで徹底しやすく、要件整理からRFP作成、比較評価、最終選定まで進めることができます。

この規模では、PMOとしての導入プロジェクト管理までは含めず、選定を終えた時点で支援を一区切りとし、その後の実装は選定されたベンダーに任せる分業が一般的です。さらに、SaaS型なら無料トライアルやサンドボックス環境での検証を選定に組み込んでも、意思決定までの期間が延びにくい点も、部門特化型ならではの特徴です。

中堅〜大企業の複数パッケージ刷新(選定支援+PMO伴走):4〜7ヶ月+伴走期間、大企業は1年規模

中堅企業が、CRM・BI・文書管理などの複数パッケージを部門横断で刷新する場合や、全社的なデータ活用基盤としてBIを刷新する場合、選定支援フェーズだけで合計4〜7ヶ月程度を要するのが目安です。これは、現状アセスメント・分析に約2〜3ヶ月、評価基準の確立・優先順位付けに約1〜2ヶ月、方針決定とベンダー選定に約1〜2ヶ月を積み上げた結果です。

この規模になると、選定後もPMOとして伴走するケースが増えます。ベンダーがシステムを構築・設定する期間(後述する6〜18ヶ月程度)は、進捗・品質・課題を継続的に管理して支援することになります。

グループ全体で共通のCRMやHRパッケージを導入する大企業では、拠点や事業部ごとに異なる業務プロセスの把握が必要になります。加えて、複数階層にわたる意思決定やグループ会社間の要件標準化の合意も必要になります。そのため、選定支援から導入PMOまで通しで依頼すると、全体で1年規模のプロジェクトになることも珍しくありません。

ポイント

対象が単一部門のパッケージか、複数パッケージや全社の刷新かで、期間の目安は大きく変わります。導入PMOを依頼範囲に含めるかどうかも、期間を左右する判断材料です。

選定支援フェーズ〜導入PMOフェーズの工程別スケジュール

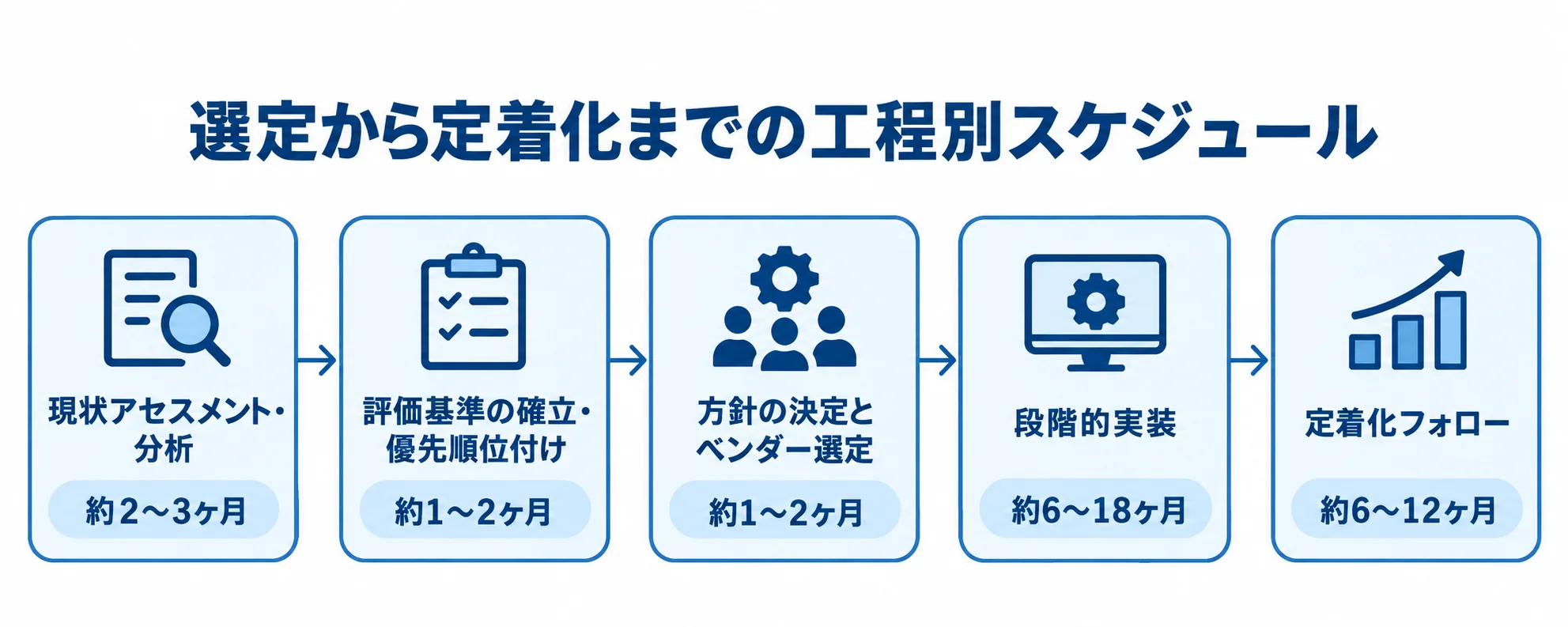

現状アセスメントから定着化フォローまでの5工程と、それぞれの期間を示す時系列図。
選定後の実装と本稼働後の支援まで、計画に含める工程が続きます。

パッケージ導入コンサルの標準的な工程は、大きく「選定支援フェーズ」と「導入PMOフェーズ」の2段階に分かれます。前者は現状アセスメントからベンダー選定・契約までを担い、後者は契約後に、ベンダーがパッケージを構築・設定する過程へ発注企業側の立場で伴走します。

この2段階を意識せずに「パッケージ導入プロジェクト全体」として一括りにスケジュールを引くと、フェーズごとに求められる意思決定のスピードや管理の粒度が異なるため、計画にズレが生じやすくなります。

選定支援フェーズ:現状アセスメント→評価基準確立→RFP発行・ベンダー選定・契約

選定支援フェーズは、3つのステップで進みます。まず現状アセスメント・分析では、業務フローやシステム構造を洗い出します。そのうえで、他システムとの依存関係・外部連携(I/F)、データモデル、属人化の状況を調べます。この工程の期間の目安は約2〜3ヶ月です。

次に評価基準の確立・優先順位付けでは、アセスメント結果をもとに、標準化できる業務と自社独自の業務を切り分けます。続けて、コスト削減率や業務効率化目標などの定量的なKPI・評価基準を設定します。この工程には約1〜2ヶ月を要します。なお、RFP自体の作成には、要件定義と並走する形で2〜4週間程度を見込んでおくとよいでしょう。

最後に方針の決定とベンダー選定では、最適なパッケージ候補を絞り込み、RFPを発行して複数ベンダーから提案・見積もりを募ります。経営層の「コストとスピード」と現場の「安全性と業務適合性」の間にあるギャップを埋めつつ、最終選定と契約まで進めます。この工程にも約1〜2ヶ月を要し、選定支援フェーズ全体では約4〜7ヶ月が標準的な目安です。

導入PMOフェーズ:段階的実装への伴走と本稼働後の定着化フォロー

ベンダーとパッケージが決まると、導入PMOフェーズに移ります。ここでの中心的な論点は、対象部門・拠点を一度に切り替える「ビッグバン方式」を避け、影響の小さい機能や部門から移行する「インクリメンタル方式」でリスクを管理することです。

段階的実装は、対象パッケージの範囲や複雑さに応じて約6〜18ヶ月の中長期プロジェクトになります。パッケージ導入コンサルは、PMOとして進捗・品質・課題の管理とベンダーの統制を続けます。また、本稼働後は、約6〜12ヶ月をかけて運用監視体制の最適化や現場担当者への教育(リスキリング)を行い、新パッケージとガバナンス体制を組織に定着させる期間が必要です。

この定着化フォローを初期スケジュールに入れていない企業は、稼働後に「思ったより支援が必要だった」と慌てることが少なくありません。特に本稼働直後は、想定外の不具合対応や現場からの追加要望が集中する「ハイパーケア期間」にあたります。そのため、PMOの稼働を一時的に高め、業務の安定に合わせて縮小していく配分を、スケジュール策定時に織り込んでおくことが大切です。

ポイント

選定支援と導入PMOを一括りにすると、フェーズごとに求められる意思決定の速さや管理の粒度のずれが見えにくくなります。フェーズごとに区切って計画を立てることが、期間を守るうえで欠かせません。

納期を左右する要因と遅延対策

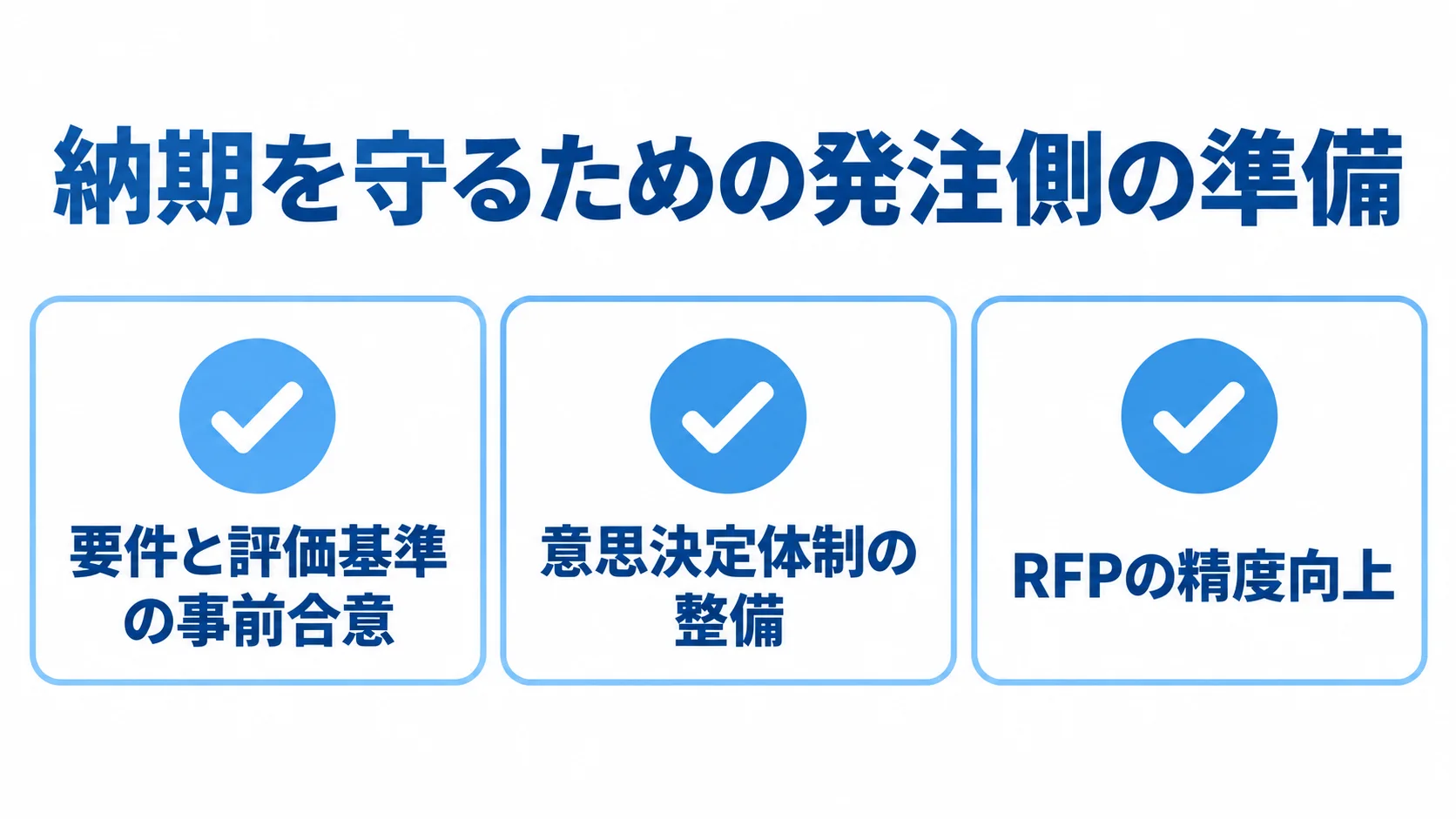

納期を守るために発注側で準備する、要件合意・意思決定体制・RFP精度の3項目を示す図。
判断の基準、責任者、提案依頼の精度をそろえる構成です。

パッケージ導入コンサルが関わるプロジェクトで納期が遅延する原因の多くは、システムの技術的な問題ではなく、組織的な合意形成の停滞にあります。特に、複数部門・複数パッケージを横断して調整するプロジェクトでは、この構造的な難しさが顕著に表れます。

経営と現場の乖離、複数部門・複数ベンダー調整による合意形成の停滞

最も頻度が高い遅延要因は、「コストとスピード」を求める経営層と、「安全性と業務適合性」を重視する現場部門との乖離です。この乖離が大きいほど、要件のすり合わせや評価基準の合意に時間がかかり、社内での説明資料作りや根回しに追われることになります。

パッケージ導入コンサルでは、対象パッケージが複数部門にまたがるケースが多いため、営業部門はSFAの使い勝手を、経営企画部門はBIの分析機能を最優先したいなど、評価軸そのものが食い違いやすい点も固有の遅延要因です。とりわけベンダー選定は、候補を並べて比べる性質上、意見が割れやすく、1〜2ヶ月を優に消費することも少なくありません。

RFPの要件記述が曖昧だと、提案や見積もりの前提がベンダーごとにばらつき、比較評価で追加の確認が生じて、スケジュールが押されます。また、複数パッケージを並行して選定すると、CRMは決まってもBIとの連携方式の検討が遅れるなど、部分最適の積み上げで全体が後ろ倒しになりがちです。全体を見渡してマイルストーンを管理すれば、こうした部分最適の弊害を防げます。

現実的なスケジュールを引くための発注側の準備

納期を守るために発注側が準備しておくことは、大きく3つあります。

  1. 要件と評価基準の事前合意:コスト、機能網羅性、拡張性、ベンダーの実績などを経営層と現場で揃え、比較評価での意見対立を減らす。
  2. 意思決定体制の整備:経営層・情報システム部門・利用部門をつなぐ責任者を置き、確認待ちによる停滞を避ける。
  3. RFPの精度向上:自社の業務要件と将来の拡張方針を具体的に記述し、提案の質と比較可能性を高める。

体制は、選定支援フェーズの開始前から整え、評価基準に基づいて迅速に判断できるようにしておきます。RFPの精度が高まると、選定プロセス全体のスピードも上がります。

選定支援を外部の専門家に依頼する最大のメリットは、客観的な評価基準の設計とファシリテーションを任せられる点です。これにより、経営と現場の乖離を埋めながら、現実的なスケジュールで意思決定を進められます。

ポイント

遅延の主な原因は、技術の問題より、経営と現場の評価軸のずれです。要件と評価基準を事前に合意しておくことが、遅れを防ぐ判断の目安になります。

まとめ

パッケージ導入コンサルの開発期間は、対象パッケージ・企業規模別の期間目安、選定支援と導入PMOの工程別スケジュール、納期を左右する要因と対策の順に見てきました。

ERPコンサルがERPに特化するのに対し、パッケージ導入コンサルは、ERPも含めてCRM/SFA/BI/HRなど幅広い業務パッケージを対象とします。「どのパッケージを選ぶか」という意思決定と、「導入プロジェクトが計画どおり進むか」という推進管理を支援するサービスです。

期間の目安は、部門特化型パッケージの選定支援のみで1〜3ヶ月、複数パッケージの全社的な刷新の選定支援で4〜7ヶ月です。そこに導入PMOとしての伴走(段階的実装6〜18ヶ月+定着化フォロー6〜12ヶ月)が加わると、中堅企業では相応の期間が必要になります。複数拠点・グループ会社を対象とする大企業では、全体で1年規模になります。

納期を守るには、経営と現場の評価基準を事前にすり合わせ、迅速な意思決定体制を整え、精度の高いRFPを用意することが不可欠です。

導入を検討する際は、「選定支援のみ」か「導入PMOまでの一気通貫の伴走」か、対象がERPかCRM/SFA/BI/HRなどかを整理しておくとよいでしょう。そのうえで、幅広い業務パッケージの選定支援とプロジェクトマネジメントの実績が豊富なパートナーに相談することをお勧めします。

▼全体ガイドの記事
・パッケージ導入コンサルの完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
