購買管理システムのモダナイゼーションの開発期間・スケジュール・納期について

購買管理システムのモダナイゼーションの期間は、5Rのどの手法を選ぶかと、工程の配分で大きく変わります。リホストの数ヶ月から、リビルドの12〜30ヶ月以上まで幅があります。

既存の発注データや取引先マスタの移行、EDI連携の切替があり、業務を止めずに進める必要があるため、新規導入とは前提が異なります。

▼全体ガイドの記事
・購買管理システムのモダナイゼーションの完全ガイド

購買管理システムのモダナイゼーションの位置づけ(対象範囲の確認)

購買管理システムのモダナイゼーションとは、何十年も運用されてきた購買管理システムを、クラウドネイティブな環境や最新のアーキテクチャへ刷新する取り組みです。

その中身は、ホストコンピュータやオンプレミスサーバー上で動く古いパッケージであることも多く、表計算ソフトで発注台帳を運用しているケースも珍しくありません。

開発期間を正しく見積もるには、まず何を刷新するのかという対象範囲を、隣接する2つの記事群と切り分けて理解しておく必要があります。同じ「購買管理システム」というキーワードでも、新規導入・技術手法の総論・既存刷新では、プロジェクトの前提がまったく異なるためです。

購買管理システム開発(新規導入)との違い

「購買管理システム開発」の記事は、サプライヤー選定から見積比較、発注、検収、支払までのProcure-to-Payの仕組みを設計・構築する、いわゆるグリーンフィールドのプロジェクトを前提にしています。要件定義から始め、サプライヤーマスタや承認ルートの粒度もゼロから設計します。

開発期間は、単一拠点の小規模なケースで約3〜6ヶ月、複数拠点で複雑な承認ルートを持つ中規模なケースで約6〜12ヶ月とされます。これに対して本記事のモダナイゼーションは、数年〜数十年稼働してきた既存システムを土台にする、いわゆるブラウンフィールドのプロジェクトです。その中身は、ホストコンピュータやオンプレミスサーバー上で動く古いパッケージや、表計算ソフトの発注台帳であることも珍しくありません。

購買管理システムは、発注先の選定・与信評価から相見積、発注書発行、入荷・検収、三点照合を経た支払承認まで一気通貫で担い、会計・在庫・生産と連携する業務の要です。この性質は新規導入もモダナイゼーションも共通です。しかし、モダナイゼーションでは「今ある発注データ、取引先マスタ、承認ルールをどう引き継ぐか」という移行の論点が加わり、ここが新規導入との最大の違いです。

「システムのモダナイゼーション」総論との違い(技術手法の位置づけ)

「システムのモダナイゼーション」総論は、対象システムの種類を問わず、5つの代表的な技術的アプローチを横断的に解説するものです。その5つとは、リホスト・リプラットフォーム・リファクタリング・リビルド・リプレースで、本記事では便宜的に5Rと呼びます。本記事は、この5Rの枠組みを引き継ぎつつ、対象を購買管理システムに絞って、より具体的な期間や事例に落とし込みます。

購買管理システムのモダナイゼーションでは、5Rのどれを選ぶかによって、単価ルールや承認ワークフローをどこまで引き継ぐか、発注DBの構造をどこまで作り直すかが変わります。それがそのまま開発期間に直結します。たとえばリホストは、承認フローを変えないため短期間で済みます。

一方で、承認ワークフローそのものを作り直すリビルドは、金額・部門・緊急度に応じた承認ルートの分岐を1つずつ検証し直す必要があり、期間が大きく延びます。なお、経営層の投資判断や稟議プロセスに重心を置いた「購買管理システム刷新」は、別記事で扱う予定です。本記事は、技術的にどうモダナイズするかというHOWに中心を置いています。

ポイント

まず、既存システムを土台にする刷新か、ゼロから作る新規開発かを切り分けます。新規開発の期間の目安をそのまま当てると、移行の論点を見落とすおそれがあります。

開発期間・スケジュールの全体像(工程別の期間配分)

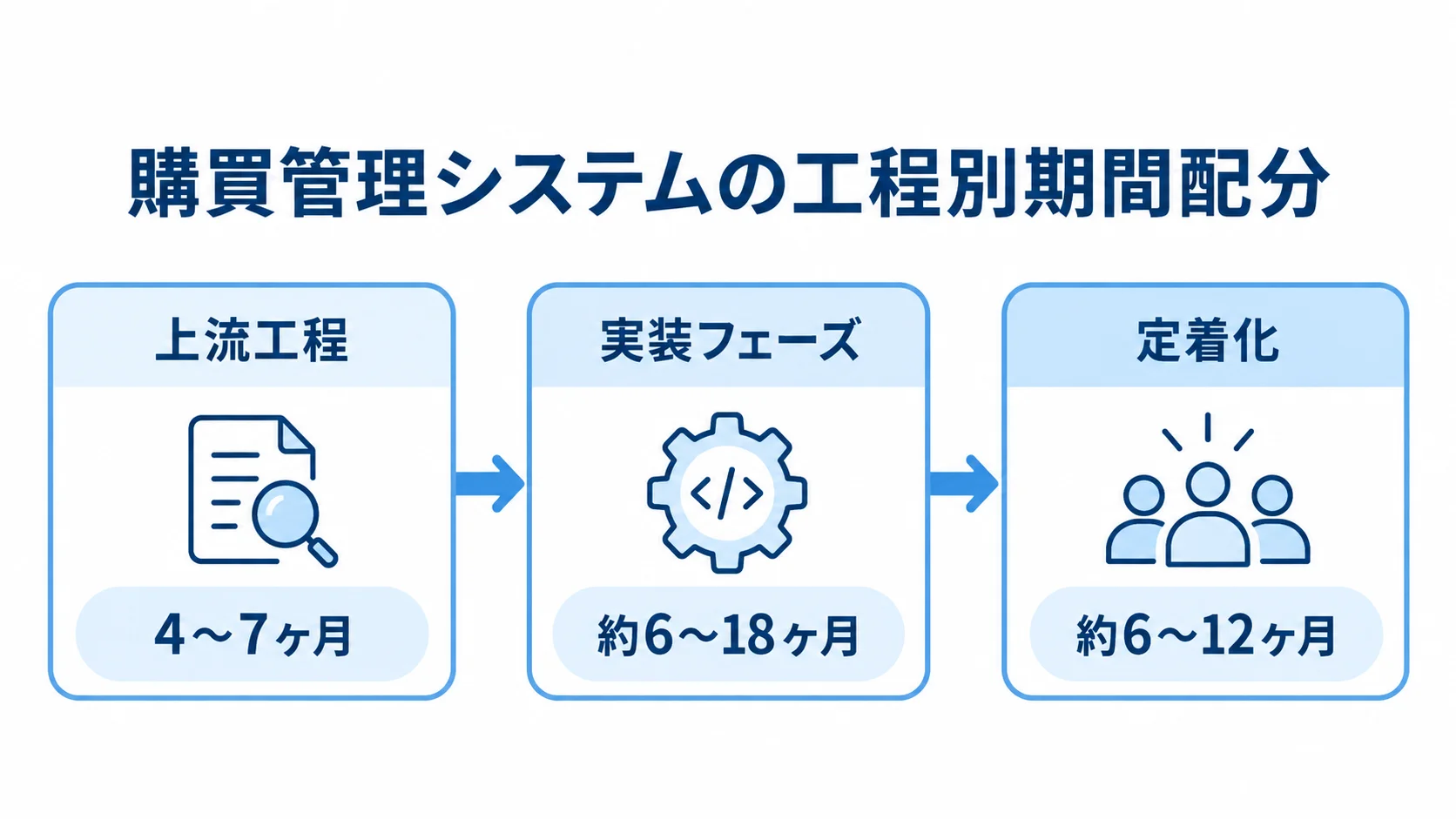

上流工程、実装フェーズ、定着化の期間を並べたタイムライン図。
本番稼働後にも定着化の期間が続きます。

購買管理システムのモダナイゼーションでは、実装フェーズだけでスケジュールを組むと不足します。その前後の上流工程と、稼働後の定着化フェーズまで含めて描く必要があります。

一般的なパッケージ・クラウド型の導入は数ヶ月〜半年程度で完了することもあります。一方で、既存の発注データや取引先マスタを扱う移行系の工程は、新規導入にはない独自の時間を要します。

現状アセスメント〜移行方針決定までの上流工程

上流工程は、現状アセスメント・分析(約2〜3ヶ月)、目標設定・移行対象の優先順位決定(約1〜2ヶ月)、方針・技術的アプローチの決定とベンダー選定(約1〜2ヶ月)の3ステップで構成されるのが一般的です。

まず、現状アセスメントでは、既存システムが取引先マスタ・品目マスタをどのような構造で持つか、会計・在庫・生産との連携範囲を一覧にし、技術的負債がどこにどれだけあるかを洗い出します。次の目標設定フェーズでは、保守コストの削減率や承認フローの処理時間短縮などのKPIを定め、全拠点を一斉に刷新するか、主力拠点や直接材・間接材などのカテゴリから着手するかを決めます。

続く方針決定フェーズでは、後述する5R(リホスト〜リプレース)のどれを採用するかを、発注データ・承認フローの複雑さと予算・期間の制約を踏まえて選定します。また、上流工程だけで合計4〜7ヶ月程度を要することが多いです。この期間を省いて実装に急ぐと、移行対象のデータ範囲や技術的アプローチの選定を誤り、後工程で大きな手戻りが発生するリスクが高まります。

データ移行・並行稼働を含む実装〜稼働後定着化の期間

計画が固まった後の実装フェーズは約6〜18ヶ月が目安ですが、これは選択する技術的アプローチと、既存データ・連携仕様の複雑さによって大きく変動します。実装フェーズには、システム本体の構築・改修に加えて、既存のExcel台帳やホストコンピュータに蓄積された発注データ・取引先マスタを新環境に移すデータ移行が必ず含まれます。

さらに、サプライヤーとの発注連携(EDI・Web-EDIによる受発注データのやり取り)の切替も、実装フェーズに含まれる購買管理システム特有の工程です。取引先ごとに通信手順やデータフォーマットが異なるため、接続先が多いほど切替に時間がかかります。実装が完了して本番稼働した後も、それで終わりではありません。

稼働後は、移行後約6〜12ヶ月にわたって定着化の作業が続きます。その間に、クラウドコストの見直し、運用監視体制の設計、購買担当者・検収担当者への教育を行います。購買管理システムには月次の締め処理や仕入計上があるため、定着化を見積もりに含めず「本番稼働=プロジェクト完了」と捉えると、定着までの期間を大幅に過小評価することになります。

ポイント

見積もりには、上流工程と稼働後の定着化を含めて組みます。本番稼働を完了とみなすと、定着までの期間を大きく過小評価します。

5つの技術的アプローチ別に見る開発期間の違い

購買管理システムのモダナイゼーションでは、5つの技術的アプローチ(5R)のどれを選ぶかで、開発期間は数ヶ月から数年まで大きく変わります。

承認ワークフローと相見積・見積比較ロジックをどこまで引き継ぐかが、期間を左右する最大の分岐点です。

いずれの手法でも、データモデル(発注DB・サプライヤーマスタのテーブル設計)をどこまで見直すかが、期間に影響する共通の変数です。データモデルを見直さずにアプリケーション層だけを刷新すると、期待した効果が得られないまま期間だけが延びかねません。

短期で済むリホスト・リプラットフォームの期間目安

リホスト(リフト&シフト)は、既存の購買管理システムのコードや承認ワークフロー、発注データ構造を一切変更せず、インフラだけをクラウドに移す手法です。期間は数ヶ月からと最も短くて済みます。

オンプレミスのサーバーやホストコンピュータは、ハードウェア更新やソフトウェアのサポート終了(EOL)への対応が周期的に必要になるため、その更新に合わせてリホストを選ぶ企業も少なくありません。リプラットフォームは、基本構造を維持したまま発注データベースをマネージドサービス化し、連携バッチ処理の一部をコンテナ化する手法で、期間の目安は約4〜10ヶ月です。

承認ワークフローや相見積ロジックには手を入れないため、リビルドなどに比べて検証範囲が限られ、短期間で完了できます。ただし、どちらの手法も既存のデータ構造や業務ロジックを引き継ぐため、老朽化した承認ルールや、複雑化したサプライヤーごとの単価ロジックは温存されます。そのため、稼働後の保守性という観点では、課題が残りやすい点に留意が必要です。

長期化しやすいリファクタリング・リビルドの期間目安

リファクタリングとリビルドは、既存の仕組みに手を入れる範囲が広いぶん、期間が長くなりやすい手法です。

  • リファクタリング:承認ワークフローや相見積ロジックを維持し、コードの内部構造を整理し直す。期間の目安は約8〜18ヶ月
  • リビルド:既存の購買管理システムを廃棄し、クラウドネイティブなアーキテクチャでゼロから再構築する。最も大規模で、期間は12〜30ヶ月以上に及ぶこともある
  • リプレース:SaaS・パッケージへ移行する。自社で開発を抱えない分、中程度の期間で済むケースが多い

リファクタリングでは、長年の改修で複雑化した承認ルート(金額・部門・緊急度による分岐)を整理します。マイクロサービス化を進める場合には、既存と新しい処理結果が一致するかを確認する回帰テストに、相応の時間がかかります。

リビルドでは、発注データの持ち方を見直し、複数拠点・複数事業の購買を横断的に統合管理する仕組みを作り直すケースで、この規模の期間を見込む必要があります。

リプレースでは、既存の承認ルールや商慣行を標準機能にどこまで合わせられるか(Fit to Standard)の社内調整と、取引先マスタのデータクレンジングに、想定以上の時間がかかりがちです。

いずれの手法でも、データモデル(発注DB・サプライヤーマスタのテーブル設計)をどこまで見直すかが、期間を左右する共通の変数です。アプリケーション層だけを刷新してデータモデルを放置すると、期待した効果が得られないまま期間だけが延びかねません。

ポイント

期間は、5Rのどれを選ぶかと、承認ロジックをどこまで引き継ぐかで決まります。リホストは短く、リビルドは長くなりやすく、リプレースは中程度になりやすいと考えます。

購買管理システム特有の納期遅延要因

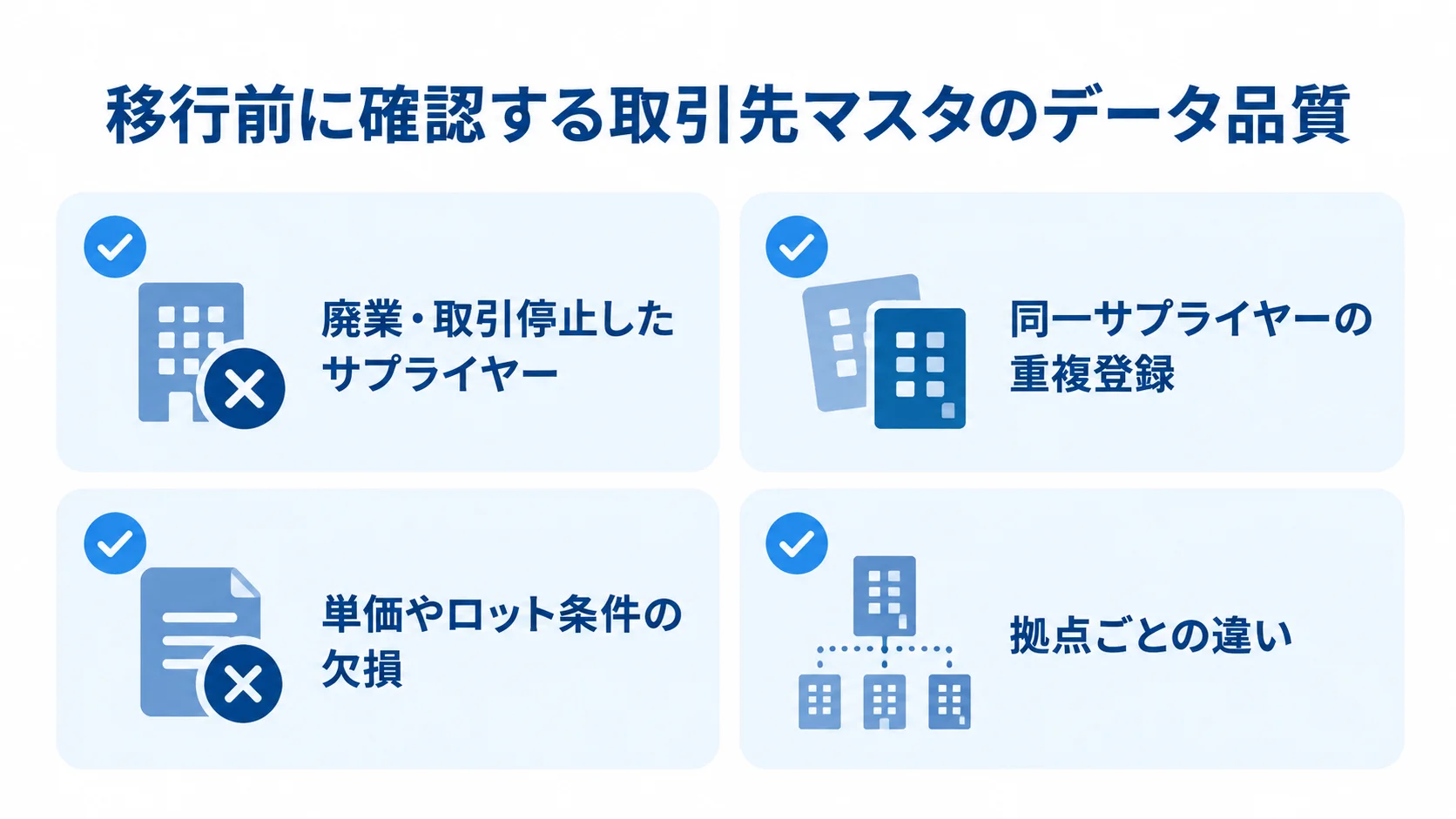

移行前に確認する取引先マスタの問題を4項目に分けたチェックリスト図。
登録状態、重複、情報の欠け、拠点間の違いが移行前の確認対象です。

購買管理システムのモダナイゼーションは、既存の発注データと稼働中のサプライヤー連携を抱えています。そのため、新規導入とは異なる特有の要因でプロジェクトが停滞し、納期遅延を招きやすくなります。

取引先マスタ・発注データの移行における遅延リスク

納期遅延の典型的な要因は、取引先(サプライヤー)マスタと発注データの移行工数を過小評価することです。

長年運用してきた発注台帳やホストコンピュータ上の購買管理システムには、「データのゴミ」が蓄積しているのが常です。それは、たとえば取引先の状態、登録の重複、情報の欠けといった形で現れます。

  • 廃業・取引停止したサプライヤー:マスタに残ったままになっている
  • 同一サプライヤーの重複登録:同じ取引先が複数回登録されている
  • 単価やロット条件の欠損:必要な情報が空欄になっている
  • 拠点ごとの違い:異なるコード体系が混在していることも少なくありません

実際に、2万件の取引先マスタのうち約3割が重複・不整合を起こしており、データクレンジングだけで3ヶ月かかり、本番稼働が半年遅延したという事例も報告されています。これをそのまま新システムに流し込むと、エラーが多発して移行が予定どおりに進みません。

対策は、開発着手と並行して、あるいは着手前に、データ品質の評価とクレンジングを先行して完了させておくことです。

重複の統合、廃業取引先コードの整理、単価情報の突合には想像以上の時間がかかるため、プロジェクトの初期段階からデータ整備の担当と期限を明確に決めておく必要があります。

サプライヤーとの発注連携切替・並行運用によるテスト制約

もう一つの典型的な遅延要因は、サプライヤーとの発注連携(EDI・Web-EDI等)の切替と、稼働中の会計・在庫・生産システムとの並行運用によるテスト機会の制約です。購買管理システムは日々の発注・検収・支払を止められないため、新システムの検証は、夜間や休日など限られた時間帯にしか行えないことが多いです。

その背景には、次の3つの制約があります。

  • まとまったテスト期間:新規導入のように確保しづらい、構造的な制約がある
  • 発注連携の切替:取引先ごとに接続テストや切替タイミングの調整が発生し、自社の都合だけでは進まない。連携先が多いほど時間を要する
  • パラレルラン:新旧システムを並行稼働させ、発注・検収・支払のデータを照合する。その監視体制の構築にも時間がかかる

対策としては、切り替え対象を拠点や取引先単位で分割し、影響の小さいところから段階的に本番移行することで、限られたテスト時間でも検証を積み重ねられます。特に、ホストコンピュータからの移行では、既存データがそのまま使えないことが開発途中で判明し、予算オーバーで機能削減を余儀なくされた失敗例もあるため、早期の技術検証が欠かせません。

ポイント

取引先マスタのデータクレンジングと発注連携の切替には、想定以上の時間がかかります。担当と期限を開発の初期段階で決めておくことが、遅れを抑える備えになります。

納期を守るための実務的な進め方

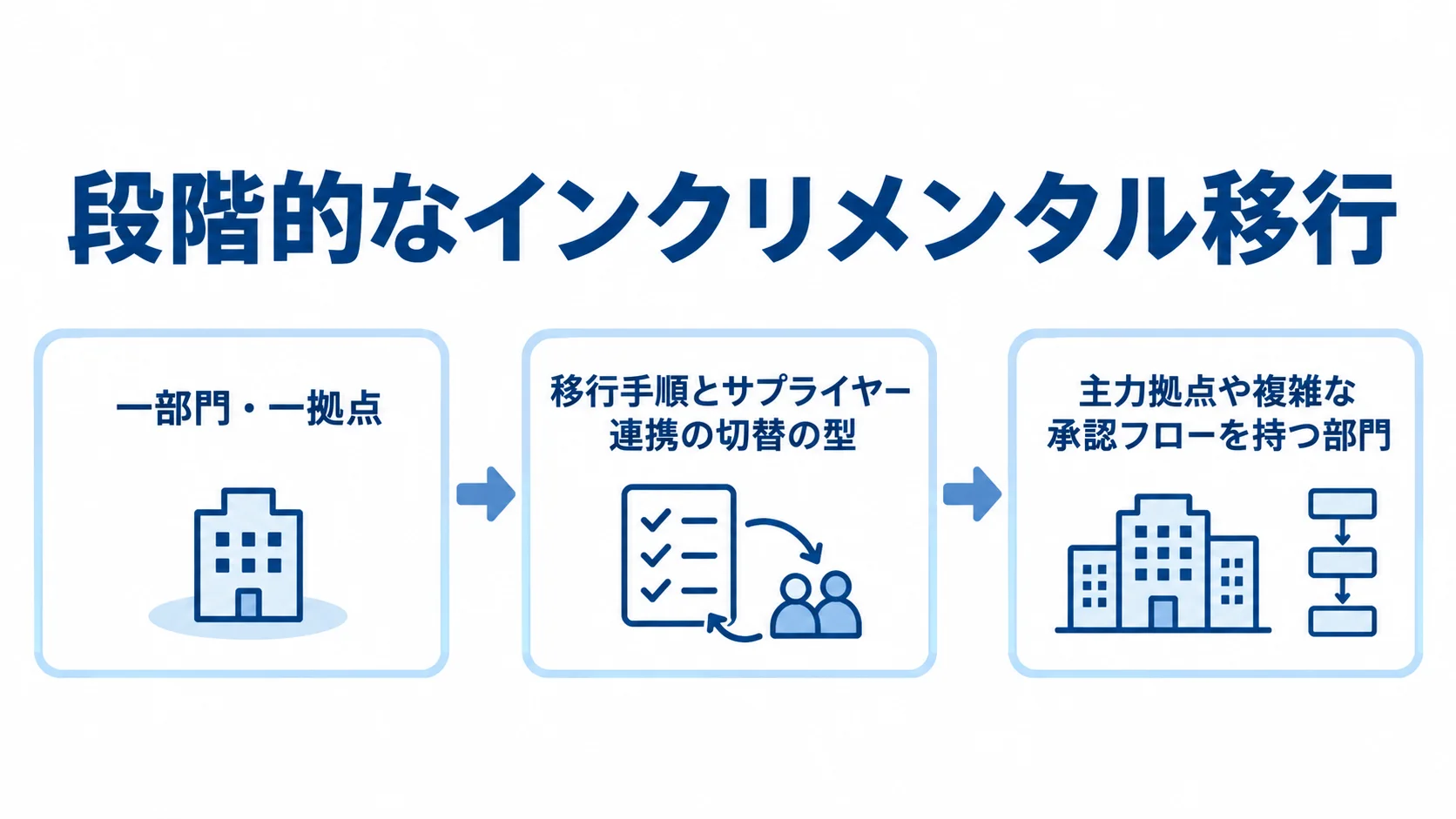

一部門・一拠点で始め、移行の型を確立してから主力拠点へ広げる流れ図。
小さく始めた手順を後続の拠点展開に活用できます。

期間の目安と遅延要因を踏まえると、納期を守るには、対象範囲の分割設計と発注前の準備の両方を固めることが欠かせません。

拠点・品目カテゴリ単位のインクリメンタル移行設計

全拠点・全取引先を一度に切り替える「ビッグバン方式」は、テスト規模が膨大になり、エラーの特定が事実上不可能になります。切り替え直後に発注データが合わなくなるなど、致命的なトラブルのリスクが高まります。そのため、業務影響の小さい拠点や品目カテゴリ(間接材から着手し、要件が複雑な直接材は後続フェーズに回す等)から、段階的(インクリメンタル)に移行するのが鉄則です。

たとえば、まず取扱品目数が少なく承認ルートも単純な一部門・一拠点から新システムに切り替えます。そこで移行手順とサプライヤー連携の切替の型を確立し、主力拠点や複雑な承認フローを持つ部門へ横展開するのが現実的です。この方式なら、移行手順に不備があっても影響範囲を局所化でき、後続の手順を改善しながら進められます。

また、稼働中の会計・在庫・生産システムとの並行運用も、対象を絞れば監視すべき範囲が狭まり、確実な検証がしやすくなります。段階的な移行は、最初の切り替えまでを短くできるうえ、経営層に早く成果を示せるため、プロジェクトへの支持を得る点でも有利です。

発注前の準備と依頼先選定のポイント

発注前に、前提となる対象拠点と品目カテゴリ、移行するデータの量、周辺システムやEDI接続先のサプライヤーの数などを、要件概要書にまとめておきます。稼働中のシステムを止められない業務時間帯も含めておくと、複数のベンダーから比較しやすい見積もりとスケジュール提案が得られます。

あわせて、購買部門や経理部門で意思決定権を持つキーパーソンを、プロジェクト体制に組み込んでおきます。依頼先は、既存システムや業界特有の購買商慣行への理解、5R(リホスト〜リプレース)のどの手法にも対応できる提案力、取引先マスタのクレンジングと発注連携の切替への伴走実績で選びます。

プロジェクト開始後は、週次などの定例会議で進捗と課題を見える形にします。さらに、仕様変更の申し出は口頭で済ませず、変更要求として起票するルールを徹底します。全体工程には10〜20%程度のリスクバッファを組み込んでおくことで、想定外の事象が起きても稼働時期を守る備えになります。

ポイント

納期を守るには、拠点や品目カテゴリ単位で段階的に移行し、発注前に要件概要書をまとめておくことが目安です。依頼先は、移行の実績があるかで選ぶと判断しやすくなります。

まとめ

本記事では、対象範囲の確認、工程別の期間配分、5Rごとの期間の違い、購買管理システム特有の納期遅延要因、納期を守るための実務的な進め方を順に解説しました。

上流工程だけで4〜7ヶ月かかります。実装フェーズは、既存データを引き継ぐリホストの数ヶ月から、ゼロから作り直すリビルドの12〜30ヶ月以上まで、選ぶアプローチによって大きく変わります。さらに、稼働後も6〜12ヶ月の定着化期間が必要です。

既存の取引先マスタや発注データの移行、サプライヤーとの発注連携の切替、並行運用という、ブラウンフィールド特有の制約をどう抑えるかが最大の論点です。

ビッグバン方式を避け、拠点・品目カテゴリ単位のインクリメンタル方式で段階的に移行を進め、既存データの移行実績が豊富なパートナーに早めに相談することをお勧めします。

▼全体ガイドの記事
・購買管理システムのモダナイゼーションの完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。



購買管理システムの刷新期間は、発注データ・承認フロー・外部連携の複雑さで変わります。

  • 上流工程:現状分析と移行対象の決定
  • 実装:発注データ・取引先マスタ・EDI連携の移行
  • 定着化:運用監視と購買担当者への教育
