購買管理システムのリアーキテクチャの開発期間・スケジュール・納期について

購買管理システムのリアーキテクチャの開発期間は、4フェーズで段階的に組むのが標準です。目安は、最初のパイロットの3〜6ヶ月から、スケールの18ヶ月以上までです。

期間は切り出す機能で変わり、全体像は次の完全ガイドにまとめています。

▼全体ガイドの記事
・購買管理システムのリアーキテクチャの完全ガイド

購買管理システムのリアーキテクチャの位置づけ(モダナイゼーション・刷新・更改・リニューアルとの違い)

開発期間を正しく見積もるには、まず「アーキテクチャの再設計」という論点を、先行する4つの記事群と切り分けて理解しておく必要があります。同じ購買管理システムというテーマでも、何を主眼に置くかによって、スケジュールに効く変動要因がまったく異なるためです。

モダナイゼーション・刷新・更改・リニューアルとの違い(4つの先行記事群との対比)

「購買管理システムのモダナイゼーション」は、5つの技術的アプローチ(リホスト・リプラットフォーム・リファクタリング・リビルド・リプレース)のどれを選ぶかを扱う総論です。対象を横断して比較することに重心があり、取引先マスタや承認フローをどこまで引き継ぐかが期間を左右します。

「購買管理システム刷新」は、発注ミスや支払遅延がもたらす経営インパクトを定量化して経営層に説明し、稟議承認や購買部門とIT部門の合意形成を進める取り組みです。「購買管理システム更改」は、保守サポート契約の満了、ハードウェアのリース期限、ベンダーが公表するEOS・EOLといった外部の期限から逆算して組む取り組みです。

「購買管理システムのリニューアル」は、UX/UIに軸足を置き、購買担当者の発注申請画面、承認者がスマホで承認する操作、取引先のサプライヤーポータルの見やすさを刷新する取り組みです。本記事のリアーキテクチャは、リファクタリングとリビルドを深掘りし、モノリスの分解と再構成に焦点を当てる点で、他の4つと根本的に異なります。技術手法や経営判断、契約・期限管理は、それぞれの記事に譲ります。

サプライヤーポータルAPI連携基盤と購買承認ワークフローエンジンの独立サービス化(本記事の中心)

本記事の中心は、2つの機能をモノリスの内部モジュールから独立したマイクロサービスへ切り出す設計判断です。1つ目は、EDI・Web-EDIで多数の取引先と発注・出荷・請求データをやり取りする「サプライヤーポータルAPI連携基盤」です。取引先ごとに通信手順やデータフォーマットが異なるため、この基盤はAPIゲートウェイとして独立させ、外部接続を標準APIで一元管理します。

2つ目は、発注金額・部門・緊急度に応じて承認ルートが分岐する「購買承認ワークフローエンジン」です。また、多くの購買管理システムでは、承認ロジックが取引先マスタ・在庫・会計システムと密結合したまま運用され、ルールを改定するたびにシステム全体の回帰テストが必要になり、保守性が低い状態です。

リアーキテクチャでは、ドメイン駆動設計(DDD)の考え方で、各サービスが責任を持つデータとロジックの範囲(Bounded Context)を厳密に定め、独立してデプロイ・スケール・改修できる形に再構成します。開発期間は、単なる作り直しの工数ではなく、2つの独立サービス化がそれぞれどれだけかかるかを、性質の違いを踏まえて見込む必要があります。

ポイント

開発期間を見積もる前に、「アーキテクチャの再設計」を、モダナイゼーション・刷新・更改・リニューアルと切り分けておくと、期間の前提がずれにくくなります。

段階移行の全体スケジュール(パイロット・MVP・本番移行・スケールの4フェーズ)

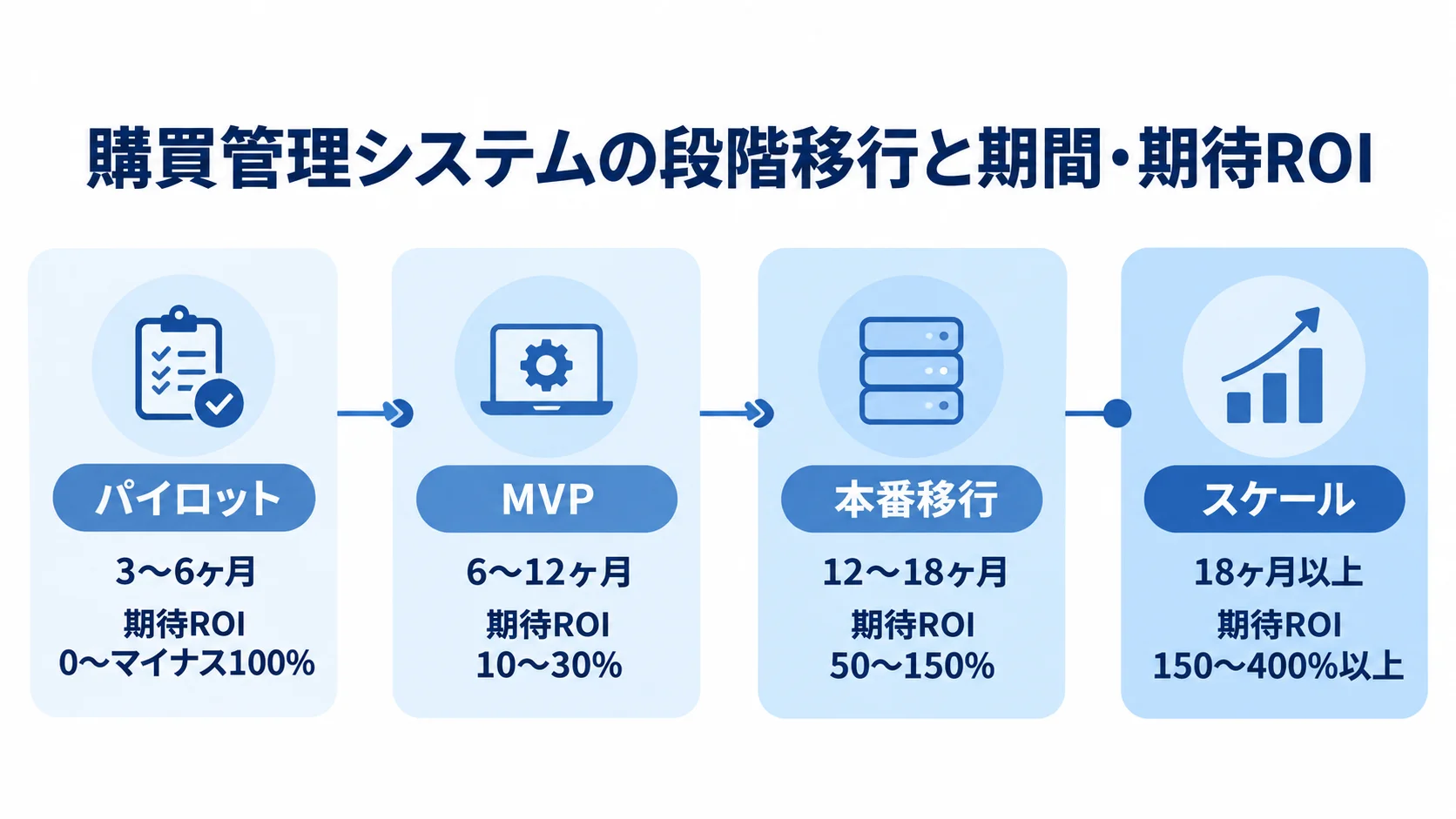

パイロット、MVP、本番移行、スケールの順に、期間と期待ROIを並べた段階移行の図。
後半のフェーズほど、見込む期間と期待ROIの幅が大きくなります。

サプライヤーポータルAPI連携基盤や購買承認ワークフローエンジンを切り出す際は、一斉に切り離す「ビッグバンリリース」より、4フェーズで段階的に進めるのが標準です。リスクを抑えながら、価値を積み上げられるためです。

各フェーズには、期間の目安と、経営層に説明しやすい期待ROI(投資対効果)の目安があります。パイロットは投資が先行し、段階が進むにつれて期待ROIが高まっていく流れです。

  • パイロット:3〜6ヶ月で、技術的な実現可能性を検証します(期待ROIは0〜マイナス100%)。
  • MVP:6〜12ヶ月で、限定した本番トラフィックにより初期成果を確かめます(期待ROIは10〜30%)。
  • 本番移行:12〜18ヶ月で、独立サービスへの移行を進めます(期待ROIは50〜150%まで高まります)。
  • スケール:18ヶ月以上で、機能拡張とスケールアウトに取り組みます(期待ROIは150〜400%以上に達します)。

パイロットフェーズ(3〜6ヶ月)とMVPフェーズ(6〜12ヶ月)

最初のパイロットフェーズは、実現可能性と技術的な妥当性を検証する3〜6ヶ月の期間で、期待ROIは0〜マイナス100%と、投資が先行します。このフェーズでは、サプライヤーポータルAPI連携基盤と購買承認ワークフローエンジンのドメイン分解(境界づけ)を行い、自動化されたCI/CDパイプラインを構築します。この2点が、プロジェクトの成否を占う節目になります。

パイロットフェーズを丁寧に踏まずに実装へ急ぐと、後続フェーズで境界設計の誤りが露呈し、大きな手戻りにつながります。そのため、ここで期間を圧縮すべきではありません。続くMVPフェーズは6〜12ヶ月で、期待ROIは10〜30%です。

既存のモノリスと新しい独立サービスを並行稼働させ、比較的シンプルな取引先・承認パターンだけを新サービスへ振り分けて、コスト削減や処理精度向上といった初期の成果を実証します。本番トラフィックの一部を扱うと、パイロットでは見えなかった課題(レイテンシ、データ整合性、監視体制の不備等)を早期に洗い出せます。特に、それがMVPの最大の価値です。

本番移行フェーズ(12〜18ヶ月)とスケールフェーズ(18ヶ月以上)

本番移行フェーズは12〜18ヶ月で、期待ROIは50〜150%まで高まります。さらに、この段階では、すべての取引先連携と承認処理が新しい独立サービスに移り、モノリスに残っていた古いロジックが完全に削除されます。

旧ロジックの削除まで完了させると、二重メンテナンスのコストがなくなり、以降の改修速度も大きく改善します。最終段階のスケールフェーズは18ヶ月以上に及び、期待ROIは150〜400%以上に達します。

独立したサービスになると、決算期末の発注集中などトラフィックの急増に合わせたスケールアウトや、承認ルールの動的な追加・変更といった、モノリス時代には実現しづらかった機能拡張に取り組めます。そのため、期待するROIを引き出すには、スケールフェーズまで含めた複数年単位の投資計画として捉える必要があります。

ポイント

4フェーズは、検証から始めて段階的に積み上げる前提で見てください。単発の数ヶ月の計画ではなく、スケールまで含めた複数年の投資として判断すると、ROIの見方がぶれにくくなります。

ケース別の開発期間の違い(サプライヤーポータルAPI連携基盤 vs 購買承認ワークフローエンジン)

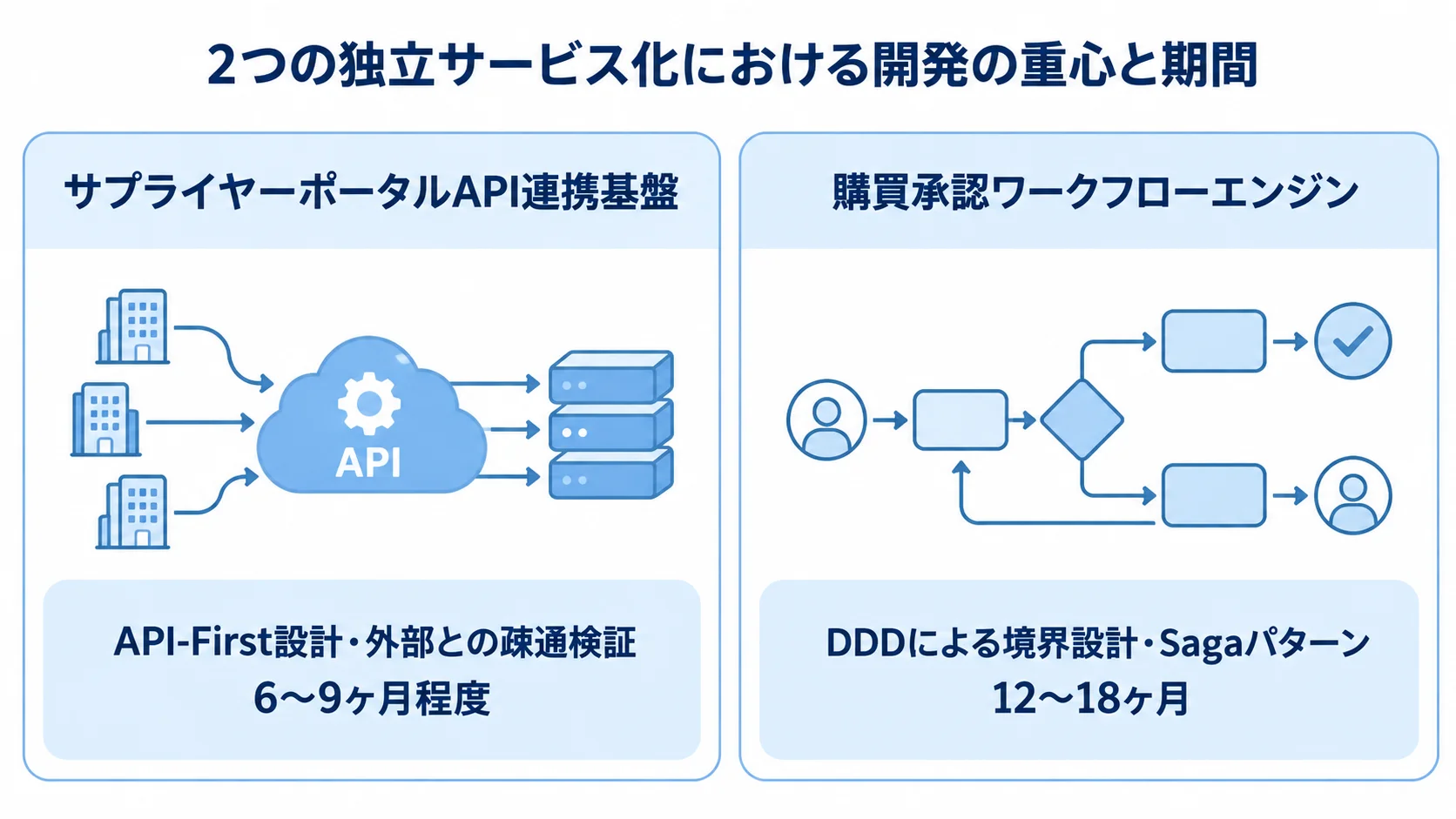

API連携基盤と承認ワークフローエンジンを左右に並べ、それぞれの設計の重心と期間の傾向を比べた図。
連携基盤は外部接続、承認エンジンは分散処理の設計が期間配分を左右します。

4フェーズの全体スケジュールは共通ですが、サプライヤーポータルAPI連携基盤と購買承認ワークフローエンジンとでは、開発の重心もかかる期間も大きく異なります。そのため、この違いを押さえておくと、リアーキテクチャに特有の期間配分を正しく見積もれます。

ケースA:サプライヤーポータルAPI連携基盤は「API-First設計」中心で比較的短期

サプライヤーポータルAPI連携基盤の独立化は、EDI・Web-EDI接続をAPIゲートウェイとして標準化することが主目的で、開発の重心は「API-First設計」と「外部との疎通検証」に置かれます。外部インターフェースの標準化が主眼となるため、API-First設計による並行開発の恩恵を強く受けられ、統合が3.9倍高速化されるというデータもあります。

モックサーバー(Prism等)でプロトタイプを数週間で作り、パイロットフェーズ(3〜6ヶ月)の間に複数サプライヤーとの疎通検証(コントラクトテスト)を済ませるのが理想的な進め方です。複雑なビジネスロジックを持たない連携基盤であるため、比較的早く、目安としてMVPフェーズの6〜9ヶ月程度で本番環境への段階移行を始めやすいという特徴があります。

ケースB:購買承認ワークフローエンジンの「DDD境界設計とSagaパターン」による長期化

購買承認ワークフローエンジンの独立化は、金額・部門・緊急度に応じた複雑な分岐ロジックを持つエンジンを切り出すケースです。開発の重心は「DDDによる境界設計」と「分散トランザクション(Sagaパターン)の構築」に置かれます。承認ルールは組織変更などで頻繁に変わるため、独立デプロイの恩恵が非常に大きい領域です。

一方で、承認完了後に「予算枠の引き当て」や「発注処理」を他サービスへ連携する際には、モノリス時代のデータベース同期更新(ACIDトランザクション)が使えなくなります。そのため、Kafka等のメッセージブローカーを用いた「Sagaパターン(結果整合性)」の実装が必要になり、実装・運用の複雑度は極めて高くなります。

ネットワーク障害時などに同じ承認イベントが2回送信されても問題ないようにする「冪等性(Idempotency)」の担保と、エラー時の「Undo処理(補償トランザクション)」の検証が必須です。そのうえで、パイロットフェーズ(3〜6ヶ月)で耐障害性テストを行い、本番環境への完全移行には12〜18ヶ月の十分な期間を見込む必要があります。

ポイント

API連携基盤と承認ワークフローエンジンは、期間の長さも開発の重心も違うため、同じ期間で一括に計画しないことが判断の出発点です。

DDD・API-first設計・ストラングラーフィグパターンの工程別期間

パイロット(3〜6ヶ月)、MVP(6〜12ヶ月)、本番移行(12〜18ヶ月)、スケール(18ヶ月以上)という4フェーズを踏まえ、ケース別の違いを技術工程に分解すると、リアーキテクチャに共通する期間配分の型が見えてきます。特に、境界設計と段階移行の運用が、開発期間全体の大きなウェイトを占めます。

DDDによる境界づけられたコンテキスト設計とAPI-first設計

境界づけられたコンテキスト(Bounded Context)の設計は、実装の複雑度が「高」と評価される工程で、パイロットフェーズの初期に数週間〜1.5ヶ月程度を要します。購買部門とIT部門が参加するワークショップ(イベントストーミング等)で「ユビキタス言語」を定め、「承認」「発注」「サプライヤー管理」の責任範囲を線引きします。

この境界設計を誤ると、サービス間の通信が過剰に密結合した「分散モノリス」に陥り、マイクロサービス化の恩恵をまったく受けられなくなります。ここは期間を惜しんで省ける工程ではありません。境界定義の直後には、実装の複雑度が「中」程度のAPI-first設計に入ります。

コードを書く前に、サプライヤーポータルAPI連携基盤と承認ワークフローエンジンのAPIの契約(インターフェース)をOpenAPI等で定義します。これにより、フロントエンドチームや他のバックエンドチームが、サービス本体の完成を待たずに並行して開発できるようになります。数週間で初期のAPIコントラクトを確立でき、後続の実装フェーズの開発効率を左右する布石です。

ストラングラーフィグパターンによる段階移行と納期遅延リスク

モノリスからサプライヤーポータルAPI連携基盤や購買承認ワークフローエンジンを安全に切り出す代表的な方法が、「ストラングラーフィグパターン」です。新しいマイクロサービスをモノリスと並行して作り、APIゲートウェイなどで新サービスへトラフィックを振り分けます。旧ロジックは、フォールバックとして残します。

運用実績を積みながら、トラフィックの移行比率を段階的に高め、最終的に旧実装をモノリスから削除します。たとえば、取扱品目数が少なく承認ルートも単純な一部門・一拠点から始め、型を確立してから主力拠点や複雑な承認フローを持つ部門へ広げるのが現実的です。

納期遅延の大きな要因は、境界設計の誤りによる「分散モノリス化」です。両サービスの責任範囲を曖昧にしたまま実装すると、同期呼び出しで密結合し、片方の変更が相手のデプロイを巻き込みます。この状態に気づくのは多くMVPフェーズの後半で、境界の引き直しは設計の丸ごとやり直しに近いため、パイロットフェーズで境界設計に期間を確保することが最大の予防策です。

ポイント

境界設計は省けない工程なので、パイロットの初期にどれだけ期間を取れるかが、その後の段階移行と納期を左右します。

納期を守るための実務的な進め方

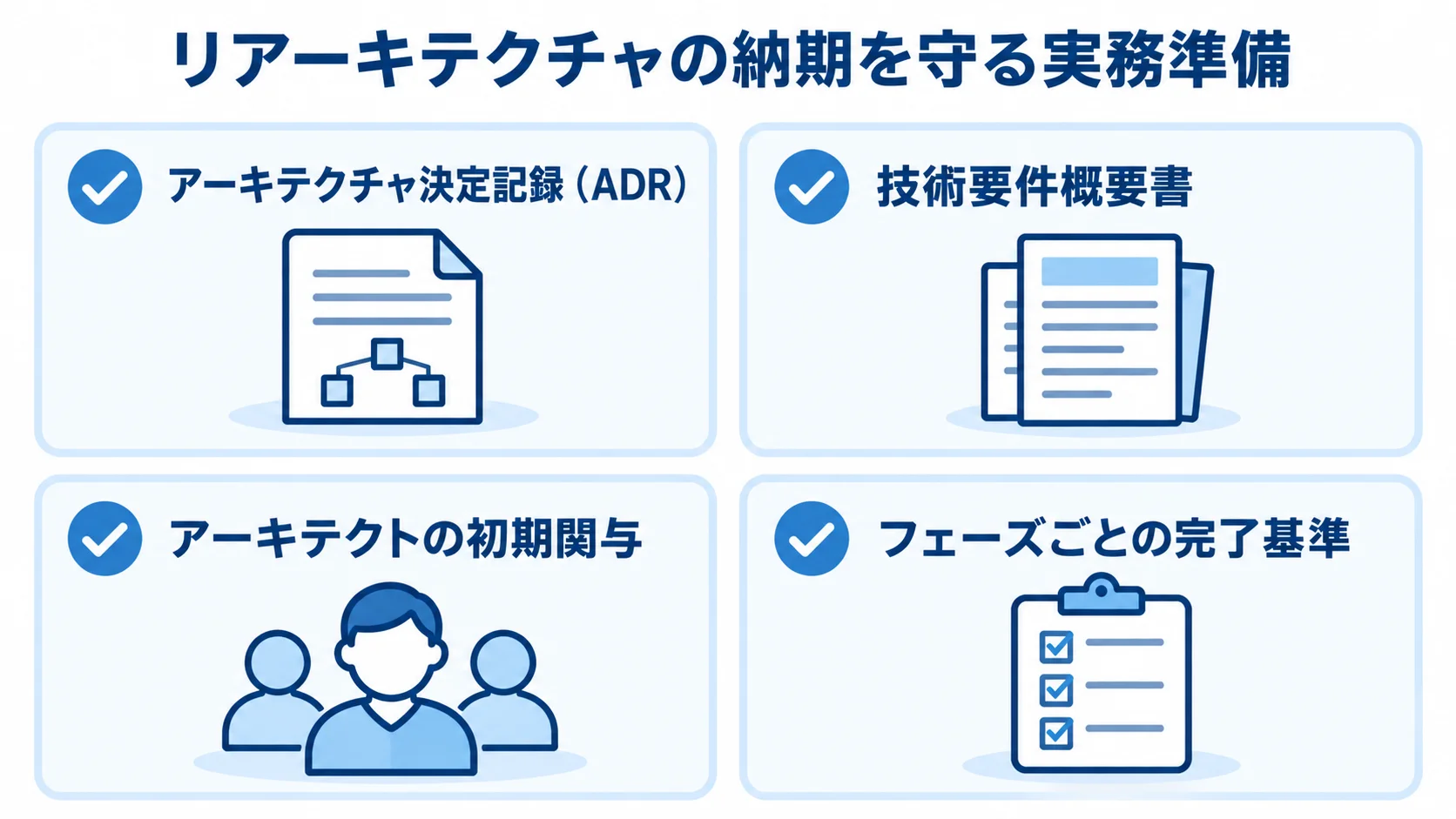

納期管理に関わるADR、技術要件概要書、アーキテクトの初期関与、フェーズごとの完了基準を並べた図。
記録、発注前の情報整理、体制、進捗の節目を組み合わせて管理します。

ここまで見てきたスケジュールとケース別の違いを踏まえると、納期を守るには、意思決定の経緯を残すことと、発注前の準備の両方を固めておく必要があります。

アーキテクチャ決定記録(ADR)によるスコープ管理

マイクロサービス化を進める過程では、重要な意思決定が連続して発生します。たとえば、「なぜサプライヤーポータル連携基盤を別サービスにしたのか」「なぜ承認ワークフローの連携に同期通信ではなく非同期のイベント駆動を選んだのか」といった決定です。

アーキテクチャ決定記録(ADR)は、これらの決定の背景・コンテキスト・トレードオフを、短いドキュメントとしてバージョン管理システムに残す手法です。後から参画したメンバーや別チームに設計の意図を伝え、一貫したアーキテクチャを保つために有効です。

ADRを整備せずに進めると、なぜその境界で切ったのかという経緯が失われ、担当者が替わるたびに設計判断が揺らぎます。その結果、手戻りとスケジュール遅延を招く「組織的負債」が積み上がります。特に、複数年の長期プロジェクトになりやすいため、ADRで履歴を残すことは、納期を守るためのリスク管理そのものです。

発注前の準備とアーキテクト人材を見極める依頼先選定

発注前に、技術要件概要書を作っておくと、複数のベンダーから比較可能な提案とスケジュールを得やすくなります。概要書には、現行のサプライヤーポータル連携基盤が接続する取引先の数と通信方式(EDI・Web-EDI等)、承認の分岐の複雑さ(金額帯・部門数・例外承認の数)、想定トラフィックと将来のスケール要件を盛り込みます。

依頼先は、開発実績の多さよりも、ドメイン駆動設計やイベント駆動アーキテクチャ、段階移行の実務経験を持つアーキテクトが体制に含まれるかで選びます。境界設計の誤りによる後戻りが大きいリアーキテクチャでは、要件定義の初期からアーキテクトが深く関与できる体制を確保することが、結果として最も確実な納期短縮策です。

プロジェクト開始後は、フェーズごとの完了基準(境界設計のレビュー完了、CI/CDパイプライン構築完了等)を明確にし、次のフェーズへ進む前にステアリングコミッティで承認を得ます。このゲート運用によって、スコープの曖昧な拡大によるスケジュール遅延を防げます。

ポイント

納期を守るには、決定の経緯をADRで残し、発注前に技術要件概要書を用意して、フェーズごとの完了基準で進捗を区切ることが基本です。

まとめ

本記事では、購買管理システムのリアーキテクチャの開発期間・スケジュール・納期を、4フェーズの全体スケジュールとケース別の違いを中心に整理しました。工程別の期間配分と、納期を守るための実務的な進め方も取り上げています。

パイロット3〜6ヶ月からスケール18ヶ月以上までの4フェーズを見ると、この取り組みは単発の数ヶ月の案件ではなく、複数年単位の投資計画として捉える必要があります。

API連携基盤は比較的短期で本番移行に進みやすい一方、承認ワークフローエンジンは分散トランザクションの検証に時間がかかります。この違いを踏まえ、境界設計の誤りによる分散モノリス化をどう抑えるかが、最大の変動要因です。

ドメイン駆動設計やイベント駆動アーキテクチャ、段階移行の実務経験を持つアーキテクトが早期から関与できる体制を整え、ADRで意思決定の経緯を残しながら進めてください。

▼全体ガイドの記事
・購買管理システムのリアーキテクチャの完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
