生産管理システムリプレイスの見積相場や費用/コスト/値段について

老朽化した生産管理システムを別製品や別基盤へ置き換える「リプレイス」を検討するとき、最初に立ちはだかる壁が費用の問題です。MESや在庫・購買システムとの連携、複雑なBOM階層や工程マスタの移行、多品種少量生産への対応など、生産管理特有の論点が絡むため、見積金額は数百万円から数億円まで大きく幅が広がります。相場観を持たないまま発注すると、想定外の追加費用や隠れコストに苦しめられ、投資対効果を見誤る原因にもなります。

本記事では、生産管理システムリプレイスの費用相場を規模別・手法別に整理したうえで、見積に含まれる費用内訳と見落としやすい隠れコスト、コストを抑える実務的なコツ、そして見積を取る際に確認すべきポイントまでを体系的に解説します。準委任契約から請負契約への切り替えやベンダーロックイン回避、データ移行の落とし穴といったプロジェクトマネジメントの視点に加え、IPAの一次調査データも交えながら、経営層への稟議でそのまま使える根拠を提示します。製造リードタイムや歩留まり、予実差異といったKPIを改善するための投資判断に、ぜひお役立てください。

▼全体ガイドの記事
・生産管理システムリプレイスの完全ガイド

生産管理システムリプレイスの費用相場の全体感

生産管理システムリプレイスの費用相場を検討する製造業の担当者

生産管理システムのリプレイス費用は、対象となる工場の規模や生産形態、採用する手法によって大きく変動します。まずは「自社がどのレンジに位置するのか」をつかむことが、適正な予算組みの第一歩となります。ここでは規模別の目安と、費用を左右する手法の違いを整理します。

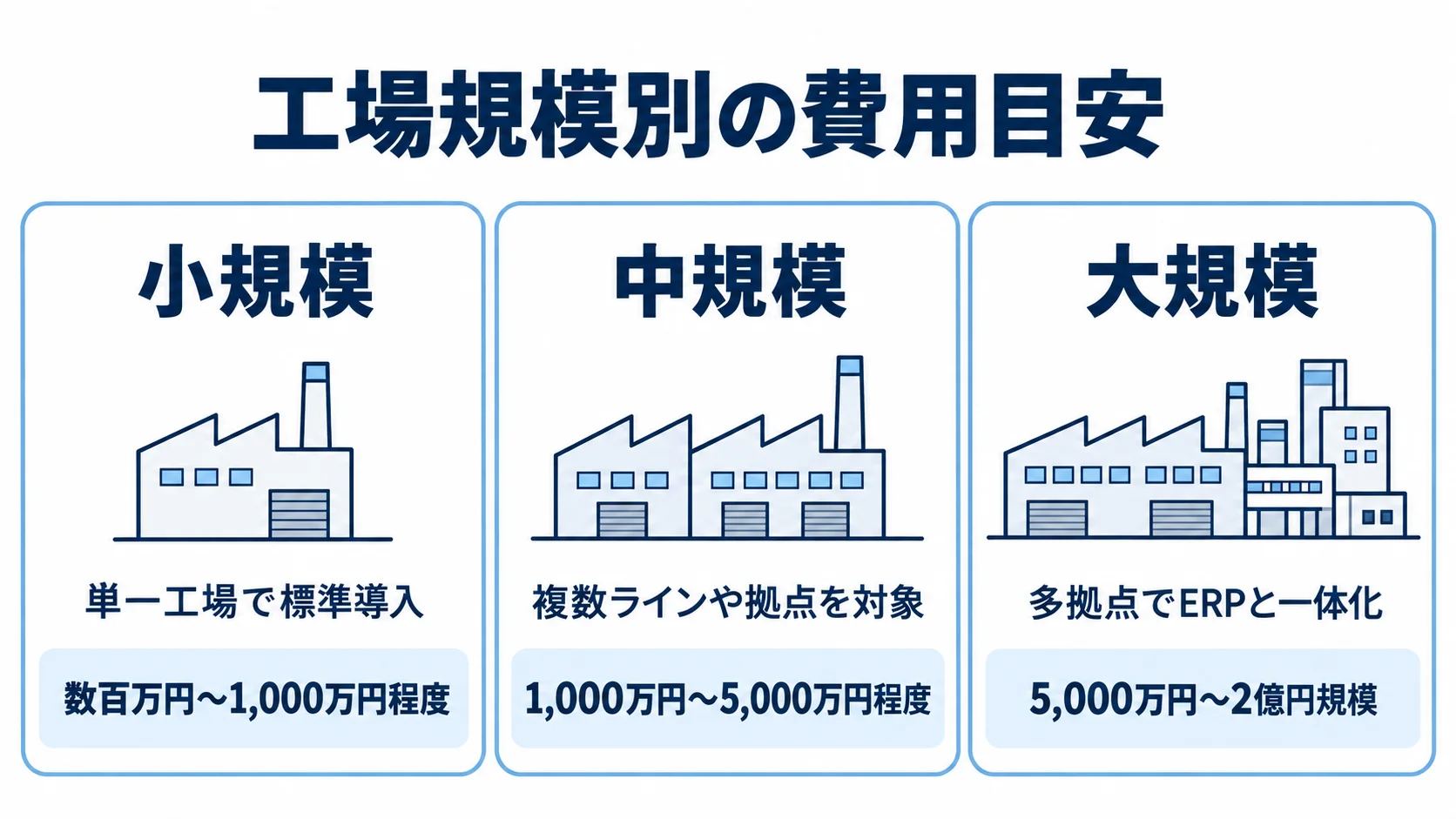

規模別の費用目安

小規模な単一工場で、パッケージ製品をほぼ標準機能のまま導入する場合、費用は数百万円から1,000万円程度に収まることが多いです。生産品目が限られ、既存の業務フローをパッケージ側に合わせられるケースでは、カスタマイズが最小限で済むためコストを抑えやすくなります。

中規模の製造業で、複数ラインや拠点をまたいだ生産管理を行う場合は、1,000万円から5,000万円程度が一つの目安となります。MESや在庫・購買システムとの連携要件が増え、工程マスタやBOMの移行ボリュームも大きくなるため、設計・開発と移行の工数が膨らみます。

大規模な多拠点製造業や、ERPと一体で基幹刷新を進めるケースでは、5,000万円から2億円規模に達することも珍しくありません。IoTによる実績収集の仕組みや、多品種少量生産への柔軟な対応を作り込むほど費用は積み上がります。自社がどのレンジに該当するかは、生産形態の複雑さと連携範囲で大きく決まると考えてください。

手法による費用の違い

リプレイスは別製品・別基盤への置き換えが本質であり、データ移行とFit to Standard(標準機能への業務適合)が費用構造の中心を占めます。既製パッケージを標準のまま使う場合と、自社固有の工程に合わせてフルスクラッチで作り込む場合とでは、費用が数倍単位で変わります。

パッケージ導入型は初期費用を抑えやすく、保守・アップデートもベンダー側で継続される利点があります。一方で、自社の例外工程や割込生産が標準機能で吸収できない場合、追加開発(アドオン)が膨らみ、結果的に高額化するリスクをはらみます。

クラウド型のSaaSを選べば、初期費用は低くなる一方、月額のサブスクリプション費用が継続的に発生します。逆にオンプレミス型は初期投資が大きくなりますが、長期で見ると総保有コストが読みやすい側面があります。手法選定は単純な金額比較ではなく、移行後の運用コストまで含めたシミュレーションで判断することが重要です。

費用の内訳と見落としやすい隠れコスト

生産管理システムリプレイスの費用内訳を分解する図解イメージ

見積総額だけを見て発注すると、後から想定外の出費に直面しがちです。生産管理システムのリプレイスでは、本体開発以外にデータ移行や並行稼働、教育費など多くの費目が積み重なります。ここでは費用の主な内訳と、見積に明示されにくい隠れコストを具体的に解説します。

人件費と工数を構成する費目

システム開発費用の大半は、関わる技術者の人月単価と工数によって決まります。プロジェクトマネージャー、要件定義を担うコンサルタント、設計・開発を担うエンジニア、テスターといった役割ごとに単価が異なり、上流工程ほど単価は高くなる傾向があります。

生産管理の場合は、現状の工程・在庫・購買の業務を可視化するアセスメント工数が初期に発生します。多品種少量生産の例外フローや、IoTによる実績収集の要件を整理する作業は、製造現場へのヒアリングを伴うため軽視できません。この上流工程の精度が、後工程の手戻りとコストを大きく左右します。

本体開発費に加えて、MESや会計・ERPとのインターフェース開発も独立した工数として積まれます。連携先が多いほど結合テストの負荷が増えるため、見積の段階で連携対象システムを漏れなく洗い出しておくことが、後の追加見積を防ぐ鍵となります。

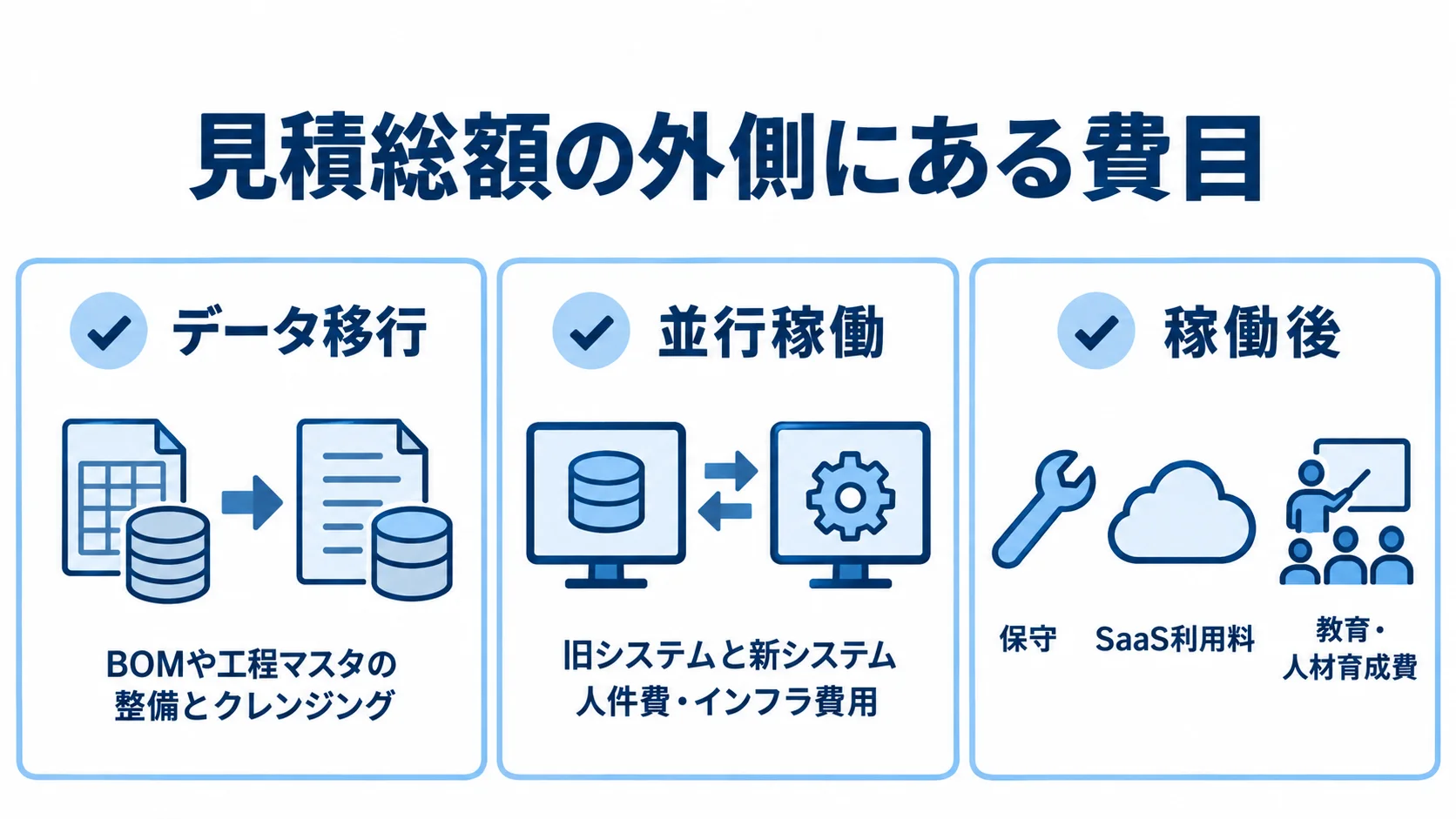

初期費用以外の隠れコストとランニングコスト

生産管理システムのリプレイスで最も見落とされやすいのが、データ移行に伴う隠れコストです。複雑なBOM階層や工程マスタは、過去のバージョン履歴を含めて正確に移し替える必要があり、旧システムの文字コード差や外字、データ構造の不整合をクレンジングする工数が想定以上に膨らみます。

切り替え時には、旧システムと新システムを一定期間並行して稼働させる「並行稼働」のコストも発生します。二重に運用するための人件費やインフラ費用は、見積書に明記されないまま現場負担として表面化することがあるため、事前に期間と体制を確認しておくべきです。

稼働後には、保守費用やSaaSの月額利用料、現場担当者への教育・トレーニング費が継続的にかかります。新しい基盤に伴うライセンス費や、運用を内製化するための人材育成費も見過ごせません。経営層を説得する際は、初期費用の比較ではなく、移行後の運用コスト低減シミュレーションで投資対効果を示すことが効果的です。

コストを抑えるための実務的なコツ

生産管理システムのコストを抑える方法を検討する打ち合わせの様子

費用を抑える鍵は、闇雲な値引き交渉ではなく、開発スコープと進め方の設計にあります。Fit to Standardの徹底、不要機能の勇気ある廃止、段階的な移行といった工夫で、総コストを大きく削減できます。ここでは現場でそのまま使える具体策を解説します。

Fit to Standardと勇気ある廃止

コスト膨張の最大の原因は、自社の例外ルールをすべてカスタマイズで実現しようとすることです。生産管理では「前のシステムではこうだった」という現場の声に押され、特殊な工程をすべて作り込んだ結果、開発が肥大化して頓挫するケースが後を絶ちません。

そこで重要となるのがFit to Standardの考え方です。パッケージの標準機能に業務を合わせることを基本とし、本当に競争力の源泉となる工程だけを個別開発の対象に絞り込みます。この線引きを早期に行うことで、無駄なアドオン費用を大幅に削減できます。

あわせて有効なのが、使われていない機能を思い切って廃止する「リタイア」の判断です。旧システムに残った形骸化した機能を移行対象から外すことで、移行コストと維持費を削減でき、浮いた予算を製造リードタイム短縮などコア領域の刷新に振り向けられます。

段階移行でリスクとコストを分散する

全機能を一斉に切り替える「ビッグバン移行」は、一見すると短期で完了して効率的に見えますが、生産管理では特に危険です。例外工程や割込生産への対応が漏れたまま本番を迎えると、現場が混乱し、結局Excelによる手作業へ逆戻りするシャドーITを生んでしまいます。

このリスクを避けるには、対象工程や拠点を区切って段階的に移行する進め方が有効です。小さく始めて検証しながら範囲を広げることで、不具合の影響を局所化でき、大規模な手戻りによる追加コストを防げます。

段階移行では、本番切り替え前に移行リハーサルを繰り返し、ダウンタイムを最小化する計画も立てやすくなります。一度に投じる予算を分散できるため、効果を確認しながら次の投資判断を下せる点も、経営層にとって納得感のある進め方です。

見積もりを取る際のポイントと注意点

複数のベンダーから見積もりを取り比較検討する担当者

精度の高い見積を引き出すには、発注側の準備とベンダー選定の進め方が決め手となります。要件を曖昧にしたまま相見積もりを取っても、各社の前提がバラバラで比較になりません。ここでは見積取得の実務ポイントと、契約面で押さえるべき注意点を解説します。

要件の明確化と複数社比較の進め方

適正な見積を得る前提として、自社の現状業務を可視化し、何を実現したいのかをRFP(提案依頼書)にまとめることが欠かせません。生産形態、対象工程、連携先システム、移行対象データの量と複雑さを明文化しておくと、ベンダー側の見積精度が格段に上がります。

複数社から見積を取る際は、同じRFPを提示し、同条件で比較できるようにします。金額の安さだけで選ぶのではなく、製造業の業務理解度や類似実績、提案の具体性を見極めることが重要です。極端に安い見積は、後から追加費用が発生する前提になっていないかを疑う必要があります。

評価の指標としては、製造リードタイムの短縮や歩留まり率の改善、予実差異の縮小といったKPIに、その提案がどう寄与するかを各社に説明させると差が見えてきます。費用対効果を数値で語れるベンダーかどうかは、プロジェクト全体の信頼性を測る重要な手がかりとなります。

契約形態の使い分けとロックイン回避

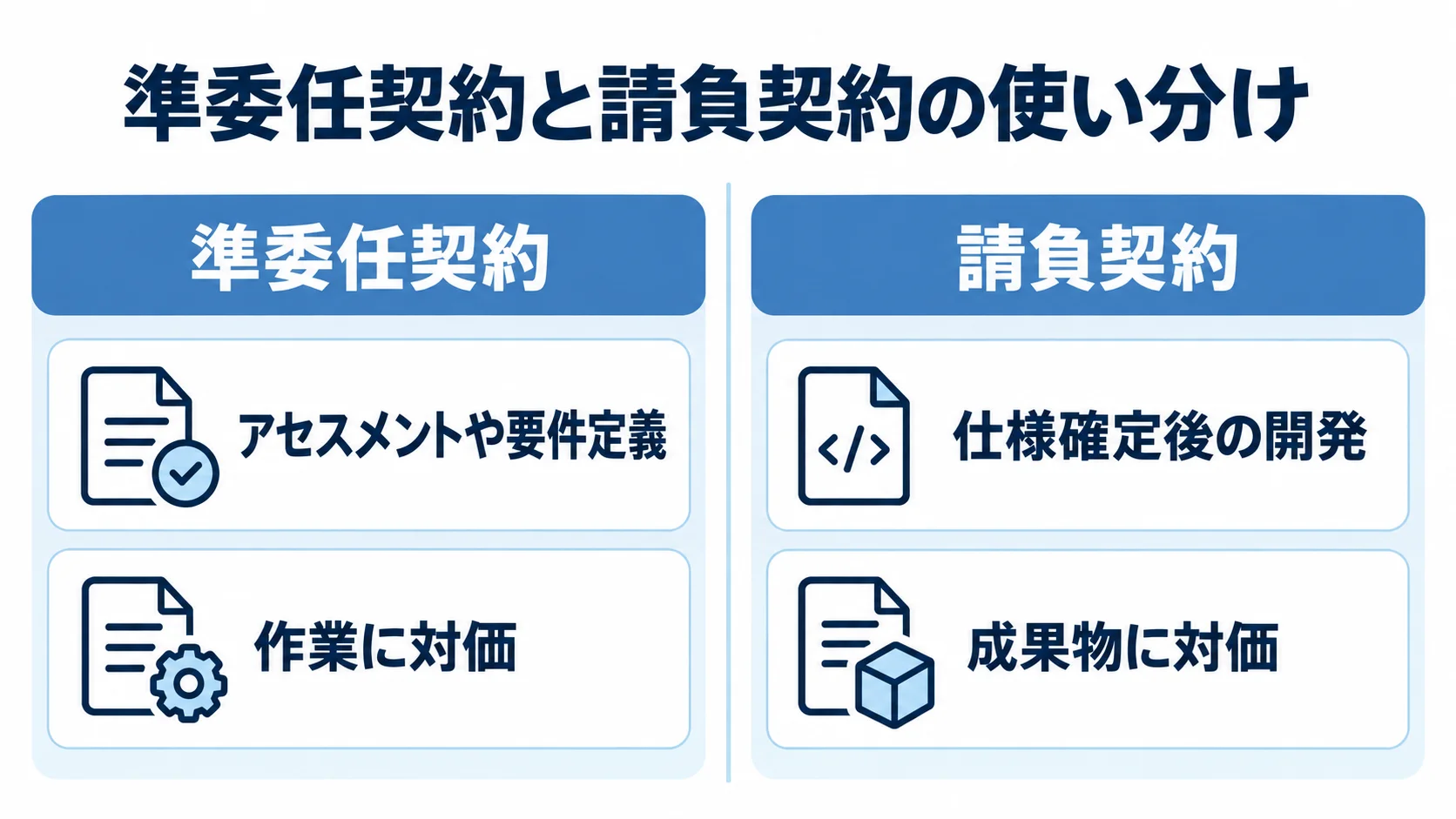

費用面のリスクを抑えるうえで有効なのが、契約形態の使い分けです。要件が固まりきっていないアセスメントや要件定義のフェーズは、成果物ではなく作業に対価を払う準委任契約とし、仕様が確定した開発フェーズで請負契約に切り替える方法が定石です。これにより、不確実な段階での過大な固定金額を避けられます。

あわせて、SLAや責任分界点を契約書に明記しておくことも欠かせません。どこまでがベンダーの責任で、どこからが自社の責任なのかを曖昧にすると、トラブル時に追加費用をめぐる紛争に発展しがちです。

特定ベンダーに依存しすぎるベンダーロックインも、長期的なコスト増の温床です。ソースコードの著作権や運用権限の所在を契約に盛り込み、将来の保守や他社への切り替えに備えておくことが、見積金額に表れない大きな保険となります。

投資判断を支えるデータと経営層への説得

稟議を通すには、費用を「コスト」ではなく「投資」として語る視点が求められます。IPAの調査では、約4,000社を対象とし799社が回答した結果として、自社のレガシー放置がサプライチェーン上の調達元や提供先にも負の波及を及ぼすことが指摘されています。リプレイスを先送りするリスクを定量的に示す根拠として活用できます。

同調査では、CDOやCIOといったCxOを設置している企業ほど情報共有が円滑で、可視化や内製化が進み、モダナイゼーションが順調に進むという明確な相関も示されています。経営層を巻き込む体制づくりそのものが、プロジェクト成功と無駄な手戻りコスト削減につながるという裏付けです。

さらに、2030年には最大79万人規模のIT人材不足が見込まれており、人海戦術での保守は限界を迎えます。古い生産管理システムを抱え続けることは将来の保守要員確保リスクに直結するため、運用コスト低減シミュレーションと合わせて提示すれば、経営層への説得材料として大きな力を持ちます。

まとめ

生産管理システムリプレイスの費用検討をまとめる製造業のチーム

生産管理システムリプレイスの費用相場は、小規模で数百万円から、大規模・ERP一体型では2億円規模まで幅広く分布します。MESや在庫・購買との連携範囲や、複雑なBOM・工程マスタの移行ボリューム、多品種少量生産への対応度合いが、金額を大きく左右する要因となります。

本体開発費だけでなく、データ移行のクレンジングや並行稼働、教育・運用といった隠れコストまで含めて全体像を把握することが、予算を見誤らない第一歩です。Fit to Standardの徹底や勇気ある廃止、段階移行によってコストを抑えつつ、ビッグバン強行による現場のExcel逆戻りを防ぐ進め方が、投資対効果を高めます。

見積を取る際は、RFPで要件を明確化したうえで同条件の複数社比較を行い、準委任から請負への契約切り替えやベンダーロックイン回避を契約に織り込むことが肝心です。IPAの一次データや運用コスト低減シミュレーションを根拠に経営層を説得し、製造リードタイムや歩留まり、予実差異の改善という成果につながるリプレイスを実現していきましょう。

▼全体ガイドの記事
・生産管理システムリプレイスの完全ガイド

株式会社riplaでは、IT事業会社出身のプロフェッショナルが「Impact-Driven型支援」を通じて、プロダクトやシステムの納品・提供を目的とせず、お客様と同じ目線で、事業成果の達成をゴールとして、高品質なDX/開発支援をいたします。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。IT事業会社出身のプロフェッショナルが集う株式会社riplaにおいて、「Impact-Driven型支援」を掲げ、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の実現に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
