生産管理システム移行の開発期間・スケジュール・納期は、いつ、どう切り替えるかと、工程ごとに検証を重ねられるかで決まります。
理由は、仕掛品などのデータを移すことと、生産ラインを止められない中で切り替え時期を合わせることが、移行の難所になるからです。方針は固まったものの、いつ、どう安全に移すかの計画がまだ描けていない製造業の担当者には、現実的な計画を立てるための判断軸になります。
- 戦略:移行方式と対象範囲
- フェーズ:開発・検証・切り替え
- 遅延対策:現場・連携・依頼先の確認
このテーマの全体像は、以下の完全ガイドでご覧いただけます。
▼全体ガイドの記事
・生産管理システム移行の完全ガイド
レガシーシステム刷新の種類・工程・費用・会社選定までの全体像については、無料ホワイトペーパー「レガシーシステム刷新の完全ガイドブック」で詳しく解説しています。
生産管理システム移行の位置づけ(実行フェーズのリスク管理という論点)

生産管理システム移行の開発期間を見積もるための出発点は、「どんな新しいシステムを作るか」ではなく、今動いている製番・品番・BOM・工順データと稼働中の生産ラインを、どう安全に新環境へ移すかにあります。
要件定義や設計がどれほど優れていても、最後にデータを移し生産ラインを切り替える瞬間の進め方を誤れば、出荷停止や仕掛品の行方不明といった致命的な事故につながります。そのため、開発期間の見積もりは、この「移す作業」に固有の工程がどれだけあるかを正確に洗い出すところから始まります。
7波(モダナイゼーション〜改修)との違い
姉妹記事「生産管理システムのモダナイゼーション」は、リホストからリプレースまでの5つの技術的アプローチの使い分けに重心を置いています。「生産管理システム刷新」は、生産計画の精度低下や納期遅延が経営に与える影響を踏まえた経営判断が中心です。「生産管理システム更改」は、保守契約の満了やEOS/EOLといった期限管理に重きを置いています。
「生産管理システムのリニューアル」は、実績入力画面のデザインや操作性という体験価値の刷新に焦点を当てています。「生産管理システムのリアーキテクチャ」は、工程管理・実績収集・品質管理という生産ドメインの境界設計を扱っています。「生産管理システムリプレイス」は、自社開発を続けるか生産管理パッケージへ乗り換えるかを選ぶ製品選定を扱っています。
「生産管理システム改修」は、特定の機能に絞った部分的で小規模な修正が中心です。本記事が扱う生産管理システム移行は、これらのいずれとも異なり、手法や対象範囲の意思決定が済んだあとの「実行段階そのもの」に焦点を絞ります。何を・なぜ変えるかの詳細は、各姉妹記事の完全ガイドでご確認ください。
生産管理システム特有の移行実行課題(仕掛品・工程進捗データ、MES・PLC連携)
姉妹記事「システム移行」総論の論点は、データ移行方式やカットオーバー戦略、並行稼働などを含め、生産管理システムにもそのまま当てはまります。さらに、生産管理システム固有の難所が上乗せされ、データと設備の両面に表れます。
- データ移行:製番・品番・BOM・工順の静的マスタに加え、仕掛品や工程通過中の実績という、刻々と状態が変わるデータを凍結し、新環境へ引き継ぐことが課題です。
- 設備連携:止めれば事業損失が生じる生産ラインで、MES(製造実行システム)や老朽化したPLC(シーケンサー)との連携を維持しながら切り替えることが求められます。
データ移行では、件数が一致していても、部品の状態が「利用可能」であるべきところを「検査中」のまま移行されると、生産や出荷への引き当てができず、現場が即座に混乱します。
カットオーバー戦略別に見る開発期間の違い(工場休止日を活用した一斉移行・段階移行・パラレルラン)
移行実行フェーズの期間を最も大きく左右するのが、生産ラインをどのタイミングでどこまで切り替えるかというカットオーバー戦略の選択です。工場という稼働を止められない現場を抱える生産管理システム移行では、この選択が他業種以上に重い意味を持ちます。
工場休止日(GW・お盆・年末年始・計画停止日)を活用した一斉移行の期間とダウンタイム設計
一斉移行(ビッグバン方式)は、指定した1つのタイミングで全ライン・全データを新システムへ切り替える方式です。並行運用のコストがかからない一方、失敗時には工場全体が停止するリスクを抱えるため、規模が小さく十分な停止時間を確保できる場合に適しています。
工場のシステム移行では、切り替えに使う時間帯を移行の規模に合わせて選ぶのが定石です。大規模で複雑な移行なら、GW・お盆・年末年始といった3〜5日程度の余裕がある長期連休・計画停止日を狙います。中規模でデータ量が多い移行なら、月曜の稼働開始まで2日間の余裕がある週末が選択肢になります。
小規模で短時間に完結する移行なら、平日夜間(22時〜翌5時)を選びます。深夜の疲労や本番特有のデータ増大を見込み、タイムテーブルには、移行リハーサルで実測した作業時間の1.2〜1.5倍をバッファとして組みます。さらに、トラブル対応用の30分〜1時間の予備時間を入れておくことが、翌朝の生産開始を守るための実務上の鉄則です。
ライン・工程単位の段階移行とパラレルラン(並行稼働)の期間
段階移行は、拠点・ライン・工程などの単位でグループを分け、複数回に分けて順次切り替える方式です。特定の1ライン・1拠点を先行させて問題点を洗い出してから、残りのラインへ展開するのが代表的な進め方です。期間の目安は、拠点・部門単位の分割で3ヶ月〜1年、機能単位の分割で6ヶ月〜2年です。
1回あたりの切替対象が小さいぶん、個々のリスクは局所化できます。一方で、新旧システムが混在する期間が長くなるため、ライン間の連携や在庫データ・原価データの整合性を保つ同期の仕組みが複雑になります。
並行稼働(パラレルラン)は、新旧両方の生産管理システムに生産実績などを同時に入力して結果を照合する方式で、期間の目安は2週間〜3ヶ月です。切替失敗のリスクをほぼゼロにできる一方で、現場には二重入力の運用負荷が生じます。そのため、業務停止が許されない主力ラインに絞って採用するのが現実的です。
工程別の期間配分(移行設計・仕掛品データ移行リハーサル・カットオーバー)

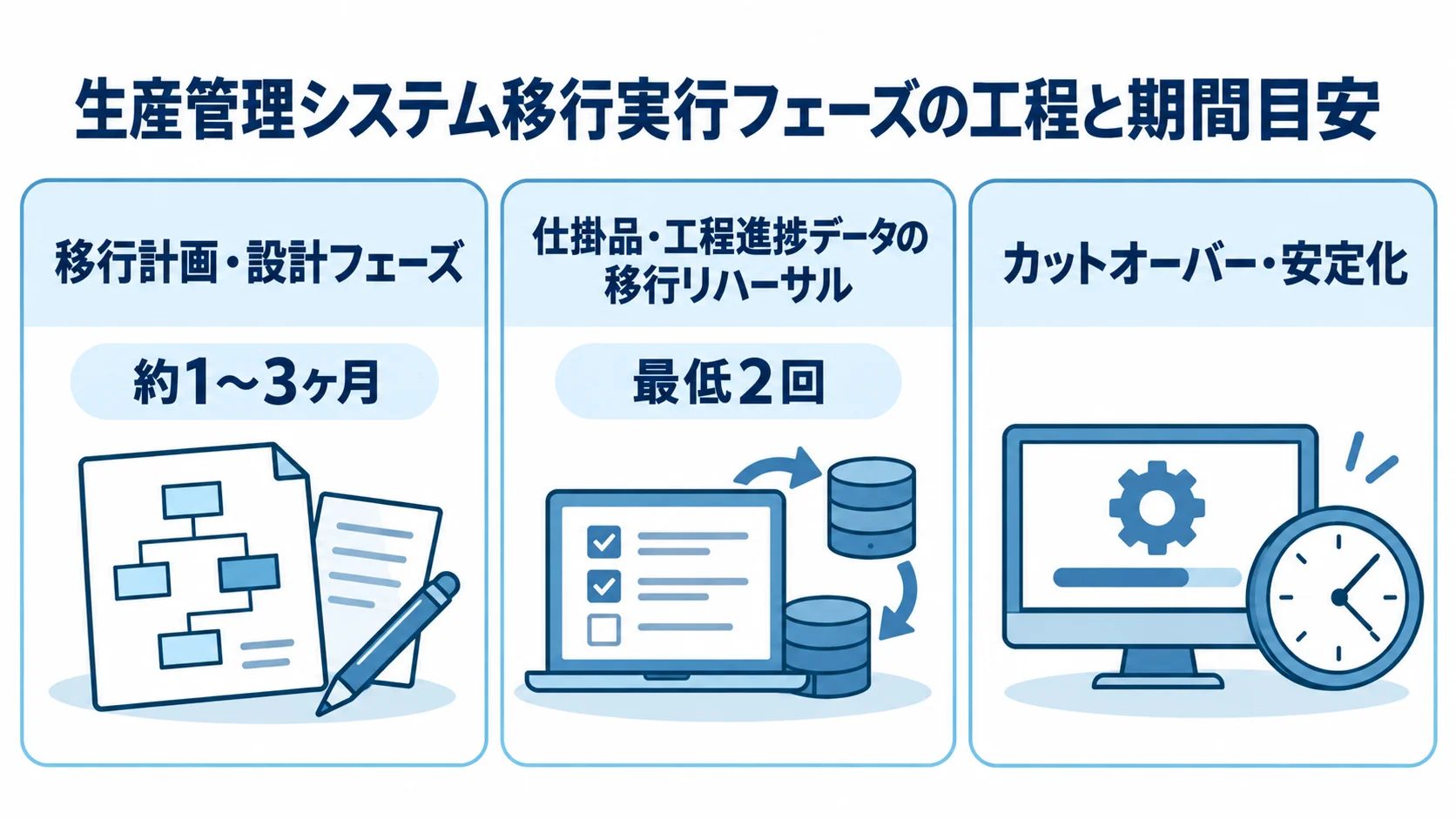

カットオーバー戦略を決めたら、次は移行実行フェーズそのものを工程ごとに分解し、具体的な期間配分を描く段階に入ります。移行実行フェーズは、移行計画・設計、仕掛品・工程進捗データの移行リハーサル、カットオーバー・安定化という3つの工程で構成されます。
移行計画・設計フェーズ(製番・品番・BOM・工順データの洗い出しとフリーズウィンドウ設計)
移行計画・設計フェーズでは、現行の製番・品番・BOM・工順データを洗い出して品質を調べ、移行対象と移行対象外を切り分けます。さらに、新旧システム間のデータマッピングを行い、カットオーバー戦略を決めます。期間の目安は約1〜3ヶ月です。
この段階で特に重要なのが「フリーズウィンドウ」の設計です。生産管理システムのデータは動き続けるため、大部分のマスタデータ・実績データは事前にロードしておきます。そのうえで、切替直前の短い時間だけ現場のデータ更新を凍結し、その間の差分だけを新環境に反映させると、本番当日のダウンタイムを大幅に短くできます。
フリーズウィンドウをいつ、どの範囲で設定するかは、生産現場の勤務シフトや締め処理のタイミングと突き合わせて決めておきます。この設定を詰めておくことが、後工程の手戻りを防ぐ最も有効な予防策になります。
仕掛品・工程進捗データの移行リハーサル(複数回の反復と締め処理との整合)
製番・品番・BOM・工順といった静的なマスタデータの移行は、数週間〜1ヶ月程度で完了することが多いです。一方、仕掛中の製番データや工程進捗データという動的なトランザクションデータは、期間よりも実施回数で管理するのが実務の基本です。最低2回の実施が強く推奨されます。
1回目は、「利用可能」であるべき在庫が「検査中」のまま移行されるといったステータスの誤移行や、手順の漏れを洗い出す回と位置づけます。2回目は、改善策を手順に反映したうえで、本番と同じ流れで許容ダウンタイム内に完走できるかを最終確認する回です。
移行の時期は、月次の生産計画サイクルや原価の締め処理と重ならないように決めます。締め処理の直前や直後にカットオーバーを設定すると、仕掛品の評価額や工程別実績の集計が新旧どちらのシステムに属するか曖昧になり、経理・原価管理部門を巻き込んだ混乱を招きます。
納期を左右する遅延要因(仕掛中データのステータス誤移行・MES連携未検証・ロールバック未整備)

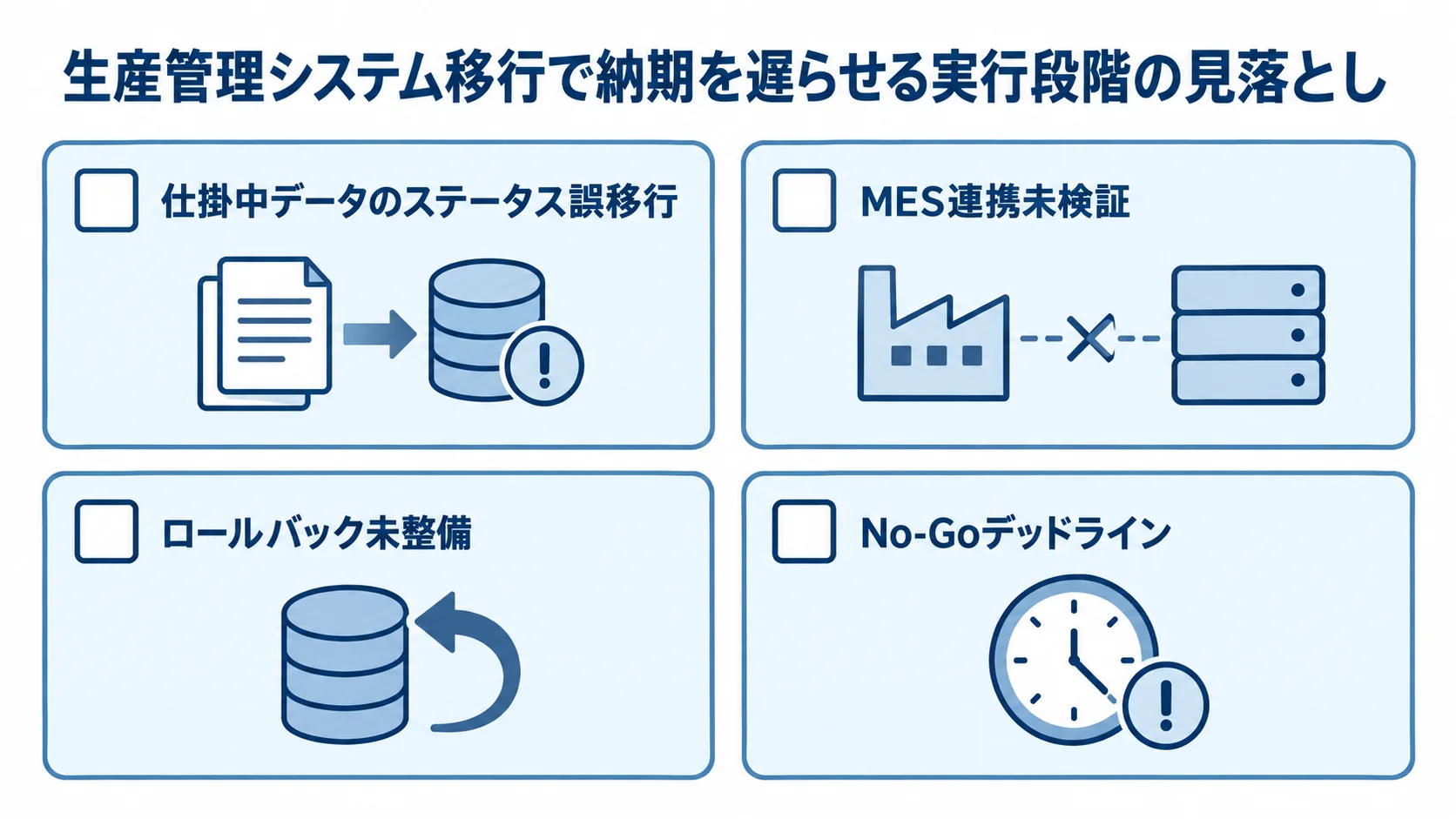

生産管理システム移行のスケジュールが計画を超えて延びる原因は、上流の設計ミスというより、実行段階に固有の見落としにあるケースがほとんどです。特に頻発するのは次の2つです。
仕掛中製番・在庫ステータスの誤移行が招く生産停止
移行実行フェーズで最も典型的な遅延要因は、仕掛中の製番データや部品在庫の「状態(ステータス)」の誤移行です。件数や数量が一致していても、本来「利用可能」であるはずの在庫が「検査中」や「引当済」のまま新システムに移行されることがあります。そうなると、現場は生産や出荷への引き当てができず、システムを止めて手作業で状態を訂正する事態に追い込まれます。
これは、静的なマスタデータの検証だけでは見つけにくい、動的なトランザクションデータ特有の落とし穴です。対策は、移行計画の段階で「未出荷の受注」「発注済みの部品」「製造途中の仕掛品」それぞれのステータスを、新システムのどの値に対応させるかを1件ずつ明文化しておくことです。そのうえで、リハーサルのたびにステータスの一致件数を機械的に照合する検証を組み込みます。
MES・レガシーPLC連携の疎通未検証とNo-Goデッドライン未整備
もう一つの典型的な遅延要因は、MES(製造実行システム)や老朽化したPLC(シーケンサー)との連携を、要件定義の段階で実機検証しないまま本開発に進んでしまうことです。独自の通信規格を持つ設備は、最新の生産管理システムと直接連携できないケースが多くあります。この事実が移行リハーサル当日に初めて分かると、作業時間内に対処しきれず、移行そのものが頓挫します。
あわせて、移行中に致命的な不具合が発覚したときに旧環境へ即座に切り戻す「ロールバック計画」と、その発動基準を数値で定めた「No-Goデッドライン」を、事前に用意しておく必要があります。これらを用意していないと、当日の判断が後手に回り、業務停止時間が際限なく延びるおそれがあります。
No-Goの基準の例は、所定の時刻までに復旧の見込みが立たない場合、データ欠損や金額誤差が許容値を超えた場合、MES・WMSとの連携がタイムアウトした場合です。この2つは、移行リハーサルの中で一度実際に発動させて訓練しておくことが、当日の判断スピードを大きく左右します。
依頼先選定・カットオーバー当日の体制構築が移行期間に与える影響
同じ規模の生産管理システムでも、どのパートナー企業に移行実行を依頼するかによって、実際にかかる期間は大きく変わります。移行は専門性の高い工程だからこそ、依頼先の実績と当日の体制設計が期間短縮の鍵を握ります。
生産管理システムの移行実績・移行リハーサル設計力の確認ポイント
依頼先を選ぶ際は、まず、製番・品番・BOM・工順という生産管理特有のデータ構造への理解と、MES・現場設備との連携実績を確認します。工場の生産方式(受注生産・見込生産・混流生産)を理解しないまま移行スクリプトを組むと、仕掛品のステータス設計を誤りやすくなります。
次に見たいのは、移行リハーサルの進め方をどれだけ具体的に描けるかです。何回リハーサルを行い、それぞれで何を検証するか、フリーズウィンドウをどう設計するかを、提案の段階で明確に示せる依頼先ほど、当日のトラブルを未然に防ぐ実務力が高いと判断できます。契約前に、これらの点を具体的な実績や数値とともに説明してもらうことが、期間見積もりの妥当性を確かめる近道です。
カットオーバー当日の体制(移行本部・工場責任者・ハイパーケア期間)
カットオーバー当日は、「移行本部(ウォールーム)」体制を敷き、役割を明確に分けるのが実務上の標準です。中心になるのは、移行作業を統括するリーダーとデータベース担当です。そのほか、生産現場での動作確認、MES・設備連携の確認、問い合わせ対応の窓口を、それぞれ別の担当が受け持ちます。
工場の生産技術部門や現場責任者も、仕掛品の状態確認や動作検証に加わるため、協力の工数が必ず発生します。そのため、この体制と役割分担、先述のNo-Goデッドラインを契約前にどこまで具体的に決めておけるかが、当日の意思決定スピードを左右します。
移行完了後の数週間は「ハイパーケア期間」とし、通常より手厚い監視体制を敷きます。この期間にMRPパラメータの微調整とMES連携の稼働監視を続ける計画を組み込んでおくと、想定外の不具合が出やすい移行直後にも迅速に対応できます。これにより、実質的な移行完了までの期間を見誤らずに済みます。
まとめ
ここまで、生産管理システム移行の開発期間・スケジュール・納期について、位置づけからカットオーバー戦略、工程別の期間配分、遅延要因、依頼先と当日の体制まで順に見てきました。
開発期間を正しく見積もる鍵は、移行を新システムの設計・開発の延長としてではなく、仕掛品・工程進捗データと生産ラインを安全に移す独立したリスク管理プロジェクトとして捉えることにあります。
納期を守るには、工場休止日の活用とフリーズウィンドウの設計を詰めることが欠かせません。仕掛中データのステータス照合やNo-Goデッドラインの事前合意に、どれだけ時間を割けるかが、納期遵守の最大の鍵になります。
上流の意思決定については、姉妹記事「生産管理システム刷新」と「生産管理システムのモダナイゼーション」を参照してください。実行フェーズと上流工程の双方を見て計画を立てることをお勧めします。
▼全体ガイドの記事
・生産管理システム移行の完全ガイド
▼開発を相談する前に読みたい無料ホワイトペーパー
・レガシーシステム刷新の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
