生産管理システムのモダナイゼーションは、上流工程だけで4〜7ヶ月、実装は数ヶ月から12〜30ヶ月以上かかり、選ぶ技術的アプローチで大きく変わります。
期間を左右するのは、既存データと設備連携をどこまで引き継ぐかです。工程別の配分や納期、並行稼働まで、生産管理システムに絞って解説します。
▼全体ガイドの記事
・生産管理システムのモダナイゼーションの完全ガイド
レガシーシステム刷新の種類・工程・費用・会社選定までの全体像については、無料ホワイトペーパー「レガシーシステム刷新の完全ガイドブック」で詳しく解説しています。

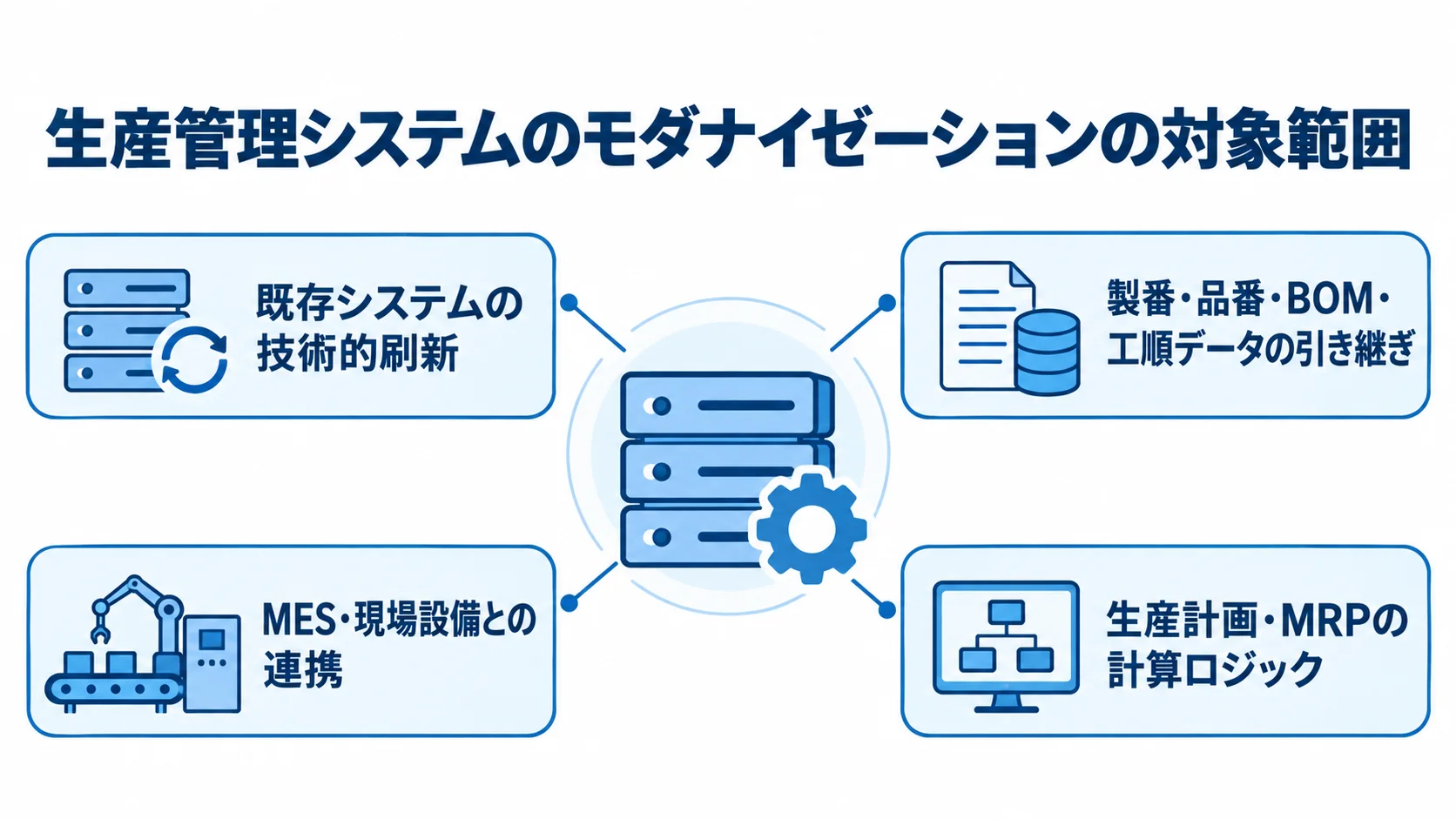

生産管理システムのモダナイゼーションの位置づけ(対象範囲の確認)

同じ「生産管理システム」というキーワードでも、新規導入・業務プロセス診断・既存刷新では、プロジェクトの前提がまったく異なります。そのため、開発期間を正しく見積もるには、まず「何を刷新するのか」という対象範囲を、隣接する2つの記事群と切り分けて理解しておく必要があります。
- 新規導入:生産計画・MRPのロジックをゼロから設計する、グリーンフィールドの導入です。
- 生産管理コンサル:業務プロセスを診断し、改善を提案する領域です。
- モダナイゼーション:既存システムを技術的に刷新し、データや連携を引き継ぐ取り組みです。
生産管理システム開発(新規導入)・生産管理コンサルとの違い
「生産管理システム開発」の記事は、既製のクラウドサービスやパッケージを一から選定・導入する、グリーンフィールドのプロジェクトを想定しています。要件定義から生産計画・MRPのロジックをゼロから設計し、稼働までの期間は、クラウド型で1〜3ヶ月、フルスクラッチ型で6ヶ月〜数年と語られます。
これに対して本記事が扱うモダナイゼーションは、すでに数年〜十数年にわたって稼働してきた生産管理システムが存在することが前提です。その中身は、オンプレミスのサーバーや汎用機の上で動く古いパッケージであったり、表計算ソフトで生産計画や進捗を管理していたりするケースも珍しくありません。
- 生産管理コンサル:生産計画ロジックや製番管理の考え方を診断し、中立的な立場で業務プロセスを設計することが主目的です。
- システム導入:そのコンサルの提言を実現する下流工程にすぎません。
- 移行の論点:既存の製番・品番・BOM・工順データや、MES・現場設備との連携を、新環境へどう引き継ぐかです。
一方で、本記事のモダナイゼーションは既存システムという技術資産をどう刷新するかが主題で、ここが新規導入やコンサルとの最大の違いです。
「システムのモダナイゼーション」総論との違い(5Rの位置づけ)
「システムのモダナイゼーション」総論は、対象システムの種類を問わず、リホストからリプレースまでの5つの代表的なアプローチを横断的に解説するものです。本記事はその枠組みを引き継ぎ、この5つを便宜的に5Rと呼びながら、対象を生産管理システムに絞って、より具体的な期間や事例に落とし込みます。
生産管理システムのモダナイゼーションでは、5Rのどれを選ぶかによって、生産計画・MRPの計算ロジックをどこまで引き継ぐか、製番管理DBの構造をどこまで作り直すかが変わります。それがそのまま、開発期間に直結します。たとえば、単にサーバーをクラウドに移すだけのリホストであれば、MRPの計算ロジックは一切変えないため、短期間で完了します。
一方で、老朽化した生産計画ロジックそのものを作り直すリビルドを選ぶと、製番単位の進捗・原価と直結する計算式を1つずつ検証し直す必要があり、期間は大きく延びます。なお、経営層がなぜ・いつ刷新するかという投資判断に重心を置いた「生産管理システム刷新」は、別の記事で扱う予定です。本記事は、技術的にどうモダナイズするかというHOWの解説が中心です。

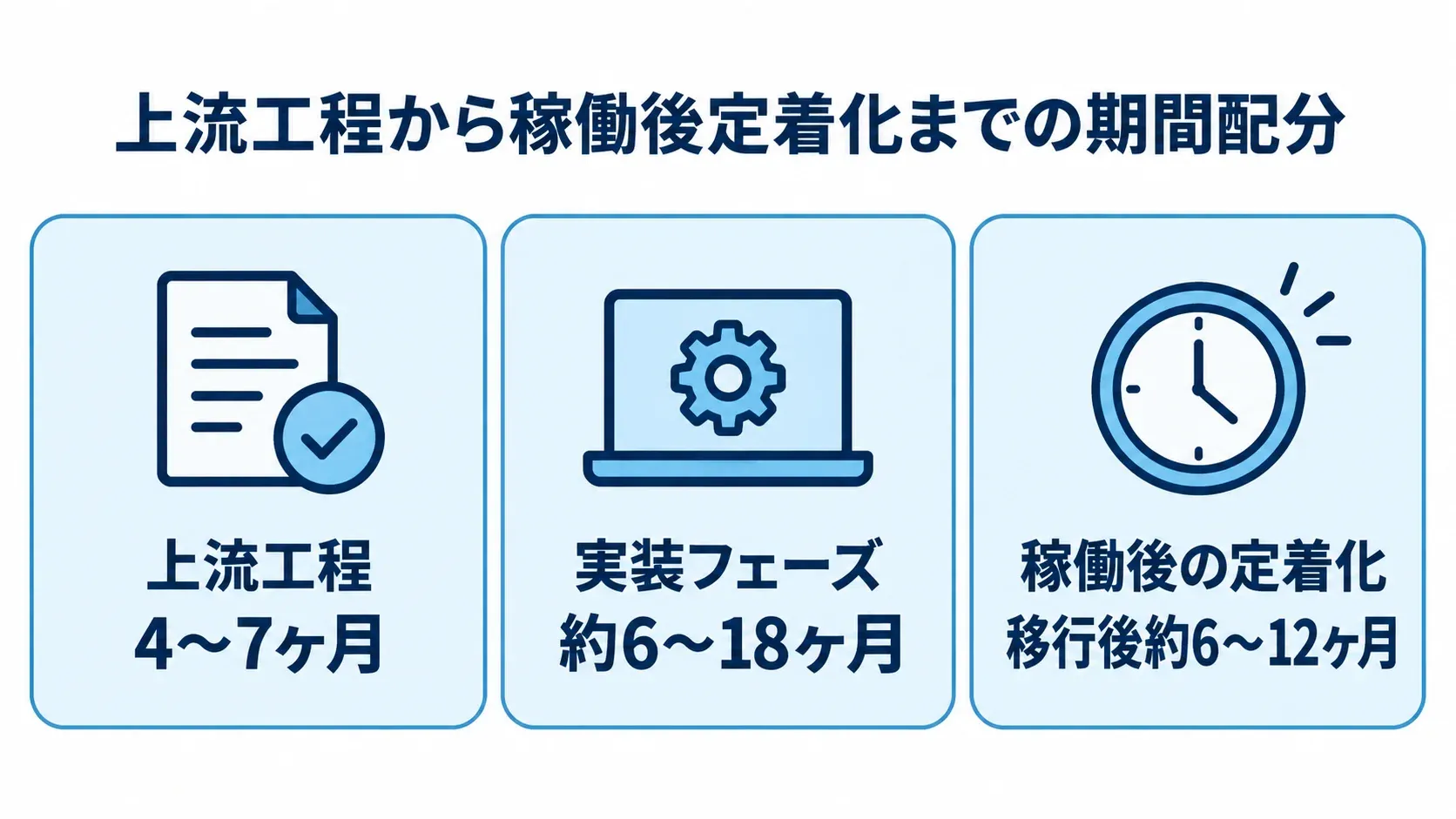

開発期間・スケジュールの全体像(工程別の期間配分)

生産管理システムのモダナイゼーションのスケジュールは、実装フェーズだけでなく、その前後の上流工程と稼働後の定着化フェーズまで含めて描く必要があります。特に、既存の製番・工程データを扱う移行系の工程は、新規導入にはない独自の時間を要します。
現状アセスメント〜移行方針決定までの上流工程
上流工程は、現状アセスメント・分析(約2〜3ヶ月)、目標設定・移行対象の優先順位決定(約1〜2ヶ月)、方針・技術的アプローチの決定とベンダー選定(約1〜2ヶ月)の3ステップで構成されるのが一般的です。現状アセスメントでは、既存の製番・品番・BOM・工順をどのようなデータ構造で持っているか、MES・現場設備・上位ERPとどう連携しているかを一覧にし、どこにどれだけ技術的負債があるかを洗い出します。
この段階で古いPLC(シーケンサー)や独自通信規格の設備がつながっている場合は、そのインターフェースをすべて洗い出しておくことが、後工程の手戻りを防ぐ最大の予防策です。目標設定では、保守コストの削減率や生産計画の精度向上といった定量的なKPIを設定し、全ラインを一斉に刷新するか、主力ラインや特定の製品群から着手するかを決めます。
方針決定では、生産方式の複雑さと予算・期間の制約をふまえて、後述する5R(リホスト〜リプレース)のどれを採用するかを選びます。上流工程だけで合計4〜7ヶ月程度を要することが多く、ここを省略して実装に急ぐと、移行対象のデータ範囲や技術的アプローチの選定を誤り、後工程で大きな手戻りが発生するリスクが高まります。
製番・工程データ移行を含む実装〜稼働後定着化の期間
計画が固まった後の実装フェーズは、約6〜18ヶ月が目安です。ただし、選ぶ技術的アプローチと既存データ・設備連携の複雑さによって大きく変わります。実装フェーズには、システム本体の構築・改修に加えて、既存の製番・品番・BOM・工順データを新環境に移すデータ移行が必ず含まれます。
マスタ登録・初期データ移行の費用相場は50万〜100万円程度で、データ移行費用単体でも5万〜30万円程度が目安とされています。刷新プロジェクトで見落とされがちな、追加のコストと工数です。実装が完了しても、それで終わりではありません。
稼働後の定着化フェーズは、移行後約6〜12ヶ月にわたり、MRPパラメータのチューニング、MES・現場設備との連携状況の監視、現場担当者への教育を続ける必要があります。生産管理システムは、月次の生産計画サイクルや締め処理といった業務リズムを持ちます。この定着化フェーズを見積もりに含めず「本番稼働=プロジェクト完了」と捉えると、定着までの期間を大幅に過小評価します。
5つの技術的アプローチ別に見る開発期間の違い
生産管理システムのモダナイゼーションでは、5つの技術的アプローチ(5R)のどれを選ぶかによって、開発期間が数ヶ月から数年まで大きく変わります。その5Rは、リホスト・リプラットフォーム・リファクタリング・リビルド・リプレースです。生産計画・MRPの計算ロジックと製番管理DBの構造を、どこまで引き継ぐかが期間を左右する最大の分岐点です。
短期で済むリホスト・リプラットフォームの期間目安
リホスト(リフト&シフト)は、生産管理システムのコードや生産計画・MRPの計算ロジック、製番管理のデータ構造を一切変えず、インフラだけをクラウドに移す手法です。期間は数ヶ月からで、最も短く済みます。また、オンプレミスのサーバーや汎用機は、老朽化による再購入が概ね5〜7年周期で必要になるため、その更新に合わせてリホストを選ぶ製造業も少なくありません。
ソフトウェアのサポート終了(EOL)への対応を急ぐ場合にも、この手法が最速の選択肢になります。リプラットフォームは、生産管理システムの基本構造を維持しながら、生産管理データベースをマネージドサービス化したり、夜間バッチで実行するMRP計算処理の一部をコンテナ化したりする手法です。期間の目安は約4〜10ヶ月です。
生産計画・MRPの計算ロジックには手を入れないため、リビルドやリファクタリングより検証範囲が限られ、比較的短期間で刷新できます。ただし、どちらの手法も既存のデータ構造と業務ロジックをそのまま引き継ぐため、老朽化した生産計画ロジックや複雑化しすぎた製番管理の仕組みは温存されます。稼働後の保守性という点では、課題が残りやすく、留意が必要です。
長期化しやすいリファクタリング・リビルドの期間目安
リファクタリングは、生産計画・MRPの計算ロジックを維持しながら、コードの内部構造を整理し直す手法で、期間の目安は約8〜18ヶ月です。たとえば、長年の改修で複雑化した製番採番ルールを整理し、マイクロサービス化を進める場合は、既存と新しい処理結果が一致するかを確かめる回帰テストに相応の時間がかかります。
リビルドは、既存の生産管理システムを廃棄し、クラウドネイティブなアーキテクチャでゼロから再構築する最も大規模な手法で、期間は12〜30ヶ月以上に及ぶこともあります。なかでも、生産計画の立て方から見直して、複数ライン・複数拠点の生産計画とMRPを横断的に統合管理する仕組みを作り直すケースでは、この規模の期間を見込む必要があります。
一方で、リプレース(SaaS・パッケージへの移行)は、自社で開発を抱えない分、中程度の期間で済むことが多いです。ただし、標準機能への合わせ込み(Fit to Standard)や製番・品番データのクレンジングに、想定以上の時間がかかりがちです。どの手法でも、データモデル(生産管理DB・製番管理のテーブル設計)の見直しが期間を左右します。これを放置すると、効果が出ず、期間だけが延びかねません。
生産管理システム特有の納期遅延要因

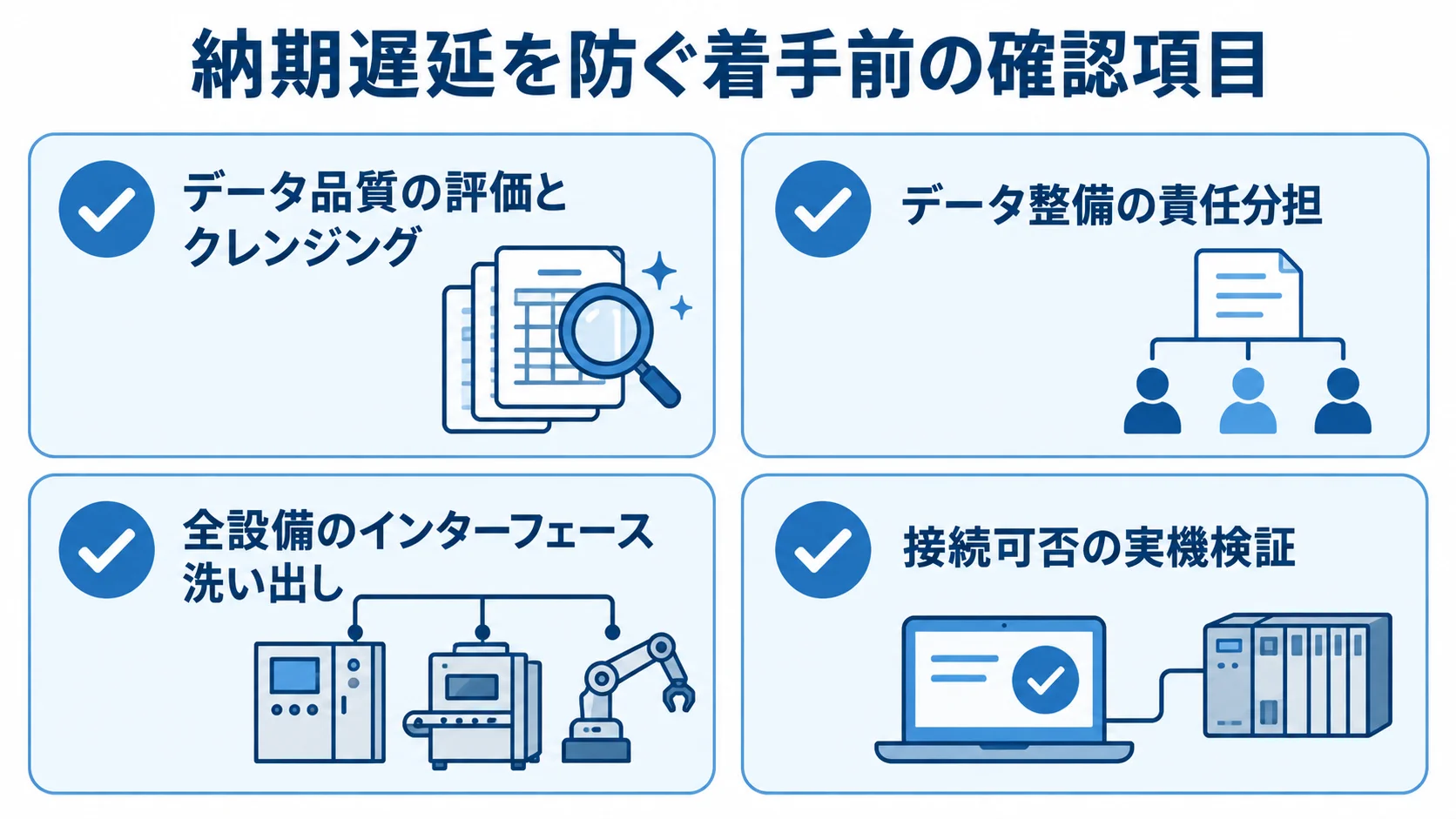

生産管理システムのモダナイゼーションは、既存の製番・工程データや稼働中の設備・MESを抱えるため、新規導入とは異なる要因でプロジェクトが停滞し、納期遅延を招きやすくなります。代表的な2つの要因と対策を、順に見ていきます。
製番・品番・BOM・工順データの移行リスク
納期遅延の最も典型的な要因は、製番・品番・BOM(部品表)・工順データの移行工数の過小評価です。背景には、長年運用してきた汎用機やオンプレミスの生産管理システムに、データ形式や文字コードの違い、マスタデータの重複・欠損といった「データの劣化」が蓄積しているのが常です。
これをそのまま新システムに流し込むと、エラーが多発し、稼働後に「在庫数が合わない」「部品構成が違う」といった深刻な業務停止を引き起こしかねません。特に、仕掛中の製番データや工程進捗データといった動的なトランザクションデータは、静的なマスタデータ以上に移行の難易度が高く、本番前に最低2回以上のリハーサル移行が推奨されます。
また、初期段階で「データ整備の責任は発注企業側か、移行仕様の提示はベンダー側か」という役割分担を合意しないまま進め、責任の押し付け合いからプロジェクトが頓挫した失敗事例もあります。そのため、対策は、着手と並行して、あるいは着手前にデータ品質の評価とクレンジングを先行して完了させ、データ整備の責任分担を契約段階で明文化しておくことです。
MES・現場設備連携とレガシーPLCの技術的不確実性
もうひとつの典型的な遅延要因は、MES(製造実行システム)や現場設備との連携互換性です。生産管理システムの効果を高めるには、現場の設備や工程から実績データを自動で集め、MESや上位ERPと正確に連携させる必要があります。ところが、古いPLC(シーケンサー)や独自通信規格を持つ海外製の工作機械などは、最新システムと直接デジタル連携できないケースが頻出します。
この点が開発の後期段階で発覚すると、高額なプロトコル変換システムやデータ中継用の中間サーバーの構築が急遽必要になり、莫大なコスト超過や導入遅延を招きます。この領域は、作ってみないと分からない技術的不確実性が最も高いところです。
対策として、機械側の改修が高額なときは、通信機能を無理に新規開発せず、機械の外側に後付けの温度・振動センサーを置いてデータを集める「レトロフィットIoT」を採用する方法があります。その結果、開発費用を数分の一に圧縮できるケースがあります。したがって、要件定義の最初期に対象の全設備のインターフェースを漏れなく洗い出し、接続可否を実機で検証しておくことが、納期を守る現実的な備えです。
生産ラインを止められない中での並行稼働・段階的カットオーバー
工場を24時間・365日近く稼働させている製造業では、業務停止リスクを抑えながらどうシステムを切り替えるかが、プロジェクトの成否を分ける最重要論点です。新旧システムの切り替え方式と、そのリスク対策を取り上げます。
段階移行方式とパラレル方式の選択
生産ラインを止められない中でシステムを切り替える方式には、大きく分けて2つの考え方があります。ひとつは、対象ライン・対象工程を業務単位で段階的に切り替える「段階移行方式」です。影響範囲を局所化しやすい一方で、切り替えが完了するまでの期間が長期化しやすいという特性があります。
もうひとつは、新旧システムを一定期間同時に稼働させてデータの整合性を確かめながら移行する「並行運用移行方式(パラレル方式)」で、安全性を重視する現場で広く採用されています。ただし、いずれの方式も新旧システムが一時的に共存するため、データの二重入力による現場の負荷や、新旧データベースをリアルタイムに近い速さで同期させるための追加コストを抱えます。
生産管理システムの場合、並行運用の期間中は、生産計画・MRPの計算結果が新旧で一致しているかを継続的に監視する体制が必要です。さらに、この監視体制の構築にも一定の準備期間がかかります。どちらの方式を選ぶかは、稼働率や許容できるダウンタイムの長さ、社内の運用体制によって変わるため、初期段階で現場責任者を交えて検討すべきです。
リハーサルとロールバック計画の徹底
移行リスクを極小化するには、実データでリハーサルを繰り返し、「ダウンタイムの実測値」をあらかじめ算出しておく必要があります。生産管理システムのリハーサルでは、品目マスタなどの静的データに加えて、仕掛中の製番データや工程進捗データといった動的なトランザクションデータも扱います。それらが週末や夜間など限られた時間内に正確に移行できるかを検証することが欠かせません。
加えて、万が一移行で致命的なエラーが発覚した場合に備え、旧システムでの操業へ速やかに戻す「切り戻し手順(ロールバックプラン)」を用意します。現場・情報システム部門・ベンダー間の緊急連絡体制も、あらかじめ明文化しておくことが、実務上の極めて強固な安全対策になります。
生産ラインが停止すると部品の調達や製品の出荷が滞り、サプライチェーン全体に影響が波及するため、この切り戻し計画を軽視することはできません。ビッグバン方式のような一斉切り替えを避け、対象ラインや製品群を絞ったインクリメンタルな移行と、十分なリハーサル、万全のロールバック体制を組み合わせることが、納期と業務継続性の両方を守るための鉄則です。
まとめ
ここまで、工程別の期間配分、5R別の期間の違い、納期遅延の要因、並行稼働の進め方を見てきました。期間は、上流工程だけで4〜7ヶ月かかり、実装フェーズは既存データを引き継ぐリホストの数ヶ月から、ゼロから作り直すリビルドの12〜30ヶ月以上まで、選ぶアプローチで大きく変わります。加えて、稼働後も6〜12ヶ月の定着化期間が必要です。
生産管理システムのモダナイゼーションにおける最大の論点は、ブラウンフィールド特有の制約をどうコントロールするかです。その制約とは、既存の製番・品番・BOM・工順データの移行、MES・現場設備との連携互換性の維持、そして生産ラインを止められない中での並行運用の3つです。
ビッグバン方式を避け、段階移行方式やパラレル方式で慎重に移行を進めることが望ましいです。そのうえで、既存設備・データ移行の実績が豊富なパートナーに、早めに相談することをお勧めします。
▼全体ガイドの記事
・生産管理システムのモダナイゼーションの完全ガイド
▼開発を相談する前に読みたい無料ホワイトペーパー
・レガシーシステム刷新の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
