生産管理システムのリアーキテクチャの開発期間・スケジュール・納期について

生産管理システムのリアーキテクチャは、稼働中のシステムを作り替えるなかで、構造そのものの再設計に絞った取り組みです。IoT・PLC連携を含む場合、本番完全稼働までは12〜18ヶ月が標準的です。期間を大きく左右するのは、ドメインの境界設計、データ収集基盤の難易度、依頼先の選び方です。

姉妹記事は、それぞれ次の観点に重心を置いています。

  • モダナイゼーション:5つの技術的アプローチを並べて扱う総論です。
  • 刷新:経営層の投資判断が中心です。
  • 更改:保守契約満了やEOS/EOLを期限として扱います。
  • リニューアル:現場オペレーターの操作体験が中心です。

▼全体ガイドの記事
・生産管理システムのリアーキテクチャの完全ガイド

生産管理システムのリアーキテクチャの位置づけ(生産ドメインの技術深掘りという論点)

開発期間を正しく見積もる出発点は、工程管理・実績収集・品質管理という生産ドメインを、どのような構造に設計し直すかという技術的な判断にあります。

多くの生産管理システムは、生産計画から原価管理までの機能が単一のアプリケーションに密結合したモノリシックな構造で作られています。そのため、機能追加や現場設備の変更のたびに、コード全体の依存関係を洗い直す必要が出てきます。

開発期間の見積もりは、この構造上の限界を、生産ドメインのどの単位で、どこまで解消するかを決めるところから始まります。

「モダナイゼーション」「刷新」「更改」「リニューアル」との違い

「生産管理システムのモダナイゼーション」は、リホスト・リプラットフォーム・リファクタリング・リビルド・リプレースという5つの技術的アプローチの使い分けを扱う姉妹記事です。「生産管理システム刷新」は、生産計画の精度低下や納期遅延といった経営インパクトを踏まえた、経営層の内発的な投資判断が中心です。

「生産管理システム更改」は、保守契約満了やEOS/EOLという、外部から迫る期限への対応が中心です。「生産管理システムのリニューアル」は、現場オペレーターの実績入力画面のデザインや操作性といった、体験価値の刷新に重心を置いています。

本記事が扱うリアーキテクチャは、これらとは異なり、構造そのものの設計に踏み込む技術専門記事です。具体的には、工程管理・実績収集・品質管理の境界をどう設計し直すか、IoT・PLCのデータをどう収集・処理する基盤を築くかが焦点になります。経営判断や他の技術手法の詳細は、各姉妹記事の完全ガイドでご確認ください。

「システムリアーキテクチャ」総論との違い(生産ドメインへの特化)

姉妹記事「システムリアーキテクチャ」は、対象システムの種類を問わず、構造再設計の枠組みを総論として解説します。その枠組みには、モノリスからマイクロサービスへの分解、DDD、API-first設計、クラウドネイティブアーキテクチャパターンが含まれます。本記事はこの枠組みを引き継ぎながら、対象を生産管理システムに絞り、より具体的な期間や事例に落とし込みます。

生産管理システムでは、工程管理・実績収集・品質管理の3つのドメインをどう境界づけるかが、開発期間を大きく左右します。加えて、工場のPLC・センサーから発生するリアルタイムデータをエッジ側で処理し、ストリーム処理基盤へつなぐ設計も、他業種のシステムには見られない固有の課題です。

総論では抽象的にしか扱われないこの2つの論点を、具体的な数値とともに掘り下げる点が、本記事の特徴です。

ポイント

期間の見積もりは、生産ドメインをどの構造に設計し直すかを先に決めると、前提がそろいやすくなります。姉妹記事との違いは、構造そのものの設計に絞る点にあります。

工程別の期間配分(要件定義・DDD設計から実装・リリース)

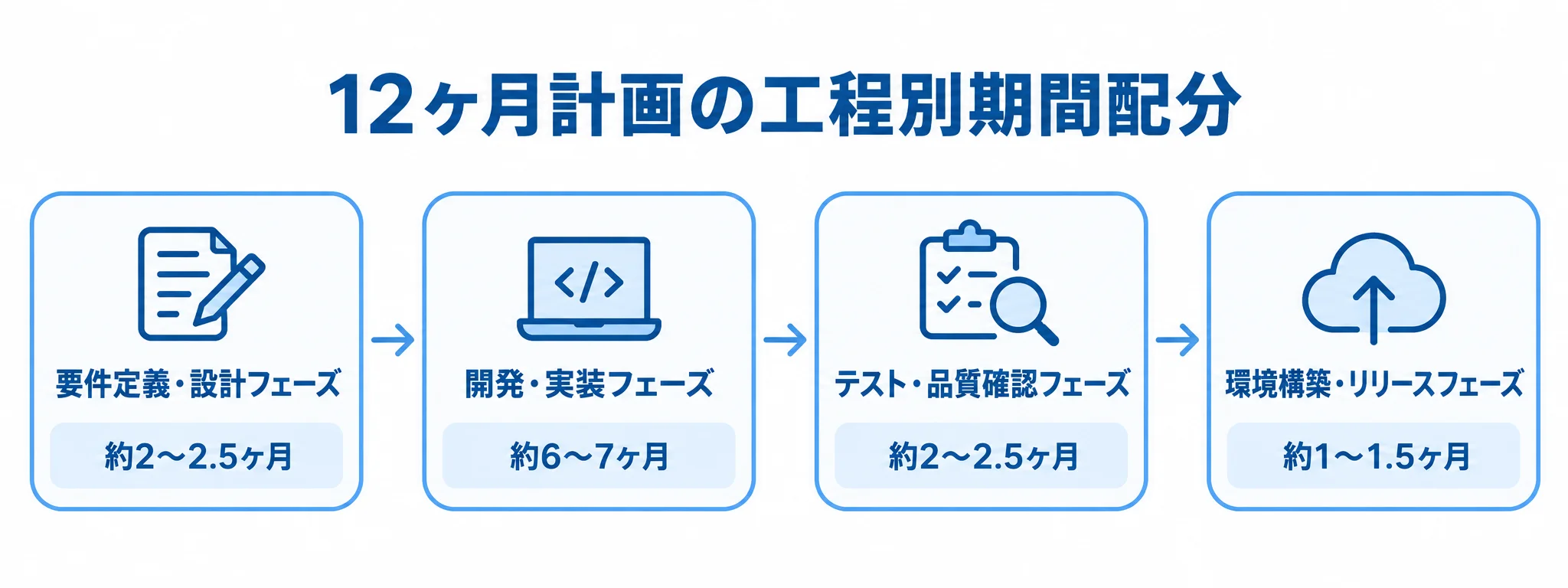

12ヶ月計画における要件定義・設計、開発・実装、テスト・品質確認、環境構築・リリースの期間を順に示す図。
実装が最も長い工程として配置されています。

IoT・PLC連携を含む生産管理システムのリアーキテクチャは、高いスケーラビリティと可用性が求められる複雑な大規模開発に分類されます。本番環境の完全稼働までには、12〜18ヶ月を見込むのが標準的です。

以下の工程ごとの配分は、12ヶ月のプロジェクトを想定した場合の内訳です。

要件定義・ドメイン境界設計フェーズ(約2〜2.5ヶ月)

全体の15〜20%を占める要件定義・設計フェーズでは、業務要件を整理するとともに、工程管理・実績収集・品質管理の境界設計(DDD)とAPI設計を並行して進めます。

生産管理システムは、工程進捗・実績・品質・原価の業務が密接に絡み合っています。そのため、この境界を分析するには、専門的な知見を持つ人材と、部門横断のワークショップに多くの時間を要します。

結果として、要件定義・設計フェーズの大半は、この境界を正しく引くための分析に費やされます。生産技術・品質管理・情報システムの各部門が同じ場でドメインの切り分けを議論しないまま実装に進むと、後工程で分割線を引き直す大規模な手戻りを招きます。そのため、ここは最も時間をかけるべき工程です。

開発・実装からテスト・リリースまでの期間(約9.5〜11ヶ月)

要件定義・設計が固まると、全体の50〜60%(約6〜7ヶ月)を占める開発・実装フェーズに入ります。各ドメインのロジック実装と並行して、IoT・PLCのデータを処理するストリーム処理基盤を構築します。この基盤構築が、最も時間を要する作業になります。

実装が完了すると、全体の15〜20%(約2〜2.5ヶ月)をテスト・品質確認フェーズに充てます。大量のIoTデータを模した負荷テストや、複数サービスをまたぐ分散システム特有の結合テストを実施します。

最後に、全体の10〜15%(約1〜1.5ヶ月)を環境構築・リリースフェーズに充て、Kubernetesクラスタなどの本番インフラを構築してデプロイします。生産管理システムは月次の生産計画サイクルや締め処理という業務リズムを持つため、リリース後も一定期間の安定化観測を見込んでおくことが、実務上のポイントです。

ポイント

12ヶ月規模の計画では、要件定義・設計とテスト・品質確認にそれぞれ全体の15〜20%を当てると、工程ごとの見通しが立てやすくなります。

工程管理・実績収集・品質管理のドメイン境界設計(DDD)にかかる期間

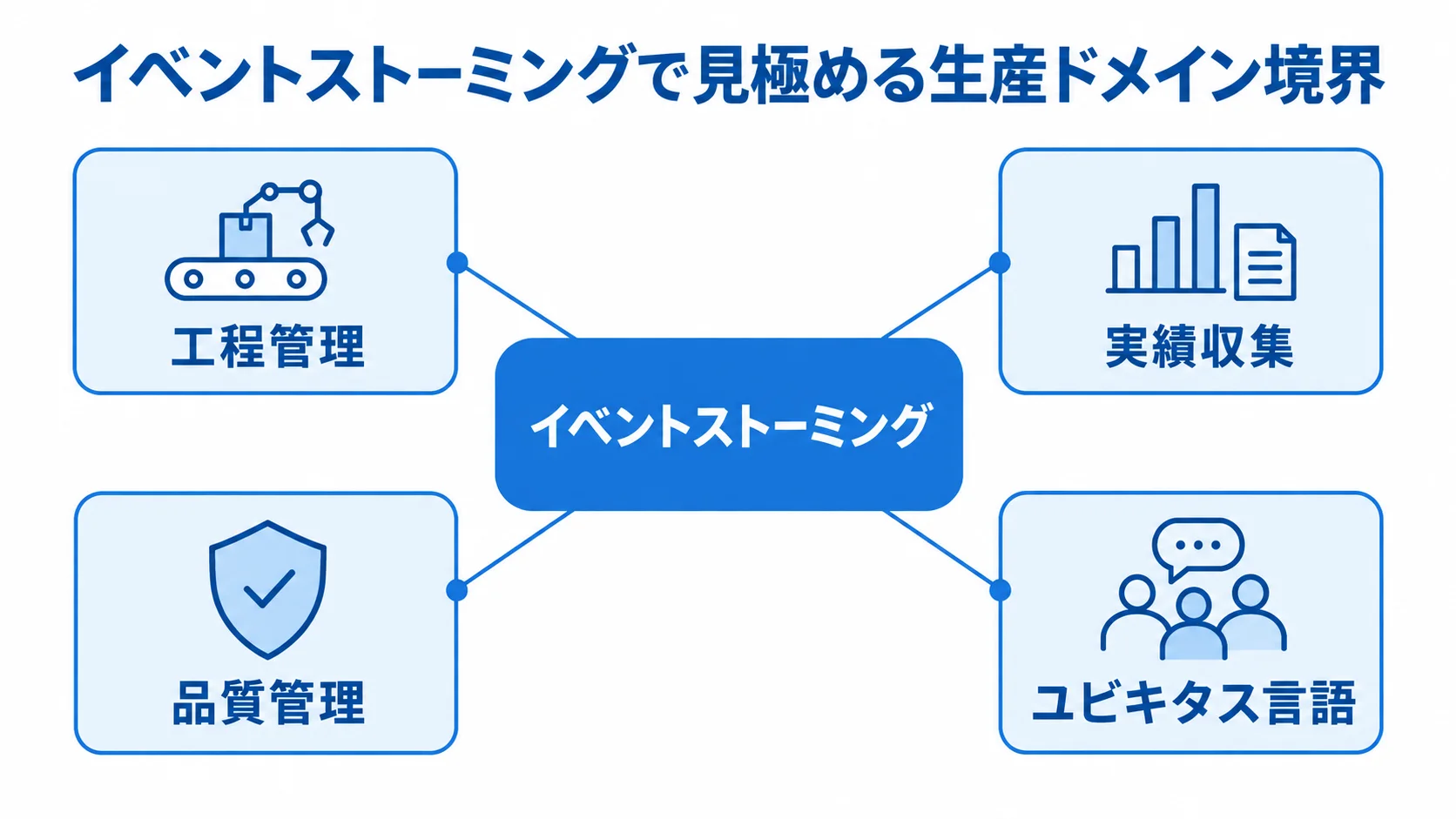

イベントストーミングを中心に、工程管理・実績収集・品質管理とユビキタス言語を配置した生産ドメイン境界の図。
業務イベントの整理が各ドメインの境界を見極める起点になります。

「工程管理」「実績収集」「品質管理」といった複雑な業務ドメインを切り分け、独立したサービスとして設計するドメイン駆動設計(DDD)の導入は、実装の複雑さが非常に高いとされています。

この境界設計にどれだけの期間をかけるかが、プロジェクト全体の成否を分ける最大の変数です。

3つのコアドメインへの分割とイベントストーミング

境界を定める際は、開発エンジニアだけでなく、製造現場のドメインエキスパートやプロダクトマネージャーを集めます。そのうえで、「部品の投入」「加工完了」「検査不合格」といった業務上のイベントを時系列に沿って視覚的に並べる「イベントストーミング」ワークショップを行うのが有効です。

このワークショップを通じて、工程管理・実績収集・品質管理の間にある自然な境界(シーム)を見極めます。あわせて、各コンテキストで共通して使う用語(ユビキタス言語)を辞書にまとめ、コードやドキュメントに反映させます。これによって、チーム間の認識のズレを排除します。

初期から過剰にサービスを分けるのは避け、まずは生産計画・工程実行・品質検査といった3〜5のコアドメインに絞ってサービスを構築します。ドメインの理解が深まるにつれて細分化していく進め方が、ベストプラクティスとされています。

「分散モノリス」という失敗パターンと境界設計の重要性

マイクロサービス化の失敗の多くは、境界が曖昧なまま分割してしまう「分散モノリス(Distributed Monolith)」に起因します。工程管理・実績収集・品質管理の境界を明確に持たないまま、一度にすべてをマイクロサービス化すると、複雑な運用コストだけを抱え込み、独立したデプロイもできないという最悪の状態に陥ります。

これは、後の開発・テスト期間に致命的な遅延をもたらす典型的な失敗パターンです。たとえば、実績収集の変更が品質管理側のロジックにまで波及するような境界の引き方をすると、モノリス時代よりも変更コストが高くなるという本末転倒な結果を招きます。

特に、境界づけられたコンテキストの分析やモデリングには、この上流工程に集中して投資し、合計で数ヶ月単位の期間を見込んでおくことが大切です。こうした上流への投資は、後工程での大規模な手戻りを避けるうえで、最も確実な方法です。

ポイント

境界設計には数ヶ月単位の期間を見込み、各部門が同じ場で切り分けを議論できているかを、進み具合の目安にするとよいでしょう。

IoT・PLCデータ収集基盤(エッジコンピューティング・ストリーム処理)の技術的難易度が納期に与える影響

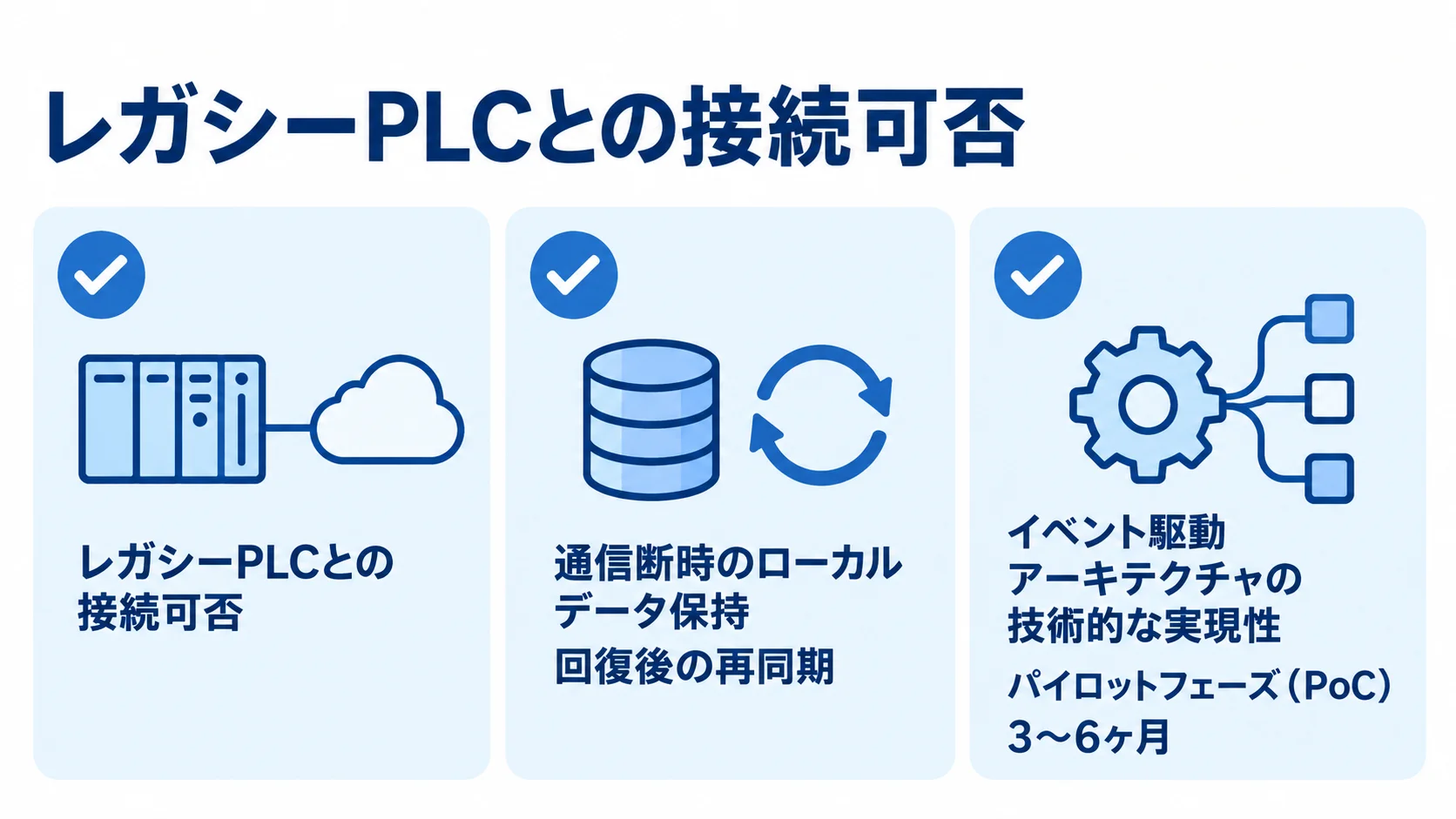

レガシーPLC接続、通信断時のデータ保持と再同期、イベント駆動アーキテクチャの実現性を確認するチェック項目の図。
接続性と通信断時の動きを実機で確認する構成です。

製造業では、古いPLCインターフェースからのデータ収集や、リアルタイム分析基盤の構築が、生産管理システムのリアーキテクチャにおける最大の技術的ハードルの一つです。

ここでは、納期に直結する技術要素を2つ取り上げます。

レガシーPLC接続・エッジコンピューティング検証に要する期間

工場内のセンサーやPLCが生むデータをすべてクラウドの集中サーバーに送ると、ネットワーク帯域やストレージの費用が莫大になります。さらに、現場のリアルタイム性を損なう致命的な遅延(レイテンシ)も生じます。これを防ぐには、データが生まれる場所に近いエッジ側で、フィルタリングや集計などのリアルタイム処理を行うことが不可欠です。

ただし、独自の通信規格を持つ古いPLC(シーケンサー)は、最新のシステムと直接デジタル連携できないケースが少なくありません。そのため、実機での接続検証にも相応の時間がかかります。

機械側の改修費が高額になる場合は、機械の外側に後付けの温度・振動センサーを設置してデータを集める「レトロフィットIoT」という手法もあります。この手法を使えば、開発費用を数分の一に圧縮しつつ、エッジコンピューティングの仕組みを構築できるケースもあります。納期を守るための現実的な備えは、要件定義の最初期に次の2点を実機で検証しておくことです。

  • 全設備のインターフェースを漏れなく洗い出し、接続の可否を確かめる
  • 通信断の際にローカルでデータを保持し、回復後に再同期できるかを確かめる

イベント駆動アーキテクチャ(Kafka等)の実装難易度とパイロットフェーズ

大量のIoTデータや、各ドメイン間の連携を捌くには、APIによる同期通信ではなく、Apache KafkaやRabbitMQなどのメッセージブローカーを使った非同期通信によるイベント駆動アーキテクチャが標準的な設計です。

ただし、メッセージの順序保証やスキーマレジストリの管理、冪等性(同じイベントを何度処理しても結果が変わらないこと)の担保は、実装の難易度が極めて高いです。そのため、いきなり本開発に入るのはリスクが高いといえます。

技術的な実現性(レイテンシや連携の可否)を検証するパイロットフェーズ(PoC)として、事前に3〜6ヶ月をプロジェクト計画に組み込むことが強く推奨されます。この検証期間の有無は、最終的な納期に数ヶ月単位の影響を与えるため、見積もりの段階でパイロットフェーズを織り込まず、本開発の期間だけを示すベンダーには注意が必要です。

ポイント

PLCの接続可否や通信断時の挙動は、実機で確かめてから納期を決めるのが安全です。パイロットフェーズの期間を見積もりに含めているかも、目安になります。

依頼先選定が開発期間に与える影響

同じ規模・同じ技術構成の生産管理システムでも、どのパートナー企業に依頼するかによって、アーキテクチャ設計の期間は大きく変わります。

DDD・IoT・ストリーム処理という専門性の高い領域だからこそ、依頼先の実績が期間短縮の鍵を握ります。

DDD・IoTエッジ・ストリーム処理の実績確認ポイント

依頼先を選ぶ際にまず確認したいのは、DDDによる生産ドメインのモデリング実績です。イベントストーミングのようなワークショップ形式のモデリングを、製造業の業務知識を持つアーキテクトが主導できるかで、境界づけられたコンテキストの設計品質と期間の両方が変わります。

次に、IoT・PLCとのエッジコンピューティング連携の実績を確認します。レガシーPLCとの接続検証やレトロフィットIoTの構築経験があるパートナーであれば、要件定義段階での不確実性を大きく減らせます。

最後に、Kafka等のストリーム処理基盤の構築・運用実績を見ます。単に構築できるだけでなく、冪等性やSagaパターンといった分散システム特有の設計を実装できるかが、品質と期間の両方を左右します。提案段階で、これらの実績を具体的なアーキテクチャ図や設計判断の理由とともに示してもらうと、期間見積もりの妥当性を確かめやすくなります。

発注前に確認すべき体制と進め方

依頼先を決める前には、体制と進め方も確認しておくことが、期間の見通しを立てるうえで欠かせません。イベントストーミングのワークショップの設計、パイロットフェーズ(PoC)の完了基準、本開発への移行判断の時期を事前に共有してもらうことが、期間の把握につながります。

発注者側の協力工数も、確かめておくべき事項です。業務知識を持つ現場担当者のアサイン、対象設備の資料提供、パイロットフェーズの検証への参加などを、どの程度求められるかを把握しておく必要があります。これを把握しないまま契約すると、後半になって自社側のリソース不足が判明し、遅延の原因になりかねません。

契約形態は、アーキテクチャ設計のスコープが変動しやすい性質を踏まえて考える必要があります。準委任契約から始め、段階的に請負契約へ移行するといった柔軟な取り決めを、発注前に検討しておくことが安心につながります。

ポイント

依頼先は、DDD・IoTエッジ・ストリーム処理の3つの実績を、提案時に設計判断の理由とともに示せるかで比べると判断しやすくなります。

まとめ

ここまで、工程別の期間配分と、境界設計、データ収集基盤、依頼先選定が納期に与える影響を見てきました。

IoT・PLC連携を含む生産管理システムのリアーキテクチャは、本番完全稼働まで12〜18ヶ月が標準的です。内訳は、要件定義・ドメイン境界設計に約2〜2.5ヶ月、実装からリリースまでに約9.5〜11ヶ月です。

境界が曖昧なまま進めると、「分散モノリス」という失敗に陥りかねません。また、レガシーPLCとの接続やイベント駆動アーキテクチャの難しさを軽く見ると、納期が大きくぶれます。

現実的なスケジュールを描くには、ビッグバンリリースを避け、パイロットフェーズ(PoC)を組み込んだ段階的な進め方を選ぶことが大切です。そのうえで、生産ドメインの業務知識、IoTエッジ連携、ストリーム処理基盤の構築実績をあわせ持つパートナーに、早めに相談しましょう。

▼全体ガイドの記事
・生産管理システムのリアーキテクチャの完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
