生産管理システム更改の開発期間・スケジュール・納期について

生産管理システム更改の開発期間やスケジュール、納期は、既存の生産管理システムを刷新する更改の場合、保守契約の満了やリース期限、ベンダーのサポート終了(EOS/EOL)といった外部から強制される期限から逆算して決めます。

方針決定から開発、生産ラインを止めない移行までを、その期限に合わせて管理するのが基本です。

▼全体ガイドの記事
・生産管理システム更改の完全ガイド

  • EOS/EOLや保守契約の通知から判断期限を読む方法
  • 開発工程と生産ラインの切替を逆算する考え方
  • 期限超過時のリスクと実務上の対策

生産管理システム更改の位置づけ(契約・ライフサイクル起点という論点)

開発期間を考える前に、なぜ期限管理に焦点を当てるのかを押さえておく必要があります。更改という言葉が持つ「契約の更新」のニュアンスどおり、このテーマの出発点は日付が決まった外部の要因です。この点が、モダナイゼーションや刷新とスケジュールの立て方を大きく分けます。

モダナイゼーション(HOW)・刷新(WHY/WHEN)との違い

「生産管理システムのモダナイゼーション」は、稼働中の老朽化システムを対象にします。中心となるのは、5Rと呼ばれる技術的なアプローチ(リホスト・リプラットフォーム・リファクタリング・リビルド・リプレース)をどう使い分けるかです。製番・品番・BOM・工順データの移行や、MES・現場設備との連携の実現方法も含め、エンジニアや情報システム部門向けのHOWに重点を置いています。

「生産管理システム刷新」は、生産計画精度の低下や納期遅延という経営インパクトを定量化したうえで、経営層がなぜ、いつ投資すべきかを判断するものです。その過程で、製造・生産技術・情報システムの各部門の合意を形成していく、内発的な経営判断のプロセスに重点を置きます。

これに対し、ここで扱う更改は、刷新の是非がすでに決着しているか、選択の余地がないほど期限が迫っている状態を前提にします。保守サポート契約の満了やハードウェアのリース期限、ベンダーのEOS/EOLといった「カレンダー上に確定した日付」が先にあり、そこから逆算してプロジェクト全体を設計します。この点が、内発的な意思決定である刷新との決定的な違いです。

更改の3つの外圧型トリガー(保守契約・リース・EOS/EOL)

生産管理システムの更改を引き起こすトリガーは、大きく3種類に整理できます。これらは、通知が届くタイミングも猶予期間の長さもそれぞれ異なります。1つ目は保守サポート契約の満了です。ベンダーとの保守契約が更新の時期を迎え、そのまま続けるか、この機に刷新するかを判断する必要が生じます。

2つ目は、サーバーや現場端末、PLCなど生産管理システムを支える機器のリース期限です。リース会社からの更新案内が、更改検討の起点になります。3つ目は、ベンダーが表明するEOS/EOLです。

パッケージソフトのバージョンサポート終了や、動作基盤となるOSのサポート終了が、これに当たります。特に製造業では、長年カスタマイズを重ねたオフコンや汎用機(メインフレーム)で生産管理を行うケースも珍しくありません。ハードウェアの独自性が高いこの領域では、「専用電子部品の製造終了」を機に、OSやメーカー保守が一斉に終了するという特有のパターンもあります。

ポイント

迷ったときは、刷新するかどうかの是非ではなく、契約満了やリース期限、EOS/EOLという日付が先に決まっているかを確かめます。その日付から逆算して計画を組むのが前提です。

EOS/EOL・保守契約満了の通知タイミングと判断リミット

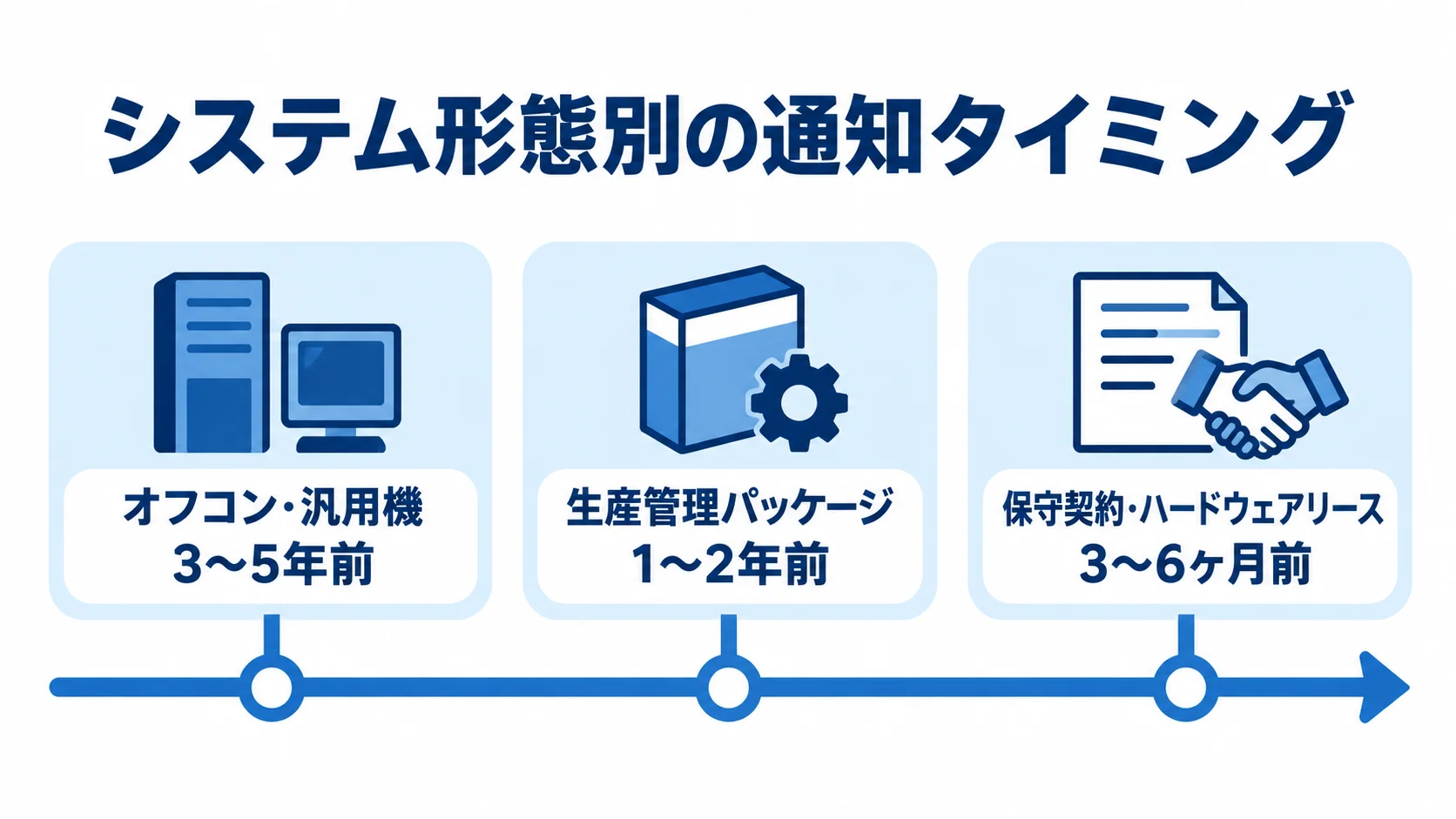

オフコン・汎用機、パッケージ、保守契約・リースの通知時期を並べた図。
契約関連の通知は、EOS/EOLより満了日に近い時期に届きます。

生産管理システム更改で最も見落とされがちなのは、「通知が届いてから動き出しても間に合わない」という時間感覚です。通知のタイミングと更改に要する期間を正しく把握し、逆算で方針決定すべきリミットを見極めることが、期限管理の出発点になります。

オフコン・汎用機/パッケージ別の通知タイミングの違い

通知タイミングは、システムの形態によって大きく異なります。オフコンや汎用機のようなハードウェア一体型のシステムは、システム全体を一新する大規模プロジェクトになるため、通常はサポート終了の3〜5年前に、ロードマップとともに通知が行われるのが一般的です。

一方、古い生産管理パッケージのように、パッケージソフトのバージョンサポート終了や、動作基盤となるWindows ServerなどOSのEOLがトリガーになるケースでは、通知は通常1〜2年前に届きます。そのため、オフコン・汎用機に比べて猶予期間が短くなる傾向があります。

また、保守サポート契約やハードウェアリースの更新通知は、満了の3〜6ヶ月前に届くのが一般的です。EOS/EOLとは異なる粒度で届くこの通知を事務手続きとして処理すると、更改の検討機会を逃しかねません。情報システム部門は、保守契約・リース契約・ベンダーのサポートポリシーの3つを一覧にし、それぞれの満了日とアラートの時期を台帳で管理することが、期限管理の第一歩です。

契約満了からの逆算で方針決定すべきリミット

更改には、ベンダー選定からデータ移行、テストまでを含めて1年以上かかるのが実務上の目安です。そのため、通知が届いてから方針を決めても、間に合わないケースが少なくありません。方針決定は、契約満了やEOS/EOLの1年〜1年半前までに、複数工場を横断する大規模な更改では2年前までに終えておく必要があります。

判断リミットを過ぎてしまった場合に有効なのが、「第三者保守サービス」の活用です。EOS後の機器であっても第三者保守事業者からサポートを受けられるため、更改を進める間の猶予期間、いわば時間稼ぎを確保できます。

方針決定は3ステップが基本形で、まず現状のリスクと更改の目的を再定義します(「古いから変える」ではなく、更改が生む事業価値を定義します)。次に、3〜5年スパンのTCO(総所有コスト)で、現状維持と刷新の経済性を比較評価します。最後に、ROIとの比較をもとに経営層を交えたGo/No-Goの最終判断を下し、この一連の意思決定に要する期間も逆算スケジュールに織り込みます。

ポイント

通知を待ってから動くと、間に合わないことがあります。保守契約・リース・サポート終了の3つを台帳にまとめ、通知の時期から判断リミットを逆算します。

期限から逆算する開発スケジュールの全体像

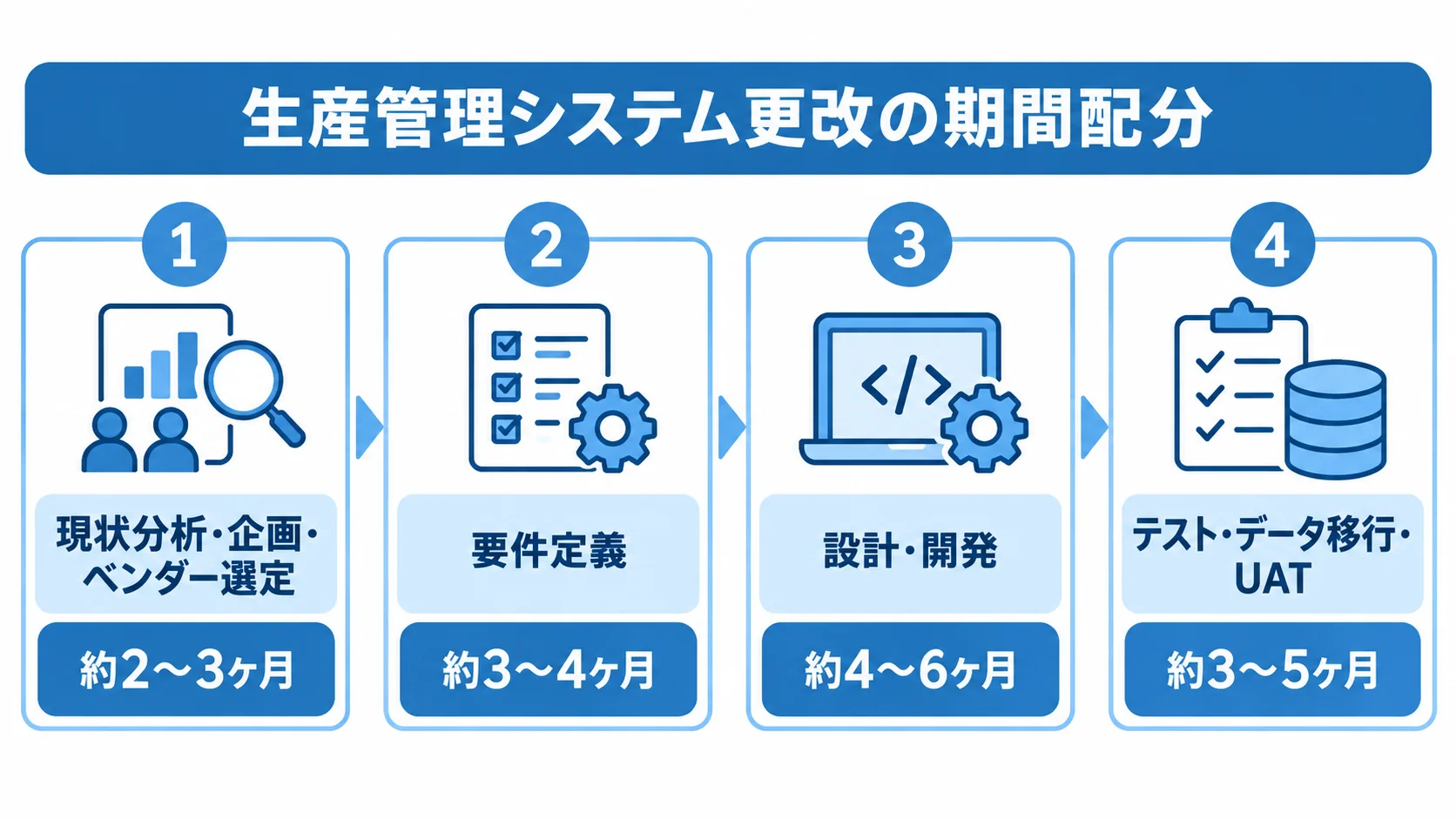

生産管理システム更改の4工程と、それぞれの期間目安を示すパネル図。
工程ごとの幅を見ながら、固定した完了日から配分を調整できます。

期限が確定している更改では、新規開発のように「積み上げ式」で組むのではなく、期限日から逆算する「タイムボックス型」で管理することが欠かせません。

工程別の期間配分とタイムボックス型管理

複数工場を横断する大規模な生産管理システムを12〜18ヶ月で更改する場合、現状分析・企画・ベンダー選定に約2〜3ヶ月、要件定義に約3〜4ヶ月を充てます。設計・開発には約4〜6ヶ月、テスト・データ移行・UATには約3〜5ヶ月が、実務上の目安となる配分です。

通常の新規開発であれば、要件定義でスコープが膨らんだ場合にスケジュールを後ろへ延ばすという選択肢があります。一方、期限が確定している更改では、この選択肢がありません。そこで、テスト・データ移行の完了日を固定点にし、そこから要件定義・設計・開発に配分できる期間を逆算する「タイムボックス型」の管理が必要になります。

要件定義で機能追加の要望が積み上がった場合は、期限内に収まる範囲までスコープを絞り込みます。そのうえで、収まりきらない要望は更改の完了後に追加開発フェーズへ先送りします。この割り切りが、タイムボックス管理の要点です。

短納期での進め方(Fit to Standard・データ移行の割り切り)

期限までの猶予が短い更改で採用すべき進め方は、主に3つあります。1つ目は、業務をパッケージやSaaSの標準機能に合わせるFit to Standardの方針を徹底することです。既存の独自業務ロジックを新システムにそのまま移植せず、追加開発を最小限に抑えます。

2つ目は、データ移行の粒度を意図的に下げることです。過去のすべての製番・工程履歴を移行するのではなく、直近の一定期間や仕掛中のデータに絞って本移行の対象にします。それ以前の履歴は、参照専用のアーカイブとして簡易移行に留めるか、移行対象外として割り切ります。

3つ目は、自社のSIerに加えて、フリーランスやSESなどのリソースをハイブリッドで活用することです。要件定義から開発までのリソースを、一時的に拡大します。この3つの割り切りをどこまで行うかは、PoC(プロトタイプ)による事前検証と合わせて判断する必要があります。

ポイント

工程の期間は、先に期限を決めてから配分します。テストとデータ移行の完了日を固定点にし、要件定義や開発の範囲をその中に収めるのが判断の目安です。

生産ラインを止められない中での更改タイミング設計

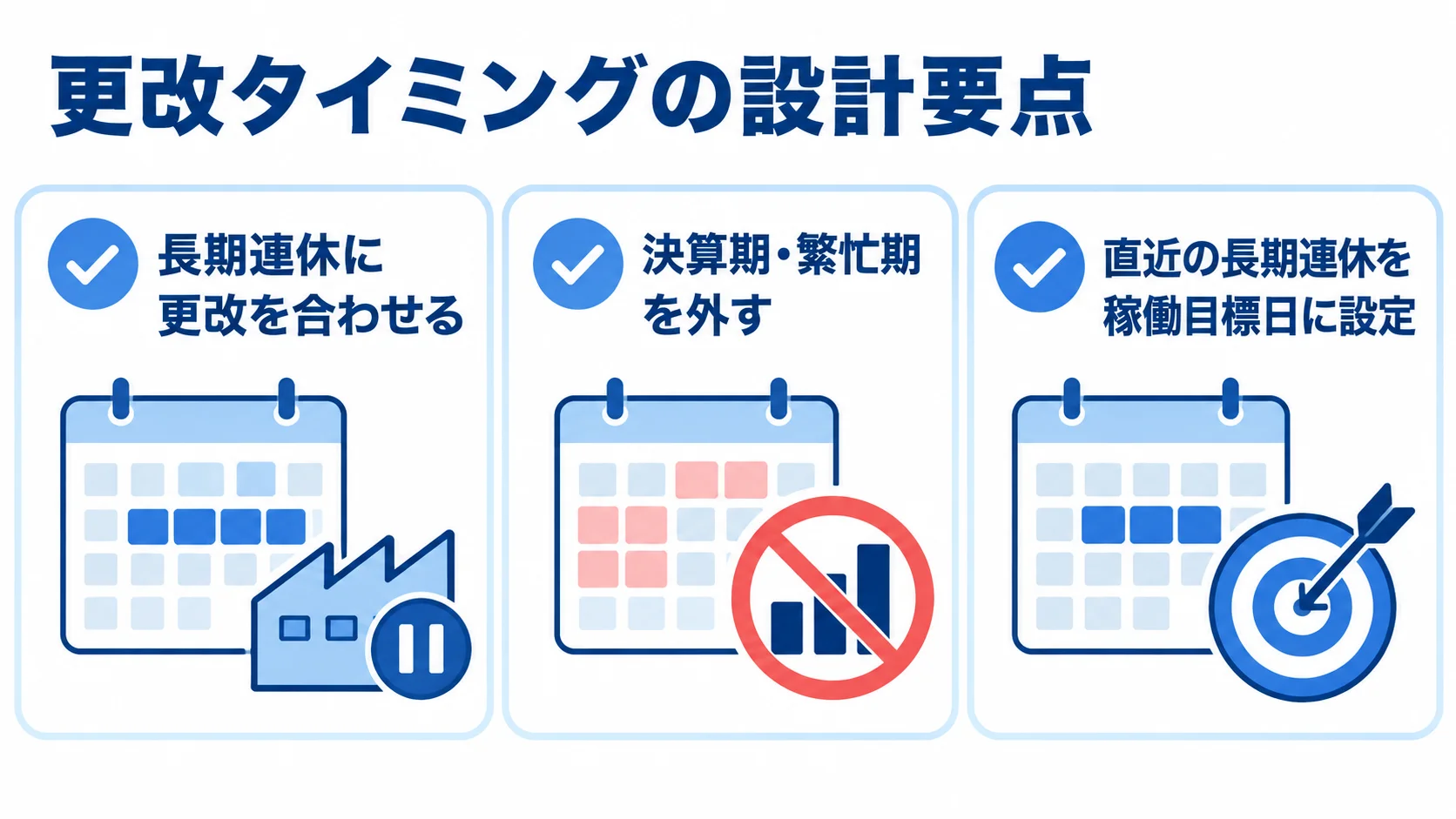

長期連休への切替、決算期や繁忙期の回避、稼働目標日の置き方を示す図。
稼働目標日を置く前に、避ける時期と使える連休を整理できます。

EOS/EOLや契約満了という「動かせない期限」と、生産ラインの稼働という「止められない現場」は、しばしば同時に成立させることが難しい2つの制約です。

工場の長期連休を狙った更改と決算期・繁忙期の回避

システム全体を一斉に切り替える一括移行(ビッグバン方式)は、短期間で完了できる一方、移行中はシステムを完全に停止する必要があります。そのため、長時間の停止が許されない生産ラインには、本来不向きです。それでも一括移行を選ばざるを得ない場合や、段階移行の初回導入を行う場合は、ゴールデンウィーク・お盆休み・年末年始といった工場の長期連休に更改を合わせるのがセオリーです。

あわせて、期末の在庫評価や決算処理への影響を避けるため、決算期(期末・期首)や繁忙期は、意図的に外すことが絶対条件です。ここで難しいのは、期限は動かせない一方で、生産カレンダー上の「止められる窓」は年に数回しかないという非対称性です。要件定義や開発が遅れて直近の長期連休に間に合わなければ、次の連休まで数ヶ月から半年待つことになり、期限超過のリスクが一気に高まります。

プロジェクトの稼働目標日は、期限日そのものではなく、「期限内に収まる直近の長期連休」に設定します。そこから要件定義・開発・テストの各マイルストーンを逆算して固定するのが、実務上の鉄則です。

段階移行方式の選択と待機期間というリスク

段階移行方式は、ライン・拠点ごとに順次切り替えていく方式です。一括移行に比べて1回あたりの停止時間を短く抑えられるため、生産ラインへの影響を局所化しやすいという利点があります。一方で、新旧システムが混在する期間のデータ同期や中継システムの構築が必要になり、移行完了までの全体期間は一括移行より長期化しやすいというトレードオフがあります。

期限が明確な更改では、この全体期間の長期化がそのままEOS/EOL超過のリスクに直結します。そのため、段階移行を選ぶ場合は、業務影響の大きい主力ラインや、EOS/EOLの影響を直接受けるコア機能から優先して着手します。そのうえで、期限内に最低限のライン・機能だけは確実に切り替えを終えるよう、優先順位を付けることが欠かせません。

直近の長期連休に間に合わなかった場合は、無理にビッグバン方式で押し込まず、次の連休を新たな目標に据え直します。その間に第三者保守サービスで延命を図るという判断も、現実的な選択肢です。情報システム部門は、期限とカレンダー上の窓の両方を俯瞰し、ベンダーとも稼働目標日を早期に共有しておくことが、待機期間のリスクを抑えるための実務上のポイントです。

ポイント

稼働目標日は、期限日ではなく期限内に収まる直近の長期連休に置きます。その連休を逃した場合は、次の連休を目標に据え直すか、第三者保守で延命するかを選びます。

期限に間に合わなかった場合のリスクと対策

期限管理を尽くしても、開発の遅延やベンダー選定の長期化によって、期限に間に合わない事態は起こり得ます。

EOS/EOL後のサポート切れが招く業務停止リスク

サポート終了後もシステムを使い続けると、セキュリティパッチが提供されなくなり、マルウェア感染のリスクが高まります。加えて、ハードウェアが故障しても修理できなくなるおそれがあります。

生産管理システムが停止すると、生産計画やMRPの計算が止まり、製番・工程データにもアクセスできなくなります。そのため、工場全体の稼働そのものに影響が波及しかねません。

特に、PLCなど現場設備と連動するハードウェアが故障した場合、代替部品の入手に数週間から数ヶ月かかるケースもあります。部分的なライン停止が長期化するリスクは、通常のITシステムの障害以上に事業インパクトが大きい点に留意が必要です。

第三者保守による延命とロールバック計画の明文化

期限に間に合わないことが判明した時点で有効なのが、第三者保守サービスの活用です。ベンダー純正のサポートが終了した機器であっても、第三者保守事業者と契約すれば一定期間のサポートを受けられ、更改プロジェクトを仕切り直す猶予を確保できます。

さらに、更改プロジェクトそのものでも備えが要ります。一括移行・段階移行を問わず、致命的なエラーが発覚した際に速やかに旧システムでの操業へ戻す「ロールバック計画(コンティンジェンシープラン)」を事前に明文化しておくことが欠かせません。現場、情報システム部門、ベンダーの間で、緊急連絡体制も整えておきます。

期限管理では、間に合わせることと同じくらい、間に合わなかった場合の業務継続を事前に設計しておくことが重要です。業務を止めないための設計まで含めて、更改の計画を組み立てることが求められます。

ポイント

期限に間に合わない事態が起きても業務を止めないよう、第三者保守による延命策と、旧システムへ戻すロールバック計画を事前に用意しておきます。

まとめ

生産管理システム更改の開発期間・スケジュール・納期について、ここまで5つの観点から解説してきました。まず位置づけを確かめ、EOS/EOL・保守契約満了の通知と判断リミットを押さえたうえで、期限から逆算する開発スケジュールの全体像を示しました。続いて、生産ラインを止められない中での更改タイミング設計と、期限に間に合わなかった場合のリスクと対策を扱っています。

技術的な刷新手法の詳細は「生産管理システムのモダナイゼーション」の記事に、経営判断や合意形成の詳細は「生産管理システム刷新」の記事に譲ります。ここで強調したいのは、更改で最大の変動要因が「刷新するかどうかの是非」ではなく、動かせない期限と止められない制約をどう両立させるかという時間管理にあるという点です。

情報システム部門は、保守契約・リース・ベンダーのサポートポリシーを台帳にまとめ、早期にアラートを察知できるようにしておきます。そのうえで、期限内に収まる直近の長期連休を起点に、タイムボックス型のスケジュールを逆算します。間に合わない場合に備えて、第三者保守やロールバック計画まで用意しておくことが、生産管理システム更改を成功させる条件になります。

▼全体ガイドの記事
・生産管理システム更改の完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
