生産管理システムリプレイスの開発期間は、自社開発を続けるか、生産管理パッケージへ乗り換えるかというビルド・バイ判断を起点に決まります。
乗り換える場合、パッケージ選定に約3〜4ヶ月、導入・移行は規模により6ヶ月〜3年以上が目安です。納期は、データ移行とMES・現場設備との連携検証が大きく左右します。
- 工程:RFI・RFPから導入・移行までの期間の全体像
- 移行:生産現場を止めずに切り替える段階的な進め方
- 技術要因:MES連携やFit&Gapが納期に与える影響
本テーマ全体の流れは、以下の全体ガイドで扱っています。
▼全体ガイドの記事
・生産管理システムリプレイスの完全ガイド
レガシーシステム刷新の種類・工程・費用・会社選定までの全体像については、無料ホワイトペーパー「レガシーシステム刷新の完全ガイドブック」で詳しく解説しています。
生産管理システムリプレイスの開発期間を左右する前提:製品・ベンダー乗り換えという起点

開発期間を正しく見積もる出発点は、ビルド・バイ判断にあります。つまり、自社で生産管理システムを作り続けるのか、TPiCS-Xやmcframeなどの生産管理パッケージへ乗り換えるのかを、先に決めることです。
自社開発(ビルド)を維持する場合、開発期間の大半は生産計画・MRPロジックの設計、実装、テストという「作る」工程に費やされます。一方で、パッケージやSaaSへ乗り換える(バイ)場合は、ゼロから作る工程が圧縮される代わりに、自社の生産方式に合う製品を「選ぶ」プロセスと、標準機能に業務を「合わせる・移す」プロセスに期間の比重が移ります。
この違いを理解しないまま自社開発と同じ感覚でスケジュールを組むと、パッケージ選定や、製番・BOM・工順データの移行にかかる期間を大きく見誤ります。
「作るか、買うか」の判断がスケジュールの出発点になる理由

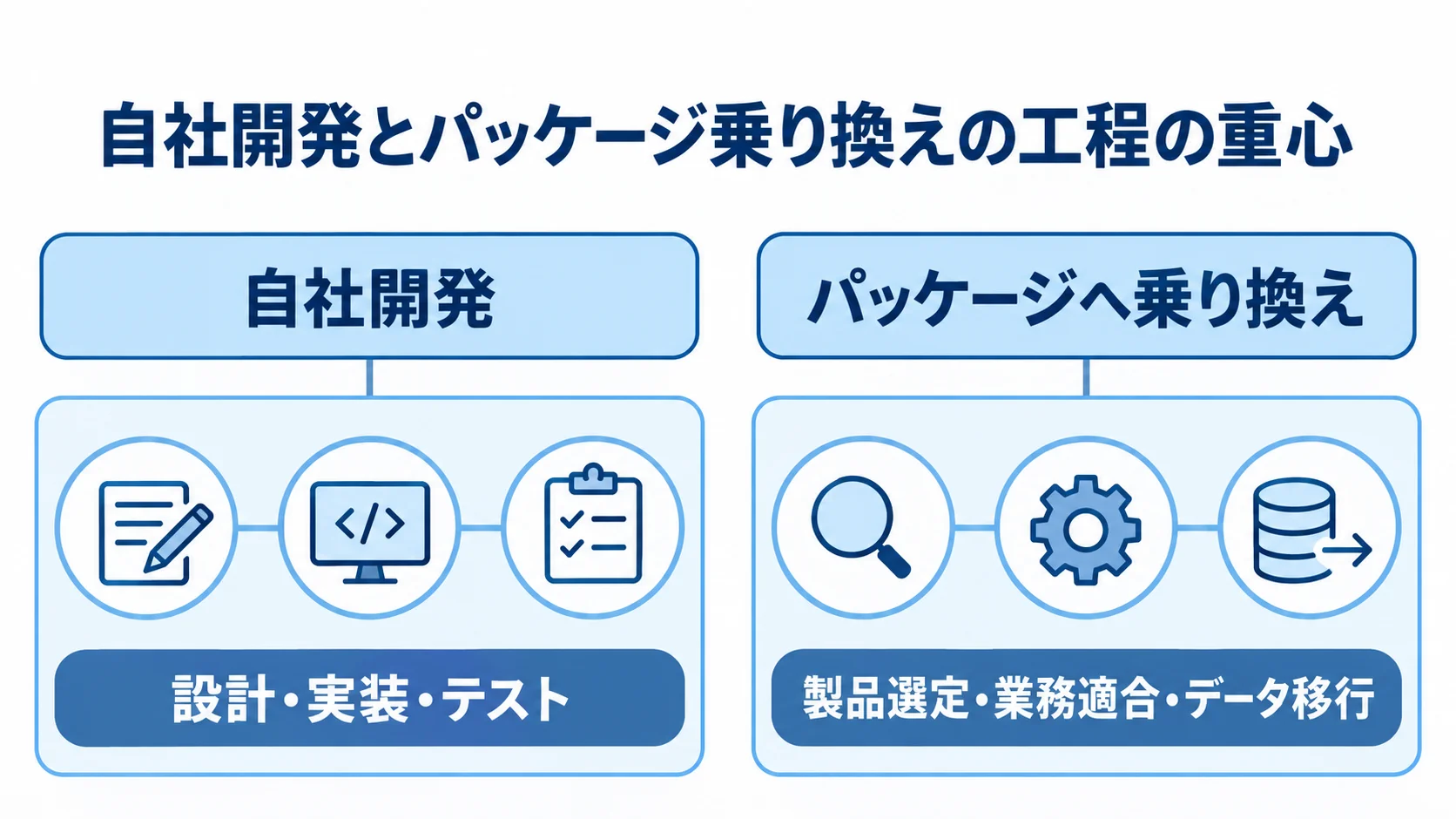

ビルド・バイ判断が開発期間の出発点になるのは、選ぶ道によって工程の重心そのものが変わるからです。自社開発を維持する場合は、要件定義から生産計画・MRPロジックの設計、実装、テストまでの技術工程が期間の6〜7割を占めます。
パッケージへ乗り換える場合は、RFI・RFPを用いたベンダー比較、契約交渉、そして旧システムに蓄積された製番・品番・BOM・工順データの移行という、自社開発にはない固有の工程が新たに生じます。
特にデータ移行は、後述するとおり全体スケジュールの中で最も遅延を招きやすい工程です。この判断を先送りして個別の工程だけを見積もると、全体像を見誤ったスケジュールになりがちです。まず自社がどちらの道を選ぶかを固めることが、精度の高い期間見積もりの第一歩になります。
「モダナイゼーション」「刷新」「更改」「リニューアル」「リアーキテクチャ」との違い
姉妹記事は、それぞれ見る観点が異なります。「生産管理システムのモダナイゼーション」は、リホスト・リプラットフォーム・リファクタリング・リビルド・リプレースという5つの技術的アプローチの使い分けが中心です。「生産管理システム刷新」は、生産計画精度の低下や納期遅延を踏まえた経営判断に重きを置きます。
「生産管理システム更改」は保守契約満了やEOS/EOLという期限管理に、「生産管理システムのリニューアル」は実績入力画面のデザインや操作性という体験価値の刷新に、重心を置いています。「生産管理システムのリアーキテクチャ」は、工程管理・実績収集・品質管理という生産ドメインの境界設計(DDD)と、IoT・PLCデータ収集基盤という構造そのものの技術設計が中心です。
ここで扱うのは、パッケージへ乗り換える進め方に特有のスケジュールで、これらとは視点が異なります。自社開発の維持か、他社パッケージへの乗り換えかというビルド・バイ判断が中心で、パッケージ・ベンダーの選定基準やベンダーロックイン回避という製品選定の視点に焦点を当てます。技術手法の詳細や経営判断のプロセスは、姉妹記事の完全ガイドをあわせてご参照ください。
RFI・RFP作成から導入・移行までの工程別期間の目安

バイ(生産管理パッケージやSaaSへの乗り換え)を選ぶ場合、開発期間は「ベンダー・製品選定フェーズ」と「導入・移行フェーズ」の2段階に分けて考えられます。工程の中身は自社開発と根本的に異なるため、それぞれの期間の目安を個別に押さえておく必要があります。
RFI・RFP作成からパッケージ選定までの所要期間
ベンダー・製品選定フェーズは、まず現行の生産管理システムの機能を一覧にし、生産方式と業務フローを洗い出すアセスメント(0.5〜2ヶ月)から始まります。
続いて、要件が固まる前に、TPiCS-X・mcframeをはじめとする市場の生産管理パッケージ・ERP製品を広く集め、候補を10社程度に絞り込みます。RFI(情報提供依頼書)の発行・回収には約1〜2週間かかります。そのうえで、各部署へのヒアリングを踏まえ、必須機能と標準機能で代替可能な範囲を明確にするRFP(提案依頼書)の作成には、1〜3ヶ月かかります。
RFPを提示してからベンダーが提案書・見積書を提出するまでに約2〜3週間、比較選定・デモ・PoC評価に約3〜4週間、契約・SLAの合意に約2〜4週間が標準的な流れです。RFP発行から契約締結までの「パッケージ選定プロセス全体」は、合計で約3〜4ヶ月が目安です。
導入・移行・カットオーバーまでの期間と規模別の全体像

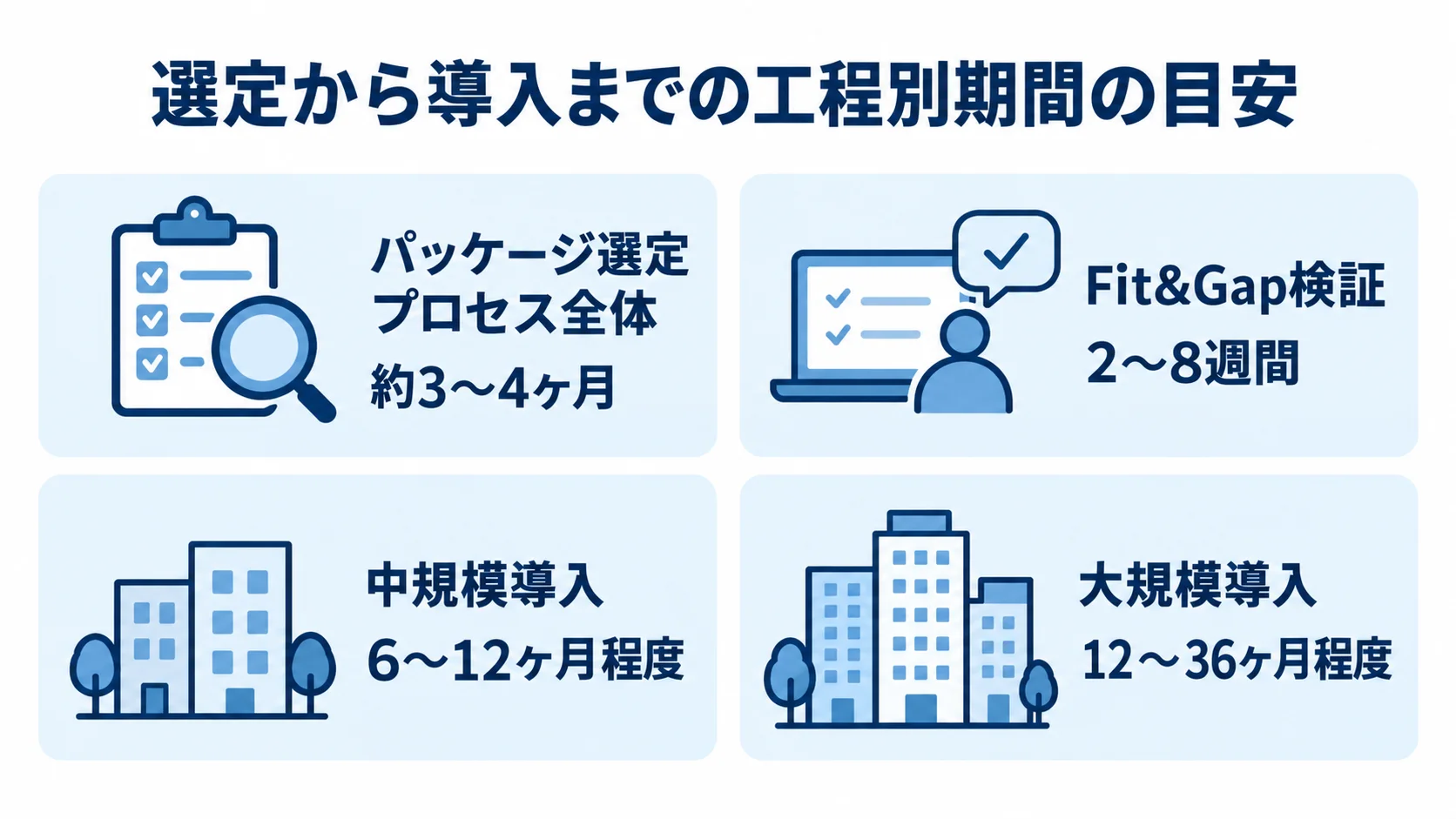

製品が決まったら、標準機能との適合性を診断するFit&Gap検証に2〜8週間を要し、その後に導入・移行・カットオーバーへと進みます。この期間は規模により6ヶ月〜3年以上と幅があります。
標準機能(Fit to Standard)のまま使う場合は、比較的短期間で基本導入が完了することもあります。一方、自社の生産方式に合わせてカスタマイズ(アドオン開発)を行うと、数ヶ月単位で期間が追加されます。
規模別に見ると、中規模(部分カスタマイズを含む単一拠点導入)は6〜12ヶ月程度です。大規模(複数工場を横断する全社的な生産管理パッケージ導入や、上位ERP・MESとの連携を伴う導入)は、12〜36ヶ月程度が目安です。自社の対象範囲がどの規模帯に当たるかを早めに把握することが、経営層へ説明する大まかな期間感をつかむ第一歩になります。
納期を左右する最大のボトルネック:製番・品番・BOM・工順データの移行

生産管理パッケージへの乗り換えでは、当初のスケジュールを最も大きく崩す要因が、旧システムからの製番・品番・BOM・工順データの移行とクレンジングです。自社開発の刷新であればデータ構造を柔軟に設計し直せますが、他社のパッケージへ乗り換える場合は、新旧システム間のデータ項目や形式の違いを人の手で埋める作業が避けられません。
データクレンジングが遅延を招く理由と生産管理特有の難所
データ移行が難航する最大の理由は、長年運用してきた自社開発のシステムほど、品番の重複・欠損データ・入力ルールの揺れが蓄積している点にあります。そこで、新パッケージの標準データモデルに合わせるには、初期段階でBOM(部品表)・品目・在庫階層の構成とルールを厳密に定義し、1件ずつ精査して整形するデータクレンジングが欠かせません。
特に「製番」や「工順(どの工程をどの順番で通るか)」といったデータは、自社スクラッチ独自の複雑な持ち方をしていることが多いです。そのため、標準パッケージのデータ構造への変換・マッピング作業は極めて難易度が高く、生産管理システムリプレイス特有の難所になります。
データ移行の準備から実施までは3〜6ヶ月程度を見込むのが実務上の目安で、他システムの事例では長年蓄積したデータの統合だけで4ヶ月を要したケースもあります。また、データ移行は実装フェーズの終盤に位置することが多いため、ここでのつまずきは、それまで順調だったスケジュールを一気に押し流してしまいます。
リスクバッファの確保と移行リハーサル・並行稼働という進め方
データ移行の不確実性を見込み、生産管理システムリプレイスのスケジュールでは全体期間の10〜30%程度をリスクバッファとして確保しておくことが推奨されます。

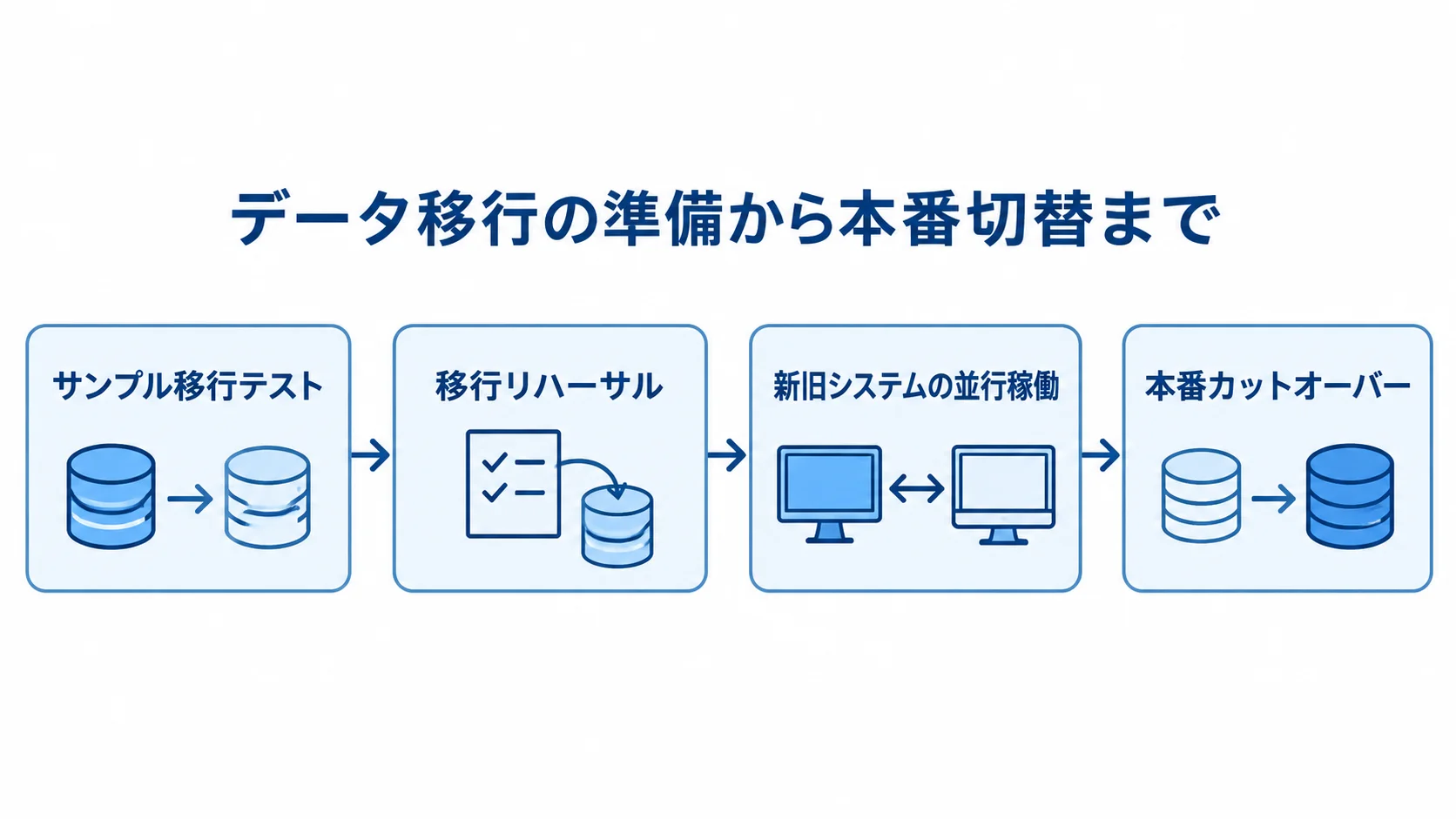

進め方としては、まずサンプル移行テストで変換ロジックの正しさを確かめ、本番相当の全量データで移行リハーサルを行います。そのうえで、新旧システムを数週間〜数ヶ月並行稼働させ、実データで両者の整合性を確認してから、本番カットオーバーに進むのが有効です。
全ラインを一斉に切り替える代わりに、特定の製品群やラインから先に導入する「パイロット移行」を組み合わせると、万一データ不整合が見つかっても影響範囲を限定できます。その結果、全体の納期遅延リスクも抑えられます。
MES・現場設備との連携互換性検証が納期に与える影響
他業種のシステムリプレイスと異なり、生産管理システムリプレイスには、データ移行に加えてもう一つ固有の納期遅延要因があります。それは、乗り換え先の生産管理パッケージがMES(製造実行システム)や現場設備と正しく連携できるかという、互換性検証の問題です。
レガシーPLC・周辺機器とのインターフェース検証
導入フェーズの業務構築では、ハンディターミナルやラベルプリンタの利用方針と機種を選び、MESや現場設備とのI/F要件(項目マッピングや通信コード等)を定義する必要があります。ここで問題になりやすいのは、古いPLC(シーケンサー)や独自の通信規格を持つ設備です。これらは、新しい生産管理パッケージの標準APIと直接デジタル連携できないケースが少なくありません。
MES・PLCとの連携は、ミリ秒単位のリアルタイム性が求められることも多く、通信プロトコルへの対応確認や瞬断時の再送処理テストには相応の工数がかかります。連携検証・テスト全体では、2〜3ヶ月程度を要するケースが多いのが実情です。
この検証を要件定義の最初期に済ませておかないと、開発の後期段階で高額なプロトコル変換システムの構築が急遽必要になり、大幅な納期遅延を招きます。
短サイクルのスプリントによる先行検証という進め方
影響範囲が大きく不確実性の高いMES・外部システム連携は、本開発に一気に着手せず、2〜4週間程度の短いスプリントで小さく素早く実機検証を繰り返す方法が有効です。パフォーマンスやレイテンシを実測しながら、連携の可否を確かめます。
この段階的な検証で、標準パッケージのままでは連携できない設備が早期に分かれば、本開発の前に代替策を検討する時間的余裕が生まれます。代替策には、機械側の改修が高額になる場合に外部へ後付けのセンサー等を設置してデータを集める「レトロフィットIoT」があります。
要件定義の最初期に、対象となる全設備のインターフェースを漏れなく一覧にし、接続可否を実機で検証しておくことが、乗り換えという進め方で納期を守るための現実的な備えになります。
Fit to Standardが開発期間を左右する:生産管理パッケージ特有のカスタマイズ論点
データ移行やMES連携と並んで開発期間を大きく左右するのが、自社の生産方式を新しいパッケージの標準機能にどこまで合わせるかという、「Fit to Standard」の徹底度です。生産管理は現場の要望が特に多岐にわたる業務領域であるため、この見極めを誤ると、導入期間が当初想定の数倍に膨らみかねません。
標準機能優先とアドオン開発のトレードオフ
生産管理パッケージは、業界標準の生産計画・MRPロジックを前提に設計されています。自社には、ロットまとめルールや、Excel・かんばんによる暗黙の調整、現場担当者の勘に頼った手配といった既存フローがあります。これをそのまま再現しようとするほど、標準機能で対応できない部分を埋めるアドオン開発が積み重なります。
逆に、Fit to Standardは、自社の生産方式を製品の標準機能に合わせるアプローチです。追加開発を最小限に抑えられる分、最も時間のかかる開発・テスト工程を大幅に短縮できます。そこで、要件定義の段階で「必須機能」と「標準機能で代替可能な範囲」を明確に切り分け、後者をできるだけ広く取ることが、開発期間短縮の最大の鍵になります。
ただし、この合わせ込みには、現場の働き方そのものを変えるチェンジマネジメントが伴います。現場の説得や運用ルールの教育にも、一定の期間を見込んでおく必要があります。
過度なカスタマイズが招く期間膨張のリスク
過度なカスタマイズを許すと、要件定義の段階では見えなかった追加開発項目が実装フェーズで次々と表面化し、当初の見積もりを大きく超過するリスクが高まります。さらに、カスタマイズの範囲が広がるほど、テスト項目も増え、パッケージのバージョンアップ時の互換性確認といった稼働後の負担も膨らみます。
「本当にこの機能はカスタマイズが必要か、それとも生産方式や運用ルールを変更すれば標準機能で対応できないか」を1つずつ問い直すプロセスを、要件定義に組み込むことが納期を守るうえで欠かせません。そのためには、自社の生産方式が独自性の高いコア業務なのか、標準化しても差し支えないノンコア業務なのかを、事前に切り分けておくと判断がスムーズになります。
まとめ
生産管理システムリプレイスの開発期間は、ビルド・バイ判断を起点に、工程ごとの期間が積み上がって決まります。そのうえで、データ移行、連携検証、Fit to Standardの徹底度が、期間と納期を大きく左右します。
開発期間を正しく見積もる鍵は、自社開発の延長と考えず、TPiCS-Xやmcframeといった生産管理パッケージ・ベンダーを比較して選び抜くプロジェクトとして捉えることにあります。パッケージ選定プロセス全体は約3〜4ヶ月、導入・移行は規模により6ヶ月〜3年以上が目安です。
実装フェーズ以降の遅延リスクは、データ移行と連携互換性検証という2大ボトルネックにどれだけリスクバッファを確保できるかで大きく変わります。
技術手法の詳細や経営判断のプロセスについては、姉妹記事「生産管理システムのモダナイゼーション」「生産管理システム刷新」もあわせて参照しながら、製品選定とプロジェクト推進の両面で計画を練ることをお勧めします。
▼全体ガイドの記事
・生産管理システムリプレイスの完全ガイド
▼開発を相談する前に読みたい無料ホワイトペーパー
・レガシーシステム刷新の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
