購買管理システム移行の費用は、移行手法、対象範囲、連携先の数によって変わり、500万円から2億円程度まで幅があります。
そのため、費用の内訳や見落としやすい隠れコストまで押さえておくと、提示された見積もりが妥当かを判断する材料になります。
▼全体ガイドの記事
・購買管理システム移行の完全ガイド
レガシーシステム刷新の費用の考え方や見積もりの注意点については、無料ホワイトペーパー「レガシーシステム刷新の完全ガイドブック」で詳しく解説しています。
購買管理システム移行の費用相場の全体像

購買管理システム移行の費用は、手法、対象範囲、連携するシステム数で大きく変動します。一般的なシステムモダナイゼーションの相場は500万円から2億円程度ですが、まずは手法別・規模別の目安を見て、自社の予算レンジを把握することが出発点になります。
相場観がないままベンダーに相談すると、提示された金額が妥当かどうかを判断しにくくなります。そのため、割高な契約を結んでしまうリスクも高まります。
手法別・規模別の費用目安
費用の目安は、既存システムをどこまで作り替えるかで手法ごとに大きく変わります。下の手法を比べると、その差がつかみやすくなります。

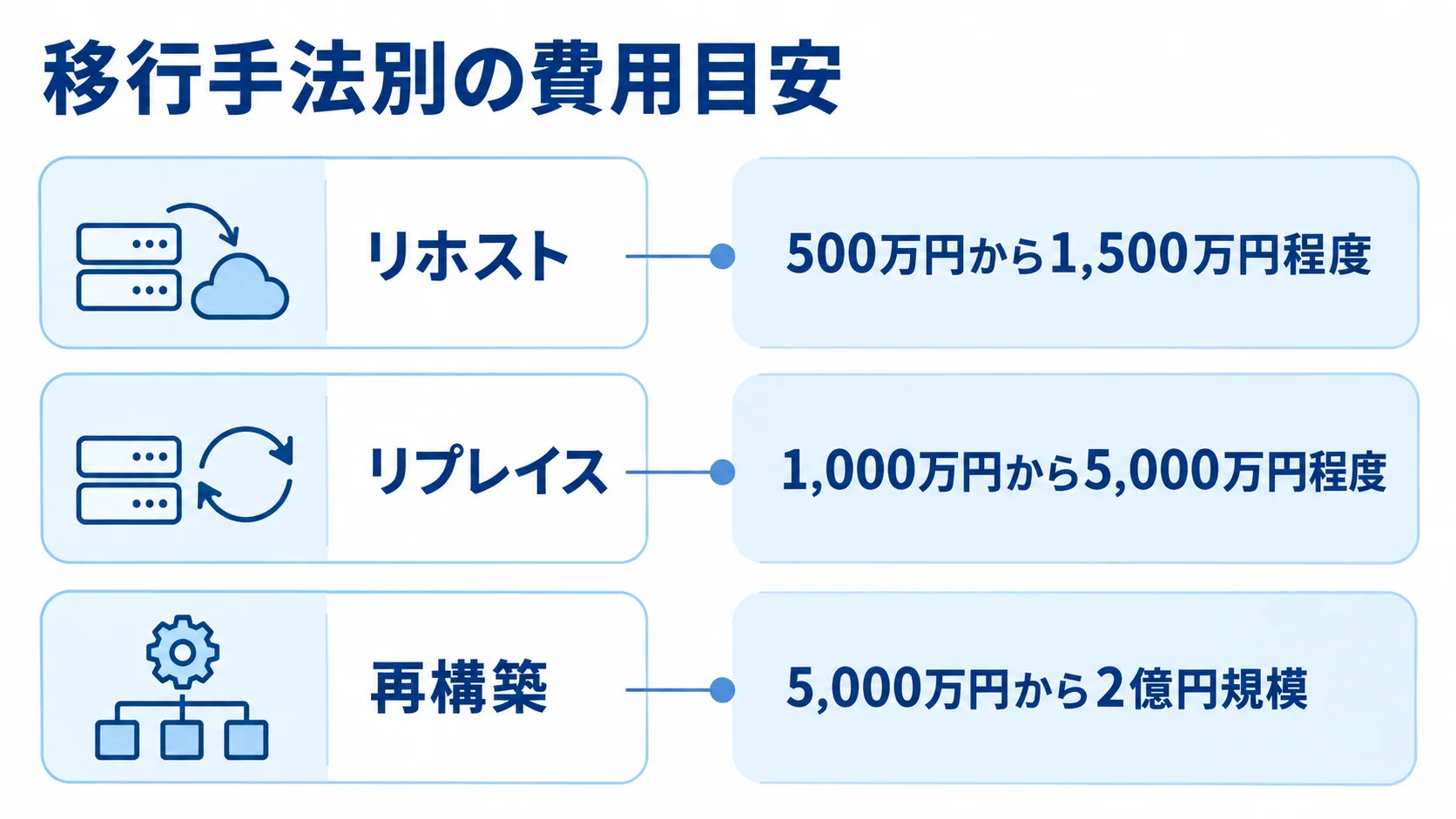

- リホスト:500万円から1,500万円程度。
- リプレイス:1,000万円から5,000万円程度。
- 再構築:5,000万円から2億円規模。
リホストは、既存システムをそのままクラウドへ載せ替える比較的軽量な基盤移行です。一方で、リプレイスは、パッケージやSaaSへの置き換えを伴う移行です。
再構築では、複数システムとの連携を再設計し、独自の調達フローを作り込みます。とくにフルスクラッチに近い再構築は、複数拠点や複数事業部にまたがる全社購買の統合で高額になりやすい方式です。
同じ手法でも対象範囲によって費用は変わるため、手法と業務規模を分けて見ると、予算の幅を読み解く手がかりになります。規模は、仕入先数や月間の発注件数に加えて、連携先システム数とカスタマイズの度合いで判断します。対象や連携先が多いほど費用は上振れするため、調達業務の規模を数値で把握してから相談に臨むとよいでしょう。
費用を左右する購買管理システム固有の要因
購買管理システムの移行では、連携の広さ、取引や環境に関する要件、既存データの状態が費用を左右する要因になります。
- 連携範囲:接続する業務システムの多さ。
- 法令・環境要件:取引や環境に関する要件の作り込み。
- データ状態:マスタや履歴の整備の度合い。
連携範囲が広がると、発注データを生産計画と同期させたり、入荷を在庫管理に反映させたりする仕組みが必要になります。検収結果を会計の買掛金計上へ連動させるにも、各インターフェースの開発が欠かせません。たとえば、EDIやサプライヤーポータルとの接続が加わると、テストや疎通確認のコストも増えます。
下請法に対応するには、発注書面の交付義務や支払期日の管理を確実に行える機能が必要です。GHG排出量を可視化するには、サプライチェーン全体のCO2排出量を品目単位で集計する必要があります。こうした法令・サステナビリティ要件への対応は、そのまま移行費用に反映されます。
仕入先マスタに表記の揺れや重複があると、移行前にデータクレンジングが欠かせません。過去の購買単価履歴に不整合がある場合も、相応の整備工数がかかります。データの汚れは見積もりで過小評価されやすいため、プロジェクトの早い段階で現状を把握しておく必要があります。
見積もりの費用内訳と工数の考え方

見積もりを読むときは、費用がどの工程にどれだけ配分されているかに目を向けます。移行費用は、アセスメントと開発・設定、データ移行のほか、並行稼働と運用の工程に分かれます。
工程ごとに相場の感覚を持っておくと、提示金額が妥当かを見極める手がかりになります。
人件費と工数の構成
人件費と工数は、単価、配分、比較の方法に分けて読むと、見積もりの中身を追いやすくなります。

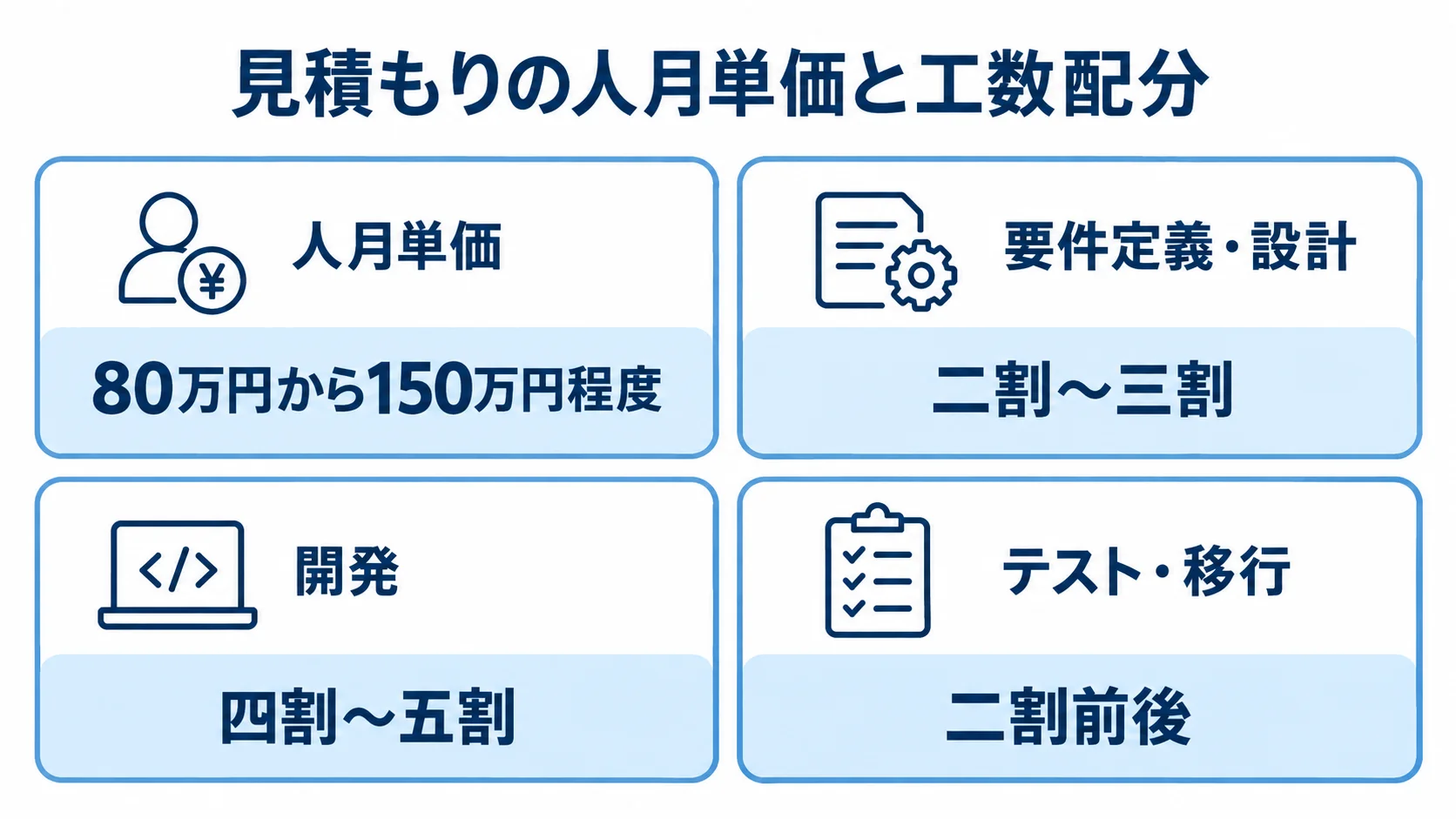

- 人月単価:エンジニアなどは80万円から150万円程度。
- 工数配分:要件定義・設計は二割〜三割、開発は四割〜五割、テスト・移行は二割前後。
- 比較方法:総額だけでなく人月数と単価を確認。
移行費用の大部分は、エンジニアやコンサルタントの人月単価と工数で決まります。上流のコンサルティングやアーキテクトが関わる工程ほど単価が上がる傾向があるため、どの工程にどの職種が入るかを確かめておく必要があります。
購買業務に詳しい要員が要件定義に入るかどうかで、後工程の手戻りと総工数が変わります。また、購買領域では、各連携先の仕様を確認する時間を十分に取る必要があります。生産・在庫・会計・EDIとの連携インターフェースを開発することも、開発工数を押し上げる要因になります。
安価な見積もりでも、工数が削られていれば追加費用や品質低下につながります。一方で、高めの見積もりでも、業務理解の深い要員が厚ければ手戻りが減る場合があります。その場合は、最終的な総額で見ると割安になることもあります。
初期費用以外のランニングコスト
移行後にかかる費用は、継続課金、保守契約、投資評価の3つの観点で確認します。
- 継続課金:稼働後も続く費用。
- 保守契約:機能改善、法令改正、障害対応にかかる費用。
- 投資評価:移行後の運用コストまで含める視点。
SaaSやクラウド基盤では、月額・年額のライセンス料とユーザー数に応じた従量課金が発生します。サーバーやストレージの費用も続くため、初期費用とは別に管理する必要があります。こうした費用は、数年単位の総保有コストとして評価します。
保守費用は、一般に初期構築費用の年間一割から二割程度が目安です。下請法やインボイス制度への対応が続く購買領域では、保守の質と範囲を見ておくことが欠かせません。
経営層には、初期費用だけでなく、移行後の運用コストが数年単位でどれだけ下がるかを示すとよいでしょう。レガシーシステムの保守費や人手による事務工数の削減を一覧にすると、投資の妥当性を裏づける材料になります。
購買管理システム移行で見落としがちな隠れコスト

隠れコストは見積もりに含まれにくいものの、実際には大きな金額になりやすい費用です。購買管理システムでは、データの整備(仕入先名寄せ、単価履歴のクレンジング)と、ダウンタイムへの対応(並行稼働、移行リハーサル)のそれぞれに固有の費用が発生します。これらを初期の段階から想定しておかないと、予算超過やスケジュール遅延につながります。
仕入先名寄せと購買単価履歴クレンジングのコスト

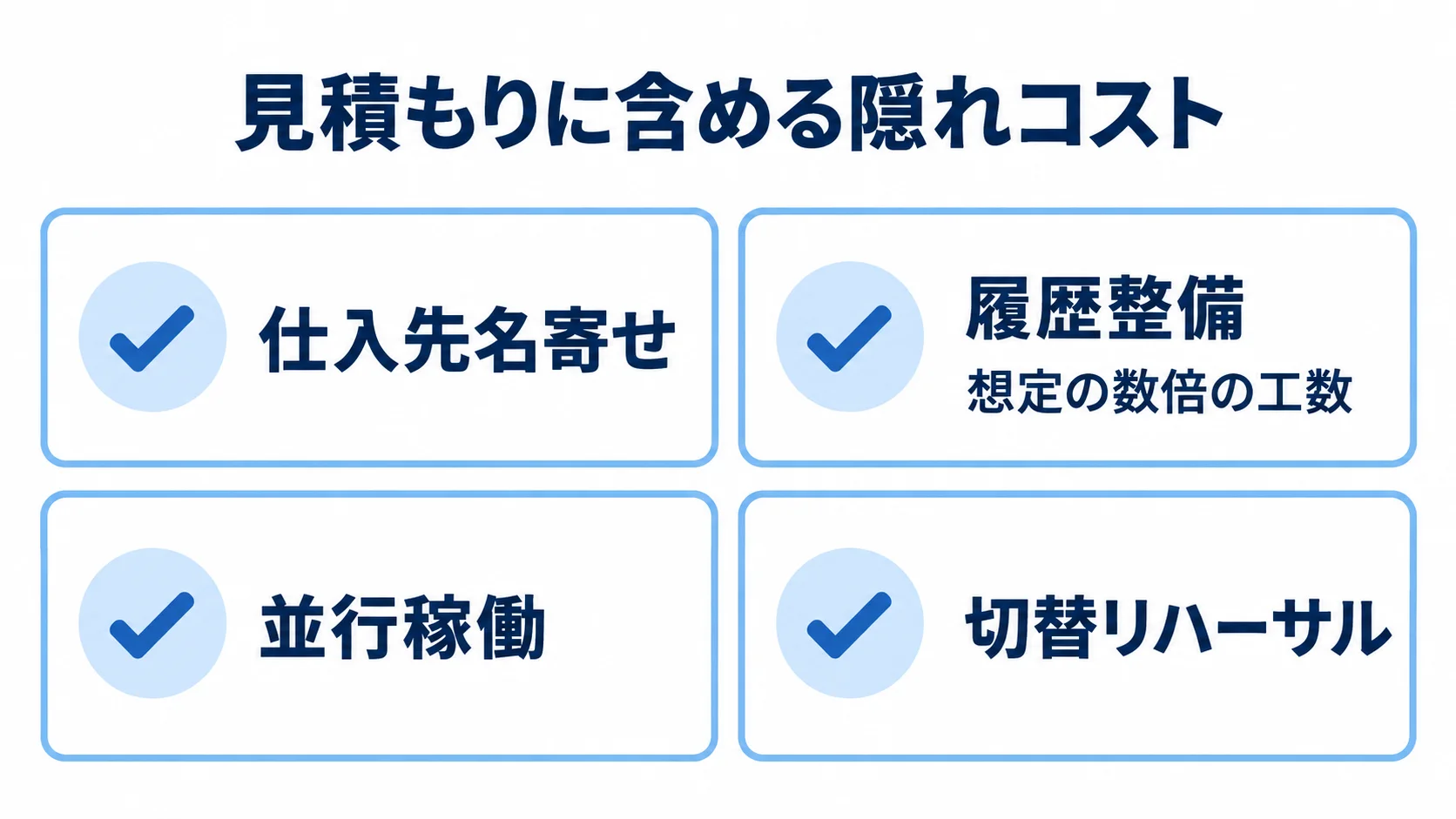

データに関する作業は、移行費用のなかで見落とされやすい部分です。作業は次のとおりで、それぞれの工数を見込んでおく必要があります。
- 仕入先名寄せ:同じ仕入先の重複を統合。
- 履歴整備:購買単価の履歴を整理。
- 事前調査:データ量と技術的な障壁の確認。
長年運用してきたシステムでは、同じ仕入先が部署ごとに別のコードで登録されていることがあります。社名変更や合併が反映されないまま、同じ仕入先が重複して残るケースもあります。名寄せを行わずに移行すると、新しいシステムでもデータが分散したままとなり、コスト削減の効果が出ません。
購買単価履歴では、単位がそろっていなかったり、過去の特別条件が備考欄にだけ残っていたりすることがあります。こうした情報を新システムのデータモデルへ移す作業には、時間がかかります。
その作業は、場合によっては想定の数倍の工数がかかります。コードだけを刷新しても拡張性は改善しないため、移行を機にデータ構造まで見直すことが望まれます。
プロジェクトの初期にデータの実態を調べ、クレンジングの量と難易度を見積もりに明記しておきます。また、文字コードの差異や外字、データ構造の不整合も、早い段階で洗い出しておく必要があります。
並行稼働とダウンタイム対応の二重コスト
業務停止を避けるためには、次のような方式と準備を費用計画に含めます。
- 並行稼働:旧システムと新システムを一定期間動かす方式。
- 切替リハーサル:本番の手順と所要時間を検証する工程。
- 段階移行:現場の慣熟期間を設けて運用を切り替える方法。
調達業務は日々動いているため、発注や入荷を長時間止めることは現実的ではありません。そこで、新旧システムを並行稼働させてデータの整合性を確かめながら、段階的に切り替えていきます。この期間は、旧システムの維持費と新システムの費用が同時にかかります。
ダウンタイムを抑えるには、移行リハーサルを複数回行うことが欠かせません。リハーサルを省くと、本番の切り替えでトラブルが起きたり、業務停止による損失を招いたりするおそれがあります。静止点での理論在庫と実在庫のずれ合わせも、慎重に行うべき工程です。
一度に全面的に切り替えるビッグバン方式では、例外的な購買フローや緊急発注に対応できない危険があります。現場が個別のExcel管理へ戻るシャドー購買は、全社のガバナンスを損ないます。だからこそ、段階移行の慣熟期間を見込んでおくことが、投資を無駄にしない近道です。
契約形態の使い分けと費用適正化のポイント
費用を適正に保つには、契約の組み立て方とコスト削減策を合わせて考える必要があります。工程ごとに契約形態を使い分けることで、リスクと費用の両方を抑えられます。また、不要機能の廃止や段階移行によって、移行総額を圧縮することも可能です。
準委任から請負への契約の使い分け
契約は、要件の確定度、成果物の明確さ、責任範囲で使い分けます。
- 準委任:アセスメントや要件定義など、上流工程で使う契約。
- 請負:要件と仕様が確定した開発工程で使う契約。
- 責任分界:運用と障害対応の担当の切り分け。
要件が固まりきらない上流では、作業の稼働に対して対価を支払う準委任契約が適しています。成果物をまだ確定しにくい段階で請負契約を結ぶと、認識のずれが追加費用や紛争につながりかねません。
要件と仕様が固まった開発では、成果物に責任を負う請負契約へ切り替えます。準委任から請負へ段階的に移すことで、上流では柔軟性を保ち、下流では費用を確定させられます。EDIやサプライヤーポータルを含む場合は、ベンダーと自社の担当範囲を決めたうえでSLAを契約に明記しておくと、運用時に想定外の費用が発生するのを防げます。
ベンダーロックイン回避とコストを抑えるコツ
長期の費用は、次の方向から抑えられます。
- ロックイン回避:特定ベンダーへの依存を避ける。
- Fit to Standard:カスタマイズを必要最小限に絞る。
- 不要機能の廃止:使われていない機能を移行対象から外す。
特定ベンダーだけが保守できる構成では、改修や追加開発の費用が固定化する傾向があります。ソースコードの著作権の帰属や運用権限を契約に明記しておくと、将来の選択肢を残せます。
標準的な技術やオープンな連携方式を選ぶことも、ベンダーロックインの回避に役立ちます。Fit to Standardでは、既存業務の例外をすべてカスタマイズで再現せず、標準機能に業務を合わせることを基本にします。そのうえで、競争力の源泉となる部分だけを作り込むと、費用対効果が高まります。
使われていない機能を移行対象から外すこと(リタイア)は、移行費用と維持費を直接減らします。また、削減した予算をコア機能の刷新に回せる点も、不要機能を廃止する利点です。
IPAが約4,000社を対象に実施し、799社が回答した調査でも、CxO設置企業ほど可視化と内製化が進んでいることが分かっています。さらに、そうした企業ほどモダナイゼーションが順調だという明確な相関も示されています。
2030年には最大79万人のIT人材不足が見込まれています。こうした状況を踏まえると、人海戦術に頼らず、標準化と廃止によって身軽にしておくことが、費用と人材の両面で合理的です。
まとめ
購買管理システム移行の費用相場は、手法と範囲によって500万円から2億円程度まで幅があります。そのうえで、生産・在庫・会計・EDI・サプライヤーポータルとの連携や、下請法対応、GHG可視化が金額を左右します。
見積もりでは、人月単価と工数の内訳に加えて、稼働後のランニングコストまで確認します。初期費用だけでなく、総保有コストの視点で判断することが欠かせません。
仕入先名寄せや購買単価履歴のクレンジング、並行稼働の二重コストは、見積もりに入りにくい隠れコストです。そのため、移行リハーサルも含めて初期から見積もり、ビッグバンを避けた段階移行を計画します。
段階移行でシャドー購買への逆戻りを防げると、調達リードタイムの短縮にもつながります。また、コスト削減率やペーパーレス化率といった成果も、確実に得やすくなります。
費用を適正化するには、準委任から請負への使い分けと、ロックインを避ける契約条項が有効です。さらに、Fit to Standardと不要機能の廃止も、移行費用を抑える方法になります。
経営層には、初期費用に加えて運用コストの低減をシミュレーションし、投資効果を示すとよいでしょう。
IPAの一次データが示すCxO主導の可視化と内製化も踏まえ、自社の調達戦略に合った判断を進めてください。
購買管理システムの移行を成功させるための全体像は、下の完全ガイドにまとめています。
▼全体ガイドの記事
・購買管理システム移行の完全ガイド
▼見積依頼前に読みたい無料ホワイトペーパー
・レガシーシステム刷新の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
