SAP導入コンサルの見積相場や費用/コスト/値段について

SAP導入コンサルティング費用は、企業規模と導入モジュールの数で幅が決まります。カスタマイズの量やプロジェクト期間も影響し、中小企業の数千万円から大企業の数億円〜数十億円規模まで変わります。

▼全体ガイドの記事
・SAP導入コンサルの完全ガイド

SAP導入コンサルティング費用の全体像

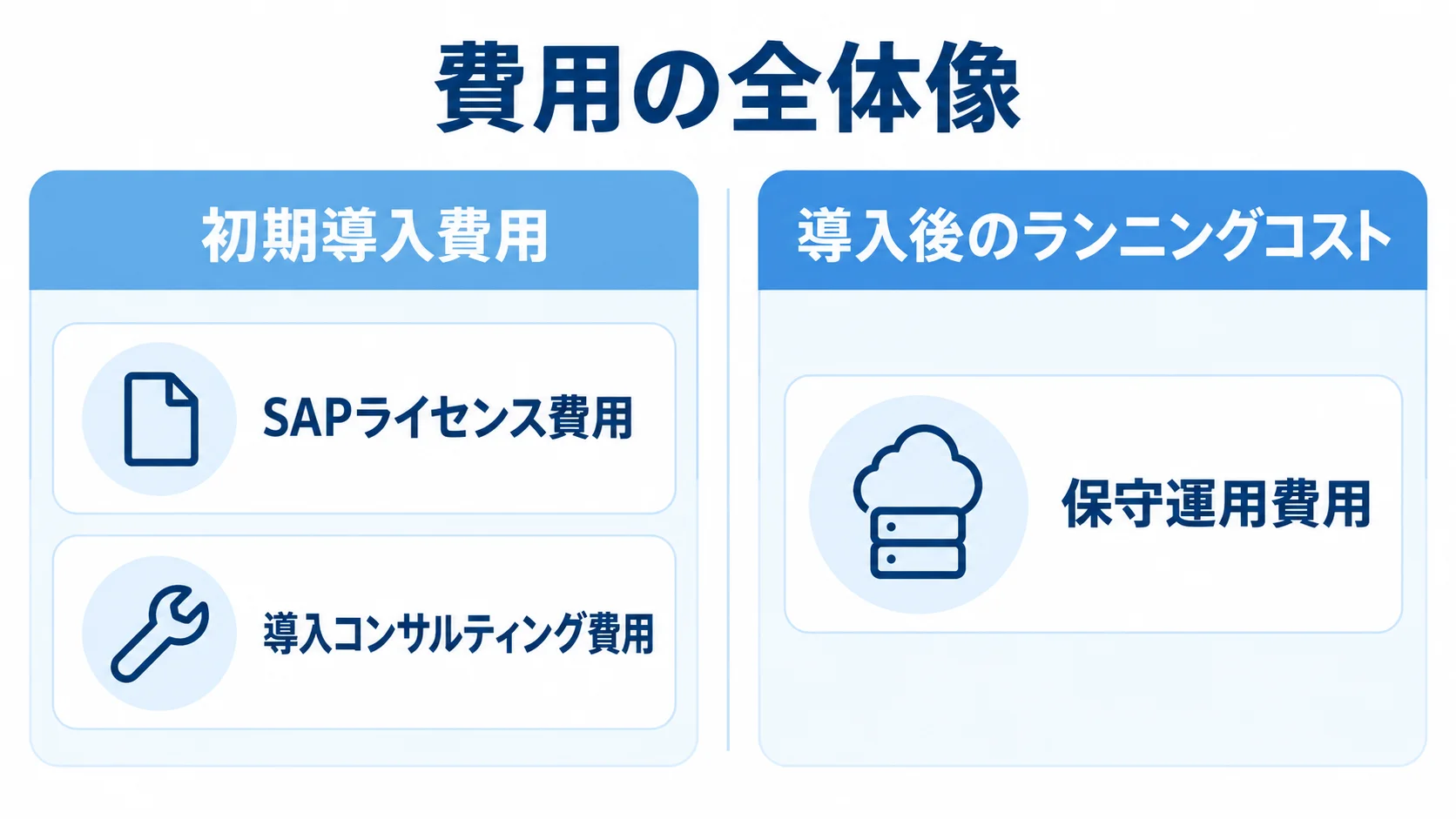

SAP導入費用を初期導入費用と導入後のランニングコストに分け、SAPライセンス費用、導入コンサルティング費用、保守運用費用を整理した比較図
初期費用と継続費用を分けると、予算計画の抜けを見つけやすくなります。

SAP導入プロジェクトの総費用は、中小企業では数千万円、大企業では数億円から数十億円規模になることも珍しくありません。全体像をつかむには、初期導入費用と導入後のランニングコストに分けて考えます。

費用を構成する主な要素

SAP導入では、ソフトウェアの費用だけでなく、インフラや教育、保守まで含めて全体を確認する必要があります。

  • SAPライセンス費用:ソフトウェア使用料
  • 導入コンサルティング費用:要件定義から稼働支援まで
  • インフラ費用:サーバー・ネットワークなど
  • 教育・トレーニング費用:利用者向けの教育
  • 保守運用費用:稼働後に継続する対応

導入コンサルティングや開発費は、全体の6〜7割を占めるケースも少なくありません。ただし、比率はプロジェクトの内容によって異なります。それでも、コンサルティング費用が支配的であることに変わりはありません。

規模別の費用目安

企業規模と導入形態で分けると、必要な予算の幅がつかみやすくなります。

  • 中小企業のオンプレミス:従業員数300名程度で最低5,000万円程度
  • 中堅・大企業のオンプレミス:従業員数1,000人以上で最低1億円以上
  • 長期プロジェクト:年商300億円未満でも18〜24ヶ月なら1億5,000万円〜
  • 中小企業向けクラウド:月額300万円程度
  • 大企業向けクラウド:月額1,000万円程度

クラウド型(SaaS型)は初期費用を抑えやすい一方で、月額のサブスクリプション費用が継続してかかります。そのため、初期費用と長期のランニングコストを比べ、自社の予算計画に合う形態を選ぶ必要があります。

ポイント

予算を立てるときは、初期費用と導入後のランニングコストを分けて考えます。保守料やサブスクリプション料まで含めて比べると、長期の予算に抜けが出にくくなります。

SAP導入コンサルティング費用の内訳とフェーズ別コスト

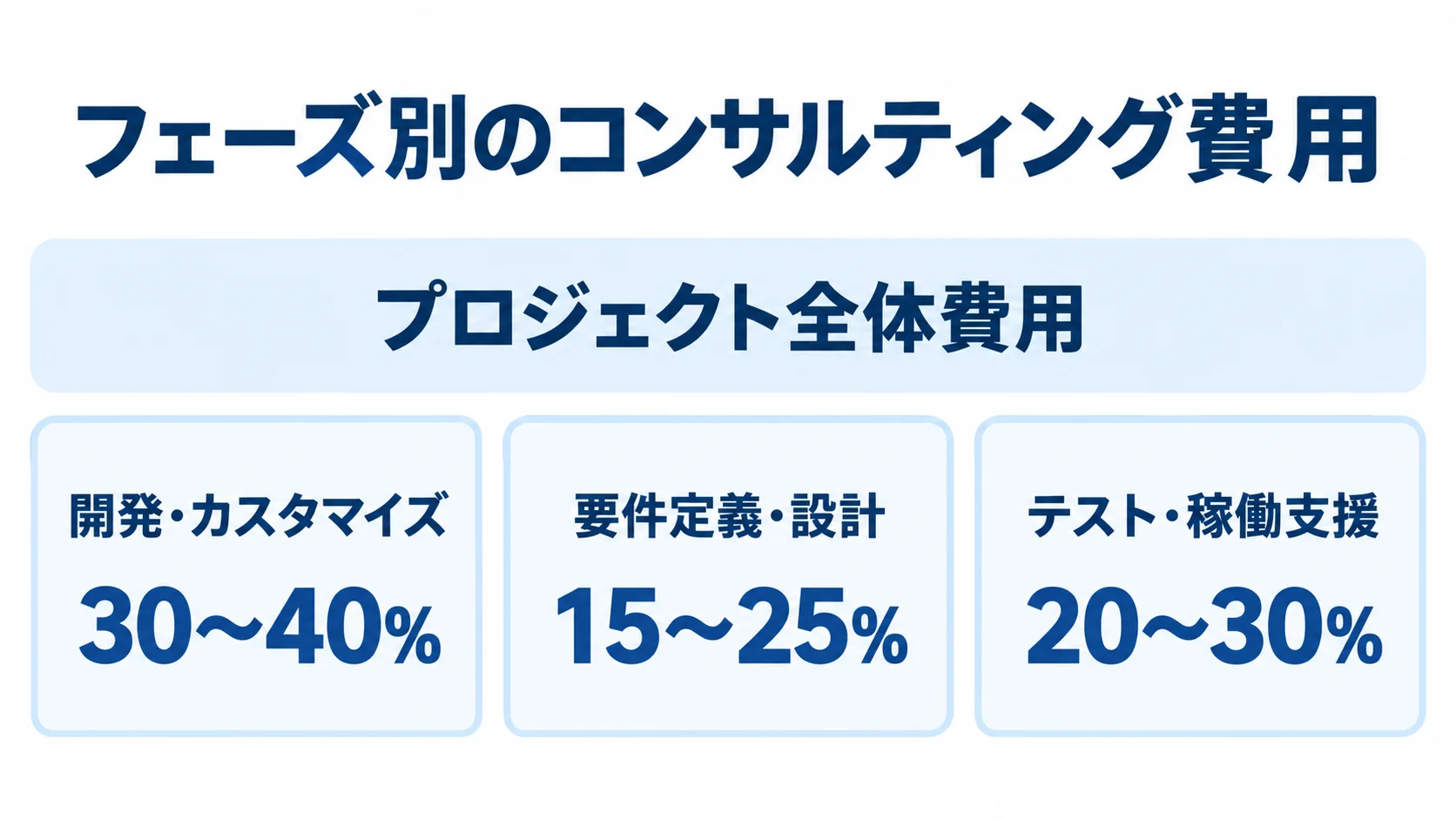

プロジェクト全体費用に対する開発・カスタマイズ、要件定義・設計、テスト・稼働支援の割合を横棒で比較した図
開発・カスタマイズの比率が大きく、標準機能の活用が費用管理に影響します。

SAP導入プロジェクトは、一般的に複数のフェーズに分けて進みます。フェーズごとの費用を押さえておくと、プロジェクト全体のコストを管理する手がかりになります。

SAPコンサルタントの人月単価は、スキルや経験によって異なります。一般的には120万円〜200万円が多く、高度なスキルを持つシニアコンサルタントでは300万円〜400万円になることもあります。

フェーズ別のコンサルティング費用

SAP導入では、要件定義から本番稼働支援まで、次の順に工程が進みます。

  1. フィット&ギャップ分析(要件定義)
  2. 基本設計・詳細設計
  3. 開発・カスタマイズ
  4. テスト
  5. 本番稼働支援

開発・カスタマイズのフェーズは、プロジェクト全体の費用の30〜40%を占めるのが一般的です。

要件定義・設計では、業務要件を整理し、標準機能とのギャップを分析します。この段階の費用は、プロジェクト全体の15〜25%程度が目安です。

開発では、標準機能で対応できない部分にアドオン開発が必要になります。アドオンの量が増えるほど費用は膨らむため、業務を標準機能に合わせてアドオンを減らすことが、費用の削減につながります。

テスト・稼働支援では、単体・統合・ユーザー受入テスト(UAT)と、各種の支援を行います。本番稼働後の安定化支援も含めると、プロジェクト全体の20〜30%のコストがかかります。

初期費用以外のランニングコスト

導入後にかかる費用は、契約形態と運用体制によって変わります。

  • 年間保守料:オンプレミス型のライセンス保守
  • クラウドサブスクリプション料:SaaS型の継続利用料
  • 保守運用・改修費:ヘルプデスクや追加対応の費用

オンプレミス型では、年間保守料として、通常はライセンス費用の約18〜22%が毎年かかります。

クラウド型(SaaS型)には年間保守料がなく、サブスクリプションにサポートが含まれる場合が多くあります。一方で、月額コストは高くなる傾向があります。

稼働後にコンサルタントへ運用保守を依頼する費用も、別途見積もっておく必要があります。そのため、初期費用だけでなく長期の総所有コスト(TCO)で予算を立てることが重要です。

ポイント

見積もりの内訳は、フェーズごとの費用とランニングコストの両方を確かめます。開発・カスタマイズの比率が高いときは、標準機能の活用でアドオンを減らせないかを検討します。

SAP導入コンサルティング費用を左右する主な要因

SAP導入コンサルティングの費用は、プロジェクトごとに大きく異なります。そのため、要因を知っておくと、見積もりの中身を評価し、コストを抑える方法を検討できます。

主な要因は、企業規模、導入モジュール数、カスタマイズ量です。このほか、プロジェクト期間とコンサルタントのスキルレベルも費用に影響します。

導入モジュール数とアドオン開発量

導入モジュールの数とアドオンの量は、設計・開発・テストの工数に影響します。

  • 財務・会計モジュール:最小構成の選択肢
  • 製造・販売・人事:フルセットでは費用が数倍になることもある
  • Fit to Standard:アドオンを最小限に抑える考え方
  • 既存業務へのカスタマイズ:将来改修費が増えるリスク

SAPはFI、CO、SD、MM、PP、HCMなど、多くのモジュールで構成されています。導入するモジュールが増えるほど、設計・開発・テストの工数と費用が増えます。

Fit to Standardを採用すればアドオン開発を抑えられ、導入費用の削減につながります。一方で、既存業務に合わせたカスタマイズは、開発費だけでなく将来の改修費も増やすリスクがあります。

アドオン開発の費用は、500万円程度から始まり、数億円規模に膨らむケースもあります。

プロジェクト期間とコンサルタントのスキルレベル

コンサルティング費用は、プロジェクト期間と人月単価の両方で積み上がります。

  • 小規模企業:期間は6ヶ月〜1年が目安
  • 中規模企業:期間は1年〜2年が目安
  • 大規模企業:期間は2年〜3年が目安
  • コンバージョン方式:期間は1年半〜2年を想定
  • リビルド方式:期間は2年〜3年程度を想定

期間が長くなるほどコンサルタントの人件費が積み上がるため、期間の管理は費用の管理と直結します。

1年程度のSAP経験を持つジュニアコンサルタントの人月単価は、120万円〜150万円が相場です。一方で、5年以上の経験を持つシニアコンサルタントやPMは、200万円〜400万円に達します。

全体を統括するシニアコンサルタントの人数と関与期間を管理し、無駄な議論を減らして予定を守ることが大切です。

ポイント

見積もりの妥当性は、モジュール数やアドオン量、期間の前提が自社の要件と合っているかで判断します。前提が曖昧な見積もりは、後から費用が膨らみやすくなります。

SAP導入コンサルの見積もりを取る際のポイント

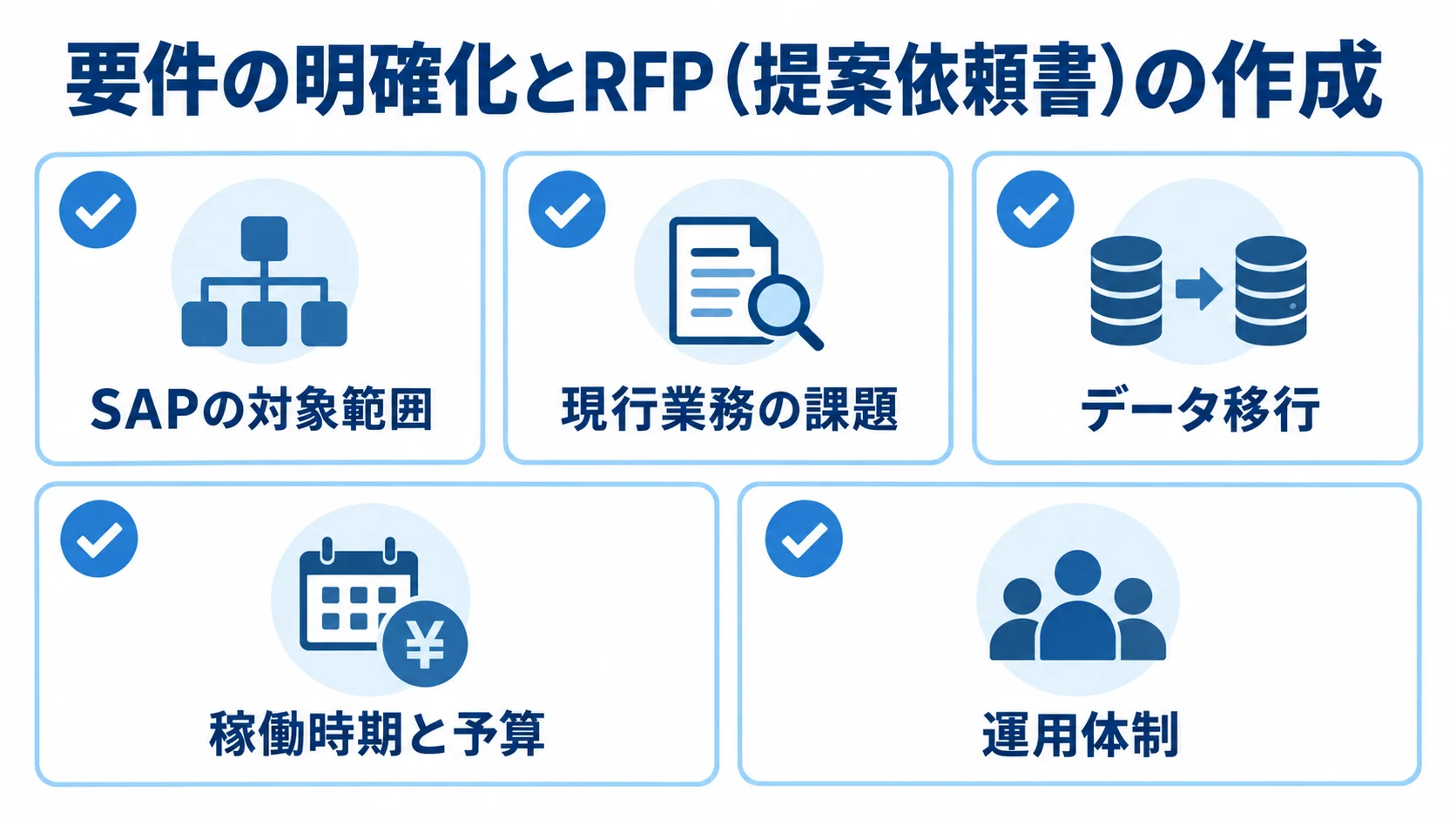

RFP(提案依頼書)の作成前に確認するSAPの対象範囲、現行業務の課題、データ移行、稼働時期と予算、運用体制をチェックカードで示した図
依頼前に条件をそろえるほど、各社の提案を同じ土台で比べられます。

SAP導入コンサルの見積もりは、事前の準備と比較の方法を整えてから取るのが基本です。金額の安さだけで選ぶと、プロジェクトが失敗するリスクが高まります。

要件の明確化とRFP(提案依頼書)の作成

見積もりの精度は、依頼する前に自社の要件をどこまで整理できているかで決まります。

  • SAPの対象範囲:導入モジュールと管理業務
  • 現行業務の課題:業務フローとシステム課題
  • データ移行:移行要件
  • 稼働時期と予算:希望時期と予算上限(参考値)
  • 運用体制:サポート・保守要件

まず「何を実現したいか」を整理し、RFI(情報提供依頼書)やRFPにまとめます。要件が曖昧なままだと、ベンダーは最低限の範囲で見積もるため、後から追加費用が発生しやすくなります。

RFPの質が高いほど、各社から精度の高い提案を引き出せます。さらに、RFPを作る段階でFit to Standardの方針を決めておくと、アドオン費用を現実的に見積もれます。

複数社への見積もり依頼と比較方法

複数社の提案を同じ条件で比べると、金額が妥当かどうかを判断しやすくなります。

  • 作業範囲:提案のスコープが一致しているか
  • 工数内訳:工数の内訳が明確か
  • アドオン開発:想定件数と根拠が示されているか
  • プロジェクト体制:人数とスキルレベルが明示されているか
  • 保守・サポート:稼働後の対応がどこまで含まれるか

一般的には、3〜5社程度へRFPを送り、コンペ形式で提案を比べます。複数社の提案を並べると、市場相場より高すぎる提案や低すぎる提案を見分けられます。

安い見積もりが最終的に高くつく「見積もりの罠」には注意が必要です。特に、スコープの狭い安価な見積もりでは、後から追加費用が発生するリスクがあります。

費用超過リスクと対策

費用超過は、要件・開発・期間の管理が不足すると起こりやすいため、事前の対処が必要です。

  • 要件の固定:フィット&ギャップ分析の徹底
  • 標準機能の活用:Fit to Standardを基本方針として採用
  • スケジュール管理:プロジェクト全体の厳格な管理
  • 予備費:予算の10〜20%の確保

費用超過の主な原因は、要件定義が不足してスコープが広がること、アドオンが増えること、プロジェクト期間が延びることです。

「高いコンサル料を払えば任せられる」という姿勢では、プロジェクトの失敗を招きかねません。重要な意思決定は自社が主体的に行い、その体制を整えることが、コスト管理と成功の鍵になります。

ポイント

見積もりを比べるときは、金額より先に、各社が同じ範囲と前提で提案しているかを見ます。範囲がそろわない見積もりは、安く見えても後から追加費用が発生しやすいと考えます。

費用対効果の高いSAP導入コンサル会社の選び方

SAP導入コンサル会社は、見積もり金額だけでなく費用対効果で評価します。技術力や管理能力が足りないと、遅延や品質不良によって最終的なコストが膨らむリスクがあります。

実績・専門性とSAP認定資格の確認

候補会社は、実績、資格、得意領域を分けて確認します。

  • 業界・業種の実績:自社と近い規模や業種での導入経験
  • SAP認定:認定コンサルタント数とパートナー認定
  • モジュール専門性:特定領域の設計・開発力
  • 会社規模:実績・リソースと費用のバランス

自社と同じ業種・規模での実績があれば、特有の要件を理解している可能性が高まります。また、SAP認定コンサルタントの人数や、ゴールド・シルバーパートナーの取得状況も確認します。

特定モジュールに強い会社は、品質向上や工数削減によってコストメリットをもたらします。

大手は実績とリソースが豊富な一方で、費用も高額になる傾向があります。中堅のSAP専門会社は、特定の領域に強く、費用面で柔軟に対応できる場合があります。

プロジェクト管理体制とアフターサポートの評価

費用対効果は、導入中の管理体制と稼働後の支援体制をあわせて評価します。

  • PMの経験・スキル:プロジェクト管理者の能力
  • 進捗管理:週次・月次で確認する仕組み
  • 課題・リスク管理:問題を管理するプロセス
  • アフターサポート:ヘルプデスクや保守運用の内容

PMの経験やスキルは、週次や月次の進捗管理の仕組みとあわせて、提案書や面談で確認します。

課題やリスクの管理が整い、工程を守れる会社は、期間の延長によるコスト増を防ぎやすくなります。

稼働後は、業務上の問題や操作の疑問が頻繁に起こるため、支援内容の確認が欠かせません。対応時間と費用体系を確認しておくと、安定した運用と追加コストの抑制につながります。

長く付き合うパートナーとして、コンサル会社の信頼性と誠実さも評価の対象にします。

SAP導入コンサルティング費用を適切に抑えるための実践的アプローチ

SAP導入費用を抑えるには、プロジェクトを始める前から取り組むことが大切です。費用削減は、コストを切り詰めることに加えて、プロジェクトの成功確率を高める取り組みでもあります。

Fit to Standardの徹底とアドオン最小化

アドオンが本当に必要かを見極めると、初期費用も将来のコストも抑えやすくなります。

  • Fit to Standard:業務をSAP標準機能に合わせる
  • 必須要件:業務の成立に必要なものだけを開発する
  • 便利機能:優先度を下げてアドオン対象から外す

SAP S/4HANAにはERPのベストプラクティスが集約されており、標準機能には多くの業種・業務に対応したプロセスが実装されています。そのため、既存業務に固執せず標準プロセスを受け入れると、アドオン費用を削減できます。

フィット&ギャップ分析で、標準対応で足りる要件とアドオンが要る要件を区別し、優先度を評価します。そのうえで、「なければ業務が成立しない」ものだけをアドオン化すると、費用の膨張を防げます。さらに、アドオンを減らすと、将来のバージョンアップや保守コストの削減にもつながります。

段階的導入とクラウド型の活用

導入範囲と契約形態を調整すれば、初期投資とリスクを分けて管理できます。

  • 段階的導入:コアモジュールから始めて範囲を広げる
  • クラウド型:インフラ整備費用を抑えて導入する

全モジュールを一度に導入すると、プロジェクトの規模と費用が大きくなります。そこで、財務・会計などのコアを先に導入し、定着後に販売・購買・製造を追加すれば、リスクを分散できます。

SAP S/4HANA Cloud Public Editionなどは、オンプレミス型のようなインフラ整備費用が要りません。また、クラウド型は一般的に6〜12ヶ月程度と導入期間が短く、初期費用も抑えられます。

月額費用は長期にわたって発生するため、5年・10年のTCOを試算して比べることが大切です。そのうえで、自社の規模・要件・予算サイクルに合う導入形態を選ぶことが出発点になります。

社内体制の整備とコンサルへの依存度の抑制

社内で担える役割を増やすと、稼働後のコンサルへの依存度を下げられます。

  • キーユーザー育成:操作・設定・運用の知識を蓄積する
  • 社内対応範囲:データ整備やテストを分担する
  • 自社主体:委託範囲を決めて推進体制を整える

キーユーザーを育て、SAPの操作・設定・運用の知識を社内に蓄えておくと、稼働後のランニングコストの削減につながります。

計画の段階で、コンサルタントと社内の作業分担を明確にしておきます。たとえば、データ移行の整備やクレンジング、業務部門によるテスト、マニュアル作成は、社内で対応できる場合があります。

委託を必要最小限にとどめ、自社が主導する進め方を根づかせることは、長期的な費用を抑えるための投資になります。

ポイント

費用を抑えるときは、まずアドオンが業務の成立に必要かを見極めます。そのうえで、段階的な導入や社内で担える作業の範囲を検討します。

まとめ

SAP導入コンサルティング費用は、企業規模と導入モジュールで幅が決まり、カスタマイズ量や期間も影響します。中小企業では数千万円から、大企業では数億円〜数十億円規模になることもあります。

コンサルティング・開発費は全体の6〜7割を占めるため、その点を踏まえて予算を計画します。まずはRFPで要件を明確にし、複数社から見積もりを取って比べます。

Fit to Standardを基本方針とし、アドオン開発を最小限にとどめます。あわせて、スケジュールを管理し、期間延長によるコスト増を防ぎます。

予算は、初期費用だけでなく長期の総所有コスト(TCO)で判断することが重要です。見積もりの安さだけでなく、実績と専門性、管理体制、稼働後のサポートも評価します。これらを総合してパートナーを選ぶことが、成功と費用対効果の最大化につながります。

「2027年問題」に向けたSAP S/4HANA移行が急務となっている今、早期に候補選定と見積もり取得を始めることをお勧めします。

▼全体ガイドの記事
・SAP導入コンサルの完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
