システム導入コンサルの開発期間・スケジュール・納期について

システム導入コンサルの開発期間は、選定だけでなく、導入実装と稼働後の定着支援までを含めて見積もります。上流の4〜7ヶ月に、導入実装の6〜18ヶ月と定着支援の6〜12ヶ月が加わり、業務範囲と企業規模によって全体の長さが変わります。

▼全体ガイドの記事
・システム導入コンサルの完全ガイド

  • 要件定義:現行業務と目標の整理
  • 選定:パッケージと導入パートナーの決定
  • 導入実装:データ移行とテストの実施
  • 定着支援:教育と運用ルールの調整

システム導入コンサルの定義(ERPコンサル・ERP導入・システムコンサルとの違い)

開発期間を正しく見積もるには、このサービスがどこからどこまでを支援するのかを、先に確かめておく必要があります。システム導入コンサルは、ERPに限らずCRM・SFA・文書管理・勤怠管理・経費精算など、あらゆる業務システムのパッケージ導入を対象にします。

現状業務の分析と要件定義から始まり、パッケージとベンダーの選定、導入・実装工程への伴走、稼働後に現場へ定着するまでのフォローアップまでを、発注企業側の立場でハンズオン支援します。その工数は、上流の意思決定支援だけにとどまらず、選定後の進行管理と稼働後の定着化フォローまで一貫して発生します。この立ち位置を押さえることが、開発期間の見積もりの出発点になります。

対象範囲とハンズオン伴走の特徴(要件定義〜稼働定着支援まで一気通貫)

対象範囲の最大の特徴は、特定のパッケージ種別に限らない点です。会計・生産管理・販売管理を担うERPだけでなく、営業活動を支える CRM・SFA も対象です。さらに、契約書や稟議書を扱う文書管理システムや、勤怠管理・経費精算のシステムなど、企業が導入するあらゆる業務システムが含まれます。

導入の前段では、現状業務分析と要件定義、パッケージとベンダーの選定を支えます。その後は、データ移行や業務プロセスの標準化、ユーザー教育を含む導入実装の進行を管理します。本稼働後は、新しい業務プロセスが現場に根付くまで定着支援を行い、入口から出口まで一貫してハンズオンで伴走します。

「選ぶところまで」で契約が終わる支援や「実装だけ」を請け負う支援とは異なり、意思決定から現場定着までの全工程に、発注企業側の立場で関わり続けます。この点が、開発期間を見積もるときの前提になります。

ERPコンサル・ERP導入・システムコンサルとの役割の違い

開発期間を見積もるうえで混同しやすいのが、近接する3つのサービスとの役割の違いです。

  • ERPコンサル:対象はERPに限り、選定支援と導入PMOを担う立場です。
  • ERP導入:選定済みのERPを前提にした、実装工程そのものです。
  • システムコンサル:ERPに限らず1システムを対象にでき、上流フェーズが中心です。
  • システム導入コンサル:ERPに限らない対象を、要件定義から定着支援まで一気通貫で関わります。

導入PMOでは、進捗・品質・課題管理とベンダーコントロールを担いますが、自らシステムを実装しません。ERP導入は、As-Is/To-Be分析からフィット&ギャップ分析、データ移行、業務プロセスの標準化、ユーザー教育、稼働判定までを扱います。ただし対象はERPに限られ、要件定義の段階からの伴走は前提としません。

システムコンサルは、ERPに限らない1システムを対象にする点でシステム導入コンサルと近いものの、支援は現状業務分析、要件定義、仕様策定、ベンダー選定支援という上流フェーズにとどまります。導入プロジェクトの進行管理や、稼働後の定着支援には関与しません。これに対しシステム導入コンサルは、両者の間を埋める立ち位置です。

この違いを検討の初期に関係者で共有することが、依頼範囲のずれを防ぎ、開発期間を予定内に収める第一歩になります。

ポイント

発注側と支援側で、支援の範囲を最初にそろえておくことが判断の出発点です。選定だけで終わるのか、導入や定着支援まで含むのかで工数が変わるため、依頼範囲のずれを先になくしておきます。

開発期間の全体像(要件定義〜稼働後定着支援までの4フェーズ)

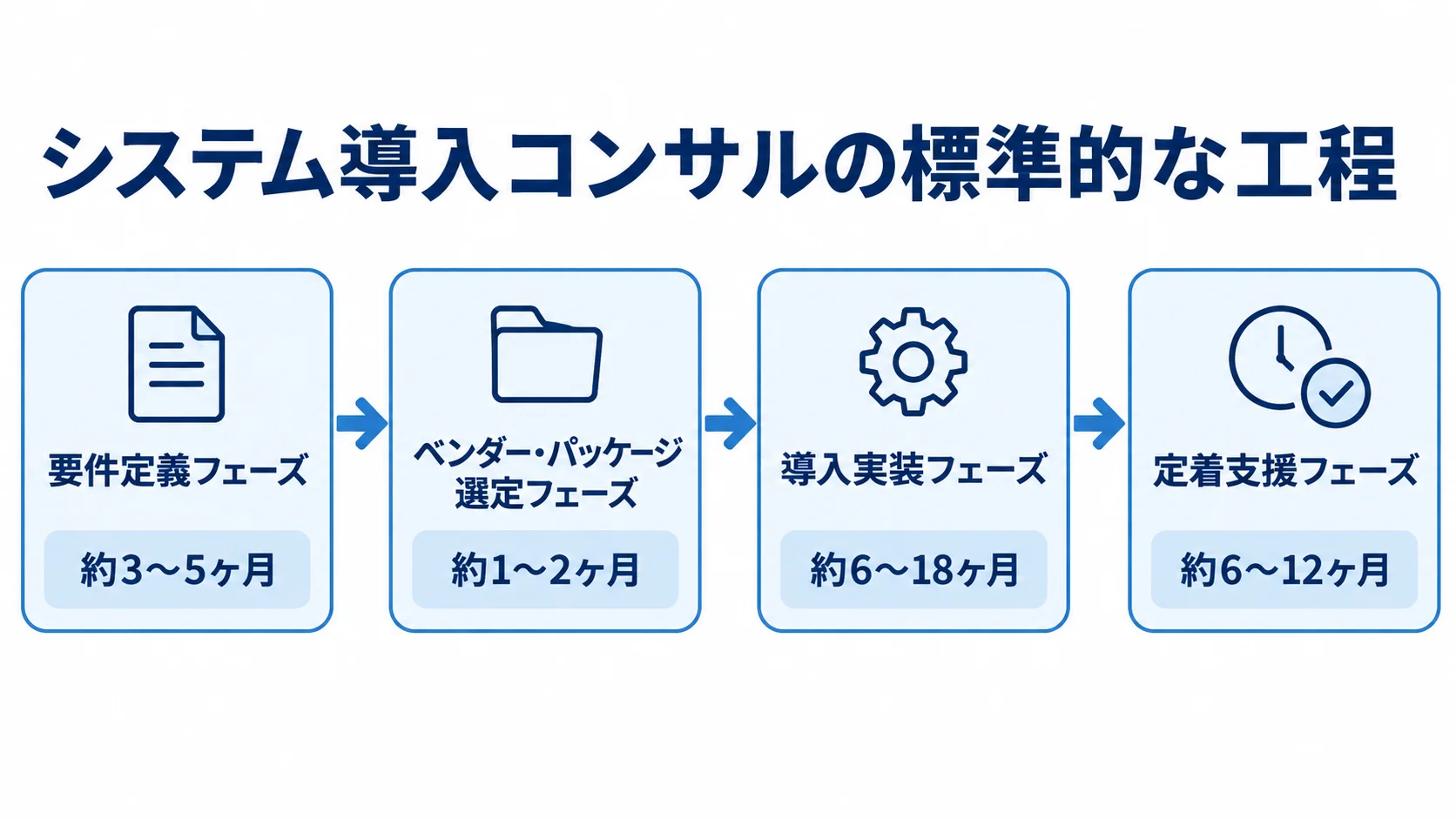

要件定義から定着支援までの4フェーズと期間を順につないだ図
稼働後の定着支援まで含めて納期を見通せます。

システム導入コンサルの標準的な工程は、要件定義から始まり、ベンダー・パッケージ選定、導入実装を経て、稼働後の定着支援で終わる4つのフェーズです。前半の2フェーズは要件定義と選定、後半の2フェーズは導入実装と定着支援で、期間の目安もこの2つに分けて示します。

ERPコンサルは選定支援とPMOの2段階、システムコンサルは要件定義からベンダー選定までの上流工程だけで、スケジュールを描きます。これに対しシステム導入コンサルは、4フェーズすべてを通しで伴走するため、スケジュール全体を俯瞰する視点が求められます。

要件定義フェーズ〜ベンダー・パッケージ選定フェーズ(合計4〜7ヶ月)

最初の要件定義フェーズでは、現状アセスメントに約2〜3ヶ月を充てます。現行の業務フローとシステム構造を洗い出し、データモデルや外部連携も含めて現状を整理します。

そのうえで、独自業務として残す部分と標準化できる部分を切り分け、定量的なKPIや優先順位を定める目標設定に約1〜2ヶ月を要します。要件定義フェーズ全体では、合計で約3〜5ヶ月が目安です。

続くベンダー・パッケージ選定フェーズでは、整理した要件をもとに最適なSaaS製品・パッケージと導入パートナーを選び、導入方針を決めるまでに約1〜2ヶ月を見込みます。要件定義から選定完了までの上流工程は、合計で約4〜7ヶ月が標準的な目安です。この上流工程を丁寧に進めることが、導入実装での手戻りを防ぐ最大の予防策です。

導入実装フェーズ〜稼働後定着支援フェーズ(6〜18ヶ月+6〜12ヶ月)

導入実装は対象システムの規模に応じて約6〜18ヶ月の中長期になり、稼働後の定着支援にはさらに約6〜12ヶ月を見込む必要があります。その間、システム導入コンサルは発注企業側の立場で、進捗管理、品質管理、ベンダーコントロールを継続して担います。

  1. 導入実装:データ移行、システム設定、テストが中心です。「ビッグバン方式」は避け、「インクリメンタル方式」で影響の小さい部門・機能から段階的に移行します。
  2. データのクレンジング:長年蓄積したデータの整理・修正に、特に時間を要しやすい作業です。
  3. Fit to Standard:現場の業務をパッケージの標準機能に合わせる社内調整で、想定以上の期間がかかりやすい難所です。
  4. 定着支援:本番稼働後、新しい業務プロセスが現場に定着するまで、教育(リスキリング)と運用ルールの最適化を行います。
  5. 納期の考え方:稼働判定の通過をゴールとせず、定着支援まで含めて納期を組みます。

稼働判定を通過した時点をゴールと錯覚すると、定着支援の期間が納期から抜け落ちてしまいます。少なくとも90日〜1年程度の定着期間を初期スケジュールに織り込んでおくことが、現実的な納期設定の鍵です。

ポイント

全体の期間は、4フェーズをすべて足して見積もります。稼働判定を納期とみなさず、定着支援の6〜12ヶ月まで初期スケジュールに入れておくことが、現実的な納期設定の目安になります。

企業規模・対象業務範囲別のスケジュール目安

単一部門、複数部門、全社規模の3区分ごとに全体期間の目安を示す図
対象範囲が広いほど、期間の見込みも長くなります。

実際の全体スケジュールは、4フェーズの流れを踏まえたうえで、対象とする業務範囲と企業規模によって大きく変わります。業務範囲は、単一部門・独立業務、複数部門・連携業務、全社規模の大型刷新の3つに分けられます。

単一部門・独立業務(4〜10ヶ月)/複数部門・連携業務(8〜18ヶ月)

勤怠管理や経費精算のみといった単一部門・独立業務のパッケージ導入は、中小〜中堅企業を中心に、要件定義から稼働定着支援までの全体が約4〜10ヶ月に収まるのが目安です。他システムとの連携が少ないため、要件定義とパッケージ選定を1〜2ヶ月で迅速に終え、実装から定着までを比較的短期間で完遂できます。

一方、CRM/SFAや文書管理基盤のように複数部門にまたがり既存システムとの連携が発生する複数部門・連携業務は、中堅〜大企業を中心に約8〜18ヶ月を見込むのが現実的です。導入するパッケージが既存の基幹システムやマーケティングツールとAPI連携が必要な規模になると、データ連携の設計や複数部門間の要件調整が積み重なり、1年〜1年半程度のスケジュールが一般的になります。

全社規模の大型刷新(12〜30ヶ月以上)

大企業やエンタープライズが、複数業務にまたがる全社規模のパッケージ導入やSaaS化に取り組む場合、要件定義から稼働定着支援までを通しで依頼すると、全体で約12〜30ヶ月以上になります。場合によっては、それ以上の長期プロジェクトになることも珍しくありません。この規模では、部門や拠点ごとに異なる業務プロセスの把握と、複数階層にわたる意思決定プロセスが加わります。

そのうえ、「現行の業務フローを変えたくない」という現場からの抵抗が、必ずといっていいほど発生します。システム導入コンサルは、「その業務プロセスが本当に必要か」という本質的な議論(BPR)と、現場の合意形成を粘り強く進めるチェンジマネジメントに、多くの時間を割く必要があります。

そのため、複数年単位の長期的なロードマップで伴走することが求められます。なお、全社規模の刷新でも、対象業務を一度に切り替えず、影響度の大きい管理系業務や利用頻度の高い部門から段階的に展開する方法もあります。初期フェーズで得た知見を後続フェーズに生かせるため、全体の手戻りを抑えながら、スケジュールの見通しを立てやすくなります。

ポイント

期間は、業務範囲を単一部門、複数部門・連携業務、全社規模の3つに分けて読みます。既存システムと連携する場合は、単一部門の目安より長く見込み、全社規模では段階的な展開も含めて計画します。

納期を左右する要因と遅延対策

現場のキーパーソン、変更要求、データ移行、リスクバッファの4項目を並べた対策図
初期の巻き込みと変更管理が進行の土台になります。

システム導入コンサルが伴走するプロジェクトでは、納期が遅れる原因の多くが、対象システムの技術的な難しさよりも、現場の合意形成の停滞にあります。ERPに限らず、CRM・SFA・文書管理・勤怠管理のように現場担当者が日常的に触れるシステムほど、この難しさが顕著に表れます。

現行踏襲志向とFit to Standardをめぐる社内調整の停滞

最も頻度の高い遅延要因は、現行踏襲志向です。現場から「以前のシステム・Excelの方が使いやすかった」「今のやり方を変えたくない」という声が噴出し、「Fit to Standard」の合意形成に想定以上の時間がかかります。この抵抗は、情報システム部門だけで導入を進め、実際にシステムを使う業務部門を初期段階から巻き込んでいない場合に、特に強く現れます。

また、フィット&ギャップ分析で生じたギャップに対して、アドオン開発で対応するか業務側を変えるかの判断が曖昧なまま先に進むと、開発・テスト段階で「あの機能も必要だった」という要件の後出しが相次ぎます。その結果、いわゆるスコープクリープを招きます。加えて、既存システムから移行するデータが複数のシステムに分散している場合、データクレンジングと統合作業だけで数ヶ月単位の時間がかかることも珍しくありません。

当初スケジュールにこの作業を織り込んでいないプロジェクトは、後工程でしわ寄せを受けることになります。さらに、CRMや文書管理システムのように複数の外部サービスとAPI連携する構成では、連携先の仕様確認やテスト環境の調整に想定外の時間を取られることもあります。そのため、ベンダー・パッケージ選定の段階で連携要件の洗い出しを済ませておくかどうかが、後工程の進行速度を大きく左右します。

遅延を防ぐための発注側・コンサル側の実務対策

発注側とコンサル側が講じるべき対策の1つ目は、要件定義・現状分析の初期段階から現場のキーパーソンをプロジェクト体制に正式に組み込むことです。「経営層が決めたシステム」に終わらせず、現場が選んだ・検証したシステムとして合意形成を図ります。2つ目は、フィット&ギャップ分析で生じたギャップへの対応方針、つまりアドオン開発の許容範囲をあらかじめルール化しておくことです。

仕様変更の申し出は、口頭で済ませず「変更要求」として起票し、追加工数やスケジュールへの影響を定量的に評価して合意する運用を徹底します。3つ目は、データ移行の工数を過小評価せず、要件定義フェーズに十分な時間と人員を投入して詳細なヒアリングを行うことです。さらに、プロジェクト全体の予算・期間の10〜20%程度をリスクバッファとして確保しておきます。

これらの対策は、ERPのような大規模基幹システムでも、CRM・SFA・文書管理・勤怠管理のような中規模パッケージでも共通して有効で、対象システムの種類にかかわらず使える汎用的な進め方です。一気通貫の伴走を依頼する最大のメリットは、現場の合意形成と、スコープ・変更管理を外部の専門家に任せられる点にあり、現実的なスケジュールでプロジェクトを前に進めることができます。

ポイント

納期の遅れは、技術より現場の合意形成で起きやすいと考えます。現場の関係者を初期から巻き込み、仕様変更は変更要求として起票し、データ移行の工数に余裕を持たせることが判断の基準です。

まとめ

開発期間は、要件定義からベンダー・パッケージ選定、導入実装、稼働後の定着支援までの4フェーズを通して見積もります。ただし、期間は対象業務の範囲や企業規模、現場の合意形成のスピードによって変わる目安です。実際のプロジェクトでは、詳細な要件定義を経て初めて精緻なスケジュールが描けることも忘れてはなりません。

システム導入コンサルは、ERPパッケージに対象を限定するERPコンサル・ERP導入とも、上流フェーズだけを担うシステムコンサルとも異なります。ERPに限らず、CRM・SFA・文書管理・勤怠管理などの業務システムを対象に、要件定義から稼働後の定着支援まで一気通貫でハンズオン伴走するサービスです。

期間の目安は、要件定義から選定までの4〜7ヶ月に、導入実装の6〜18ヶ月と定着支援の6〜12ヶ月が加わります。全体では、単一部門の導入で4〜10ヶ月、複数部門・連携業務で8〜18ヶ月、全社規模の大型刷新では12〜30ヶ月以上になります。

納期を守るには、現場を初期段階から巻き込んで合意形成を図り、変更管理のルールを徹底し、データ移行の工数を過小評価しないことが不可欠です。

システム導入コンサルの活用を検討する際は、自社が対象とするシステムの種類と、選定のみか導入から定着支援までの一気通貫かという求める支援範囲を整理してください。そのうえで、業種や業務システムを問わず幅広い導入実績があり、稼働後の定着支援まで見据えた体制を備えたパートナーに相談することをお勧めします。

▼全体ガイドの記事
・システム導入コンサルの完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
