システム移行の開発期間・スケジュール・納期について

システム移行の開発期間は、データと業務を新しい環境へ移す実行フェーズの計画で決まります。刷新の方針が固まっても、移す作業のスケジュールは別に描く必要があります。

  • システム移行の開発期間を左右する前提
  • カットオーバー戦略別に見る開発期間の違い
  • 工程別の期間配分

PM・情シス部門の実務の視点から、期間と納期を現実的に見積もるための判断軸を示します。

システム移行の全体像は、次の記事でご覧いただけます。

▼全体ガイドの記事
・システム移行の完全ガイド

システム移行の開発期間を左右する前提(実行フェーズのリスク管理という位置づけ)

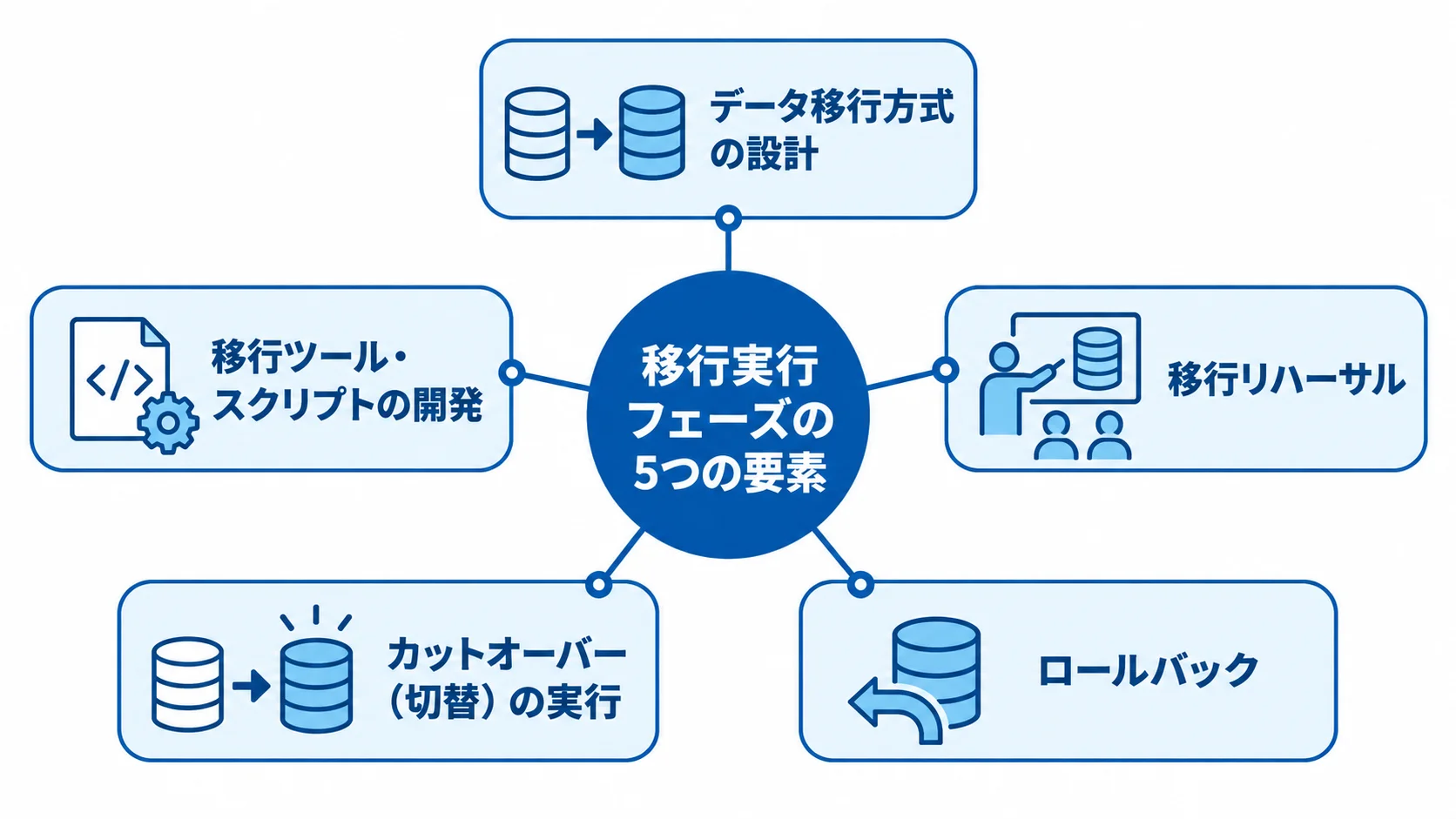

移行実行フェーズを構成する設計、ツール開発、リハーサル、切替、ロールバックの5要素を示す図。
設計から切替後の備えまで、移行作業は一連の工程で成り立ちます。

開発期間を正しく見積もる出発点は、今動いているデータと業務を、どう安全に新しい環境へ移すかという実行段階の管理にあります。

要件定義や設計がどれほど優れていても、最後にデータを移してシステムを切り替える瞬間の進め方を誤れば、業務停止やデータ消失という致命的な事故につながります。そのため、移す作業に固有の工程がどれだけあるかを正確に洗い出すところから、期間の見積もりを始めます。

移行実行フェーズの範囲(7つの手法のどれを選んでも必ず発生する工程)

移行実行フェーズとは、リホストで刷新する場合も、パッケージへリプレイスする場合も、部分的に改修する場合も、設計・開発が完了した後に必ず発生する作業です。本番データを新しい環境へ移し、業務を新システムへ切り替える一連の工程を指します。

具体的には、データ移行方式の設計から、移行ツール・スクリプトの開発、移行リハーサル、カットオーバー(切替)の実行、万が一のロールバックまでの5つの要素で構成されます。この工程は上流の要件定義や設計とは独立したリスクを抱えており、どれほど優れた新システムを設計しても、移行実行の計画が甘ければプロジェクト全体が土壇場で失敗しかねません。

「モダナイゼーション」「刷新」「更改」「リニューアル」「リアーキテクチャ」「リプレイス」「改修」との違いと本記事の焦点

姉妹記事は、それぞれ別の観点に重心を置いています。「システムのモダナイゼーション」は、リホストやリファクタリングといった技術的アプローチの使い分けが中心です。「システム刷新」は、なぜ・いつ刷新に踏み切るかという経営判断を扱います。

「システム更改」は契約満了やEOS/EOLといった期限管理を、「システムリニューアル」はUX/UI・顧客体験の刷新を軸にしています。「システムリアーキテクチャ」は構造そのものの再設計、「システムリプレイス」は製品・ベンダーの乗り換え判断、「システム改修」は部分的・小規模な修正に、それぞれ重心があります。

本記事が扱うシステム移行は、このいずれとも異なり、方式・対象範囲の意思決定が済んだ後の「実行段階そのもの」に焦点を絞ります。その中心にあるのが、移す作業をどう安全に遂行するかというプロジェクト実行論です。何を・なぜ変えるかの詳細は、姉妹記事の完全ガイドをあわせてご覧ください。

ポイント

期間の見積もりは、移す作業に固有の工程を上流の設計と分けて洗い出せるかどうかで、精度が変わります。どの手法を選んでも発生する作業なので、ここを抜かすと遅れが後工程に出やすくなります。

カットオーバー戦略別に見る開発期間の違い(一斉移行 vs 段階移行)

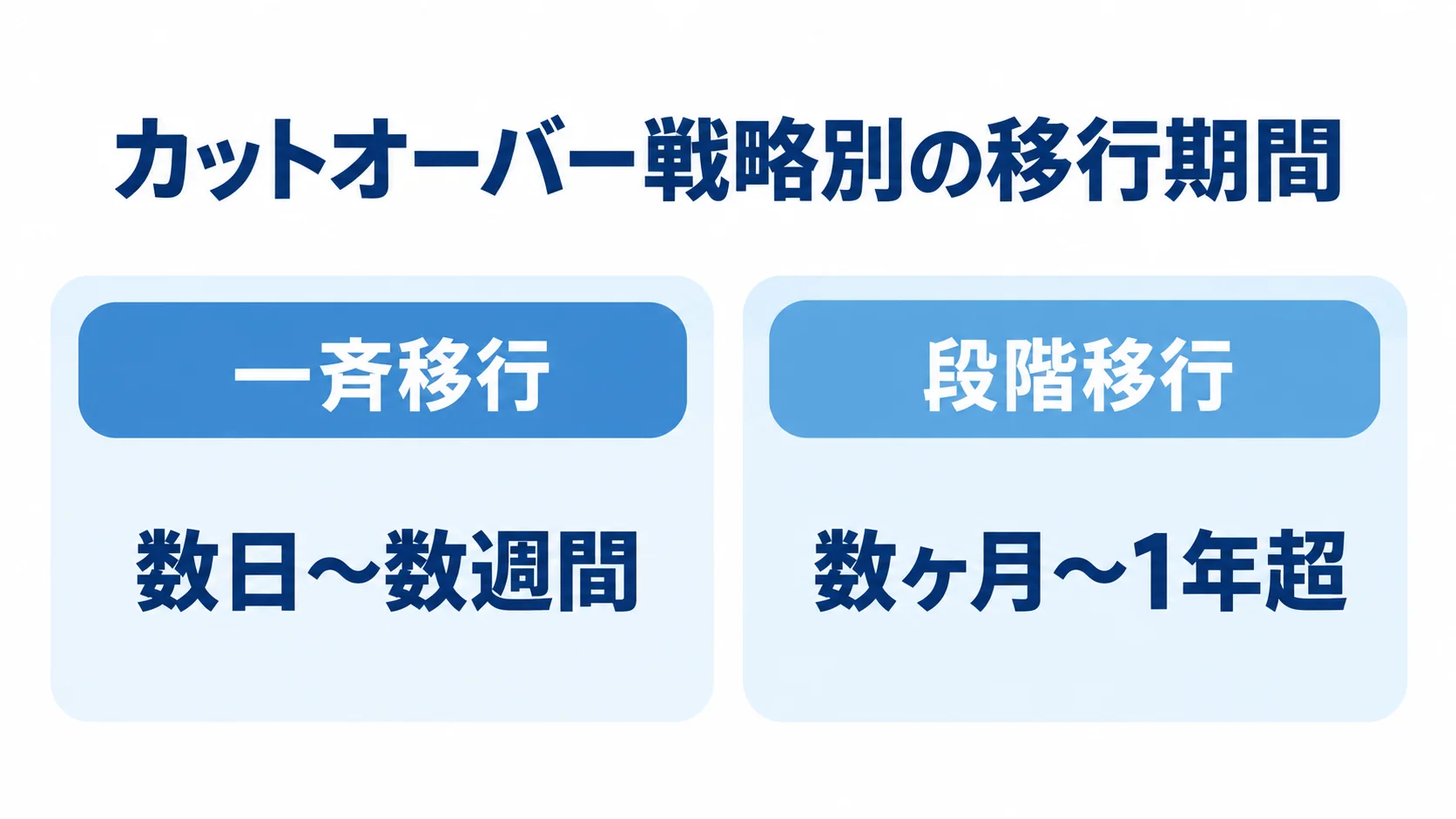

一斉移行の数日〜数週間と、段階移行の数ヶ月〜1年超という期間目安を左右に比べた図。
切り替えを一度に行うか分けて行うかで、完了までの見通しが変わります。

移行実行フェーズの期間を最も大きく左右するのが、業務・データをどのタイミングでどこまで切り替えるかという「カットオーバー戦略」の選択です。一斉移行(ビッグバン方式)と段階移行(フェーズドアプローチ)では、必要な期間もリスクの性質も大きく異なります。

一斉移行(ビッグバン方式)の期間とダウンタイムの目安

一斉移行は、指定した1つのタイミングで全データ・全業務を新システムへ切り替える方式です。移行作業そのものは短期集中型で、目安は数日〜数週間と短く済みます。ただし、切替当日に許容されるダウンタイムの中で、すべての移行作業を終える必要があります。

そのため、多くの場合は土日・祝日や年末年始といった業務影響の小さい期間を選び、数時間から長くても48〜72時間程度のダウンタイムに収める計画を立てます。一斉移行は、対象データ量が比較的小さく、業務停止を許容できる時間帯を確保しやすい中小規模のシステムに向いています。

この方式は移行後すぐに新旧混在の複雑さから解放される利点がある一方、当日に想定外の不具合が発生すると即座に業務全体が止まります。このため、後述する移行リハーサルとロールバック計画の精度が成否を分けます。

段階移行・パイロット移行の期間と並行稼働という選択肢

段階移行は、拠点・部門・業務単位・データの種類などでグループを分割し、複数回に分けて順次切り替えていく方式です。たとえば、特定の1部門・1拠点だけを先行させる「パイロット移行」で問題点を洗い出してから、残りのグループへ展開する進め方が代表的です。

1回あたりの切替対象が小さいため、個々のリスクは局所化できます。ただし、全体の移行完了までの期間は一斉移行より長くなり、目安は数ヶ月〜1年超です。

分割の単位別に見ると、機能単位で順次切り替える「機能分割移行」は対象機能数にもよりますが6ヶ月〜2年、パイロット部門から展開する「部門分割移行」は3ヶ月〜1年が一般的な期間感とされています。さらに、切替が完了したグループと未完了のグループが混在する期間は、新旧システム間でデータを同期させる「並行稼働」が必要で、その終わらせ方まで含めて全体スケジュールを描く必要があります。

ポイント

一斉移行か段階移行かで、期間もリスクの性質も大きく変わります。対象データ量が小さく、業務停止を許容できる時間帯を確保しやすいなら、一斉移行が検討対象になります。

工程別の期間配分(移行設計〜データ移行〜移行リハーサル〜並行稼働まで)

カットオーバー戦略を決めた後は、移行実行フェーズそのものを工程別に分解し、具体的な期間配分を描く段階に入ります。標準的な移行実行フェーズは、移行計画・設計、データ移行・移行リハーサル、カットオーバー・並行稼働という3つの工程で構成されます。

移行計画・移行設計フェーズの期間(現状データ調査〜移行方式決定)

移行計画・設計フェーズでは、現行データを洗い出して品質を調べ、移行対象と対象外を切り分けます。そのうえで、新旧システム間の項目対応表となるデータマッピングを作り、カットオーバー戦略を決めます。期間の目安は約1〜3ヶ月です。

この段階の調査が甘いと、後続のデータ移行で想定していなかった例外データが次々と見つかり、スケジュール全体が遅れます。特にデータマッピングは、項目名を対応させるだけでなく、文字コードや日付形式、コード体系の違いまで洗い出す地道な作業です。十分な期間を確保できるかどうかで、後工程の手戻りの量が大きく変わります。

データ移行・移行リハーサルの期間(複数回の反復が前提)

データ移行の期間は、対象データ量に応じて幅があります。数十万レコード程度の小規模システムなら数週間〜1ヶ月ですが、数千万レコード・複数テーブルにまたがる基幹系の大規模データでは3〜6ヶ月以上を要します。移行リハーサルは、期間よりも実施回数で管理するのが実務の基本です。

最低2回の実施が強く推奨されています。1回目は手順の漏れやシステム間連携のエラーを洗い出し、2回目は改善策を取り入れたうえで、本番と同じ流れを完走できるかを確認します。回を重ねるごとに、検証の焦点を変えていきます。

抽出・変換・ロードの各処理の実測時間(例えば抽出2時間・変換3時間・ロードで合計9時間など)を計測し、ダウンタイム内に収まるかを検証します。さらに、想定外に長引く作業に備えて、実測値の1.2〜1.5倍程度をバッファとして確保しておくことが望ましいとされています。この反復を「時間の無駄」と捉えて回数を削ると、後述する遅延要因のなかでも特に致命的なリスクにつながります。

ポイント

工程別の期間は、データマッピング、データ移行、リハーサルの反復に十分な時間を残せるかで決まります。これらを削ると、後工程の手戻りが一気に増えます。

納期を左右する遅延要因(データクレンジング・リハーサル不足・ロールバック未整備)

移行実行フェーズのスケジュールが計画を超える原因は、上流の設計ミスよりも、実行段階に固有の見落としにあるケースがほとんどです。特に頻発する遅延要因は2つあり、データクレンジングと、ロールバック計画の未整備です。

データクレンジング・移行ツール選定の遅延リスク

長年運用してきたシステムほど、重複データや欠損データ、入力ルールの揺れが蓄積しています。それらを新システムの形式に合わせて整える「データクレンジング」には、想定以上の時間がかかります。移行対象データの範囲と品質は、移行計画フェーズの早い段階で精査しておくことが、実務上の最大の防御策です。

テスト環境では問題なく通った移行プログラムが、本番データ特有の外字・特殊文字や、必須項目に入っていた想定外の空データ(NULL不可項目への空値)にぶつかってエラーで止まることがあります。移行処理の所要時間が予想の数倍に膨らむケースは、典型的な遅延パターンです。

移行後の夜間バッチが想定より遅く、翌朝まで処理が終わらないと、出荷指示や納期回答といった翌朝の業務開始そのものが遅れます。これは見落とされがちです。加えて、汎用のETL(データ変換)ツールを使うか、自社データに合わせた移行スクリプトを個別に開発するかといった移行ツールの選定も、着手が遅れるほど後工程を圧迫します。

ロールバック計画未整備が招く土壇場のスケジュール崩壊

旧環境へ即座に戻すロールバック計画を事前に作っていなければ、カットオーバー当日の致命的な不具合に対して、その場の判断が後手に回ります。業務停止時間が青天井に広がるリスクもあります。有効な計画には、切替を続行するか中止するかを判断する明確な基準(エラー率が一定割合を超えた場合や、応答速度が基準値を上回った場合など)が欠かせません。

判断を下す時刻の設定と、旧環境へ戻す手順・バックアップの整備も必要です。この準備を怠った例として、ある製造業大手では、基幹システムの移行に伴い、業務ごとに時期をずらして注文の受け付けと出荷を一時停止せざるを得ませんでした。決算では、「基幹システムの移行にともなう生産への影響」が減益要因の一つとして明記され、その事例も報じられています。

同社の四半期決算は、売上収益が前年同期比10.6%増と伸びた一方、営業利益は同19.2%減、四半期利益は同21.7%減でした。移行のつまずきがIT部門にとどまらず、全社の業績にまで波及し得ることを示しています。ロールバック計画は「使わないことを願う保険」ですが、リハーサルで実際に発動させて訓練しておくと、当日の判断スピードを大きく左右します。

ポイント

納期を守るには、データの品質確認と、旧環境へ戻す判断基準の準備を早めに進めることが目安になります。どちらも実行段階で見落とされやすい項目です。

依頼先選定・体制構築が移行期間に与える影響

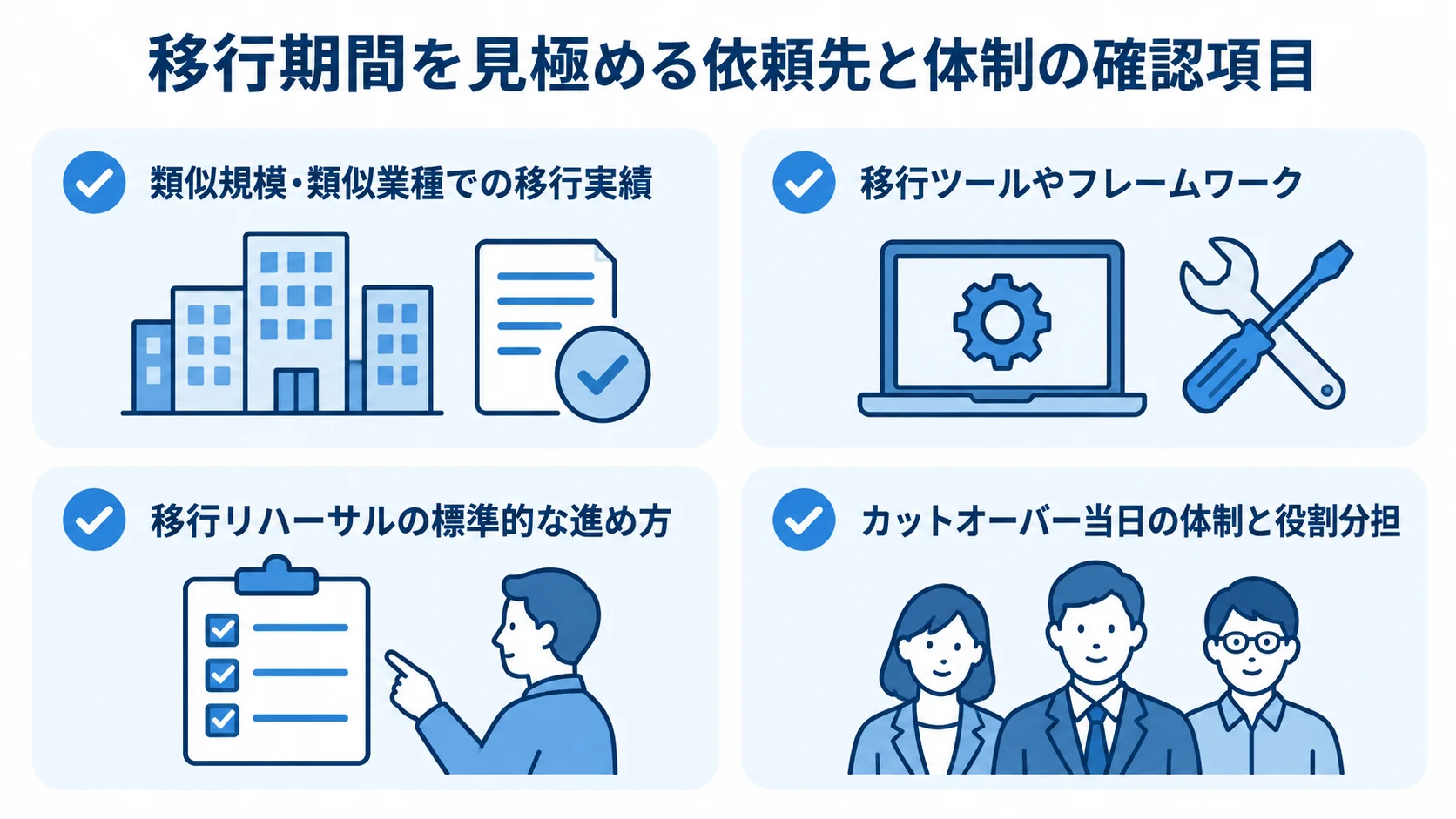

依頼先の移行実績、ツール活用、リハーサル計画、切替当日の役割分担を確認項目として並べた図。
契約前に実績と準備内容を確かめると、当日の役割も具体化できます。

同じ規模・同じ技術構成のシステムでも、どのパートナー企業に移行実行を依頼するかで、実際にかかる期間は大きく変わります。移行は専門性の高い工程だからこそ、依頼先の実績と当日の体制設計が期間短縮の鍵を握ります。

移行実績・移行ツール活用実績の確認ポイント

依頼先を選ぶ際は、まず類似規模・類似業種でのデータ移行・カットオーバー実績を確認します。移行専門のツールやフレームワークを使いこなせるパートナーであれば、移行スクリプトの開発期間を大幅に圧縮できます。

また、移行リハーサルの標準的な進め方をどれだけ具体的に描けるかも、見極めの材料になります。提案段階で「何回リハーサルを行い、それぞれで何を検証するのか」を明確に示せるパートナーほど、当日のトラブルを未然に防ぐ実務力が高いと判断できます。

契約前の提案段階で、これらの実績を具体的な数値とともに共有してもらうことが、期間見積もりの妥当性を検証する近道です。

カットオーバー当日の体制と役割分担

カットオーバー当日は、役割を明確に分けた「移行本部(ウォールーム)」体制を敷くのが実務上の標準です。移行作業を統括するリーダーやデータベース担当に加えて、業務側の動作確認担当と問い合わせ対応の窓口担当も置きます。

発注者側にも、業務データの最終確認や動作検証への参加という協力工数が必ず発生します。そのため、この体制と役割分担を契約前にどこまで具体的に取り決められているかが、当日の意思決定スピードを左右します。

さらに、移行完了後の数週間を「ハイパーケア期間」として、通常より手厚い監視・サポート体制を敷く計画を組み込んでおくと効果的です。移行直後に発生しやすい想定外の不具合にも迅速に対応でき、実質的な移行完了までの期間を見誤らずに済みます。

ポイント

依頼先は、移行実績とリハーサルの進め方を具体的に示せるかで比べます。同じ規模のシステムでも、この違いで必要な期間は大きく変わります。

まとめ

開発期間・スケジュール・納期について、移行実行フェーズが7つの手法のどれを選んでも共通して発生する理由を整理しました。そのうえで、カットオーバー戦略別の期間の違いと工程別の期間配分を見たうえで、納期を左右する遅延要因、依頼先選定・体制構築の影響まで解説しました。

開発期間を正しく見積もる鍵は、移行を新システムの設計・開発の延長とは切り離し、データと業務を安全に移す独立したリスク管理プロジェクトとして捉えることにあります。

一斉移行は準備期間を圧縮できる分、当日のリスクが集中し、段階移行はリスクを分散できる分、全体の期間が伸びます。このトレードオフを理解したうえで、データクレンジングと移行リハーサル、ロールバック計画にどれだけ時間を割けるかが、納期遵守の最大の鍵になります。

上流の意思決定(何を・なぜ変えるか)は、姉妹記事「システム刷新」「システムのモダナイゼーション」もあわせてご参照ください。実行フェーズと上流工程の両方を見て計画を練ることをお勧めします。

▼全体ガイドの記事
・システム移行の完全ガイド
