システム移行とは、稼働中のシステムを新しい環境へ切り替え、業務を問題なく続けられる状態にする実行プロセスです。
移行は、刷新の方向性が決まった後に必ず通る工程で、方式の選び方と工程、実行管理が中心になります。全体像は、システム移行の完全ガイドでも解説しています。
▼全体ガイドの記事
・システム移行の完全ガイド
レガシーシステム刷新の種類・工程・費用・会社選定までの全体像については、無料ホワイトペーパー「レガシーシステム刷新の完全ガイドブック」で詳しく解説しています。
システム移行の全体像と特徴
システム移行は、稼働中のシステムを新しい環境やシステムへ切り替える実行プロセス全体を指します。アプリケーションとデータを移し、業務を新しい環境でも問題なく回せる状態にすることが目的です。
移行には、データを移すことに加えて、切替のリスクを管理し、業務への影響を抑える作業も含まれます。たとえば、オンプレミスからクラウドへの移設や、旧パッケージから新パッケージへの切替がこれにあたります。
老朽化したハードウェアの更新に伴うデータ移設も、移行の一つです。背景はさまざまですが、稼働中の環境を止めず、または影響を抑えて次の環境へつなぐ課題は共通しています。
刷新方式の選択後に必ず訪れる移行の実行フェーズ
モダナイゼーションや刷新、更改は、何を、いつ、どのように変えるかという意思決定に関わります。リニューアルやリアーキテクチャも、同じ意思決定の中で使われる言葉です。リプレイスや改修も、この意思決定に含まれます。
システム移行は、この意思決定の後に、旧環境から新環境へデータとアプリケーションを移す実行段階です。業務を止めず、または最小限の停止で切り替えます。
どの刷新アプローチを選んでも、最終的には移行フェーズを通ります。刷新の方向性が決まった時点で安心して移行計画を後回しにすると、現場のトラブルにつながります。
移行対象の範囲と業務運用の切り替え
移行の対象には、データベースのほか、アプリケーションや周辺システムとの連携設定、帳票や画面などのユーザーインターフェースも含まれます。
さらに、現場の操作手順や承認フローも用意して、新環境で日常業務が回る状態をつくる必要があります。データを移し終えたとしても、現場が新しい操作に慣れていなければ、移行は成功したとは言えません。
システム移行の仕組み:データ移行方式とカットオーバー戦略

移行方式の中心にあるのは、いつ、どこまでを一度に切り替えるかを決めるカットオーバー戦略です。代表的な方式には、一斉移行と段階移行があります。
選ぶ方式によって、必要な期間もリスクの現れ方も変わります。そのため、業務停止の許容時間やシステムの複雑さを踏まえて検討します。

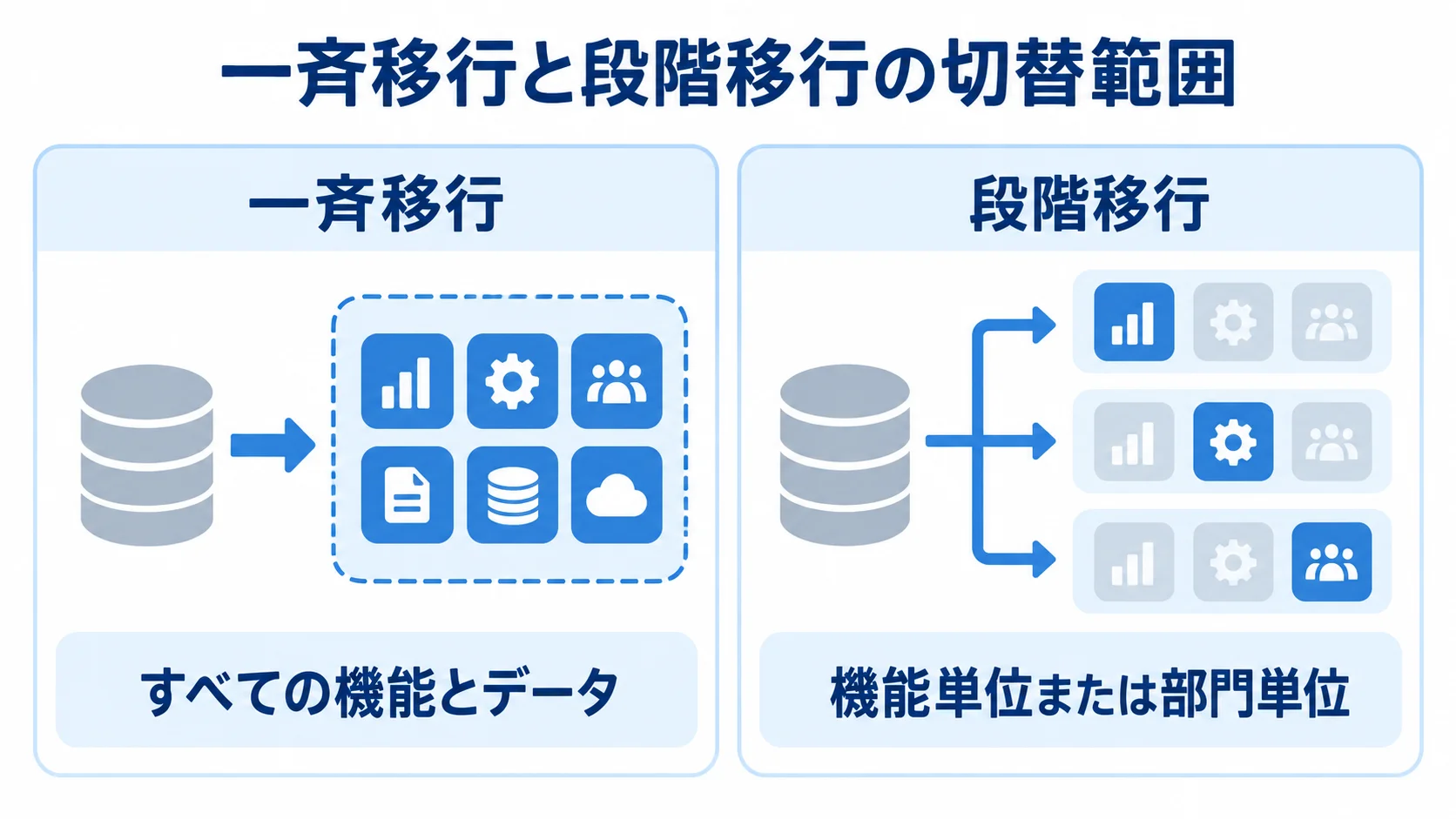

一斉移行(ビッグバン)と段階移行の違い
一斉移行は、特定の日にすべての機能とデータを新環境へ切り替える方式です。作業は数日から数週間の短期集中型ですが、当日の問題は広い範囲に影響しやすくなります。
段階移行は、機能単位または部門単位で順次切り替える方式です。機能を分けて切り替える場合は半年から2年程度、パイロット部門から展開する部門分割移行では3か月から1年程度が目安です。
判断の材料は、業務を止められる時間、システムの複雑さ、関係する部門や取引先の数です。停止時間を確保しにくい基幹系では、段階移行と並行稼働を組み合わせる案が候補に挙がります。
並行稼働による新旧システムの整合性確認
旧システムをすぐに廃止せず、新旧を一定期間並行して稼働させる方法も一般的です。同じ取引や処理の結果を突き合わせる運用を、並行稼働(パラレルラン)と呼びます。
並行稼働は2週間から3か月程度が目安です。最後の確認として、1〜2週間の同時入力照合を行うこともあります。
二重入力や突合の作業が生じるため、対象範囲と終了条件を事前に決めておく必要があります。マスタの不整合などに備えて、旧システムは最低6か月から1年、できれば次の年次決算の完了まで参照専用で残すことが推奨されています。
移行プロジェクトの標準的な工程

移行プロジェクトは、計画の策定に始まり、データクレンジングやテスト、リハーサルを経て、本番移行と移行後の並行稼働へと進みます。
各工程の確認を軽く見ると、問題が後工程へ持ち越されてしまいます。その結果、プロジェクト全体のスケジュールが遅れる原因になります。
後工程の品質を左右する移行計画とデータクレンジング
後工程に漏れを残さないよう、移行計画では次の準備項目を押さえておきます。
- 現状の把握:対象システムが今どう動いているかを押さえる。
- 移行範囲と方式:移行対象データの範囲を決め、移行方式を選ぶ。
- 日程と体制:スケジュールと推進体制を決める。
- 周辺の確認:連携先システムや帳票の出力先を洗い出す。
外字や特殊文字、必須項目の空値、重複レコードなどの汚れを放置すると、移行時間が膨らみます。そのため、データクレンジングも計画段階から進めておきます。
データ移行にかかる期間は、データ量で大きく変わります。数十万レコードなら数週間から1か月程度かかり、数千万レコード・複数テーブルの大規模な基幹系では、3か月から6か月以上を見込みます。
移行負荷を下げるには、対象を直近数年分に絞り、5年以上前の不要なデータを削除する方法もあります。

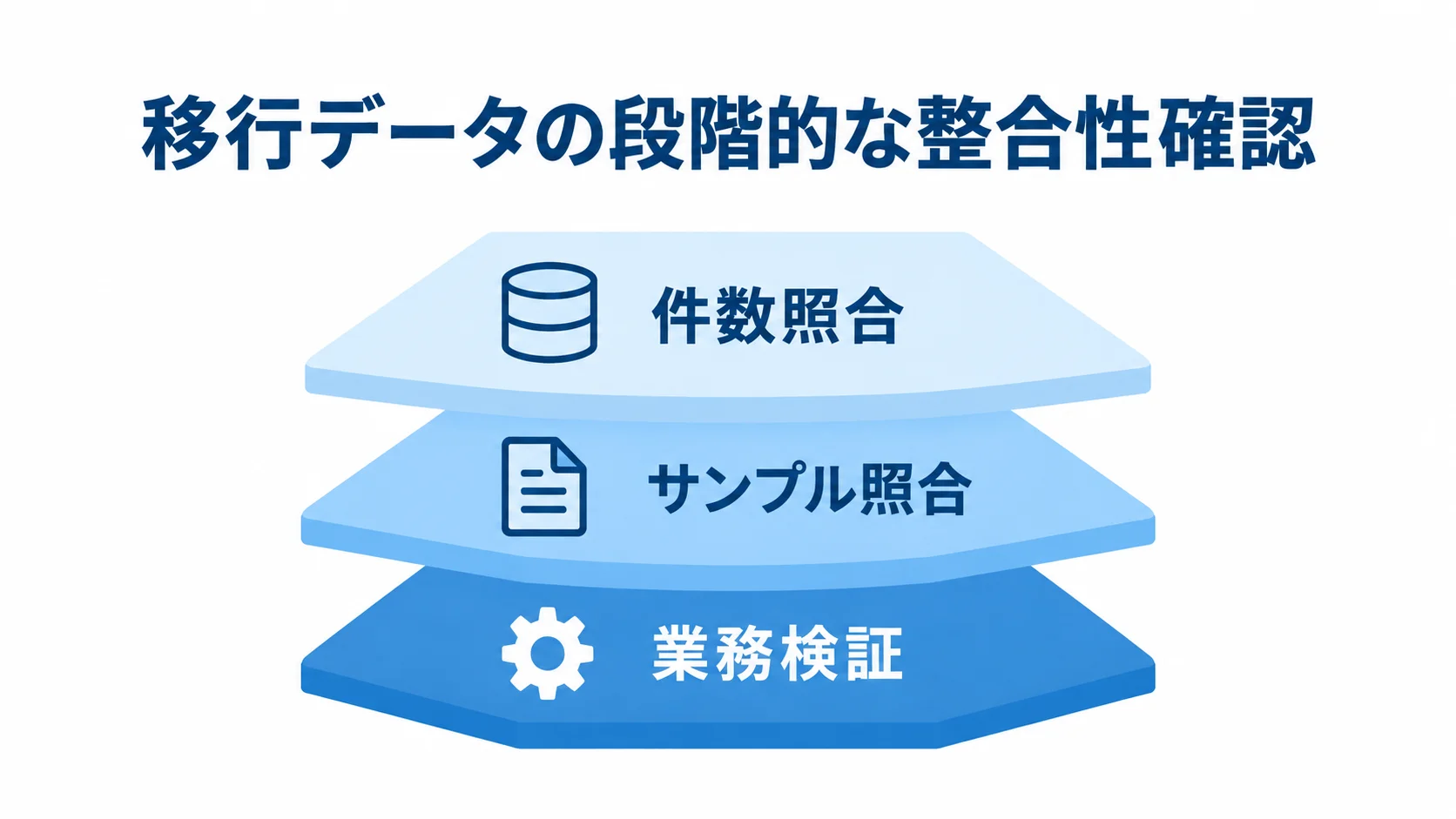

件数照合から業務検証まで段階的に行う移行テスト
データの整合性は、次の3層で段階的に確認します。件数だけでなく、レコードや業務処理まで照合することが実務的です。
- 件数照合:移行前後の件数を比べる第1層。
- サンプル照合:VLOOKUPやSQLのJOINでレコードを突き合わせる第2層。
- 業務検証:実データを使い、業務が正しく動くかを試す第3層。
テストでは、金額のゼロやマイナス値、コード変換マスタの「1対1」「N対1」「1対N」も対象にします。境界値や例外まで含めておくと、データ型の不一致や文字化けを本番前に見つけやすくなります。
リハーサル・ロールバック計画による実行管理の要

方式とカットオーバー戦略が決まっていても、本番当日に手順と体制が機能しなければ意味がありません。リハーサルとロールバック計画は、トラブルを防ぎ、発生時の被害を抑えるうえで欠かせません。

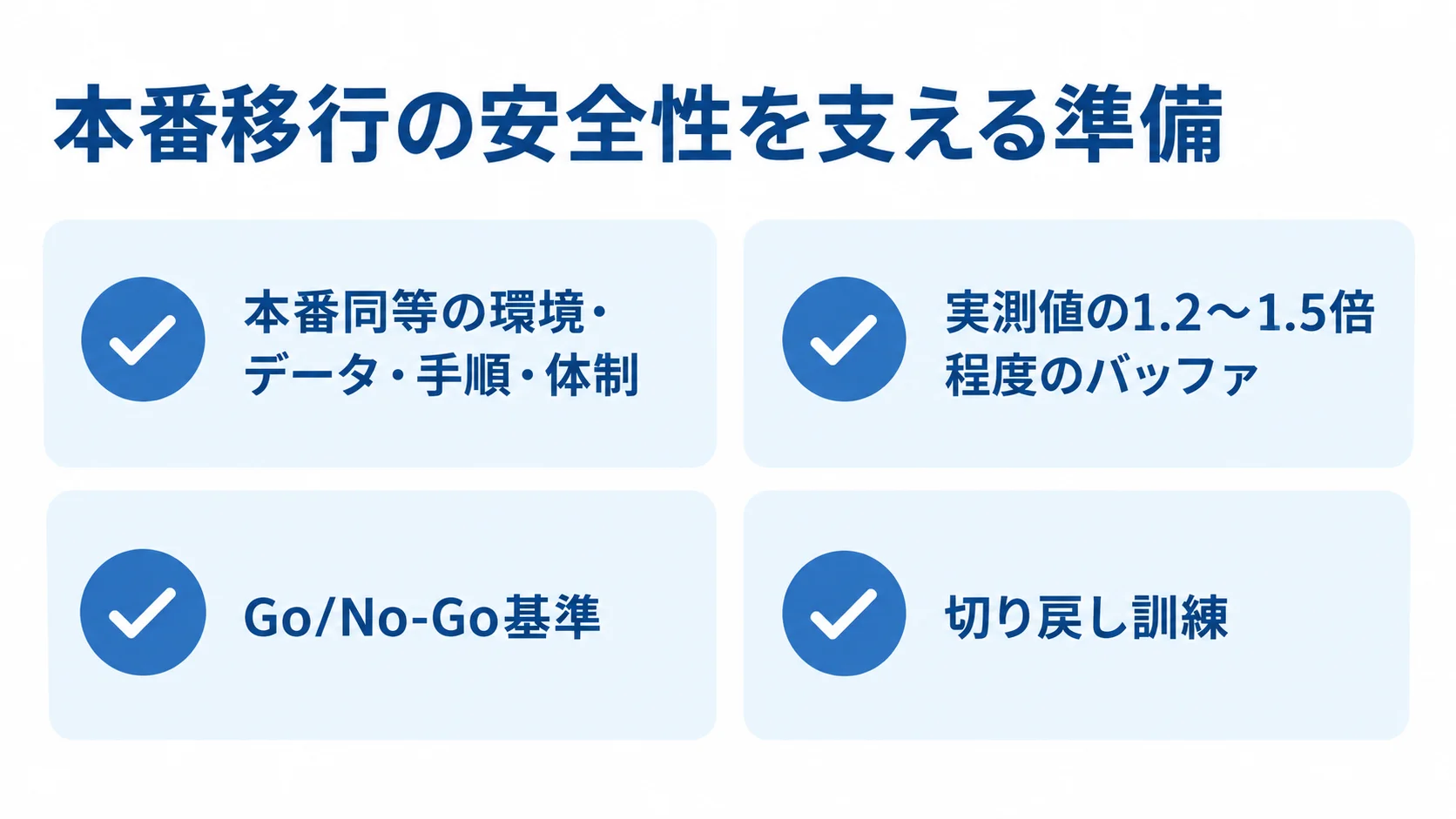

移行リハーサルの実施回数の目安
本番に備えて行うリハーサルでは、実行手順と所要時間、切替時のデータ反映方法を確かめます。
- 実施条件と回数:本番と同じ環境とデータで、手順と体制も揃えて最低2回行う。
- 1回目:手順の穴を洗い出す。
- 2回目:本番と同じ流れで、最後まで完走できるかを見る。
- 時間の検証:抽出・変換・ロードを計測し、許容ダウンタイムと照合する。実測値の1.2〜1.5倍程度のバッファも取っておく。
- 差分反映:大部分を事前にロードし、切替直前の「フリーズウィンドウ」では差分だけを反映して、ダウンタイムを縮める方法。
ランブックとロールバック訓練によるGo/No-Go判断の客観化
本番当日の判断と切り戻しを迷わず進めるには、次の準備を揃えておく必要があります。
- ランブック:作業内容と担当者、開始と終了の予定を分単位で記した手順書。完了基準と異常時の連絡先も書き込みます。
- Go/No-Go基準:「エラー率5%超」「応答速度3秒以上」などの数値と期限で定め、希望的観測を入れない。
- 切り戻し訓練:移行後4時間以内などの目安を決め、エラーを起こして実際に切り戻す。深夜の少人数でも実行できるかを確かめる。
- ベンダーへの依頼:ロールバック計画を成功率を高めるための投資と捉え、手順書の作成とリハーサルを求める。
- 判断基準の明文化:手順書や担当者の経験だけに頼ると切り戻しが遅れ、被害が広がりやすい。基準を言葉にしておくこと自体に価値があります。
システム移行の目的と得られるメリット
移行を計画・実行する目的は、新環境へ切り替えるだけではありません。実業務への影響を抑えて、安全に移行を終えることです。新しい環境への切り替えは、その過程にあたります。
この目的を裏付ける実例と、その達成に使われる技術を取り上げます。
実業務の停止・停滞の防止が最大の目的
移行が業務に与える影響は、事例を見ると具体的につかめます。さらに、計画時に確認すべき観点も押さえておきます。
- 目的:生産・出荷・受注などの実業務が止まる事態を避ける。
- 業績への影響例:安川電機は、基幹システム移行の生産影響を2027年2月期第1四半期の減益要因に挙げ、営業利益は前年同期比19.2%減の84億86百万円でした。
- 影響の評価:移行は業務停滞や利益に直結しうるため、システムと実業務への影響を評価する。
- リスク認識の共有:業務部門と情報システム部門の認識が揃うかどうかが、プロジェクト全体の緊張感を左右する。
CDC技術の活用によるダウンタイムの最小化
移行元を稼働させたまま大部分のデータを初期ロードし、その後はCDC(Change Data Capture)で差分をリアルタイムに検知して同期する方法があります。
同期が追いついた時点で切り替えれば、ダウンタイムは最後の差分適用と切替にかかる数分から数十分程度まで縮められます。なかでも、移行元への負荷を抑えやすいログベースCDCは有力な選択肢です。
ただし、ゼロダウンタイムに近い設計は、通常の移行より1.5倍から3倍程度の費用がかかる傾向があります。そのため、すべてのシステムに同じように当てはめるより、業務停止が許されない基幹系に絞って適用するのが現実的です。
モダナイゼーションやリプレイスなど、他の刷新アプローチとの違い
システム移行は、モダナイゼーションやリプレイスといった刷新の用語と混同されがちです。それぞれの論点を分けて、自社のプロジェクトがどの段階にあるかを把握することが大切です。
刷新アプローチと移行の扱う論点の違い
モダナイゼーションやリアーキテクチャは、技術基盤や構造をどう変えるかという設計判断を扱います。リニューアルは、画面や操作性などUI/UXの刷新が中心です。
リプレイスは、既存システムを新しいパッケージやクラウドサービスに置き換える調達方針です。一方で、システム移行は、選んだ刷新方法にかかわらず、データと業務を安全に新環境へ移す実行管理です。
刷新の意思決定後に別途必要となる移行の設計
新しいパッケージへのリプレイスやクラウドへのリアーキテクチャが決まっても、移行方式やカットオーバー戦略は未確定の場合があります。
刷新の方向性を決めるプロジェクトと、データ移行方式や並行稼働、ロールバックを設計する移行プロジェクトは、担当者や検討時期が異なることがあります。そのため、別の実行計画として準備しておく必要があります。
移行方式の選び方や評価軸の具体的な内容は、システム移行の選定ポイント・選び方・種類で解説しています。
システム移行の導入前に確認したいポイント
プロジェクトを立ち上げる前に、スケジュール、遅延の原因、推進体制について関係者の認識をそろえておくと、後工程の手戻りを防ぎやすくなります。
移行スケジュールの見積もり方
一斉移行は数日から数週間、段階移行は数か月から1年超が目安です。ただし、実際の期間はデータ量、対象システム数、業務の停止許容度によって変わります。
各工程の期間は、個別に積み上げて見積もります。計画からデータクレンジング、テスト、リハーサルを経て並行稼働までの期間を、一つずつ足し合わせる形です。そのうえで、余裕を持たせることが遅延を防ぐ近道です。
移行スケジュールが遅れる主な原因
遅れの要因には、データクレンジングの不足と、本番データの汚れによる移行時間の膨張があります。夜間バッチや外部連携の遅れが、翌朝の業務にまで波及することもあります。
さらに、現場が新しい操作方法に慣れきれないことも要因になります。そのため、初期段階でリスクを洗い出し、対策の担当者と期限を決めておくと、影響を抑えられます。
移行プロジェクトを主導する体制
移行方式やカットオーバー戦略には、専門的な判断が求められます。そのため、情報システム部門に加えて、業務部門の責任者や、必要に応じて外部の開発・移行支援ベンダーを含めて進めます。
旧システムの保持期間や並行稼働の終了条件は、業務側の合意を得て決める必要があります。情報システム部門だけで抱え込まず、早い段階で経営層や業務部門と共有します。
まとめ
システム移行は、モダナイゼーションや刷新、リプレイスの意思決定を終えた後に必ず行う実行工程です。
データ移行方式とカットオーバー戦略を選び、リハーサルとロールバックを準備しておきます。目的は、実業務への影響を抑えて、新環境へ安全に切り替えることです。
業務停止許容度から逆算した移行方式の決定
移行方式の選定から技術面の支援まで、検討時に押さえたい観点を並べます。
- 方式とツールの選択:システム規模や業務の複雑さによって、使い分けが変わる。
- 標準ツール:既製のETLツールで対応できる範囲を見極める。
- 専用開発:独自のコード変換や複雑な連携が要る範囲を早めに分けておくと、テスト段階での追加開発を避けやすくなります。
- riplaの支援:要件整理や、既存システム連携を含む移行スクリプト・移行基盤の構築を支援します。
▼全体ガイドの記事
・システム移行の完全ガイド
▼開発を相談する前に読みたい無料ホワイトペーパー
・レガシーシステム刷新の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
