システムリニューアルの見積相場や費用/コスト/値段について

システムリニューアルの費用は、100万円から数億円まで幅があります。その差を生むのは、システムの種類、規模、データ量、求める品質です。

まず種類別の費用相場を見て、内訳、予算配分、削減策、ROI、見積もりの確認点へと進みます。

▼全体ガイドの記事
・システムリニューアルの完全ガイド

規模別・種類別の費用相場

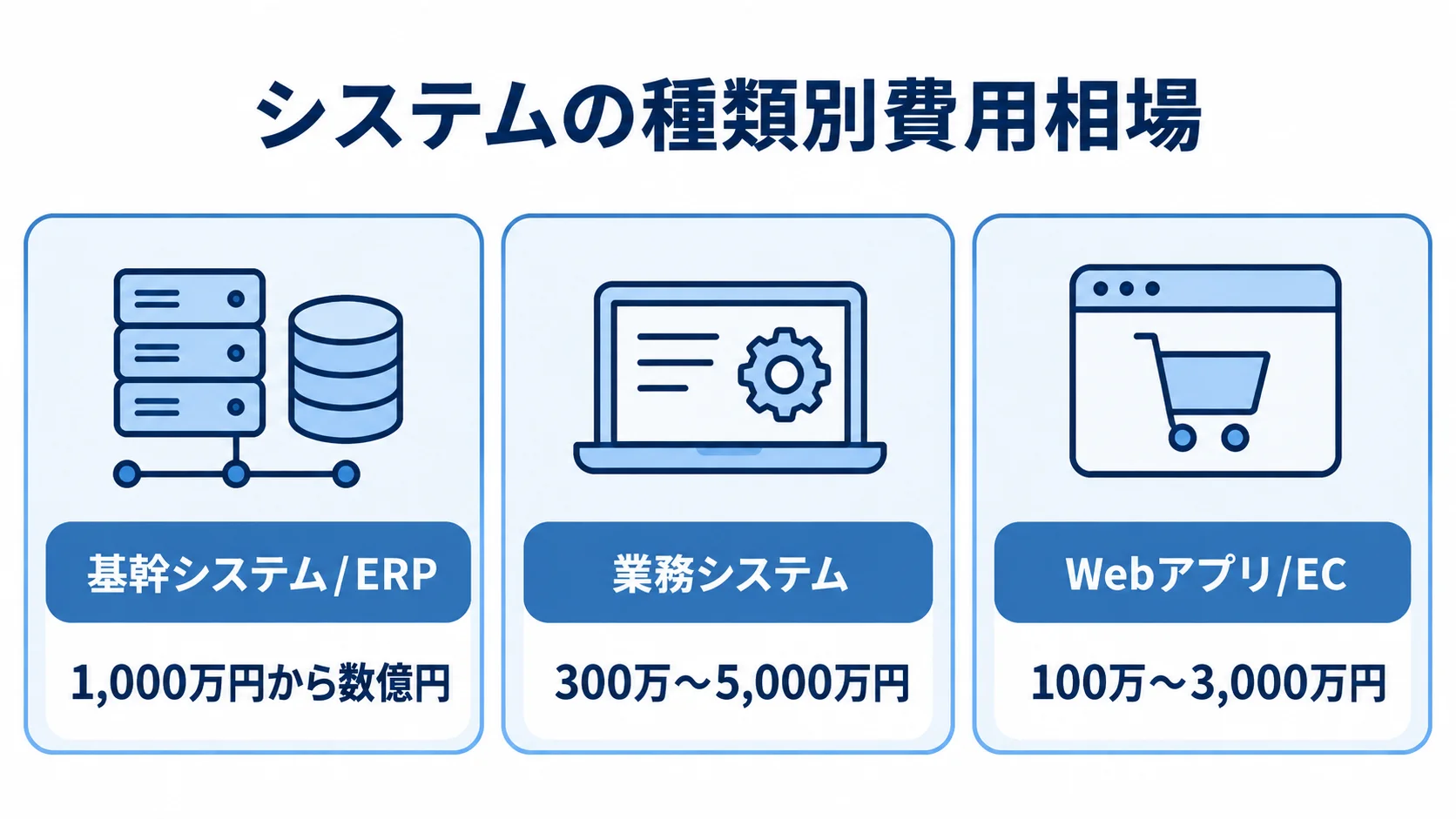

基幹システム/ERP、業務システム、Webアプリ/ECの費用相場を3つのパネルで並べた図。
カテゴリによって費用の幅が異なります。

費用は種類、規模、求める品質水準で大きく変わります。代表的な3カテゴリを並べて比べると、予算の幅が見えてきます。

基幹システム/ERP:1,000万〜数億円の費用構造

基幹システムの費用は、企業規模と業務範囲で決まります。

  • 対象業務:生産、販売、財務会計、人事給与など
  • 全体相場:企業規模に応じて、1,000万円から数億円に及ぶ幅
  • 中堅企業:従業員200〜1,000名で、販売管理と会計を対象にすると1,500万〜5,000万円

データ移行は、全体予算の20〜30%を占めることがあります。10年以上稼働した基幹システムには取引履歴やマスタデータが蓄積されており、移行の作業が重くなりがちです。

移行とあわせてクレンジングも行うため、費用が膨らみがちです。さらに、ECサイトやEDI、物流システムなどとの連携にも、開発費とテスト費が必要です。

ERPパッケージは、SAP、Oracle、Microsoft Dynamicsなどのライセンス費が別途発生します。SaaS型ERPは初期費用を抑えやすい一方で、カスタマイズの自由度が制限されます。

「Fit to Standard(パッケージ標準に業務を合わせる)」を徹底しないと、追加開発費がかさみます。

業務システム:300万〜5,000万円の費用構造

業務システムは、対象業務と連携範囲で費用の差が大きく開きます。

  • 対象業務:受発注、在庫、顧客管理(CRM)、勤怠管理など
  • 単機能:例えば日報管理や備品管理なら、300万〜800万円程度
  • 複雑な構成:複数部署や外部API連携を含むと、2,000万〜5,000万円に達します

業務フローの再整理は、費用が膨らみやすい工程です。古いシステムは改修を重ねて複雑になっているため、再整理には手間がかかります。

システムと手作業の分担を設計するには、想定以上の工数がかかることがあります。そこで、発注前に社内で業務フローを文書化しておくと、見積もりの精度が上がります。

Webアプリ/EC:100万〜3,000万円の費用構造

WebアプリやECの費用は、機能と連携の範囲によって100万〜3,000万円が目安です。

  • 小規模:ランディングページと決済機能なら100万〜300万円
  • 中規模:機能が充実したECサイトなら500万〜1,500万円
  • 大規模:高度な機能や連携、多言語対応を含むと2,000万〜3,000万円以上

Core Web VitalsなどのSEO・UX対応、画像最適化、CDN設定は、見積もりから漏れやすい項目です。表示速度の改善も、要件に含めるかを事前に明示しておく必要があります。

スマートフォン対応(レスポンシブデザイン)は、別見積もりになる場合もあります。そのため、モバイル対応の仕様も必ず確認しておきましょう。

ポイント

自社の案件が、基幹システム/ERP、業務システム、Webアプリ/ECのどれに近いかを先に決めると、相場の幅を読み違えにくくなります。機能の数と連携先の多さも、費用の位置を左右します。

費用の内訳と各工程のコスト構造

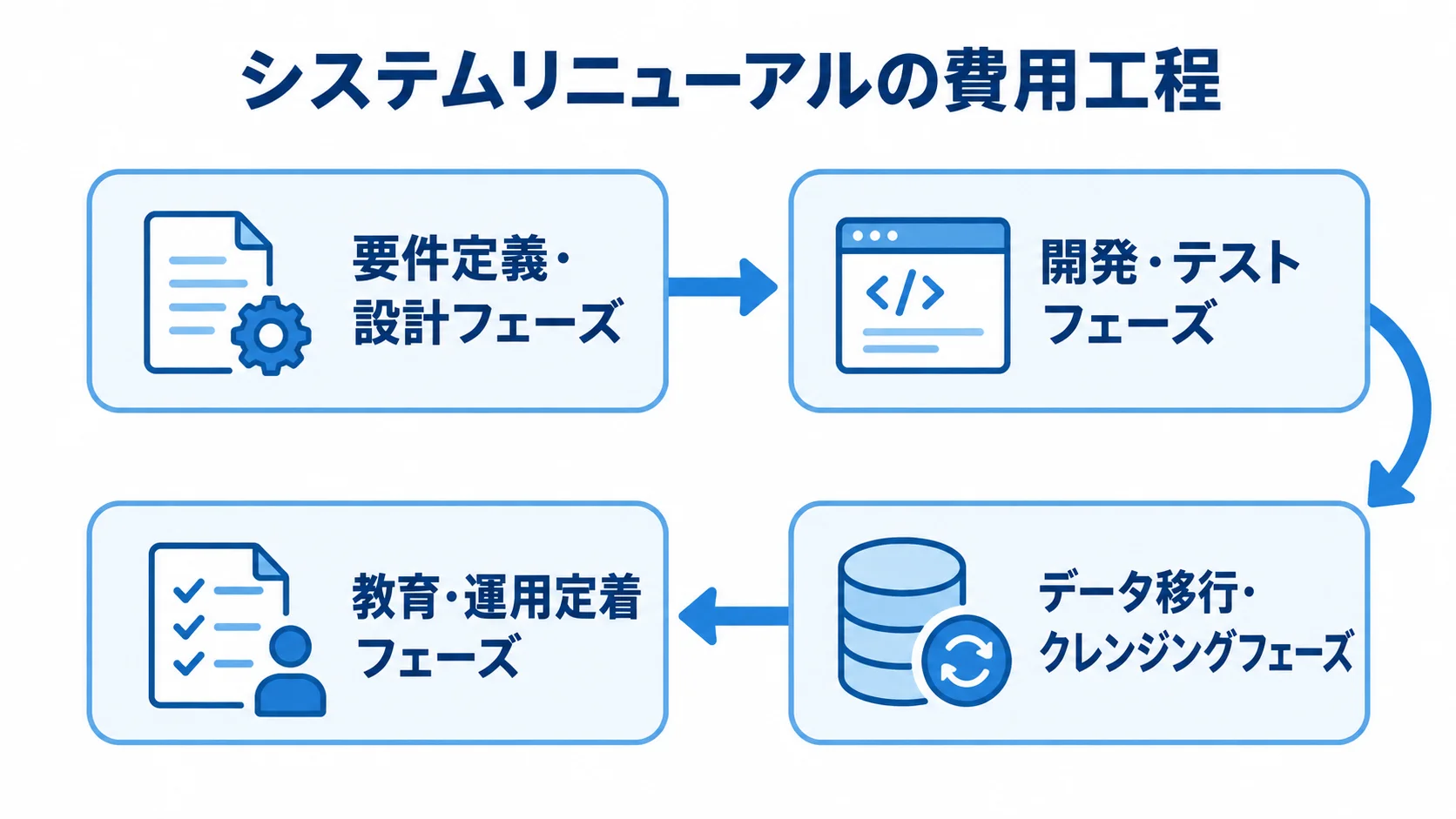

システムリニューアルの費用工程を、要件定義・設計から教育・運用定着まで順に示した図。
工程を分けると見積もりの確認箇所も整理できます。

システムリニューアルの費用は、複数の工程に分かれています。工程ごとの構造を知っておくと、見積もりの抜け漏れに気づきやすくなります。

要件定義・設計フェーズのコスト

要件定義と設計は、プロジェクト全体の方向を決める重要な工程です。

  • 全体予算:目安は、予算の10〜20%程度
  • 1,000万円の例:要件定義と設計で100万〜200万円が相場感
  • 内訳:ヒアリングなどが50万〜200万円、基本・詳細設計が100万〜400万円

この工程への投資を惜しむと、開発中の手戻りや納品後の改修が増えます。そのため、現行システムのヒアリング、業務フロー整理、要件定義書の作成を、工程として確保する必要があります。

インフラ設計では、クラウド構成やセキュリティ設計が別途かかることもあります。また、要件定義と設計が著しく小さい見積もりは、後工程で追加費用が発生する場合があります。

開発・テストフェーズのコスト

開発とテストは、全体費用の中心になる工程です。

  • 開発費:全体の50〜70%が一般的で、単価と工数で決まります
  • エンジニア単価:経験や会社規模によって、月60万〜150万円
  • テスト費:開発費用の20〜30%

テストには、単体、結合、システム、ユーザー受け入れテスト(UAT)が含まれます。リニューアルでは新旧システムの並行稼働テストも加わり、さらに移行後の動作確認テストも必要です。

テスト費を削ると、本番の品質問題や緊急対応費が増えます。そのため、テスト費は削ってはいけません。

データ移行・クレンジングフェーズのコスト(想定の3倍かかる現実)

データ移行とクレンジングは、費用を読みづらい工程です。

  • 予算超過:当初見積もりの3倍になる事例も、珍しくありません
  • 名寄せ:同一顧客が複数登録され、統合が必要になります
  • コードと表記:旧商品コードやExcelデータで表記ゆれが混在

データの汚れ具合は、実際に調べるまで分かりません。商品コードの体系が途中で変わり、旧コードと新コードが混在する場合もあります。

Excelで個別に管理されていたデータを取り込むと、表記ゆれが大量に残ることもあります。専任担当者が数週間から数ヶ月かけてクレンジングする例も、珍しくありません。

移行スクリプト開発は50万〜300万円、クレンジングと名寄せは100万〜500万円以上が目安です。そこで、見積もりの前に現行データの品質調査(データプロファイリング)を先行して発注し、実態を把握してから移行費用を見積もるとよいでしょう。

教育・運用定着フェーズのコスト

新システムは、ユーザーが使いこなして初めて、ビジネス効果が生まれます。

  • 全体予算:教育と運用定着に、予算の5〜10%程度を確保
  • マニュアル:作成費は30万〜150万円
  • 研修:集合研修とハンズオン研修で50万〜200万円
  • 初期サポート:月額20万〜100万円を、数ヶ月分見込む

教育費を削ると、リリース直後の混乱コストとして業務遅延やサポート対応の増加を招きます。特に、高齢層が多い部門やITリテラシーに差がある組織では、手厚い支援が成功の鍵になります。

ポイント

費用は4つの工程に分かれ、データ移行は想定より膨らみやすい工程です。見積もりが工程ごとに金額を含んでいるかを確かめると、抜けに気づきやすくなります。

【独自】「ケチってはいけない予算」と「削れる予算」

限られた予算では、投資先と節約先を分ける判断基準が必要です。判断を誤ると、後から何倍もの追加費用が発生します。

絶対に削ってはいけない3つの領域

本番後の手戻りを避けるには、次の3領域を削らないことが欠かせません。

  • 要件定義・設計:100万円を削ると、300万〜500万円の手戻りリスクが生じます
  • テスト・品質保証:テスト費は開発費の20〜25%を最低ラインにする
  • データ移行・検証:移行後のバリデーションに、独立した工数を計上

現行仕様が文書化されていない場合は、要件定義の段階で調査と整理の工数が必要になります。

本番障害が起きると、緊急対応費や業務停止の損失、顧客への影響が発生します。そのため、移行後の財務、顧客、在庫データは、整合性を検証しておく必要があります。

優先度を下げてよい「Nice to Have」の見極め方

削減の候補は、業務への必要性と、後から追加できるかどうかで判断します。

  • 高度なレポート:基本レポートで始め、必要になったら後から追加
  • 管理画面の作り込み:機能の正確さを優先し、デザインは後回し
  • 過剰なインフラ設計:スモールスタートの後に、スケールアップ

「全機能を一度に実装しない」段階的リリースなら、初期投資を抑えられます。さらに、ユーザーの反応を見てから機能を追加すると、使われない機能への投資を避けられます。

予算超過を防ぐ契約・見積もりの工夫(請負 vs 準委任)

契約形態は、費用の予測しやすさと、変更への対応力に影響します。

  • 請負契約:仕様が明確な場合に、ベンダー側の費用リスクを固定しやすい形態
  • 準委任契約:仕様が流動的な探索型開発に適する一方、予算が青天井になる場合があります
  • 予算管理:準委任では、月次の上限工数と予算アラートを合意

請負契約は、完成物に対して一括で報酬を支払う形態です。ただし、仕様変更が起きると、追加費用の交渉が必要になります。

準委任契約(時間・材料契約)は、実際にかかった工数を精算します。実務では、要件定義を準委任、開発を請負に分ける方法もあります。

請負では、変更管理の手順と変更費用の計算基準を契約書に明記しておく必要があります。予算バッファとして、総予算の10〜20%を別途確保します。

ポイント

要件定義・設計、テスト・品質保証、データ移行・検証は削らず、後から追加できる機能から優先度を下げるのが目安です。契約形態も、費用の予測しやすさを左右します。

費用を抑えるための3つの実践テクニック

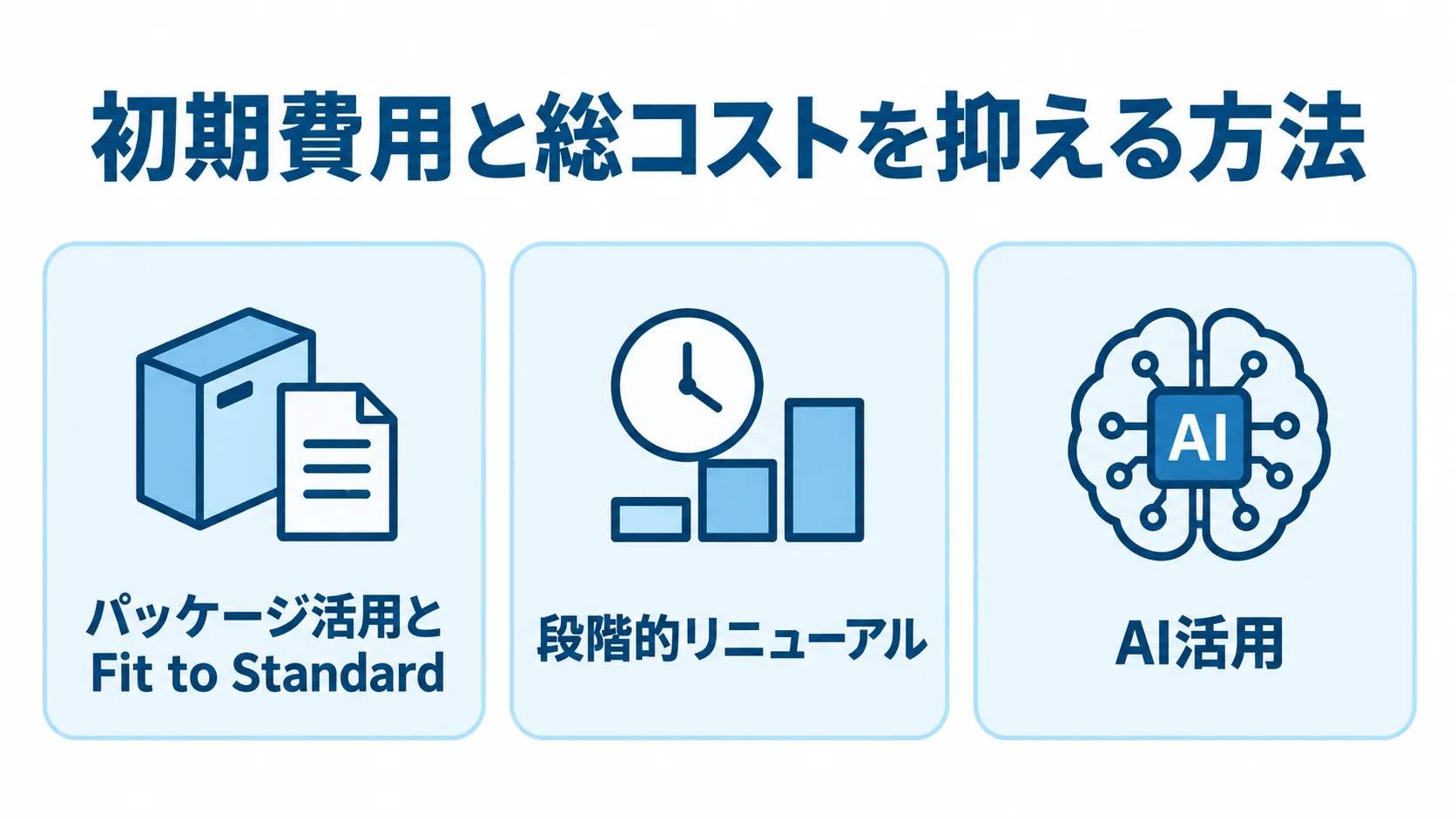

パッケージ活用とFit to Standard、段階的リニューアル、AI活用を3つのカードで示した図。
方法ごとに費用へ働きかけるポイントが変わります。

予算に制約がある場合は、初期費用と総コストの両方を見て削減策を選ぶ必要があります。現場で効果が確認されている方法を、投資の分け方の観点から見ていきます。

パッケージ活用とFit to Standardの考え方

パッケージやクラウドSaaSは、スクラッチ開発より初期費用を抑えやすくなります。

  • 削減幅:初期費用を30〜60%抑えられることがある
  • 標準機能:業務をシステムに合わせ、カスタマイズを抑えること
  • SaaS活用:中小企業が予算500万円以下で構築できる例

費用を左右するのは、Fit to Standard(業務をシステムの標準機能に合わせる考え方)です。独自業務に合わせたカスタマイズを重ねると、せっかくの削減効果が消えてしまいます。

業界標準のベストプラクティスは、業務改善の面でも価値があります。また、Salesforce、kintone、SmartHR、freeeなどを組み合わせる方法もあります。

段階的リニューアルによる投資分散

段階的に進めると、初年度の投資を抑えながらリスクを分散できます。

  1. 業務影響度の高いコアモジュールを先に進め、残りは現行システムと並行して稼働させます。
  2. フロントエンド(画面・UI)を先行させ、バックエンドを段階的に移行する「ストラングラーフィグパターン」を採ります。

段階的リニューアルは、一括で進めるより総コストが若干増えることがあります。一方で、各フェーズで効果を確認でき、リスクと予算を時間的に分散できます。

予算500万〜1,500万円の中小企業では、2〜3フェーズに分けるのが現実的な選択肢です。

AI活用による工数削減の可能性

AIは、レガシーコード解析やドキュメント作成で工数削減に役立ちます。

  • 仕様書作成:要件定義と設計の工数を30〜50%減らした事例があります
  • コーディング:GitHub Copilotなどで20〜40%の削減を示すベンダーもあります
  • 自動テスト:テスト生成にも使えますが、人のレビューは欠かせません

古いソースコードから仕様書のドラフトを生成すると、設計工数を減らせます。

AI生成物には人のレビューが必要なので、レビュー工数を省いてはいけません。そのうえで、削減効果を実績として示せるベンダーを選ぶ必要があります。

ポイント

削減策は、初期費用と総コストの両方で効果を見て選びます。業務をシステムの標準機能に合わせる前提で考えないと、カスタマイズの積み重ねで削減効果が消えてしまいます。

ROIの算出方法と経営層への説明テンプレート

社内の承認を得るには、古いシステムを変えたいという訴えだけでなく、投資を回収できる見通しが必要です。ROI(投資対効果)をビジネスの言葉で示すと、経営層に説明しやすくなります。

ROI算出の基本式と項目

ROIは「(年間便益 − 年間コスト)÷ 初期投資額 × 100」で求めます。便益は、削減、売上貢献、リスク回避の3方向に分けて考えます。

  • コスト削減:人件費、保守費、インフラ費の算定
  • 売上貢献:購入率、継続率、受注機会、市場対応力を見る
  • リスク回避:障害とセキュリティインシデントの低減を見積もる

人件費は、現行の手作業の工数に時間単価を掛けて算定します。保守費は、老朽化による高騰傾向やクラウド移行による削減の影響を、算定に反映します。

売上では、顧客体験、リードタイム、新機能展開の効果を確認します。障害コストは現在価値に換算し、セキュリティリスクの低減も含めます。

経営層を納得させる投資回収シナリオの作り方

現状維持コストとリニューアルコストを、同じ期間で並べて比べます。

  • 現状維持:保守費が年600万円の場合、5年で3,000万円
  • 更新後:初期2,000万円と保守年200万円で、5年合計は3,000万円
  • 回収期間:便益年500万円、初期投資2,000万円の場合は4年

5年時点では、現状維持と更新後がどちらも3,000万円で同額になります。さらに、更新後は業務効率化の効果がプラスに働くため、投資の意味を示せます。

一般に、3〜5年以内に回収できる見込みであれば、経営判断として合理的だとされます。

工数削減は「○名×○時間/月×人件費単価」の式で試算し、主観を避けます。

見積もり依頼時の注意点とよくあるトラブル

ベンダー間で金額が2〜3倍以上開くときは、まず見積もりの範囲を比べます。金額の差は、含まれる作業範囲の違いから生じることが多く、必ずしも不正を意味しません。安い見積もりが良いとは限らないため、内容を精査してください。

見積もりの「抜け漏れ」を見破るチェックポイント

見積書を読むときは、移行から保守までの費用が含まれているかを確かめます。

  • データ移行:スクリプト、クレンジング、検証テストの有無
  • テスト:単体、結合、システム、受け入れテストの範囲
  • 教育・保守:マニュアル、研修、保守、バグ対応の期間
  • インフラ・連携:クラウド設定、ドメイン、SSL証明書等、外部連携の範囲
  • セキュリティ:対策と脆弱性診断の費用

漏れていた項目は、後から追加費用として請求されます。そのため、見積もり条件書(RFP)を配布して、各社を同じ条件で比べられるようにします。不明点は、ベンダーに書面で確かめておきます。

追加費用が発生しやすいパターンと対策

追加費用が出やすい場面は、仕様変更、現行システムの解析、インフラ問題の3つです。

  • 仕様変更:要件定義と契約に、合意の手順と変更管理を組み込む
  • ブラックボックス化:現行調査を独立した工程にして、費用を確定させる
  • インフラ問題:負荷試験と性能試算を、設計に含める

仕様変更が続くと、変更のたびに追加費用が発生します。そこで、変更申請、影響試算、承認、実施の手順を契約に組み込んでおきます。

文書化されていない現行システムは、解析に予想外の工数がかかります。そのため、開発の前に現行システム調査を設け、調査後に開発費を確定します。

クラウド移行では、想定外の設定作業や性能問題が起きることがあります。また、炎上時のコスト超過は平均40〜60%に達するという調査もあります。そのため、予算バッファとして総予算の15〜20%を確保してください。

ポイント

見積もりは、金額の大小だけでなく、データ移行、テスト、教育・保守の範囲が含まれているかで比べます。見積もりの抜けは、後から追加費用として請求されます。

まとめ

費用相場の目安は、基幹システム/ERPが1,000万〜数億円、業務システムが300万〜5,000万円、Webアプリ/ECが100万〜3,000万円です。ただし、実際の費用は要件、データ品質、契約形態によって変わります。

要件定義、テスト、データ移行バリデーションは、削ってはいけない予算です。削ると、後工程で何倍もの追加費用が発生します。データクレンジングは想定の2〜3倍になるおそれがあるため、先にプロファイリングを行う必要があります。

AI活用、パッケージ採用、段階的リニューアルは、削減策として活用できます。見積もりはRFPで条件を統一し、移行、テスト、教育費の含まれ方を確認します。

契約は請負か準委任かを確かめ、変更管理と予算バッファを設定します。予算バッファは15〜20%を確保し、予算計画、ベンダー選定、社内稟議に活用してください。

▼全体ガイドの記事
・システムリニューアルの完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
