TMS移行の開発期間・スケジュール・納期について

TMS移行の期間は、移行方式と、動き続ける配車データの扱いで大きく変わります。一斉移行なら数日〜数週間ですが、段階移行は3ヶ月〜1年が目安です。上流工程に1〜2ヶ月、カットオーバー後に最低1〜2ヶ月を見込み、拠点数が多ければ3〜6ヶ月程度になります。

  • TMS移行の位置づけ(対象範囲の確認)
  • 開発期間・スケジュールの全体像
  • 移行方式別に見る開発期間の違い

TMS移行とは、既存のTMS(輸配送管理システム)から、新しい環境へデータと業務を安全に移し替える実行プロセスを指します。既存のTMSは、配車計画の立案・走行ルートの最適化・運賃計算・車両とドライバーの動静管理を担ってきたシステムです。

本サイトではこれまで、老朽化した既存TMSを刷新する取り組みを、7つの切り口で解説してきました。最初の4つは、「TMSのモダナイゼーション(技術手法)」「TMS刷新(経営判断)」「TMS更改(契約満了起点)」「TMSのリニューアル(顧客体験起点)」です。残る3つは、「TMSのリアーキテクチャ(アーキテクチャ再設計)」「TMSリプレイス(製品・ベンダー乗り換え)」「TMS改修(部分改修)」です。

TMSは、配車計画データと運行履歴データが日々更新され続け、ドライバーも今この瞬間にトラックを走らせています。そのため、「深夜にシステムを止めて、まとめてデータを移す」という一般的な業務システムの移行が通用しにくいという、固有の難しさがあります。移行の瞬間にも、配送中のステータスのまま道路上を走っている車両がいる可能性があり、この点が難しさを大きくしています。

こうした制約を踏まえて、TMS移行の開発期間・スケジュール・納期を、具体的な期間の目安とあわせて解説します。扱う論点は、実行の論点(移行方式からロールバック、移行テストまで)と、TMS特有の論点(移行タイミングや車載端末の切替タイミング)です。

運送会社や物流部門で、既存TMSの刷新が進み「移す」段階を迎えようとしている情報システム担当者にとって、現実的なスケジュールを組むための判断の目安になる内容です。

TMS移行の全体像は、次の記事で解説しています。

▼全体ガイドの記事
・TMS移行の完全ガイド

TMS移行の位置づけ(対象範囲の確認)

TMS移行の開発期間を正しく見積もるには、まず「何を扱う記事なのか」を、先行する7つの記事群と切り分けて理解しておく必要があります。同じ「TMS」という言葉でも、意思決定や技術選定を扱う記事と、実行プロセスを扱う本記事とでは、スケジュールの組み立て方がまったく異なるからです。

TMSのモダナイゼーション・TMS刷新・TMS更改・TMSのリニューアル・TMSのリアーキテクチャ・TMSリプレイス・TMS改修との違い

先行する7つの記事群は、それぞれ別の切り口から既存TMSを解説してきました。モダナイゼーションは、リホストからリプレースまでの5つの技術的アプローチの使い分けを扱います。刷新は、輸送コスト増・積載効率低下・傭車比率上昇という経営インパクトを起点にした稟議や投資判断を扱います。

更改は、保守契約の満了や車載器・GPS端末のリース期限、EOS/EOLといった外圧を起点にします。リニューアルは、ドライバー向け配車アプリや荷主ポータルの体験を起点にします。リアーキテクチャは、配車最適化エンジンのマイクロサービス化などアーキテクチャの再設計を扱います。

リプレイスは、自社スクラッチ継続かパッケージ・SaaSへの乗り換えかというビルド・バイ判断を扱います。改修は、特定の車両タイプの配車ロジック調整など、部分的な修正が対象です。いずれも、システムをどう変えるか、なぜ変えるかという入口の意思決定に焦点を当てています。

「移行」が扱う範囲=移行プロセスそのものの実行管理・リスク管理

これに対して本記事が扱う「移行」は、7つのどの切り口を選んだ後にも共通して発生する実行フェーズです。既存システムのデータと業務を新環境へ実際に移す、その工程の実行管理とリスク管理が対象になります。

具体的には、データ移行方式の選定とカットオーバー戦略、並行稼働期間の設計、ロールバック計画、移行テストと移行リハーサルです。TMSの場合は、この実行フェーズに他業種のシステムにはない固有の難しさが加わります。

配車計画データと運行履歴データは、移行の瞬間にも更新され続けます。さらに、現場のドライバーはデジタルタコグラフやGPS端末、ハンディターミナルといった新しい車載端末に不慣れなまま、業務を止められないという制約のもとで移行を迎えます。

ポイント

期間を見積もる前に、移行を「移す実行」の工程として切り分けておくと、どの工程にどれだけ時間がかかるかを整理しやすくなります。

開発期間・スケジュールの全体像(移行フェーズ別の期間配分)

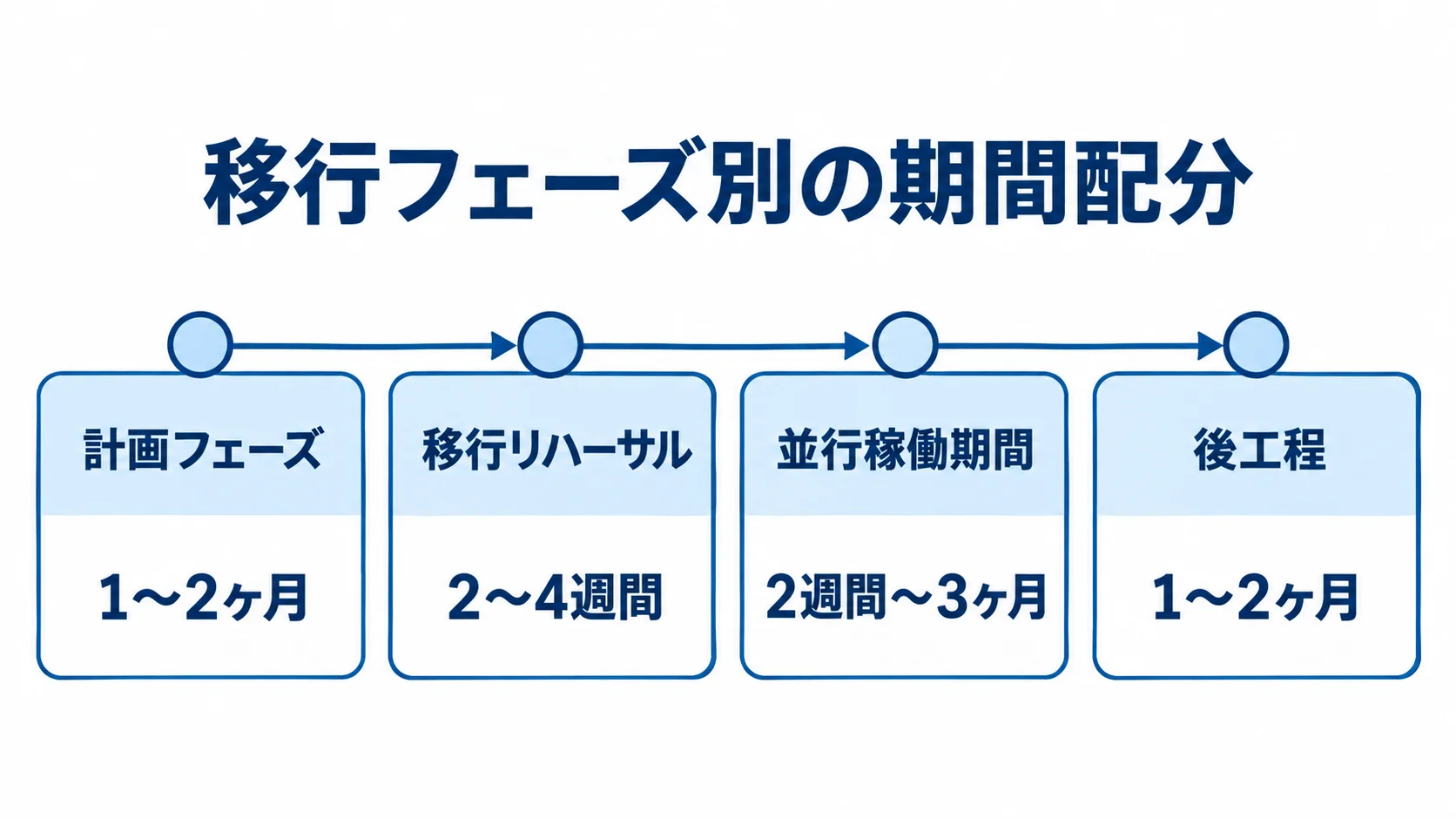

TMS移行の計画フェーズ、移行リハーサル、並行稼働、後工程の期間を時系列で示した図。
工程ごとに期間を分けると、移行全体の見通しを立てやすくなります。

TMS移行は、新システムの構築が完了した後に始まる「移す」フェーズだけでなく、その前段の計画・リハーサルと、カットオーバー後の安定化までを含めて、スケジュールを描く必要があります。とりわけ、配車計画データと運行履歴データを扱う工程は、システム構築とは別の時間軸で見積もっておくべきです。

移行方式検討・計画〜移行リハーサルまでの上流工程

上流工程は、既存TMSが持つ配車計画データ・運行履歴データ・運賃マスタの構造とデータ品質を洗い出すところから始まります。そのうえで、一斉移行・段階移行・並行稼働のどれを採用するかという移行方式を決める計画フェーズに入ります。この計画フェーズには、最低でも1〜2ヶ月程度を要するのが一般的です。

方式が固まった後は、本番と同等のサンプルデータを使ってデータ移行のPoCを実施し、クレンジング済みの配車計画データと運行履歴データが新システムへ正しく流し込めるかを検証します。さらに本番切り替えの直前には、実際のタイムスケジュールに沿った通しのリハーサルを、最低でも2回は実施するのが鉄則とされています。

1回目のリハーサルは、カットオーバー当日の作業手順に潜む見落としや、想定より時間のかかる工程を洗い出すことに主眼を置きます。2回目では、その課題への対策を手順に反映したうえで、制限時間内に収まるかをタイムトライアル形式で計測します。このリハーサルの段階だけで、データ規模によっては2〜4週間程度を見込んでおく必要があります。

カットオーバー〜並行稼働〜安定化までの期間

リハーサルを終えると、いよいよ本番切り替え(カットオーバー)です。TMSは配送業務を長時間止められないため、当日は数分〜数十分の「フリーズウィンドウ」に作業を凝縮します。そのうえで、旧システムを稼働させたまま既存データを一括で移す初期ロードと、その後の差分をリアルタイムに同期させるCDC(Change Data Capture)技術を組み合わせるのが定石です。

カットオーバー後も、新旧システムを一定期間並行して動かす並行稼働期間を設けるのが一般的で、その目安は2週間〜3ヶ月です。ただし、配車担当者が新旧両方で配車計画を組み、ドライバーも新旧双方の車載端末でステータスを更新する「完全な二重入力」は、現場の疲弊を招きやすいものです。そのため実務上は、1週間から最長2週間程度に区切って短期集中で行うのが鉄則とされています。

並行稼働中は、新旧両システムの処理結果を突き合わせて整合性を確認し、問題がなければ旧システムを段階的に停止していきます。この並行稼働と安定化までを含めると、カットオーバー後だけで最低でも1〜2ヶ月、拠点数が多い場合は3〜6ヶ月程度の後工程を見込んでおくのが現実的です。

ポイント

上流工程、移行リハーサル、カットオーバー後の安定化を分けて見積もり、配車計画データと運行履歴データの移行は構築とは別の時間軸で扱うのが目安です。

移行方式別に見る開発期間の違い(一斉移行・段階移行・並行稼働)

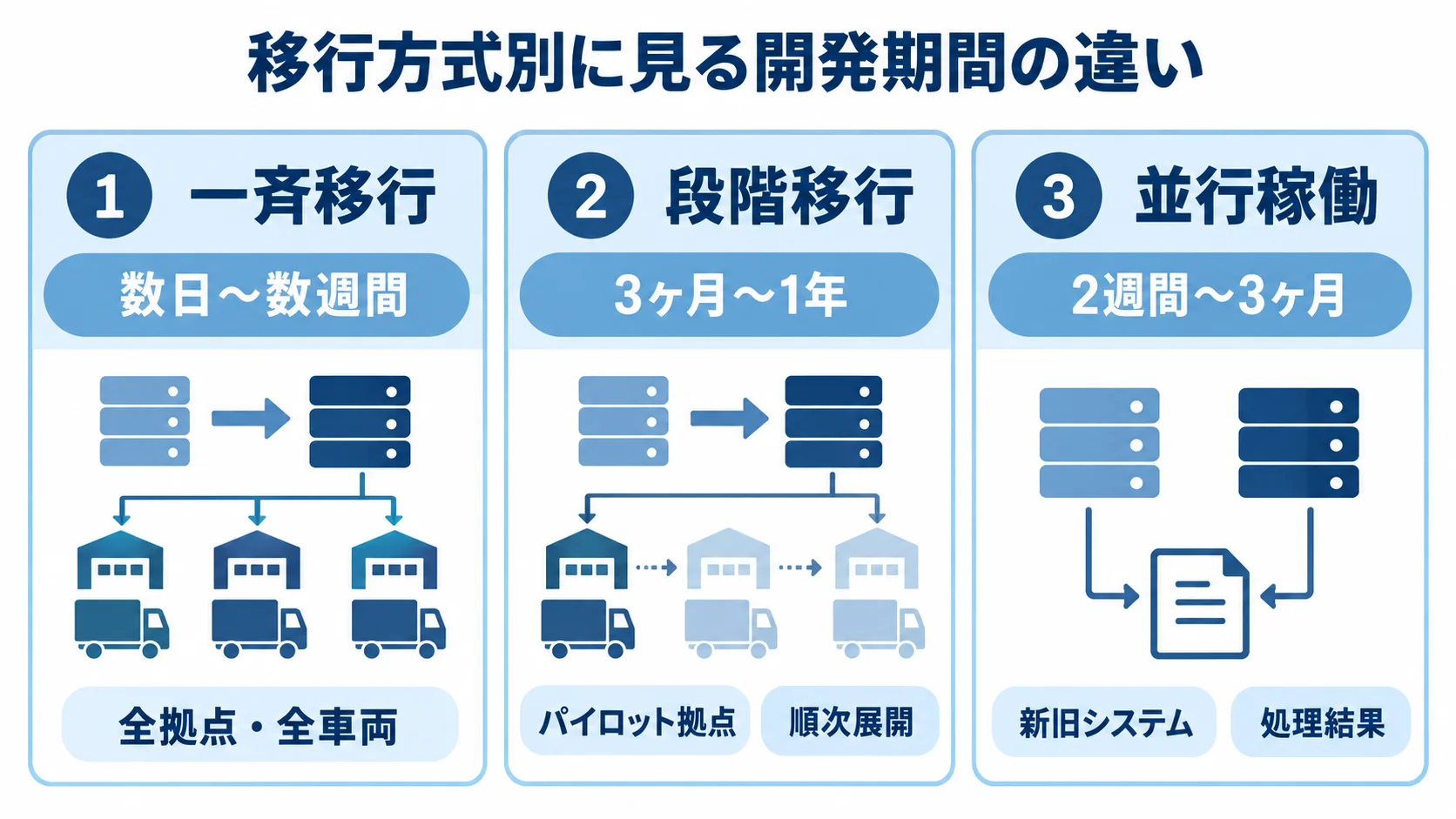

一斉移行、段階移行、並行稼働の期間と特徴を3つのパネルで比較した図。
一度に切り替える方式から段階的に進める方式まで、期間の幅が異なります。

TMS移行のカットオーバーには、「一斉移行(ビッグバン移行)」「段階移行」「並行稼働(パラレルラン)」の3つの方式があります。どの方式を選ぶかで、開発期間とリスクの水準が大きく変わります。方式選定の起点になるのは、稼働中の配送業務をどこまで止められるかという制約です。

短期集中型の一斉移行(ビッグバン移行)の期間目安とリスク

一斉移行は、全拠点・全車両のデータと業務を特定の日時に一度に切り替える方式で、期間は数日〜数週間と最も短く済みます。調整の対象が「1回のカットオーバー」に集約されるため、全体の見通しは立てやすい一方で、切り替え直後の不具合は全拠点の配車計画や運行管理に影響します。これが最大のリスクです。

配車計画データの反映漏れや運賃計算の不整合が全拠点で同時多発的に起きれば、輸配送業務そのものが止まりかねません。そのため一斉移行を選ぶ場合は、移行リハーサルの精度をこれ以上ないほど高め、ロールバック手順を確実に用意しておくことが前提になります。

営業所数が少なく、現場への影響を統制しやすい中小規模のTMSでなければ、この方式は推奨しにくいのが実情です。

中長期型の段階移行・並行稼働(パラレルラン)の期間目安

段階移行は、営業所やエリアごとに切り替えの対象を分け、業務への影響が中程度で協力度の高いパイロット拠点から先に移して、他拠点へ順次展開する方式です。期間の目安は3ヶ月〜1年で、拠点数や連携先が多いと、それ以上に及ぶこともあります。

一斉移行に比べると全体の所要期間は長くなります。一方で、1拠点あたりの影響範囲は限定されるため、移行手順の不備を早期に見つけ、後続拠点の移行に反映しながら進められるという利点があります。

並行稼働(パラレルラン)は、新旧システムを同時に動かして配車計画と運賃計算の処理結果を突き合わせる期間で、目安は2週間〜3ヶ月です。TMSでは二重入力の負荷が極めて大きいため、実務上は1〜2週間に区切って集中的に行います。突き合わせの自動化や、パイロット拠点で固めた確認手順の再利用によって、無理なく期間を短くする工夫が求められます。

ポイント

方式は、稼働中の配送をどこまで止められるかで選びます。一斉移行は、営業所が少なく現場への影響を統制しやすい場合に限り、それ以外はパイロット拠点からの段階移行を検討します。

TMS移行特有の納期遅延要因

TMSの移行は、車両が24時間365日走り、配車計画データも常に更新されるという業態特有の制約があるため、他の業務システムの移行にはない要因で遅れやすくなります。代表的なのは、移行時点で動いている配車データの扱いと、ドライバーの車載端末への切替です。

配車計画データ・運行履歴データの移行タイミング設計における遅延リスク

最も見落とされがちな遅延の原因は、移行時点で「配送中」や「運行中」になっている配車計画データの扱いを決めないまま、計画を進めてしまうことです。カットオーバーの瞬間にも、走行中の車両に紐づく配車計画や運行実績は存在し続けます。

そのため、「当該便が配達完了ステータスになってから新システムに移す」といった業務ルールを、あらかじめ現場と合意しておく必要があります。合意がないと、直後にステータスの二重管理や運賃計算の不整合が起き、原因究明と手戻りに想定以上の時間がかかります。

対策は、計画の早い段階で処理中データの扱いを業務ルールとして明文化し、CDCによる差分同期の仕組みを組み込んで、フリーズウィンドウを最小化することです。あわせて、リハーサルでは「運行中」の配車計画データを含むテストケースを用意し、想定どおり引き継げるかを本番前に確かめておくことが、当日の遅延防止につながります。

ドライバー車載端末の切替トレーニング不足による定着遅延リスク

もう一つの典型的な遅延要因は、システム自体は移行できても、ドライバーがデジタルタコグラフ・GPS端末・ハンディターミナルといった新しい車載端末の操作に慣れないことです。その結果、配送業務の遅れや問い合わせ対応の急増を招きます。全拠点・全車両を一斉に切り替えると、この混乱が同時に起き、サポート体制が追いつかなくなります。

加えて、高年齢層のドライバーほど「操作が複雑」「常に監視されている」と感じ、新端末への入力を放棄するリスクも軽視できません。対策としては、業務影響が中程度で協力度の高い1拠点や特定ルートをパイロット拠点として先に移します。パイロット拠点で洗い出した操作の戸惑いやトラブルは、FAQやマニュアルに落とし込んでから、他拠点へ順次展開するのが有効です。

移行前にテスト環境で入力のシミュレーションを行い、「帰社後の日報作成が短時間で終わる」といった成功体験を現場で確かめておくと、切り替え後の定着を早められます。定着にかかる期間を見積もりに含めず、「カットオーバー完了=移行完了」と捉えると、実質的な定着までの期間を過小評価することになります。

ポイント

移行時点で動いている配車データの扱いを業務ルールとして決め、車載端末の切替トレーニングを早めに計画へ入れておくと、納期の遅れを防ぎやすくなります。

納期を守るための実務的な進め方

移行リハーサル、ロールバック手順、移行要件概要書、リスクバッファを確認する4項目の図。
発注前の整理と切り戻しの備えが、日程の余裕につながります。

期間の目安と遅延要因を踏まえると、TMS移行で納期を守るには、リハーサルによる検証を徹底することと、発注前の準備を済ませておくことの両方が欠かせません。

移行リハーサルの複数回実施と、本番同等条件での検証

移行リハーサルは、本番と同じデータ規模と同じタイムスケジュールで、最低2回実施する必要があります。1回目では、カットオーバー当日の作業手順に潜む見落としや、想定より時間のかかる工程を洗い出すことに主眼を置きます。2回目では、その課題への対策を手順に反映したうえで、実際の制限時間内に収まるかをタイムトライアル形式で計測します。

あわせて、移行中に致命的なエラーが起きた場合に旧システムへ安全に戻すロールバックテストも、このリハーサルの中で必ず実地検証しておくべきです。移行後4時間以内であれば完全な切り戻しが可能とされる一方、4〜24時間が経つと手動でのデータ再入力が必要になり、24時間を超えると実質的に切り戻せなくなります。

この時間軸を踏まえると、ロールバック手順は15〜30分で実行できる具体的な手順書にまで落とし込んでおく必要があります。ロールバック計画の整備やリハーサルは、コスト削減の対象ではなく、輸配送業務の停止という最悪の事態を防ぐための投資と位置づけ、スケジュールと予算にあらかじめ組み込んでおくべきです。

発注前の準備と依頼先選定のポイント

発注前に移行要件概要書をまとめておくと、複数のベンダーから比べやすい見積もりとスケジュール提案が得られます。概要書には、移行対象データ(配車計画・運行履歴・運賃マスタ)の範囲と件数、対象拠点と対象車両数を書きます。さらに、稼働中の配送業務を止められない時間帯や、外部連携先(配送業者・傭車先・基幹システムなど)も前提条件として示します。

依頼先を選ぶときは、無停止での移行が求められる案件でのCDCなど、無停止移行技術の実績を確認しましょう。あわせて、移行リハーサルとロールバック計画の設計実績や、車載端末の切替を含めた現場ドライバーへの移行トレーニングまで伴走できる体制があるかどうかも、見極めの材料になります。

プロジェクト開始後は、週次などの定例会議で、移行対象データをどこまで洗い出せたか、現場の準備がどこまで進んだかを共有します。全体工程には10〜20%程度のリスクバッファを組み込んでおくと、想定外の事象が起きてもカットオーバー日を守りやすくなります。

ポイント

特に、リハーサルを最低2回行えるだけの日程があるか、発注前に移行要件をまとめられているかで、納期の見通しは大きく変わります。

まとめ

ここまで、TMS移行の開発期間・スケジュール・納期を、先行する7つの記事群との位置づけの違いから順に解説してきました。フェーズごとの期間配分と移行方式ごとの期間の違いを見たうえで、遅延の要因と、納期を守るための進め方まで扱っています。

計画からリハーサルまでの上流工程だけで1〜2ヶ月を要し、カットオーバー後の並行稼働と安定化には2週間〜3ヶ月かかります。移行方式によっては、全体で3ヶ月〜1年以上を見込む必要があります。

移行の瞬間にも動き続ける配車計画データと運行履歴データをどう安全に引き継ぐかと、新しい車載端末にドライバーをどう慣れさせるかという2点が、TMS移行における最大の論点です。

パイロット拠点から段階的に移す進め方を基本に、無停止移行技術と現場伴走の実績が豊富なパートナーへ、早めに相談することをお勧めします。

▼全体ガイドの記事
・TMS移行の完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
