TMSのモダナイゼーションの納期は、開発期間だけでなく、移行や連携の切り替え、輸送業務を止めないカットオーバーまでを含めて組み立てます。そのため、工程ごとの期間とTMS特有の要因を、一つの流れで見ておく必要があります。
- 移行対象:輸送実績データと運賃マスタ(中身の確認を含む)
- 連携条件:配送業者・傭車先とのEDIなどの切り替え
- 切替条件:輸送業務を止めない並行運用の設計
TMSのモダナイゼーションとは、老朽化した既存TMS(輸配送管理システム)を、クラウドネイティブな環境や最新のアーキテクチャへ刷新する取り組みです。対象となる既存TMSは、オンプレミスのサーバーや、取引先ごとに個別仕様のEDI、Windows CE専用のハンディターミナルにしか対応していないことがあります。
ゼロからTMSを新規に構築・導入する「TMS開発」は、グリーンフィールド(更地)のプロジェクトです。これに対して本記事が扱うのは、すでに稼働している既存TMSを土台にした刷新、いわゆるブラウンフィールドのプロジェクトです。
刷新では、既存の輸送実績データ・運賃マスタをどう新環境へ移すか、配送業者・傭車先との既存連携(EDI等)をどう切り替えるか、輸送業務を止めない中でどう並行運用を設計するかという論点が生じます。これは新規導入にはない固有の課題です。
このテーマは、対象システム種別を問わない「システムのモダナイゼーション」総論とは異なり、TMSに対象を絞って、開発期間・スケジュール・納期に焦点を当てています。期間の目安と納期の守り方を、具体的な数値とともに見ていきます。
老朽化した既存TMSの刷新を検討し始めた物流部門・情報システム部門の方が、現実的なスケジュールを描くための判断軸を身につけられる内容です。
本テーマに関する全体ガイドは、以下の記事をご覧ください。
▼全体ガイドの記事
・TMSのモダナイゼーションの完全ガイド
レガシーシステム刷新の種類・工程・費用・会社選定までの全体像については、無料ホワイトペーパー「レガシーシステム刷新の完全ガイドブック」で詳しく解説しています。
TMSのモダナイゼーションの位置づけ(対象範囲の確認)
TMSのモダナイゼーションの開発期間を正しく見積もるには、まず何を刷新するのかという対象範囲を、隣接する3つのテーマと切り分けて理解しておく必要があります。同じ「TMS」「モダナイゼーション」というキーワードでも、新規導入、対象レイヤー、技術手法の総論とでは、プロジェクトの前提がまったく異なるためです。
TMS開発(新規導入)・WMSのモダナイゼーションとの違い
「TMS開発」の記事は、既製のクラウドサービスやパッケージを一から選定・導入する、いわゆるグリーンフィールドのプロジェクトを前提としています。要件定義から配車ロジックや運賃計算ルールをゼロから設計し、稼働開始までの期間は、クラウド型で最短数週間〜3ヶ月、フルスクラッチ型で最長3年以上というレンジで語られます。
一方、本記事が扱う「モダナイゼーション」は、すでに数年〜十数年にわたって稼働してきたTMSがあることが前提です。既存TMSは多くの場合、オンプレミスのサーバー上で動く古いパッケージです。さらに、取引先ごとに異なる仕様のEDIで運用されているなど、ソフトウェアと連携の両面で老朽化が進んでいます。
同じモダナイゼーションでも、刷新する場所が異なります。
- WMSのモダナイゼーション:倉庫内の「モノがどこにあり、どう動かすか」という現場オペレーションの刷新に特化します。
- TMSのモダナイゼーション:倉庫の外、つまり道路上で「荷物がいつ、どのルートで、どの車両・ドライバーによって運ばれるか」を刷新する点が特徴です。
新規導入との最大の違いは、既存の輸送実績データ・運賃マスタと、配送業者・傭車先との連携をどう新環境へ引き継ぐかという移行の論点が加わる点です。
「システムのモダナイゼーション」総論との違い(技術手法の位置づけ)
「システムのモダナイゼーション」総論は、対象システムの種類を問わず、リホスト・リプラットフォーム・リファクタリング・リビルド・リプレースという5つの代表的な技術的アプローチを、横断的に解説するものです。本記事では、これらを便宜的に5Rと呼び、その枠組みを引き継ぎながら、対象をTMSに限定して、より具体的な期間や事例に落とし込みます。
TMSのモダナイゼーションでは、5Rのどれを選ぶかによって、輸送実績データ・運賃マスタをどこまで作り変えるか、配送業者・傭車先との連携システムをどこまで刷新するかが変わります。その差が、そのまま開発期間に直結します。

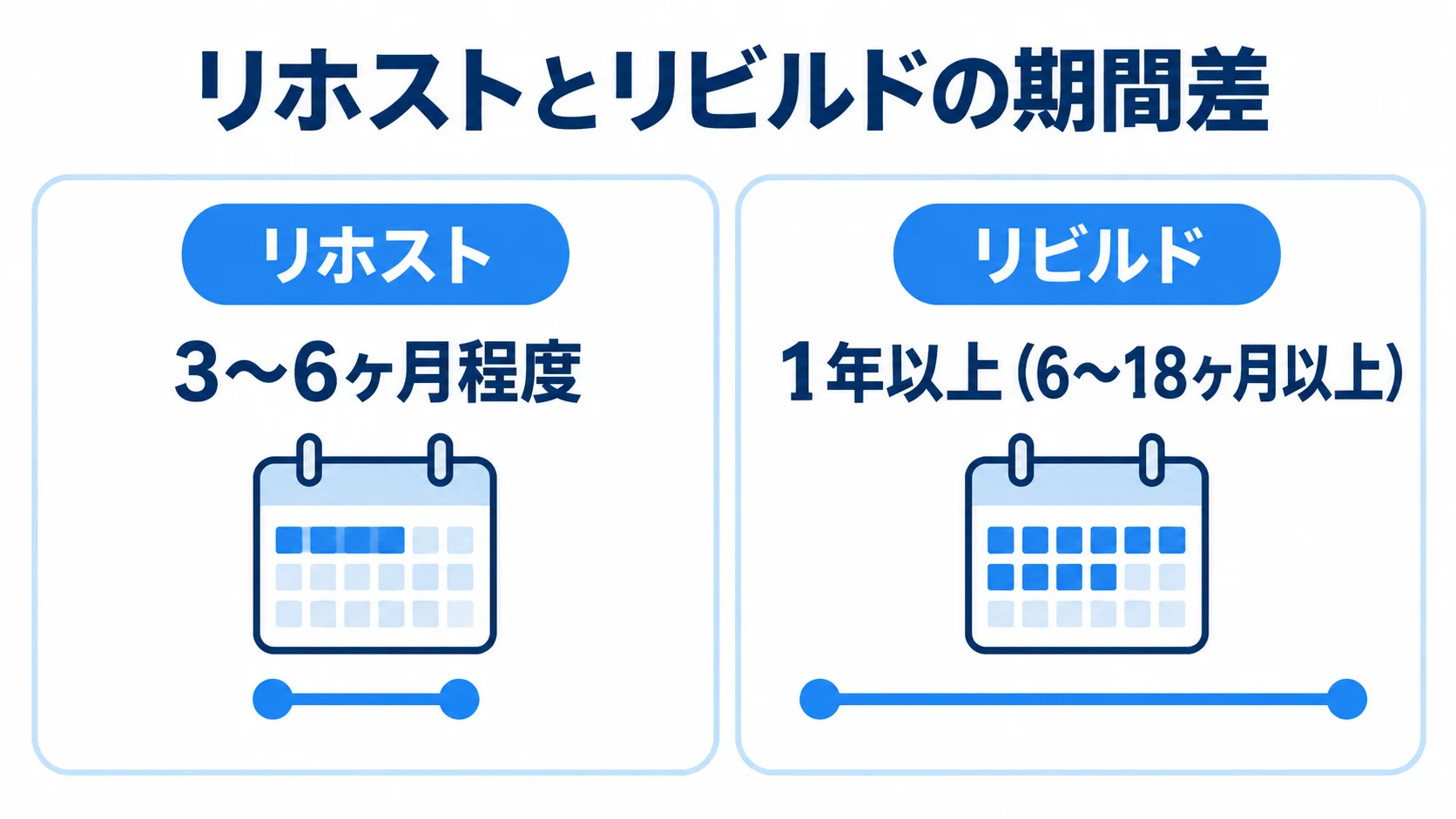

たとえば、リホストとリビルドを比べると、期間の差がはっきり表れます。
- リホスト:サーバーをクラウドに移すだけで、配車ロジックや運賃計算ルールは変更しないため、短期間で完了します。
- リビルド:老朽化した運賃計算体系を作り直す手法で、個別化された運賃ルールを標準的な体系へ変換するため、期間は大きく延びます。
なお、投資判断や稟議プロセスに重心を置いた「TMS刷新」は、別記事で扱う予定です。本記事は、あくまで技術的にどうモダナイズするか(HOW)に軸足を置いています。

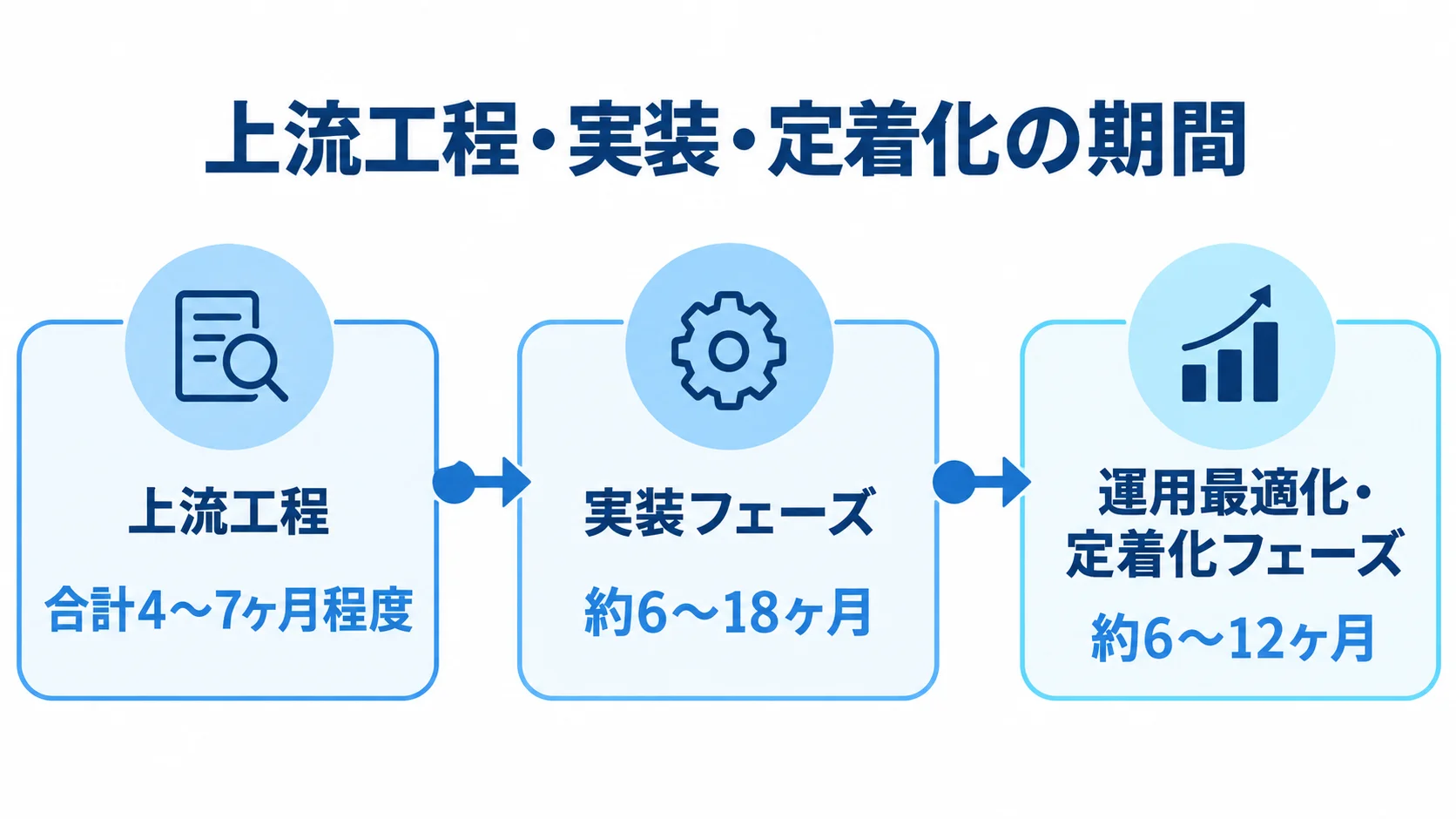

開発期間・スケジュールの全体像(工程別の期間配分)

TMSのモダナイゼーションは、実装フェーズだけでなく、その前後に発生する上流工程と稼働後の定着化フェーズまで含めてスケジュールを描く必要があります。
特に、既存の輸送実績データ・運賃マスタを扱う移行系の工程と、配送業者・傭車先との連携システムの切替を伴う工程は、新規導入にはない独自の時間を要します。
現状アセスメント〜移行方針決定までの上流工程
上流工程は一般に、3つのステップで構成されます。
- 現状アセスメント・分析(約2〜3ヶ月):既存データの構造、WMS・会計システムとの連携範囲、EDI・伝票フォーマットを一覧にし、技術的負債を洗い出します。
- 目標設定・優先順位(約1〜2ヶ月):保守コストや燃料費の削減率というKPIを定め、全拠点・全便を一斉に刷新するか、拠点やエリアから着手するかを決めます。
- 方針決定とベンダー選定(約1〜2ヶ月):既存データと連携先の複雑さ、予算・期間の制約を踏まえて、後述する5Rのどれを採用するかを選びます。
TMSのモダナイゼーションでは、この上流工程だけで合計4〜7ヶ月程度を要することが多いです。ここを省いて実装を急ぐと、移行対象のデータ範囲や技術的アプローチの選定を誤り、後工程で大きな手戻りが発生するリスクが高まります。
データ移行・連携切替を含む実装〜稼働後定着化の期間
計画が固まった後の実装フェーズは約6〜18ヶ月が目安です。ただし、その長さは、選ぶ技術的アプローチと既存データ・連携先の複雑さによって大きく変わります。
実装フェーズには、システム本体の構築・改修に加えて、既存の輸送実績データ・運賃マスタを新環境に移すデータ移行が必ず含まれます。
長年運用してきたTMSには、顧客ごと・取引先ごとに個別化された運賃ルールや、Excel・紙伝票で属人的に管理されてきた配送先マスタが蓄積されていることが多いです。これらのデータクレンジングやマスタ整備を怠ると、新システム稼働後に配車計画の精度が下がり、システムが使い物にならなくなるといったトラブルが起きます。
- EDI等の既存連携の切替:配送業者・傭車先との連携を新環境に移す作業で、実装フェーズの重要な要素です。
- データ連携障害:既存EDIのデータフォーマットが新TMSの仕様と一致しないことで起き、リプレイス時に最も頻発するトラブルです。
実装が完了して本番稼働した後も、作業は続きます。稼働後は、運用最適化・定着化フェーズとして、移行後約6〜12ヶ月にわたり、クラウドコストの最適化、運用監視体制の設計、配車担当者・ドライバーへの操作教育を継続して行う必要があります。
TMSは日々の配車業務と月次の運賃精算という業務サイクルを持つため、この定着化フェーズを見積もりに含めずに「本番稼働=プロジェクト完了」と捉えると、実質的な定着までの期間を大幅に過小評価することになります。
5つの技術的アプローチ別に見る開発期間の違い

TMSのモダナイゼーションでは、リホスト・リプラットフォーム・リファクタリング・リビルド・リプレースという5つの技術的アプローチ(5R)のうちどれを選ぶかによって、開発期間が数ヶ月から数年まで大きく変わります。
期間を左右する最大の分岐点は、運賃マスタ・輸送実績データの構造と、配送業者・傭車先との連携を、どこまで引き継ぐかです。
短期で済むマイグレーション系(リホスト・リプラットフォーム)の期間目安
リホスト(リフト&シフト)は、既存TMSの配車ロジックや運賃計算ルール、操作画面を一切変更せず、インフラだけをクラウドに移す手法です。期間は3〜6ヶ月程度、費用は中小規模で数百万円〜1,000万円台前半と、最も短期間・低コストで済みます。
- メリット:配車担当者・ドライバーの操作教育コストを抑えられ、既存の業務フローを壊さずに短期間で移行できます。
- 注意点:既存のレガシーな運用ルールの非効率性も、そのまま引き継がれます。
- サーバーの更新時期:オンプレミスのサーバーは概ね5年周期で再購入が必要になるため、その時期に合わせてリホストを選ぶ企業も少なくありません。
リプラットフォームは、TMSの基本構造は維持しつつ、運賃マスタのデータベースをマネージドサービス化したり、夜間バッチ処理の一部をコンテナ化したりする手法です。期間の目安は約4〜10ヶ月、費用は中規模で1,000万円〜3,000万円台です。
配車ロジックや運賃計算ルールそのものには手を入れないため、リビルドやリファクタリングに比べて検証すべき範囲が限られ、比較的短期間で刷新を完了できます。
ただし、どちらの手法も既存のデータ構造・業務ロジックをそのまま引き継ぐため、老朽化した運賃体系や複雑化しすぎた配車ロジックが温存されます。稼働後の保守性という観点では、課題が残りがちです。
長期化しやすいリファクタリング・リビルド・リプレースの期間目安
リファクタリングは、配車ロジックや運賃計算ルールといったビジネスロジックを維持しながら、コードの内部構造を整理し直す手法です。期間の目安は約8〜18ヶ月です。長年の改修で複雑化した運賃計算ロジックを整理し、マイクロサービス化を進める場合には、既存の処理結果と新しい処理結果が一致するかを確かめる回帰テストに相応の時間がかかります。
リビルドは、既存TMSを廃棄し、クラウドネイティブなアーキテクチャでゼロから再構築する最も大規模な手法です。期間は要件定義からカットオーバーまで1年以上(6〜18ヶ月以上)に及び、費用は数千万円〜数億円規模に達します。たとえば、取引先ごとに個別化された運賃ルールを標準的なルール体系へ作り直すケースでは、この規模の期間を見込む必要があります。
リプレース(SaaS・パッケージへの移行)は、自社で開発を抱えない分、短期間・低コストに導入できるケースが多いです。
- 導入費用:初期費用は0〜50万円程度、月額は3万〜30万円程度が目安です。
- 想定以上に時間がかかる作業:既存の運用ルールを標準機能にどこまで合わせるか(Fit to Standard)の社内調整と、運賃マスタのデータクレンジングです。
いずれの手法でも、TMSでは、輸送実績データ・運賃マスタのモデル(テーブル設計)の見直しをどこまで行うかと、配送業者・傭車先との連携システムをどこまで刷新するかが、期間を左右する共通の変数です。アプリケーション層だけを刷新してこれらを放置すると、期待した効果が得られないまま期間だけが延びかねません。

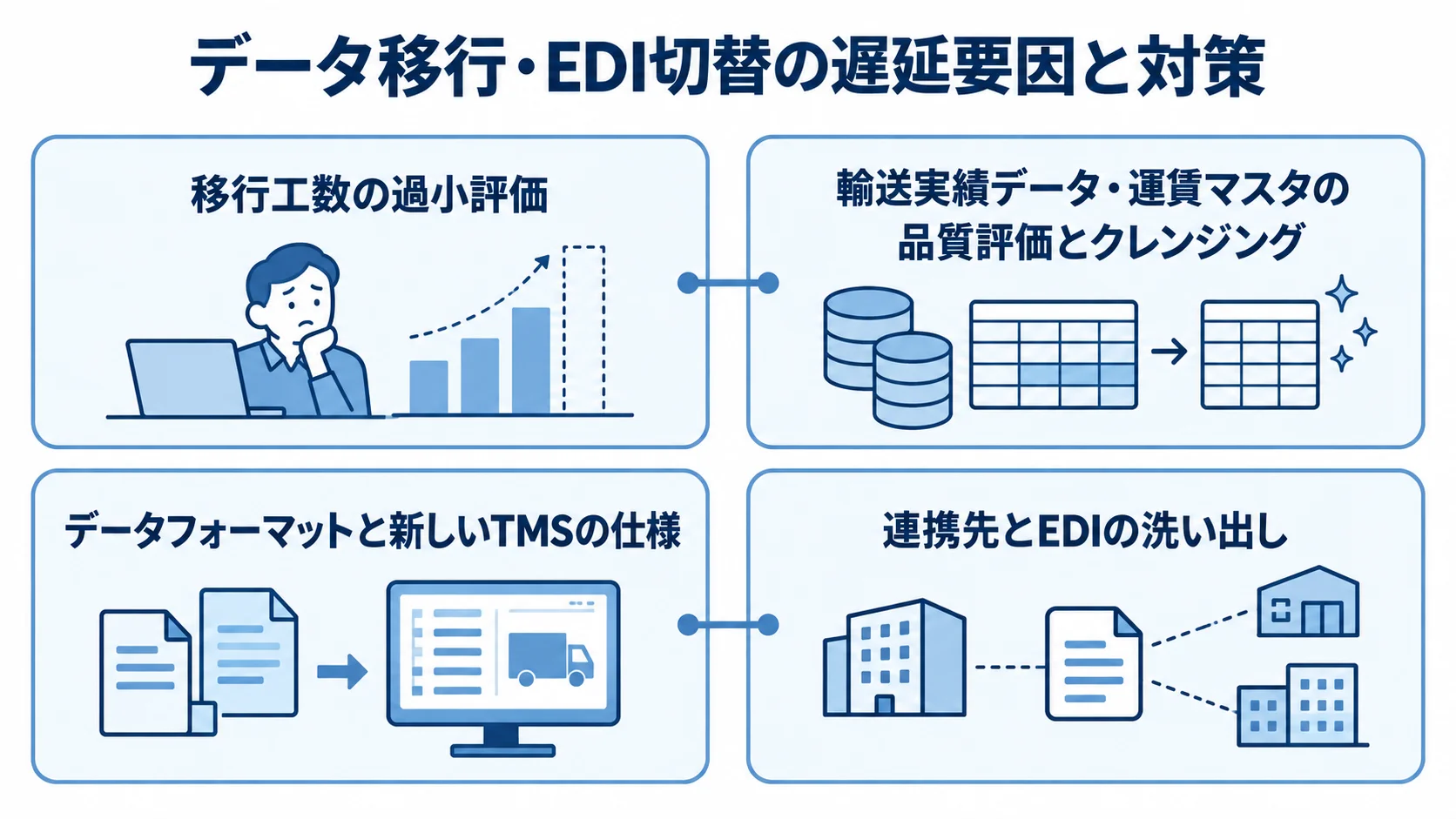

TMS特有の納期遅延要因

TMSのモダナイゼーションは、既存の輸送実績データ・運賃マスタと、配送業者・傭車先という社外の関係先を巻き込んだ連携を抱えています。そのため、新規導入とは異なる特有の要因で、プロジェクトが停滞し納期遅延を招きやすくなります。
ここでは、代表的な2つの要因と、それぞれの対策を見ていきます。
輸送実績データ・運賃マスタ移行における遅延リスク
納期遅延の最も典型的な要因は、輸送実績データと運賃マスタの移行工数の過小評価です。
長年運用してきたTMSには、既存システムやExcel・紙伝票で属人的に管理されている顧客情報や複雑な運賃ルールが散在しています。フォーマットも統一されていないことが珍しくありません。
これらをそのまま新システムに流し込むと、配車計画の精度が下がり、システムが使い物にならなくなります。そのため、移行の前提として「データクレンジング」と「マスタ整備」が必須です。
- 工数と費用の膨張:想像以上の工数がかかり、状況によっては、データ移行とマスタ整備だけで数百万円規模の費用が追加で発生します。
- 拠点・事業部の多い企業:複数拠点・複数事業部で異なる運賃ルールを個別に運用してきた企業ほど、整理に想定の数倍の工数がかかり、遅延要因になりがちです。
対策としては、開発の着手と並行して、あるいは着手前に、輸送実績データ・運賃マスタの品質評価とクレンジングを先に終わらせておくことが求められます。
配送業者・傭車先との連携システム切替における遅延リスク
もうひとつの典型的な遅延要因は、配送業者・傭車先との既存連携システム(EDI等)の切替です。TMSは会計・販売管理システムやWMSだけでなく、協力会社とのEDIと連携して動くことが前提です。既存のシステムやEDIで使われているデータフォーマットと新しいTMSの仕様が一致しないと、「データ連携障害」が生じがちです。
取引先ごとに仕様の異なるEDIを個別に運用している物流事業者・荷主企業ほど、この仕様差異を一つひとつ吸収する作業が必要です。その分、想定していたスケジュールが数週間から数ヶ月単位で後ろ倒しになるリスクが高まります。
- 並行稼働中の中継モジュール:新旧システムを中継・同期する一時的なモジュールの作成・管理が発生し、工数を見込まないと手戻りを招きます。
- 連携先とEDIの洗い出し:要件定義の初期段階で、連携対象となる配送業者・傭車先の一覧とEDIフォーマットの種類を洗い出します。
- 当日の連携障害への備え:休日でも直通で対応できるオンコール体制とエスカレーションルートを、あらかじめ取り決めておくことが有効です。
納期を守るための実務的な進め方
ここまで見てきた期間の目安や遅延要因を踏まえると、TMSのモダナイゼーションで納期を守るには、輸送業務を止められない現場に合わせたカットオーバー設計と、発注前の準備の両方を固めることが欠かせません。
カットオーバー方式の選択と並行運用設計
輸送業務を止められない中でどう切り替えるかは、TMSのモダナイゼーションにおいて最も重要な設計判断の一つです。
カットオーバーには方式がいくつかあり、自社の稼働形態に合わせて選ぶ必要があります。
- 一括移行(一斉切り替え):特定の休日に、全拠点・全機能を一気に切り替えます。
- 順次移行(並行運用):新旧両方のシステムに同じデータを同時に入力して並行稼働させ、動作保証を確認してから旧システムを停止します。
- パイロット移行(特定拠点別):特定の営業所やルート(自社便のみ等)を先行テスト拠点として導入し、課題を潰してから全社展開します。
- 段階移行(機能別移行):受注データ連携や配車ルート生成など、特定の機能単位で段階的に進めます。
一括移行は二重入力の手間を省けますが、重大トラブル発生時には全社的な業務停止に陥るリスクがあります。そのため、旧システムへすぐ戻せる「切り戻し手順」を確立しておくことが必須です。
順次移行は業務停止のリスクをほぼゼロにできます。一方で、現場には二重入力の大きな負荷がかかるため、並行稼働の期間は1週間から最長2週間のように厳密に区切ります。さらに、一時的な入力サポート要員を配置するなどの対策が必要です。
並行稼働中は、配車担当者・ドライバーへの指示を新TMSからのみ出す「指示系統の一本化」を徹底することが、現場の混乱を防ぐ鉄則です。
発注前の準備と依頼先選定のポイント
発注前に、前提条件をまとめた要件概要書を作っておくと、複数のベンダーから比較しやすい見積もりとスケジュール提案を得やすくなります。
要件概要書には、見積もりの前提になる条件を書きます。
- 対象の範囲:対象拠点・対象車両、移行が必要な輸送実績データ・運賃マスタの量
- 連携の条件:配送業者・傭車先とのEDI・伝票フォーマットの種類、連携が必要な周辺システム(WMS・ERP・会計等)
- 稼働の条件:輸送業務を止められない稼働時間帯
意思決定権を持つキーパーソンは、配車担当者やドライバー代表、情報システム部門から選び、プロジェクト体制に組み込んでおきます。
依頼先を選ぶ際は、既存TMSや業界特有の輸配送運用への理解があるかを見ます。あわせて、5R(リホスト〜リプレース)のどのアプローチにも対応できる提案力と、既存データ・外部連携先の移行に伴走した実績があるかも確認しましょう。
プロジェクト開始後は、進捗と仕様変更の扱いを決めておきます。
- 会議での管理:週次などの定例会議で、進捗と課題を一覧にします。
- 仕様変更:口頭で済ませず、変更要求として起票するルールを徹底します。
全体工程には10〜20%程度のリスクバッファを組み込んでおくと、想定外の事象が起きても稼働時期を守る備えになります。
まとめ
本記事では、TMSのモダナイゼーションにおける開発期間・スケジュール・納期について、対象範囲の確認、工程別の期間配分、5Rごとの期間の違い、TMS特有の納期遅延要因、納期を守るための実務的な進め方を解説しました。
上流工程だけで4〜7ヶ月程度かかり、実装フェーズは、既存データを引き継ぐリホストの3〜6ヶ月から、ゼロから作り直すリビルドの1年以上まで、選ぶアプローチによって大きく変わります。さらに、稼働後も6〜12ヶ月の定着化期間が必要です。
既存の輸送実績データ・運賃マスタの移行と、配送業者・傭車先との連携システムの切り替え、そして輸送業務を止めない中での並行運用は、ブラウンフィールド特有の制約です。その制約をどう扱うかが、TMSのモダナイゼーションにおける最大の論点です。
一括移行方式を避け、拠点や機能単位で段階的に移行を進めるとともに、既存データ・外部連携先の移行実績が豊富なパートナーに早めに相談することをお勧めします。
▼全体ガイドの記事
・TMSのモダナイゼーションの完全ガイド
▼開発を相談する前に読みたい無料ホワイトペーパー
・レガシーシステム刷新の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
