TMSのリニューアルは、配車計画や運賃計算の機能を作り替えるのではなく、利用者が直接触れる画面と操作性を刷新する取り組みです。技術面の作り替え(モダナイゼーション)、経営判断の刷新(TMS刷新)、契約期限による乗り換え(TMS更改)とは、起点が異なります。一方で、本記事は、使い勝手が古い、見た目がわかりにくい、ドライバーが使いこなせず定着しないといった、顧客体験とブランドの陳腐化を主軸に置きます。
開発期間の目安は、上流工程が1〜3ヶ月、実装は小規模で3〜6ヶ月、大規模で半年〜1年以上です。期間は対象接点の複雑さや現場検証の丁寧さで変わります。
▼全体ガイドの記事
・TMSのリニューアルの完全ガイド
- TMSのリニューアルの位置づけと対象範囲
- 開発期間・スケジュールの全体像と工程別の期間配分
- 対象別に見る開発期間の違い(ドライバーアプリ・配車ダッシュボード・荷主ポータル)
・業務システム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「業務システム開発の完全ガイドブック」で詳しく解説しています。
・スクラッチシステム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「スクラッチシステム開発の完全ガイドブック」で詳しく解説しています。
TMSのリニューアルの位置づけ(対象範囲の確認)
TMSのリニューアルの開発期間を見積もるには、まず「何を、誰の体験のために作り替えるのか」という対象範囲を明確にしておく必要があります。TMSに関わる取り組みは、起点となる課題も重視する成功指標も異なるため、ほかの取り組みと切り分けて考えることが欠かせません。
TMSのモダナイゼーション・TMS刷新・TMS更改との違い(UX/UI起点という軸)
「TMSのモダナイゼーション」は、リホストからリプレースまでの5つの技術的アプローチを、輸送実績データや運賃マスタの移行という実務に落とし込んで解説する記事です。情報システム部門やエンジニアが、どう技術的に刷新するか(HOW)を考えるときに読むものです。
「TMS刷新」は、輸送コストの増加や積載効率の低下、傭車比率の上昇といった経営インパクトを明らかにし、経営層の稟議承認を得るための「なぜ・いつ刷新するか」を扱う記事です。「TMS更改」は、保守契約の満了やハードウェアのEOS/EOLという外部から決まる期限を起点に、期限内にどう乗り換えるかを扱うものです。
一方で、本記事が扱うTMSのリニューアルは、配車ロジックや運賃計算の正しさよりも、利用者からどう見え、どう使われるかを起点にします。ドライバーがストレスなく操作できるか、配車担当者が一目で状況を把握できるかが問われ、成功指標は「操作性・視認性・満足度」に置かれます。そのため、スケジュールに影響する変動要因も大きく異なります。
リニューアルが対象とする3つの接点(ドライバーアプリ・配車ダッシュボード・荷主ポータル)
TMSのリニューアルが対象とする画面は、大きく3つの接点に分けられます。1つ目は、ドライバーが運転の合間に操作する配車・運行管理モバイルアプリで、日報入力や到着報告といった操作の簡便さが問われます。
2つ目は、配車担当者や運行管理者が業務時間中に見続ける配車ボード・ダッシュボードで、ガントチャート形式の配車表や地図上のルート表示、遅延のワーニング表示が並ぶため、情報の視認性と操作効率が問われます。3つ目は、荷主が配送状況を確認する荷主向けポータルで、到着予定時刻の見やすさや通知の分かりやすさが、荷主企業から見た自社のブランドイメージそのものに直結します。
利用者の年齢層や利用環境(屋外か社内か)、利用頻度は接点ごとに異なります。そのため、どの接点を対象にするかによって、デザインの検証方法と必要な期間が大きく変わります。計画の段階で、3つの接点のどこにどれだけ課題があるかを切り分けて優先順位を付けることが、現実的なスケジュールを描く第一歩になります。
開発期間・スケジュールの全体像(工程別の期間配分)
TMSのリニューアルは、開発工程の管理よりも、デザインの流れに沿ったスケジュール管理が中心になります。従来型の開発が要件定義から実装へ一直線に進むのに対し、TMSのリニューアルでは、現状のUI/UX課題を診断し、デザインの方向性を固め、プロトタイプで現場の反応を確かめてから実装に入ります。そのため、検証を挟みながら段階的に進めるのが基本です。
現状のUI/UX課題診断〜デザインコンセプト策定までの上流工程
上流工程では、まず現状を診断します。使うのは、アクセス解析による操作ログの確認、専門家がUIの定石に照らして課題を洗い出すヒューリスティック評価、ドライバーや配車担当者に実際に操作してもらうユーザビリティテストの3つです。この3つから、どこで操作が止まっているか、どこで入力ミスが起きやすいかというボトルネックを特定します。
この現状診断には、対象接点の数や拠点数にもよりますが、2〜4週間程度かかります。診断結果をもとに、色使い、文字の組み方、情報の優先順位といったデザインコンセプトを決めます。画面構成の骨子となるワイヤーフレームに落とし込むまでに、さらに2〜4週間程度が必要です。
リニューアルの目的を「見た目を新しくすること」に置くと、ビジュアルへのこだわりが際限なく膨らみ、かえって使い勝手を損なう失敗に陥りがちです。そのため、この上流工程で「何を解決するためのUIか」という要件定義とディレクションの基準を固めておくことが大切です。上流工程全体では、おおむね1〜3ヶ月を見込むのが現実的です。
プロトタイプ検証〜実装・ユーザビリティ検証までの期間
デザインコンセプトが固まったら、Figmaなどのツールでタップやクリックできるプロトタイプを作り、ドライバーや配車担当者といった現場のキーマンに触ってもらいます。このフィードバックをデザインに反映する作業には、2〜6週間程度かかるのが一般的です。
この検証を省いて一気に実装へ進むと、後工程で大きな仕様変更が起き、全体の期間がかえって延びるリスクが高まります。プロトタイプの方向性が固まったあとの実装期間は、小規模なUI改修で3〜6ヶ月、配車ダッシュボードの大幅な作り替えや荷主向けポータルの新規構築を含む大規模なリニューアルで半年〜1年以上が目安です。
実装が完了したあとは、一部の拠点やドライバーに限定してリリースします。そして、実際の運用で操作性や入力の負担を確かめるユーザビリティ検証の期間として、1〜2ヶ月程度を確保しておきます。こうすると、全社展開後に「使われないシステム」になる事態を防げます。
対象別に見る開発期間の違い(ドライバーアプリ・配車ダッシュボード・荷主ポータル)

先ほど整理した3つの接点は、求められるUIの複雑さと検証の手間がそれぞれ異なるため、開発期間にも明確な差が出ます。どの接点から着手するかで、プロジェクト全体のスケジュール感も変わってきます。この違いを押さえておくことが大切です。
ドライバー向け配車・運行管理アプリのUIリニューアル期間
ドライバー向けアプリは、画面数こそ比較的少ないものの、利用者に高年齢層が多く操作への抵抗感も強いため、検証の丁寧さが期間を左右します。特に、運転の合間や手袋をした状態でも押しやすいボタンの大きさや、屋外の直射日光下や夜間の車内でも読みやすいコントラストといった項目を、1つずつ確認する必要があります。
プロトタイプ段階の実機検証だけで数週間〜1ヶ月程度かかり、実装後の現場トライアルまで含めると、全体でおおむね2〜4ヶ月が目安です。使いにくいと判断された瞬間に紙の伝票へ戻されるおそれがあるため、期間を短くしようとして現場検証を省くのは避けるべきです。
配車ダッシュボード・荷主向けポータルのリニューアル期間

配車ダッシュボードには、ガントチャート形式の配車表や地図上のルート描画、ドラッグ&ドロップによる配車の組み替え、遅延のリアルタイムワーニング表示があります。画面で扱う情報量と操作が多いため、3つの接点のなかでもっとも期間がかかりやすく、デザイン検証から実装、社内の運用テストまで含めると4〜8ヶ月程度を見込むケースが一般的です。
一方で、荷主向けポータルは扱う情報がシンプルなものの、社外の取引先が直接目にするため、ブランドイメージへの配慮とセキュリティ要件の確認に時間がかかり、2〜5ヶ月程度が目安です。こうした違いを踏まえると、3つの接点を同時に作り替えるより、現場の不満が大きい接点から優先して進め、段階的に広げるほうが、納期リスクを抑えられます。
TMS特有の納期遅延要因(UX起点ならではのリスク)

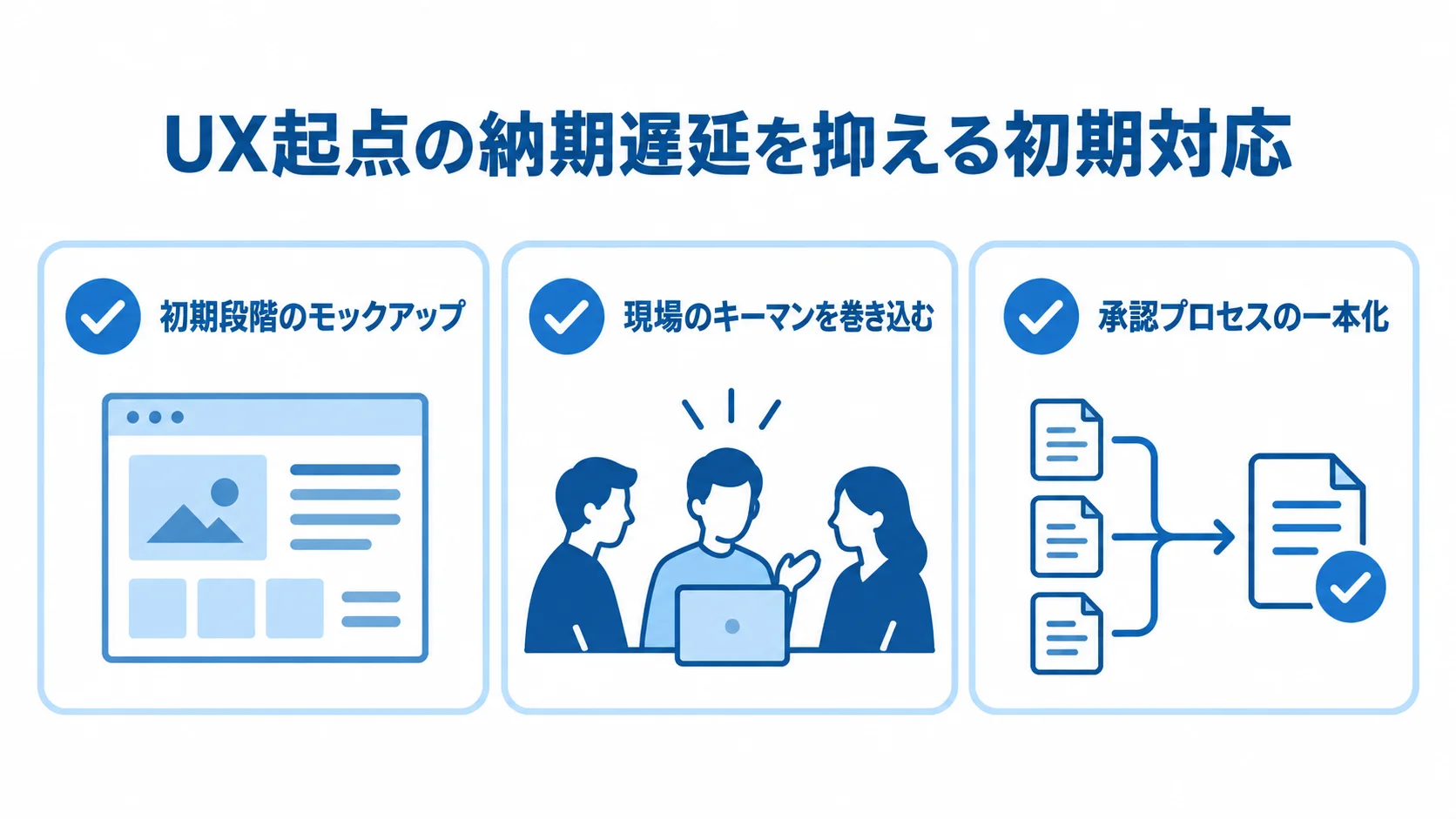

UX/UI起点のリニューアルは、データ移行や外部連携が主因の技術系プロジェクトとは違う要因で、納期が遅れやすい性質があります。代表的な遅延要因は2つあり、それぞれの対策も合わせて見ていきます。
現場(ドライバー・配車担当者)の受容性検証に伴う遅延
もっとも典型的な遅延要因は、現場の受容性検証を軽視して、後から大きな反発が起きることです。実際に、全体の約15%の企業が、現場の強い拒絶によって運用を確立できず、システムがそのまま使われなくなる「完全な定着失敗」を経験しているとされます。
ベテランの配車担当者は「自分の経験と勘が不要になる」という危機感を、ドライバーは「操作が増えて負担になる」という抵抗感を抱きやすいものです。開発が進んでから強い反発が出ると、画面設計のやり直しという大きな手戻りが生じ、当初のスケジュールが大きく崩れます。
そのため、要件定義の初期段階からモックアップを見せて現場のキーマンを巻き込み、「自分たちで設計に関わった」という当事者意識を持ってもらうことが有効です。
デザインへのこだわり過多・要件肥大化による後戻り
もうひとつの典型的な遅延要因は、リニューアルの目的を「かっこよくすること」自体に置いてしまい、ビジュアルへのこだわりが際限なく膨らむケースです。装飾的な演出やアニメーションを詰め込みすぎると、画面の読み込みが遅くなり、かえって現場の使い勝手が悪くなるという本末転倒な結果を招きます。
さらに、経営層や物流部門、情報システム部門が関わるほど、「もう少しこうしたい」という主観的な意見が増え、決裁のたびに手戻りが起きて後ろ倒しになりがちです。そこで、上流工程で定めた「何を解決するためのUIか」に立ち返り、承認者と承認プロセスをあらかじめ1本にまとめておくと、後戻りを最小限に抑えられます。
納期を守るための実務的な進め方

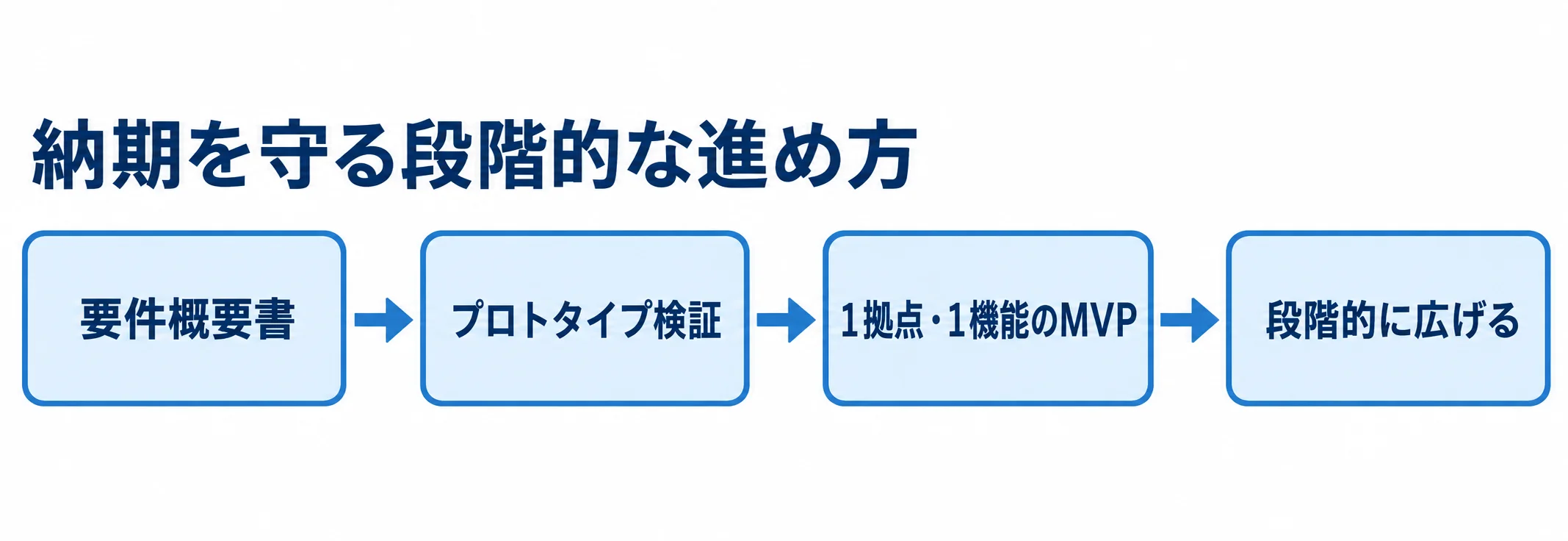

ここまで見てきた期間の目安と遅延要因を踏まえると、納期を守るには、プロトタイプ検証を前倒しすることと、発注前の準備を固めておくことの両方が欠かせません。
プロトタイプ検証を前倒しする進め方
実際のコードを書き始める前に、Figmaなどのデザインツールでレイアウト、配色、画面遷移を再現したクリッカブルなプロトタイプを作ります。ドライバーや配車担当者に実機で触ってもらい、この検証を後工程に回さず、できるだけ早い段階に前倒しすることが何より大切です。
検証を後工程に回すと、修正のたびにコードの書き直しが発生し、工数が膨らみます。一方、プロトタイプの段階であれば画面上の変更だけで済むため、手戻りのコストと時間を大幅に減らせます。
あわせて、全接点と全拠点を一斉にリニューアルするのではなく、まず1拠点・1機能に絞った最小限のプロトタイプ(MVP)で現場の反応を確かめます。問題がなければ対象を段階的に広げていくスモールスタートの進め方が、全体の納期リスクを抑えるうえで有効です。
発注前の準備と依頼先選定のポイント
発注の前に要件概要書を用意しておくと、複数のデザイン会社や開発会社から比較しやすい提案とスケジュールを得られます。概要書には、接点の優先順位、現状のUI/UX課題、対象拠点とユーザー数を盛り込み、既存の配車ロジックや運賃計算エンジンをどこまで温存するかといった前提も示します。
依頼先を選ぶ際は、見た目の美しさだけでなく、物流現場の知識(高年齢層のドライバーの特性や屋外での視認性の要件など)を理解したうえで、ユーザビリティテストを設計・実施できるかを見ます。さらに、Figmaなどを使ったプロトタイピングの実績が豊富かどうかも確認します。
プロジェクトが始まったら、デザインレビューの承認プロセスを一本化し、現場からのフィードバックを集める定例の場を週次で設けます。要件の肥大化による後戻りを防ぐため、全体の工程には10〜15%程度のリスクバッファを組み込んでおくことをお勧めします。
まとめ
TMSのリニューアルの期間の大まかな目安は、上流の課題診断からデザインコンセプト策定までが1〜3ヶ月、プロトタイプ検証から実装・ユーザビリティ検証までが、小規模で3〜6ヶ月、大規模で半年〜1年以上です。対象接点の複雑さと、現場の受容性検証にかける丁寧さが期間を左右します。
現場の反発による定着の失敗と、デザインへのこだわり過多による要件の肥大化という2つの遅延要因をあらかじめ想定し、プロトタイプ検証を前倒ししながら段階的に進めることが最大の論点です。物流現場の知識とプロトタイピングの実績が豊富なパートナーに、早めに相談することをお勧めします。
▼全体ガイドの記事
・TMSのリニューアルの完全ガイド
▼RFP作成前に読みたい無料ホワイトペーパー
・業務システム開発の完全ガイドブック
・スクラッチシステム開発の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
