TMSリプレイスの開発期間・スケジュール・納期について

TMSリプレイスとは、配車計画や走行ルートの最適化、運賃計算、車両とドライバーの動静管理を担ってきた既存のTMS(輸配送管理システム)を、改修や延命ではなく、別の製品へ完全に乗り換えることです。乗り換え先となるのは、CariotやSmartDriveFleetといったTMSパッケージ・SaaSです。

TMSリプレイスの期間は、乗り換え先を選ぶ選定プロセスに約3〜4ヶ月、乗り換えを決めてから本稼働までに小規模で3〜6ヶ月、中規模で6〜12ヶ月が目安です。モダナイゼーションの5つのアプローチのうちリプレースだけを取り上げ、自社で作り続けるか乗り換えるかを決める前提から、納期を守るための進め方までを扱います。

  • 起点:TMS製品・ベンダーへの乗り換え
  • 選定:RFI・RFP・PoCの比較評価
  • 期間:意思決定から本稼働までの工程

▼全体ガイドの記事
・TMSリプレイスの完全ガイド

TMSリプレイスの位置づけ(ビルド・バイ判断という論点)

TMSリプレイスの開発期間を正しく見積もるには、近接する他の記事群と切り分けて理解しておく必要があります。同じ「TMS」でも、重心を技術手法の総論、経営判断や契約起点、顧客体験やアーキテクチャ設計のどこに置くかによって、スケジュールに効く要因がまったく異なります。たとえば、経営判断に重心を置くか、契約期限に重心を置くかで、見るべきポイントが変わります。

モダナイゼーション・刷新・更改・リニューアル・リアーキテクチャとの違い

「TMSのモダナイゼーション」は、リホスト、リプラットフォーム、リファクタリング、リビルド、リプレースという5つの技術的アプローチを横並びに比べる総論です。本記事群は、そのうちリプレースだけを取り上げ、自社開発を続けるか他社製品に乗り換えるかという製品・ベンダー単位の意思決定を、選定の実務レベルまで掘り下げます。

「TMS刷新」は、輸送コスト増や積載効率低下、傭車比率上昇といった経営インパクトを起点に、いつ刷新に踏み切るかを経営層向けの投資判断・稟議プロセスとして扱う記事です。「TMS更改」は、外部から到来する期限に合わせて逆算スケジュールを組む記事です。保守契約の満了や車載器・デジタルタコグラフのリース期限、TMS製品自体のEOS/EOLが、その期限にあたります。

「TMSのリニューアル」は、ドライバー向け配車アプリや荷主向けポータルの見た目・操作性という顧客体験に重心を置く記事です。「TMSのリアーキテクチャ」は、モノリスからマイクロサービスへの分解というアーキテクチャ設計そのものを深く掘り下げます。

TMSパッケージ・SaaS製品への乗り換えという意思決定構造

TMSリプレイスの開発期間は、実装作業そのものより、どの製品・ベンダーに乗り換えるかを見極める意思決定プロセスに大きく左右されます。

モダナイゼーションが工程ごとの期間配分を主眼とするのに対し、本記事群は2段構えで期間を見積もる必要があります。ひとつは、複数のTMSパッケージ・SaaS候補を横並びで比べるRFI・RFP・PoCという選定プロセスの期間、もうひとつは、乗り換えを決めた後の移行スケジュールです。

加えて、乗り換え後に特定のベンダーへ過度に依存する「ベンダーロックイン」を避けるための検証期間を、スケジュールに明示的に組み込むかどうかも、本記事群ならではの論点です。

複数ベンダー製品の比較評価プロセス(RFI/RFP/PoC)にかかる期間

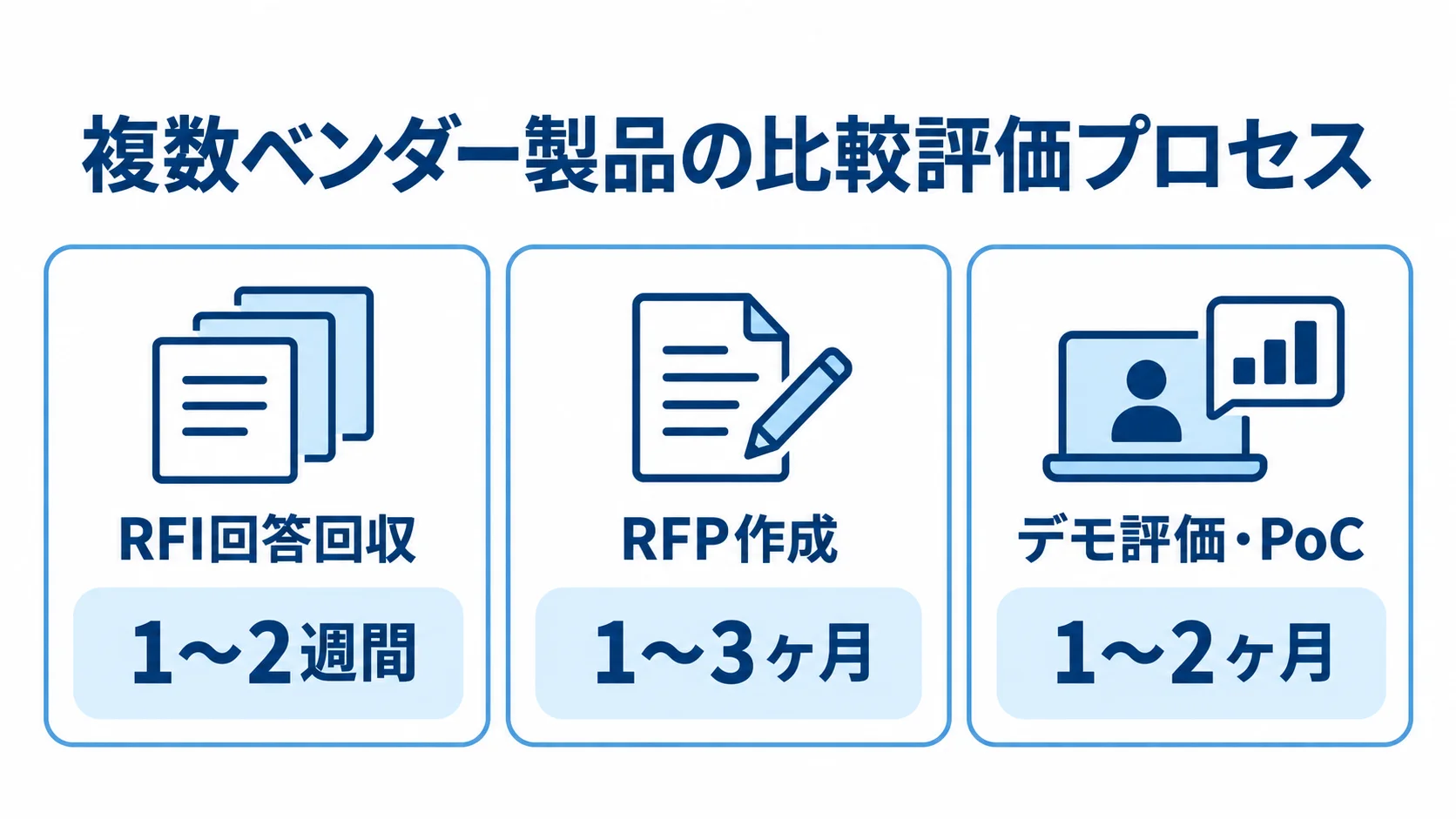

RFI回答回収、RFP作成、デモ評価・PoCの期間を3枚のパネルで示した図解
RFP作成は、回答回収より長い期間を見込む工程です。

TMSパッケージ・SaaSへの乗り換えを決めた企業がまず取り組むのは、複数ベンダーの製品を横並びで比較評価することです。机上の比較だけでなく実機検証まで含めると、選定プロセス全体で約3〜4ヶ月を確保するのが標準的です。

RFI発行〜RFP作成の期間目安

選定の初期段階では、目安として10社程度のTMSベンダーに対し、基本的な製品仕様・実績・概算費用を問うRFI(情報提供依頼書)を送付し、回答を回収します。回答納期は1〜2週間程度とするのが一般的で、この段階で候補を3〜5社程度に絞り込みます。

続いて、自社の輸配送業務の課題や必要な機能要件をまとめたRFP(提案依頼書)を作成します。情報システム部門だけでなく、配車担当者やドライバー代表へのヒアリングや要件の文書化にも時間がかかるため、RFP作成には1〜3ヶ月程度を見込む必要があります。

この上流工程を急ぎすぎると、後工程のPoCで自社に合わない製品を検証することになり、選定プロセス全体が長期化する原因になります。

提案受領・デモ評価・PoCの期間目安

ベンダーへRFPを提示した後は、具体的な提案書や見積書を出してもらうまでに、2〜3週間程度の回答期間を設けます。提案を受けたら、現場の配車担当者やドライバーを交えた実機デモ評価を行います。

そのうえで、ベンダーが提供するテスト環境(サンドボックス)を使い、2〜4週間の短いサイクル(スプリント)で、実データを用いたPoC(概念実証)を実施します。デモ評価とPoCを合わせて、1〜2ヶ月程度が目安です。

機能表だけでは判断できない「現場の入力負荷が重すぎないか」「配車担当者が日常業務で直感的に使えるか」は、実業務フローの中で検証する必要があります。こうした確認は、選定後の運用破綻を避けるうえで欠かせません。

ポイント

比較評価は、机上の比較と実機検証を合わせて3〜4ヶ月を見込みます。RFPの作成を急ぎすぎないことが、後工程で自社に合わない製品を検証する手戻りを防ぐ目安です。

乗り換え意思決定から本稼働までの標準スケジュール

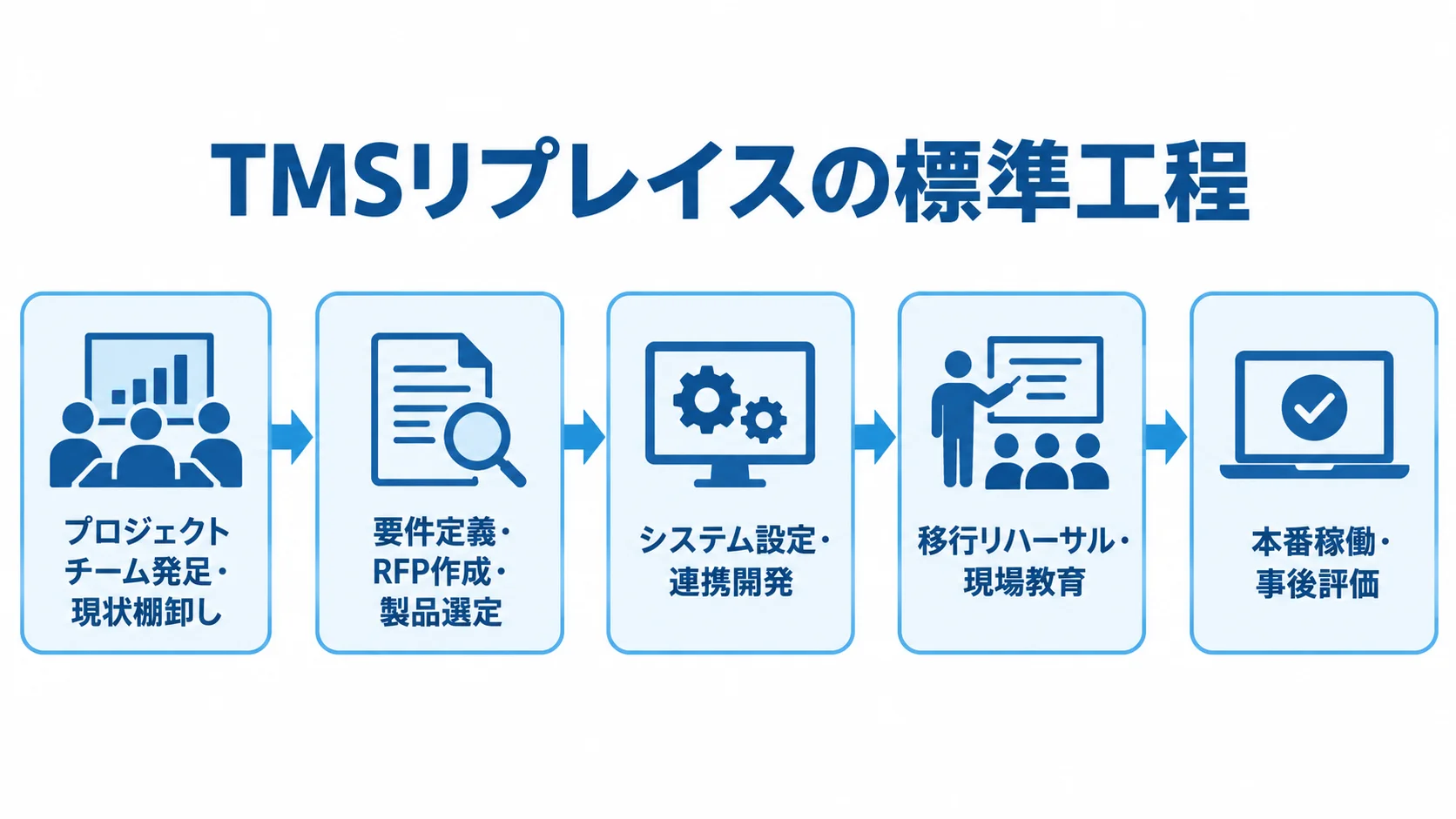

プロジェクト発足から本番稼働までの5工程を矢印でつないだ図解
本稼働の前に、移行リハーサルと現場教育の工程が入ります。

製品とベンダーを決めた後は、予算承認と契約を経て、移行プロジェクトが始動します。TMSリプレイスの標準的な流れは、最初の1ヶ月でプロジェクトチームを発足させ、現状を棚卸しするところから始まります。

1〜2ヶ月目には要件定義とRFP作成を行い、2〜3ヶ月目に見積もりを比べて製品を選定します。3ヶ月目に予算承認と契約を済ませ、3〜5ヶ月目にシステム設定と連携開発を進めます。その後、4〜5ヶ月目に移行リハーサルと現場教育を行い、5〜6ヶ月目以降に本番稼働と事後評価へ進みます。

Fit&Gap検証・データ移行にかかる期間

製品が決まったら、自社の配車ルールや運賃計算ロジックが新TMSの標準機能にどこまで合うかを確かめる「Fit&Gap検証」を行います。この段階には2〜8週間を要します。

並行して、過去の配送履歴や顧客マスタ、運賃マスタなど旧システムのデータを新システムへ移す「データ移行」に着手します。車両やドライバーの情報も、その対象です。データ形式の違いや不整合を直す「データクレンジング」は最大の難所で、ここだけで数ヶ月かかることも珍しくありません。

特に、取引先ごとに個別化された運賃ルールを、複数の拠点や事業部でそれぞれ運用してきた企業ほど、この整理に想定の数倍の工数がかかりやすくなります。そのため、この作業は早い段階から注意して進める必要があります。

パイロット移行・並行運用とカットオーバー

データ移行と設定が整ったら、一部の営業所や特定の配送ルートで新システムを先に使う「パイロット移行」を行います。そのあと、新旧システムを同時に動かして結果を突き合わせる「並行運用」を実施し、問題がないことを確認してから本稼働(カットオーバー)を迎えます。

導入の規模によって、乗り換えの決定から本稼働までの期間は変わります。小規模な導入なら3〜6ヶ月、複数拠点・複数部門をまたぐ中規模な導入なら6〜12ヶ月程度が目安です。

想定外のデータ不整合や連携エラーに備えて、全体期間の10〜30%をリスクバッファとして確保しておくことが推奨されます。

ポイント

乗り換えの決定から本稼働までは、小規模で3〜6ヶ月、中規模で6〜12ヶ月が目安です。全体期間の10〜30%をリスクバッファとして残し、想定外のデータ不整合や連携エラーに備えておくと安全です。

フルスクラッチ継続とSaaS乗り換えの期間比較

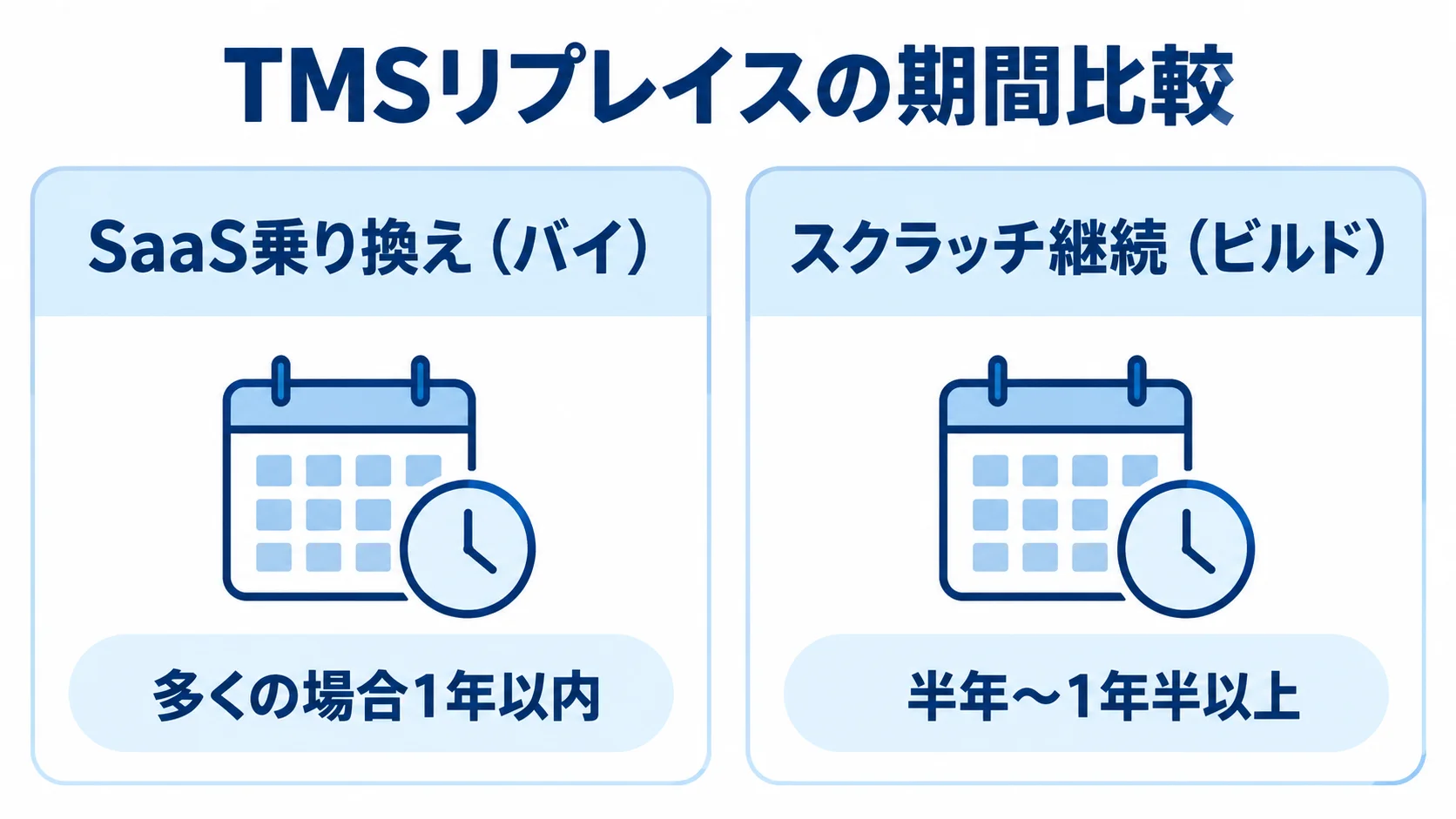

SaaS乗り換えとスクラッチ継続の本稼働までの期間を左右2列で比べた図解
乗り換え側の期間には、製品選定と移行プロジェクトの両方が含まれます。

ビルド・バイ判断では、SaaS乗り換え(バイ)を選ぶ場合と、スクラッチ継続(ビルド)を選ぶ場合とで、期間の見積もり方がまったく異なります。この差をつかんでおくことが、経営層への説明資料の説得力を左右します。

SaaS乗り換え(バイ)を選んだ場合の期間目安

SaaS・パッケージへの乗り換えでは、自社で一からシステムを構築する必要がありません。そのため、選定プロセス(3〜4ヶ月)と移行プロジェクト(小規模3〜6ヶ月、中規模6〜12ヶ月)を合計しても、多くの場合1年以内に本稼働まで到達できます。

特に、自社の配車ルールを標準機能に合わせる「Fit to Standard」のアプローチを徹底できれば、カスタマイズにかかる期間を大幅に圧縮できます。乗り換えそのものの速さというメリットも、最大限に活かせます。

スクラッチ継続(ビルド)を選んだ場合の期間目安とロックイン回避設計

一方、自社スクラッチ開発を維持・再構築する場合は、ゼロからの設計・開発となるため、半年〜1年半以上という長期の期間を要します。SaaS・パッケージへの乗り換えでは、特定のベンダーに縛られる「ベンダーロックイン」を避けるための検証期間も、あらかじめスケジュールに組み込んでおく必要があります。

具体的には、要件定義の段階でFit to Standardの議論に十分な時間を割きます。PoC期間中には、「CSV等で容易にデータをエクスポートできるか」「APIを用いて外部システムと柔軟に連携できるか」を実機で確かめ、データポータビリティを検証します。

さらに、稼働後の仕様変更ルールや障害時のSLAは、契約前に明文化しておきます。これらを省くと、稼働後の保守費用が高止まりし、将来の再乗り換えも困難になるという長期的なリスクを抱えます。

ポイント

スクラッチ継続は半年〜1年半以上、SaaS乗り換えは多くの場合1年以内を見込みます。判断では、この期間差に加えて、ベンダーロックインを避ける検証期間をスケジュールに入れて比べます。

納期を守るための実務的な進め方

ここまでの期間の目安を踏まえると、TMSリプレイスで納期を守るには、発注前の準備と、選定プロセス中の体制づくりの両方が欠かせません。

発注前の準備と要件概要書

RFI・RFP発行の前に、要件概要書を作成しておきます。対象の拠点や車両、解決したい課題を書き込み、既存システム(WMS・基幹システム・会計システム等)との連携要件や、輸送業務を止められない稼働時間帯といった前提条件もまとめます。そのため、複数のベンダーから比較可能な提案とスケジュールを得やすくなります。

さらに、評価軸を事前にRFPへ明記しておくと、選定プロセス中の手戻りを防げます。評価軸には、自社の輸送形態(路線便・チャーター便・混載便等)への適合性、道路状況や拘束時間規制、積載効率を踏まえた配車計画機能の柔軟性、既存システムとのAPI・EDI連携性が含まれます。サポート体制は、365日対応かどうかも確かめておきます。

リスクバッファと進捗管理・現場巻き込み

選定を始めたら、情報システム部門だけでなく、配車担当者やドライバー代表もプロジェクト体制に入れます。そのうえで、週次などの定例会議で、RFI・RFP・PoCそれぞれの進捗と課題を一覧にします。

ベンダーのデモやPoCの評価には、必ず現場の担当者を参加させてください。機能表だけでは分からない「現場に定着するか」は、実測で確かめます。

全体工程には、10〜20%程度のリスクバッファを組み込んでおきます。移行当日に連携が機能しない場合に備えて、休日でも直通で対応できるオンコール体制、エスカレーションルート、旧システムへの切り戻し手順を、ベンダーと事前に取り決めておきます。こうした取り決めは、想定外の事象が起きても稼働時期を守るうえで役立ちます。

ポイント

納期を守るには、発注前に要件概要書を作って評価軸をRFPに明記し、現場の担当者を選定に加えることが実務の目安になります。

まとめ

ビルド・バイ判断の論点から始め、RFI・RFP・PoCによる比較評価の期間、本稼働までの流れ、スクラッチ継続とSaaS乗り換えの比較へと順に見てきました。最後に、納期を守るための進め方を整理しました。

選定プロセスは約3〜4ヶ月、乗り換えの決定から本稼働までは小規模で3〜6ヶ月、中規模で6〜12ヶ月です。一方、スクラッチ継続では半年〜1年半以上かかります。この期間差は、ビルド・バイ判断でもっとも分かりやすい判断材料になります。

納期管理でとくに大切なのは、データクレンジングという最大の難所を上流工程で見誤らないことです。あわせて、Fit to Standardを徹底し、データポータビリティを確かめて、ベンダーロックインを避ける設計をスケジュールに組み込んでおきます。

複数のTMSパッケージ・SaaS製品の比較評価や、既存データ・外部連携先の移行に伴走できるパートナーへ、早めに相談することをお勧めします。

▼全体ガイドの記事
・TMSリプレイスの完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
