入出庫管理システム改修とは、既存システムを作り替えず、特定の荷主や商品カテゴリの困りごとだけを直す小規模な修正です。
開発期間は、軽微な修正なら数週間〜1ヶ月、特定荷主・商品カテゴリ単位のルール追加なら約1〜3ヶ月が一般的です。
これまで解説してきた6つの記事群(モダナイゼーション、刷新、更改、リニューアル、リアーキテクチャ、リプレイス)は、切り口こそ違っても、いずれも既存システムを全面的に作り替える前提です。モダナイゼーションは、リホスト・リプラットフォーム・リファクタリング・リビルド・リプレースの5つの技術的アプローチをどう使い分けるかを扱います。
刷新は経営インパクトの定量化と稟議承認を、更改は保守契約の満了やEOS/EOLといった外部から強制される期限を起点にします。リニューアルは入庫検収・出庫申請画面のUX/UI、リアーキテクチャはトランザクション境界の設計、リプレイスは自社スクラッチを維持するか他社SaaS・パッケージへ乗り換えるかを扱います。
全面刷新であれば、要件定義からカットオーバーまで1年前後を要します。
これに対して本記事で扱う改修は、システム全体には手をつけず、「この荷主専用の出庫承認フローを追加したい」「この商品カテゴリだけロット・シリアル管理のルールを追加したい」といった、特定の機能に絞った修正です。
同じ第7波の近接領域にある「WMS改修」は、ロケーション変更やハンディターミナル画面など、倉庫全体の物理レイヤーを対象にします。本記事は、モノの物理的な配置には踏み込まず、入出庫トランザクションのデータとワークフローに閉じた改修として解説を進めます。
工程別の期間配分、改修規模による納期の目安、この改修特有の納期遅延要因を、具体的な数値とともに説明します。
全面刷新にかけるほどの予算も時間もないけれど、特定の荷主や商品カテゴリの困りごとは早く解決したい。そうした物流部門・情報システム部門の方が、現実的なスケジュールを描くための判断の基準を身につけられる内容です。
- 対象:入出庫管理システム改修
- 工程:要件定義からカットオーバーまで
- 納期:改修規模に応じた期間
本テーマに関する全体ガイドは、以下の記事をご覧ください。
▼全体ガイドの記事
・入出庫管理システム改修の完全ガイド
・業務システム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「業務システム開発の完全ガイドブック」で詳しく解説しています。
・スクラッチシステム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「スクラッチシステム開発の完全ガイドブック」で詳しく解説しています。
入出庫管理システム改修の位置づけ(部分改修という選択肢の整理)
開発期間を正しく見積もるには、まず「全面的に作り替えるのか、一部だけを直すのか」という前提を、隣接する記事群と切り分けて理解しておく必要があります。既存の入出庫管理システムに手を入れるという点は同じでも、対象範囲の取り方によってスケジュールの組み方がまったく異なるためです。
先行する6つの記事群との違い(全面刷新ではなく部分修正という軸)
これまで解説してきた6記事群(モダナイゼーション、刷新、更改、リニューアル、リアーキテクチャ、リプレイス)は、着目する切り口がそれぞれ異なります。技術手法、経営判断、契約起点、UX起点、アーキテクチャ、ベンダー選定と、違う角度から扱っています。
いずれも既存の入出庫管理システムを土台にしつつ、システム全体を作り替えるという前提は共有しています。本記事の改修と6記事群とは、次の3点で違いがあります。
- 対象範囲:6記事群はシステム全体を作り替えるが、本記事の改修は「この荷主専用の出庫承認フローだけ」のように対象を限定する
- 開発期間:6記事群は要件定義から本稼働まで数ヶ月〜1年以上を見込むのに対し、本記事の改修は軽微なら数週間〜1ヶ月、ルール追加なら約1〜3ヶ月
- 体制:6記事群は経営層の稟議やプロポーザルを経る大がかりな体制、本記事の改修は現場責任者と情報システム部門、依頼先の数名の小さな体制
体制の小ささも、期間を縮める重要な要因です。意思決定から着手までを、少人数で進められるからです。
6記事群の開発期間の議論も、大規模なプロジェクトを前提にしたものです。これに対して本記事の改修は、既存のデータベースやワークフローエンジン、インフラといったシステム資産をそのまま流用できます。これにより、要件定義や設計にかける期間を大幅に短縮できる点が、開発期間を語るうえでの最大の前提です。
技術的なアプローチの詳細はモダナイゼーションの記事群を、投資判断や経営層への説明は刷新の記事群を、あわせて参照してください。本記事では、「部分的に、早く、安く直す」という入出庫管理システム改修ならではの期間感に絞って解説します。
WMS改修との違い(倉庫全体の物理レイヤーか、入出庫トランザクション単位か)
同じ第7波「改修」に属する記事のうち、近接領域にあるのが「WMS改修」です。WMS改修が対象とするのは、倉庫という物理空間そのものに紐づく改修で、次のような作業が含まれます。
- 現場の作業:特定ロケーションのピッキング動線の見直し
- 端末:ハンディターミナルの特定画面の修正
- 機器:自動倉庫などマテハン機器との制御連携
現地でのハードウェア動作確認や、倉庫内の電波環境での通信テストが必要になるため、規模や期間が物理的な制約を受けやすいという特徴があります。
これに対して本記事が扱う入出庫管理システム改修は、棚番やロケーションといったモノの配置には踏み込みません。対象はデータとワークフローに絞られ、次の範囲です。
- 入出庫の流れ:入庫予定の受信と検収、出庫の申請と承認
- データ管理:入出庫理由コードの分類におけるステータス管理と権限管理
- 荷主との接続:荷主のシステムと入出庫予定・実績をやり取りするAPIやEDI
ハードウェアの制約を受けないぶん、改修の主戦場は、データベースのトランザクション処理と画面のUI変更、外部連携インターフェースの改修にとどまります。そのため、影響範囲さえ正確に特定できれば、WMS改修よりさらに短い納期で部分改修を完了できる場合が多くなります。
倉庫の現場作業そのものに手を入れたい場合はWMS改修の記事群を、荷主や商品カテゴリ単位でのルール追加や承認フロー追加を検討している場合は本記事を、目的に応じて読み分けてください。

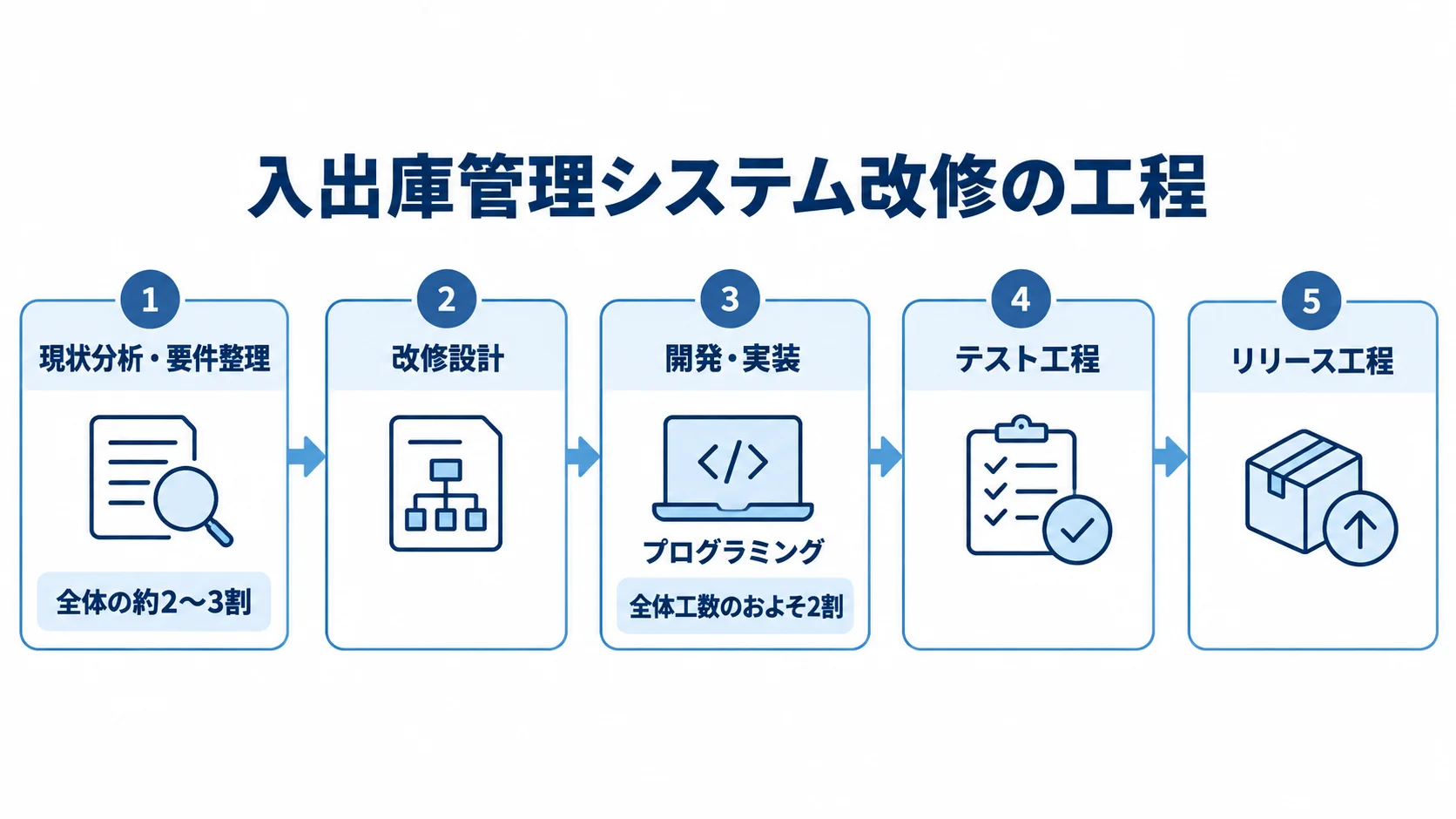

開発期間・スケジュールの全体像(工程別の期間配分)

小規模な入出庫管理システム改修の開発期間は、規模に応じて「数週間〜1ヶ月」から「約1〜3ヶ月」まで幅があります。
既存のデータベース・ワークフロー・インフラをそのまま流用できます。ゼロから構築する新規導入や全面刷新に比べて、要件定義・設計の期間を大幅に短縮できる点が、この短納期を実現する最大の理由です。
ただし、期間が短いからといって各工程を省略してよいわけではありません。工程ごとの比率は、中規模以上の開発とおおむね同様であることに注意が必要です。
現状分析・要件整理〜改修設計までの期間
現状分析・要件整理は、全体の約2〜3割を占める、入出庫管理システム改修で最も重要な工程です。ここでは「どのトランザクション・どのマスタを変更し、その変更がどこに影響するか」を正確に特定します。
この2工程は、次のように進みます。
- 現状分析:既存のコードや仕様書、荷主マスタ・商品マスタを調べ、対象の入出庫理由コードや承認フロー、テーブルの範囲を洗い出す
- 改修設計:新しい承認フローを画面にどう配置するか、ロット・シリアル管理の追加ではテーブル構造をどう変えるかを具体的に決める
改修の規模が小さいからといって、この2工程を簡略化すると、後述する影響範囲の見落としによる手戻りが起きやすくなります。期間が短い改修案件ほど、むしろ現状分析の精度が納期を左右するといえます。
特に荷主専用のルールを追加する改修では、対象の荷主だけでなく、同じ承認フローや理由コード体系を共有する他の荷主のトランザクションにまで影響が及ばないかを、この段階で洗い出しておくことが欠かせません。
開発・実装〜テスト・リリースまでの期間
開発・実装は、対象範囲が限定されている分、全面刷新に比べて実装そのものの工数は小さく収まります。
実務データによれば、実際のプログラミングにかかる時間は改修プロジェクト全体工数のおよそ2割程度にとどまります。
残りの大半は、次の作業に充てられます。
- 要件定義:認識合わせ
- テスト仕様書:作成
- テスト工程:続くテストの実施
テストは、入出庫管理システム改修で「絶対に削ってはいけない工程」です。単体テストに加えて、追加した条件分岐や承認フローが既存の他のトランザクション処理に悪影響を及ぼしていないかを入念に確かめるデグレードテスト(リグレッションテスト)は、必須と考えるべきです。
特にロット・シリアル管理の追加のように、データベースのテーブル構造そのものに手を入れる改修であれば、既存データの整合性検証にテスト工程の比重がさらに寄ります。
最後のリリース工程では、本番環境への反映に加えて、対象となる荷主の担当者や物流部門の現場担当者への操作説明を行います。改修規模が小さいプロジェクトほど、このリリース時の周知が「おまけ」のように軽視されがちです。しかし、次章で述べるとおり、ここを軽視すると稼働直後に運用が混乱する典型的な失敗につながります。

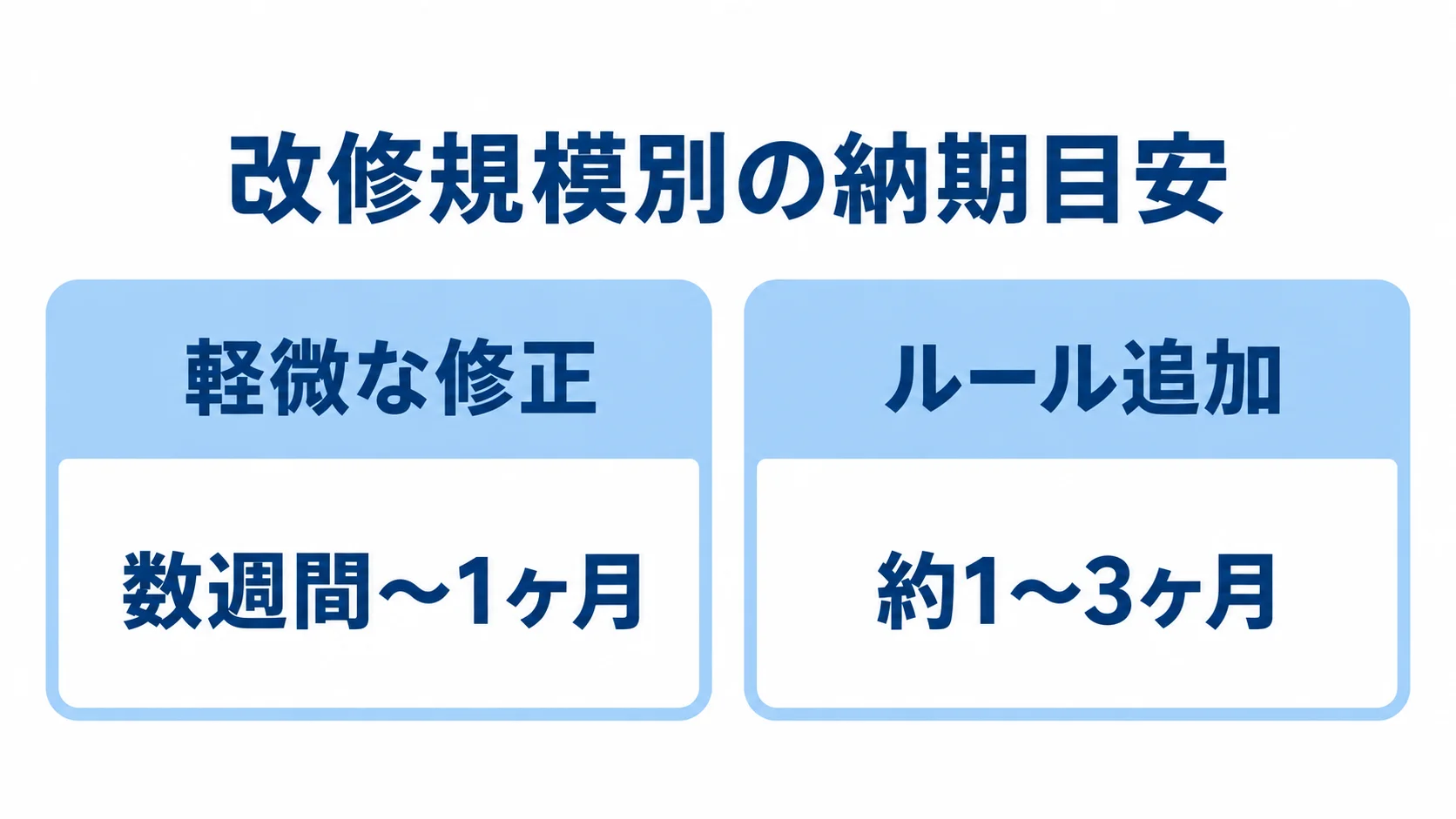

改修規模別に見る納期の違い(軽微修正〜特定荷主・商品カテゴリ単位のルール追加)

ひとくちに入出庫管理システム改修といっても、規模によって納期は大きく変わります。自社の要望がどの規模に近いかを把握しておくことが、現実的な納期感を持つための第一歩です。
ごく軽微な修正の納期目安(数週間〜1ヶ月)
既存のデータベース構造を変えずに済む小さな修正には、次のようなものがあります。
- 季節商品だけに入出庫理由コードを1つ追加する
- 出庫申請画面のドロップダウンに選択肢を加える
- 確認メッセージの文言を変える
いずれも既存のデータベース構造を変えずに済むため、期間は数週間〜1ヶ月程度、工数にして0.5〜1人月未満に収まるケースが一般的です。
軽微な修正は、月額固定の保守契約の範囲内で対応されることも多く、別途プロジェクトとして発注する前に解決できるのが特徴です。ただし、軽微に見える修正であっても、前章で述べたデグレードテストを省略してよいわけではありません。
「理由コードを1つ追加しただけ」のつもりが、その理由コードを参照している集計バッチや、他の荷主向けの帳票出力に想定外の影響を及ぼすケースは珍しくありません。軽微な修正ほど、「本当に軽微か」を現状分析の段階で見極めることが大切です。
特定荷主・商品カテゴリ単位のルール追加の納期目安(1〜3ヶ月)
特定荷主専用の出庫承認フローを新設する、特定商品カテゴリにロット・シリアル管理のルールを追加するといった改修は、単一の追加ルールでも、ある程度まとまった規模になります。前章で解説した工程内訳どおり、全体で約1〜3ヶ月を見込む必要があります。
費用感としては、おおむね100万〜300万円程度が目安になります。この規模の改修は月額固定の保守契約の範囲を超えることが多く、要件が明確であれば、完成責任を伴う「請負契約」で個別のプロジェクトとして発注されるのが一般的です。ここで注意したい点は、次の2つです。
- 発注前の整理:現状分析・要件整理だけでも複数週間を要し、省くと想定以上の作業範囲が着手後に判明して、納期を守れなくなるリスクが高まる
- 作業時期:対象が単一の荷主・商品カテゴリでも、繁忙期をまたぐと出荷業務と新旧のルールが混在して現場が混乱する
全面刷新ほど厳密ではないにせよ、可能な限り繁忙期を避けて1〜3ヶ月のスケジュールを組むことが大切です。
入出庫管理システム改修特有の納期遅延要因

短納期で済むはずの入出庫管理システム改修が長引く背景には、部分改修ならではの落とし穴があります。ここでは代表的な2つの要因と、実務的な対策を見ていきます。
影響範囲調査漏れと「ルールのスパゲッティ化」による手戻り
入出庫管理システム改修で最も大きい納期遅延の要因は、変更の影響範囲を正しく洗い出せず、手戻りが生じることです。
特定の荷主向けに条件分岐(if-then)を1つ追加したつもりが、担当者が処理の順番どおりに場当たり的にコードを追った結果、まったく無関係な別の荷主のトランザクション処理でエラーが発生する。こうしたパターンは典型的な失敗例です。
荷主別・商品カテゴリ別のルールを個別に継ぎ足し続けると、条件分岐が複雑に絡み合う「ルールのスパゲッティ化」に陥ります。そうなると、システムの全体像を誰も把握できないブラックボックス状態に近づいていきます。対策は、次の3つです。
- 現状分析・要件整理:対象の荷主・商品カテゴリだけでなく、同じ承認フローや理由コード体系を共有する他のマスタ・トランザクションまで洗い出す
- テスト工程:デグレードテストを省略せず、組み込んでおく
- 中長期の見直し:荷主別のロジックをコアの処理に直接書き込まず、ルールエンジンのような別モジュールに切り出して、APIやインターフェース経由で連携させる
この段階的な見直しは、次に改修が発生したときの調査工数を減らし、納期を見通しやすくする有効な予防策になります。
既存マスタとの整合性エラーと「プログラミング以外の工数」の見積もり漏れ
もうひとつの典型的な遅延要因は、既存の荷主マスタ・商品マスタや、連携している上位のERP・受発注システムとの整合性エラーです。
特定商品カテゴリにロット・シリアル管理のルールを追加した場合、連携先のマスターデータとの間に不整合が生じることがあります。その結果、データの二重入力や連携エラーが常態化してしまうこともあります。
さらに見落とされがちなのが、見積もり段階での工数配分の誤りです。実際のプログラミングにかかる時間は、改修プロジェクト全体工数のおよそ2割程度にすぎません。残りの作業を事前に見積もっていないと、スケジュールはあっけなく破綻します。
- 要件定義での認識合わせ
- テスト仕様書の作成
- 外部システムとの連携テストに必要な時間
対策としては、改修設計の段階で、入出庫管理システム単体の画面だけでなく、マスターデータとの連携への影響や、外部の荷主システムとのEDI・API連携まで正確に把握しておくことが有効です。あわせて、見積もりの時点から「プログラミング以外の工数」を明示的に工程表へ組み込んでおくことも欠かせません。
特に、改修対象の荷主が複数拠点をまたいで取引している場合は、拠点ごとの運用ルールの違いが後から発覚することがあります。要件整理の段階で対象拠点を洗い出しておくと、着手後の想定外の追加作業を防ぎやすくなります。
納期を守るための実務的な進め方
入出庫管理システム改修は、荷主の増減や商品カテゴリの追加に応じて、不定期に発生し続けるという性質があります。
継続的に発生する改修依頼を、どう仕組み化するかが、結果的に1件ごとの納期を守ることにつながります。
チケット制の活用と換算ルールの事前合意
荷主が増えるたびに発生する不定期な小規模改修には、あらかじめ一定量の作業時間(チケット・ポイント)を購入しておき、改修のたびに消費していく、チケット制・ポイント制が適しています。
たとえば、「入出庫理由コードの追加=0.5チケット消費」「荷主専用の出庫承認フロー(条件分岐1つ)の追加=2チケット消費」といった換算ルールを、依頼先と事前に合意しておきます。そうしておくと、荷主が増えて要件が追加されたときに、都度の見積もり待ちや社内稟議のリードタイムを大幅に短縮でき、迅速に開発へ着手できます。
都度請負契約のように毎回見積もり・契約手続きを踏む必要がなく、依頼先にとっても計画的にリソースを確保できるというメリットがあります。
発注前の準備と依頼先選定のポイント
発注前には、対象となる荷主・商品カテゴリや、変更したい入出庫理由コード・承認フローの内容を、簡単な業務フロー図とともに整理しておくと、要件定義の期間を短縮できます。
依頼先を選ぶ際は、次の3点で差が出ます。
- 既存システムを開発した会社:現状把握の手間が最も少なく、短納期になりやすい
- 別の会社:着手前にソースコードや仕様の「現状把握」にかかる期間を見積もりに織り込んでもらう
- 改修の経験:荷主や商品カテゴリ単位の改修に慣れた依頼先は、洗い出しやデグレードテストのノウハウがあり、初めての依頼より短く完了しやすい
改修実績や、過去にどのような入出庫トランザクション領域の改修を手がけてきたかを、事前にヒアリングしておくことをお勧めします。
まとめ
本記事では、入出庫管理システム改修の開発期間・スケジュール・納期について、部分改修という選択肢の位置づけ、工程別の期間配分、改修規模別の納期の違いを解説しました。この改修特有の納期遅延要因と、納期を守るための実務的な進め方も取り上げました。
全面刷新を扱う6つの記事群や、倉庫全体の物理レイヤーを扱うWMS改修とは異なり、入出庫管理システム改修は既存のデータベースやワークフローをそのまま流用できます。そのぶん、軽微な修正なら数週間〜1ヶ月、特定荷主・商品カテゴリ単位のルール追加でも約1〜3ヶ月という短納期で完了するのが特徴です。
短納期を実現できる一方で、影響範囲の調査を怠ると「ルールのスパゲッティ化」を招き、かえって手戻りによる遅延につながりやすいという注意点もあります。
全面刷新のように数ヶ月がかりの稟議やベンダー選定を経ずに着手できる点が、この改修の強みです。その強みを活かすには、現状分析やチケット制のような仕組み化といった、地味だが省略できない工程に、きちんと期間を割くことが求められます。
まずは自社の課題が特定の荷主・商品カテゴリに局所化されているかを見極めましょう。そのうえで、現状分析にしっかり時間をかけ、部分改修の実績が豊富なパートナーに早めに相談することをお勧めします。
▼全体ガイドの記事
・入出庫管理システム改修の完全ガイド
▼RFP作成前に読みたい無料ホワイトペーパー
・業務システム開発の完全ガイドブック
・スクラッチシステム開発の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
