倉庫管理システム(WMS)の移行は、現状業務の整理と例外処理の要件定義から始めるのが基本です。段階的に切り替えることで、在庫精度の向上と誤出荷率の低減につながります。
移行を検討するサインから発注まで、段階ごとに判断すべき事柄をまとめています。各テーマの詳細は、下の関連記事で確認できます。
▼関連記事一覧
・倉庫管理システム移行の進め方
・倉庫管理システム移行でおすすめの開発会社6選と選び方
・倉庫管理システム移行の見積相場・費用
・倉庫管理システム移行の発注・外注・委託方法
レガシーシステム刷新の種類・工程・費用・会社選定までの全体像については、無料ホワイトペーパー「レガシーシステム刷新の完全ガイドブック」で詳しく解説しています。
倉庫管理システム移行(モダナイゼーション)の概要

倉庫管理システム移行とは、老朽化したWMSや属人化したスクラッチシステムを、現在の業務要件に合う基盤へ刷新する取り組みです。移行の手法には、クラウド型SaaSへの移行、最新パッケージへの乗り換え、AI駆動開発による再構築などがあります。いずれの手法も、在庫精度の向上と誤出荷率の低減、変化に強いシステム基盤の獲得を目指します。

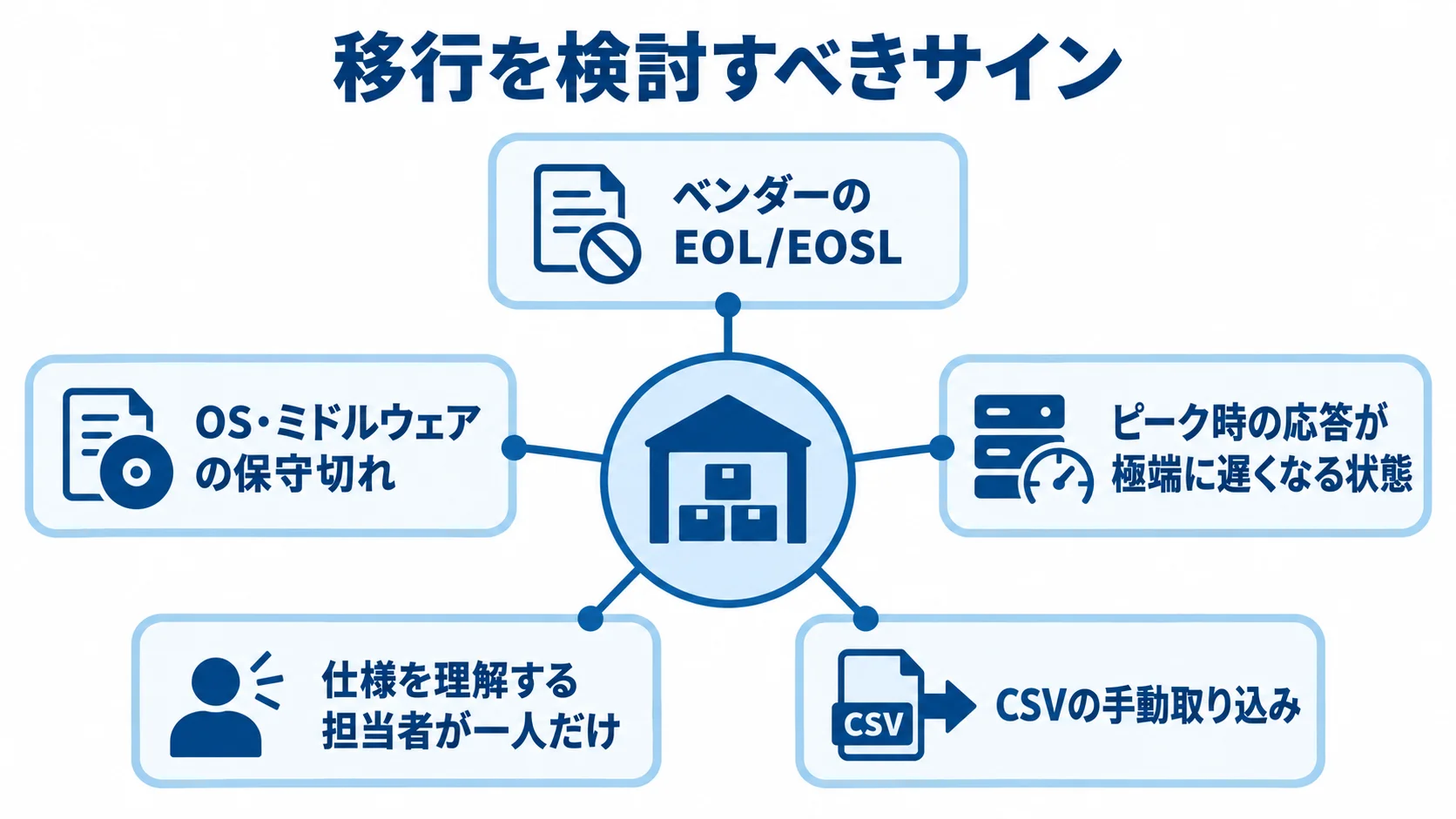

移行を検討すべきサイン
移行を考え始めるのは、保守が切れたシステムや、業務量の変化に現行の仕組みが追いつかなくなった場面です。それぞれ次のような形で表れます。
- サポート終了:ベンダーのEOL/EOSLや、OS・ミドルウェアの保守切れは、セキュリティリスクになります。
- 出荷量の増加:EC化で件数が数倍に増え、ピーク時の応答が極端に遅くなる状態です。
- 仕様の属人化:長年の改修を経て、仕様を理解する担当者が一人だけになっています。
- 手作業の連携:ERPとの連携を、CSVの手動取り込みで続けている状態です。
とくにサポート切れを放置すると、業務停止やインシデントの直接原因になります。さらに、こうした兆候が複数重なると、移行は先送りできない経営課題になります。
移行手法の種類と特徴
費用の掛かり方と自社業務への合わせやすさは手法ごとに違うため、出荷件数や拠点数、例外処理の量を見ながら選ぶことになります。三つの特徴を並べると、その違いが分かります。
- クラウド型SaaS:初期費用を抑えられ、短期間で導入できます。
- パッケージ:業種特化型なら、標準機能で多くをカバーできます。
- スクラッチ再構築:自社業務に合わせたシステムを構築できます。
ただし、SaaSは自社特有の例外処理に合わせにくい制約があります。パッケージも、カスタマイズが膨らむとコストが跳ね上がります。
一方で、生成AIを使うAI駆動開発では、従来割高だったスクラッチ開発の工期とコストを30〜70%圧縮できる事例が出ています。こうした動きから、「パッケージか、スクラッチか」という二項対立は崩れつつあります。パッケージ並みの予算で、自社業務に100%フィットする構築も現実味を帯びてきました。
倉庫管理システム移行の進め方

倉庫管理システム移行は、企画から本番稼働まで段階を追って進みます。各段階で何を判断するかを押さえておくことが、プロジェクト全体の成否を分けます。
要件定義とデータ移行の準備
要件定義では、現状業務(As-Is)を洗い出し、そのうえで目指す姿(To-Be)を定めます。移行後の成果を測る指標、現場の例外処理、移行するデータの三つは、この段階で押さえておく必要があります。
- KPIの設定:在庫精度や誤出荷率を数値で定め、移行後の効果を検証する基準にします。
- 例外処理の確認:セット出荷、バラ返品、不良品隔離の扱いを、現場から漏れなく聞き取ります。
- データの整理:過去12ヶ月に入出荷実績のないマスタや休止ロケーションを削除する基準を決めます。
特に、例外処理の聞き漏らしは、後の在庫差異の最大の原因になります。また、「移行失敗の7割はデータに起因する」とも言われます。そのため、明確なクレンジング基準を決めておくと、移行作業が大幅に軽くなります。

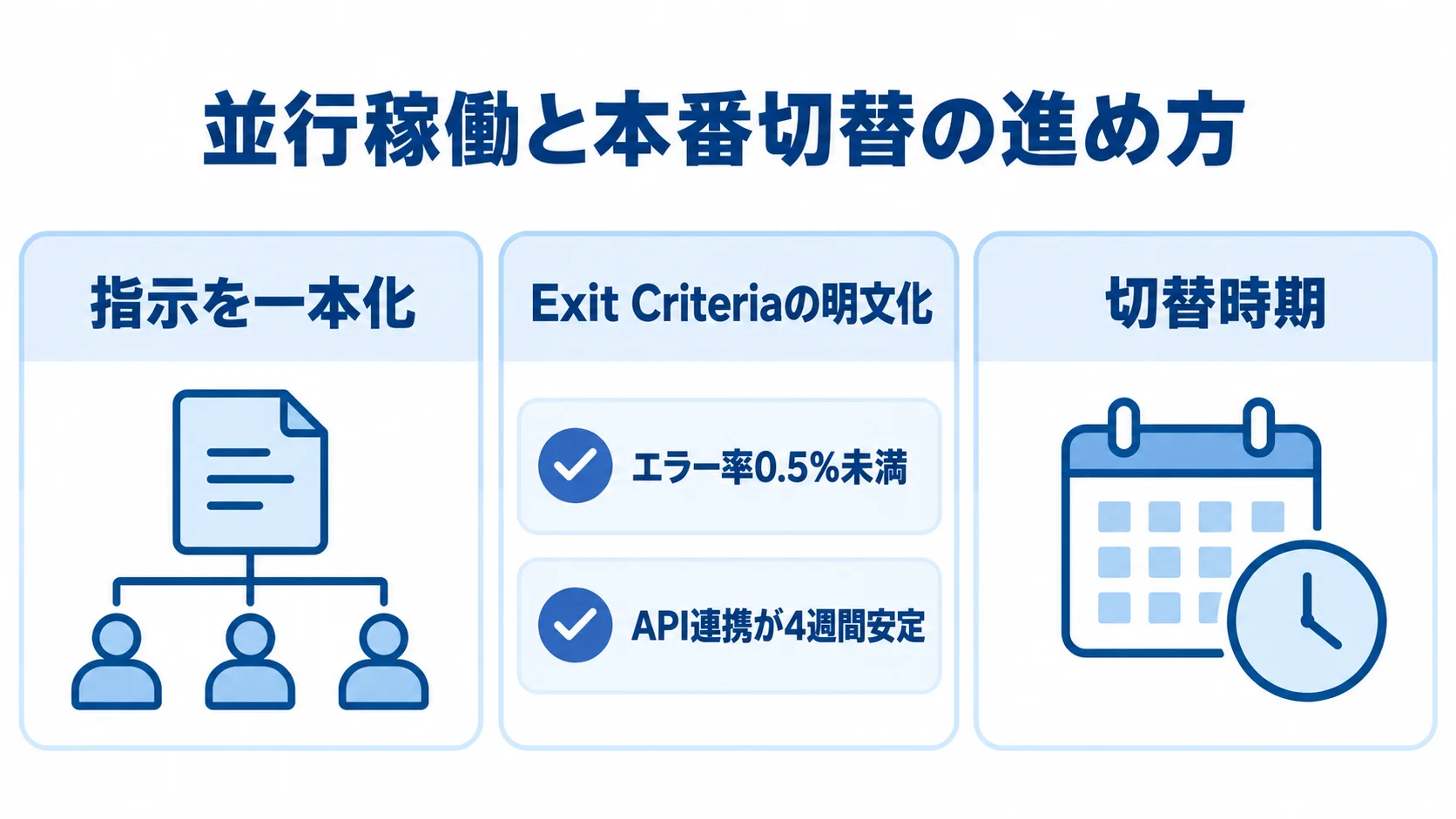

並行稼働と本番切替の進め方
新旧システムを同時に動かす並行稼働(パラレルラン)は、移行の山場です。そのため、切替前に終了条件と指示系統を決めておく必要があります。
- 指示を一本化:物理的な作業指示書は、新システムのみから出力します。
- Exit Criteriaの明文化:エラー率0.5%未満、API連携が4週間安定などを、終了条件として書き出します。
- 切替時期:出荷量の少ない閑散期を選び、繁忙期は避けます。
たとえば、新旧両方からピッキングリストや送り状を出すと、指示系統が二重化し、誤出荷が続けて起きます。さらに、繁忙期に切り替えると、二重入力で工数が1.5〜2倍に膨らみ、現場が崩壊します。
▶ 詳細はこちら:倉庫管理システム移行の進め方
倉庫管理システム移行の開発会社・パートナーの選び方
移行の成否は、パートナーの実力で大きく変わります。そのため、提案書の印象に頼らず、明確な評価基準を持つことが重要です。
物流ノウハウと技術力の確認ポイント
物流特有の論点を理解しているかは、過去案件の課題と解決方法を尋ねると見えてきます。
- 物流領域の実績:WMSや物流案件の経験があるかを確認します。
- 在庫設計の知見:時点整合性、ロケーション設計、例外処理への考え方を尋ねます。
- システム連携の技術:ERP・OMS・TMSとのAPI/EDIの実装経験の有無を確かめます。
- 機器連携の経験:必要に応じて、WCS/WESとの実績と責任分界点を確認します。
在庫が合わない原因を、設計でどう防ぐかを説明できるかが、物流ノウハウを見分ける目安です。自動倉庫やAGV・AMRなどのマテハン機器と連携する場合は、障害時の切り分けルールも事前に確認します。複数のベンダーが関わると、責任の所在が曖昧になりやすいためです。
移行支援とサポート体制の評価
開発力に加えて、データ移行や並行稼働、現場教育を支える体制も確認します。
- テスト支援:テストシナリオの作成を支援できるかを確認します。
- 受入テスト:UAT(ユーザー受入テスト)を、どこまで支援するかを尋ねます。
- 稼働後の定着:稼働後、現場にどこまで支援が続くかを確認します。
- 撤退時の対応:契約面で、Exit戦略まで助言できるかを尋ねます。
旧システムのDBアクセス権が自社になければ、移行テストのたびに旧ベンダーへ高額なスポット費用を払うことになります。また、Exit戦略の助言は、長期的なコストに直結します。
▶ 詳細はこちら:倉庫管理システム移行でおすすめの開発会社6選と選び方
倉庫管理システム移行の費用相場

倉庫管理システム移行の費用は、提供形態と規模によって変わります。また、初期費用だけで判断すると、想定外のコストが生じることがあります。
形態別の費用目安と5年TCO
提供形態によって、初期費用とランニングコストの負担は異なります。
- SaaS:初期費用を抑えられますが、月額の従量課金が積み上がります。
- パッケージ・スクラッチ:初期投資は大きい一方、ランニングを抑えやすい傾向です。

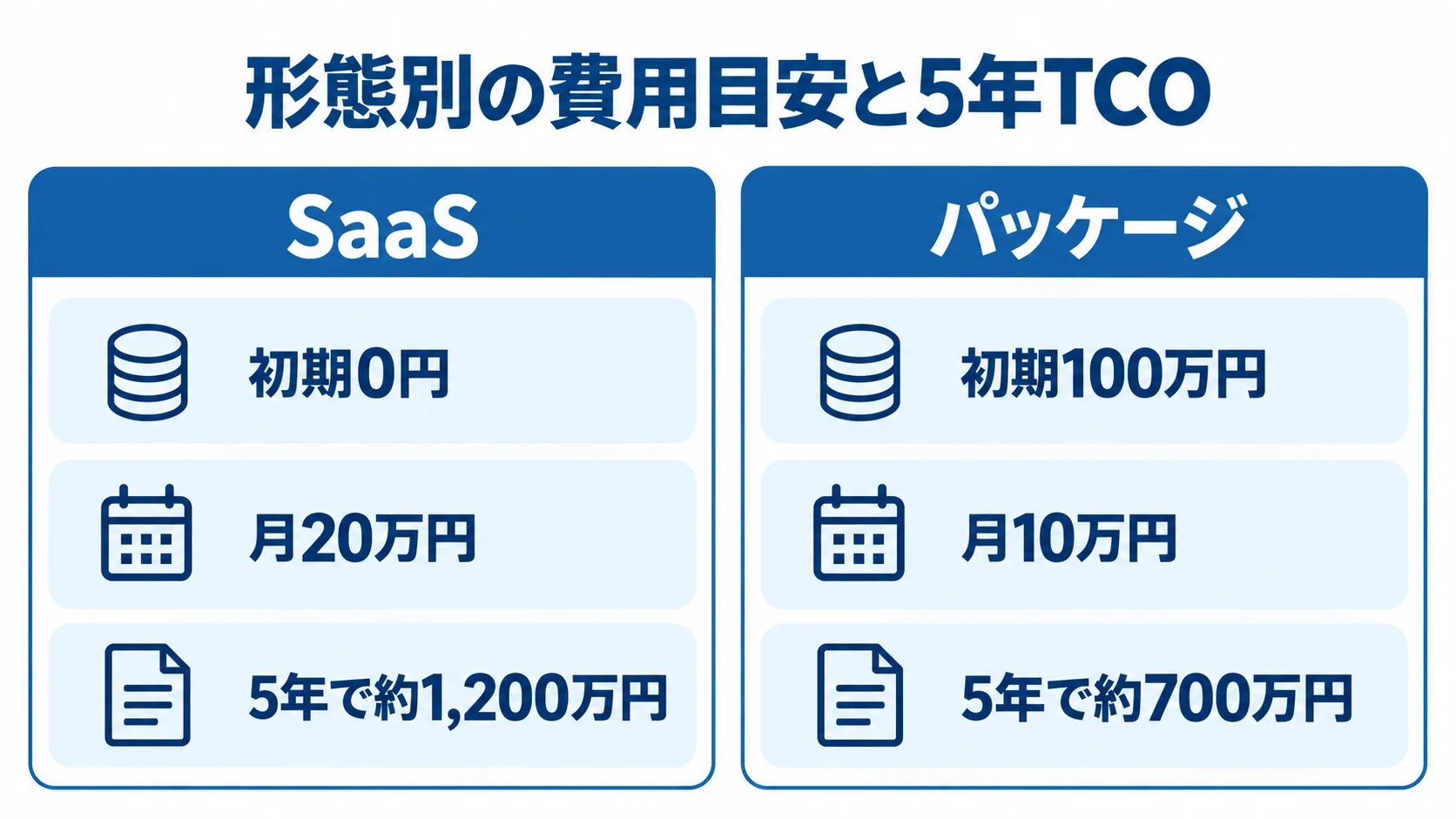

初期費用無料のSaaSでも、中長期ではコストが逆転することがあります。たとえば、初期0円で月20万円のSaaSは5年で約1,200万円、初期100万円で月10万円のパッケージは5年で約700万円です。
そのため、TCO(総保有コスト)で比べると、後者のほうが安くなります。比較するときは、単年度の見積額ではなく、5〜7年のTCOで見るのが基本です。
見積もりに出てこない隠れコスト
見積書に載りにくい費用を事前に把握すると、予算超過を防ぎやすくなります。
- 旧ベンダーのデータ抽出:DBアクセス権がない場合、移行テストごとに1回数十万円かかります。
- ハンディ端末:1台5万〜30万円の端末を、人数分そろえます。
- 年間保守費:オンプレやスクラッチでは、初期構築費の15〜20%が毎年発生します。
システム移行と同時に倉庫を移転する場合は、移動手数料も加わります。さらに、出庫作業費、早期解約違約金、割増保管料に棚卸費を加えた合計は、月額保管料の3〜6ヶ月分に達することもあります。
▶ 詳細はこちら:倉庫管理システム移行の見積相場・費用
倉庫管理システム移行の発注・外注方法
外部に発注するときは、要件を整理してから依頼することが欠かせません。準備が不十分なまま進めると、後から「想定と違う」という認識のずれが生じます。
RFP作成と要件の切り分け
RFP(提案依頼書)には、現状の業務フローと課題、実現したい姿を具体的に書きます。
- Must要件:絶対に外せないものとして整理します。
- Want要件:あれば望ましいものとして切り分けます。
- 現場情報:例外処理、繁忙期の出荷ピーク件数、必要な連携先を、発注先に伝えます。
MustとWantを分けておくと、各社の提案を同じ基準で比べられます。また、情報を出し惜しむと見積もりが甘くなり、開発中の追加費用や仕様変更につながります。
契約と役割分担の取り決め
契約では、撤退(Exit)に関する条項を確認するとともに、発注側とベンダー側の役割を明確にします。
- 旧システム:DBアクセス権、解約条件、データ引き上げ費用を確認します。
- 新システム:将来の乗り換えに備えて、データを他のシステムへ移せる状態にしておきます。
- 移行作業:データ移行の責任範囲と、UATシナリオを作る主体を決めます。
- 切り戻し:ロールバックの判断権限と手順を定めます。
旧システムの条件は、選定の前に押さえておく必要があります。押さえないまま進むと、後から高額な請求につながります。
役割分担を契約で定めておくと、トラブル時の「言った・言わない」を防げます。さらに、発注は開発の始まりであるとともに、撤退まで見据えた長期的な取り決めの場でもあります。
▶ 詳細はこちら:倉庫管理システム移行の発注・外注・委託方法
倉庫管理システム移行で失敗しないためのポイント
倉庫管理システム移行には、WMS特有の落とし穴があります。代表的な失敗パターンと、その回避策を押さえておきます。
在庫差異とゴースト在庫の防止
在庫を合わせるには、WMSを導入するだけでなく、現場の例外処理を設計に組み込む必要があります。例外処理が在庫差異の原因になることがあるためです。
- 返品単位:2個1セットの商品が1個だけ返品されると、単位に食い違いが生じます。
- 破損品:物理的に隔離しても論理ステータスを変えないと、引当可能なゴースト在庫になります。
- 無記録の持ち出し:サンプルを記録せずに持ち出すことも、在庫差異につながります。
例外処理を要件定義で洗い出し、システム上の扱いを設計に反映することが、在庫精度を守る唯一の方法です。ゴースト在庫が引当に回ると、欠品クレームに直結します。そのため、論理ステータスの管理ルールは現場と合意しておきます。
ロールバックと旧環境の保持
本番稼働後に出荷が止まった場合に備えて、判断基準と旧環境の保持期間を事前に決めておきます。
- 判断基準:エラー率や棚卸差異率など、判断の材料になる指標を決めます。
- 判断権限:ロールバックを決める権限者を明確にします。
- 旧環境の保持:旧端末とライセンスは、新稼働後も最低3ヶ月残しておきます。
基準や権限が曖昧なままだと、現場が混乱し、被害が拡大します。たとえば、新稼働と同時に旧端末を破棄すると、切り戻し時に旧システムへ接続できず、業務が完全に止まります。
まとめ
倉庫管理システム移行は、在庫データ、現場業務、撤退戦略までを含むプロジェクトです。移行のサインと手法を見極めたうえで、進め方、パートナー、費用、発注の順に検討します。
失敗を防ぐには、5年TCOで隠れコストを把握し、並行稼働の指示系統と終了条件を定めておくことが欠かせません。例外処理も要件定義で確認したうえで、自社の状況に合う詳細記事を読み進めてください。
▼関連記事一覧
・倉庫管理システム移行の進め方
・倉庫管理システム移行でおすすめの開発会社6選と選び方
・倉庫管理システム移行の見積相場・費用
・倉庫管理システム移行の発注・外注・委託方法
▼開発を相談する前に読みたい無料ホワイトペーパー
・レガシーシステム刷新の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
