倉庫管理システムのリニューアルの開発期間・スケジュール・納期について

倉庫管理システムのリニューアルは、管理者が日々目にする画面を作り替える案件です。画面が古く見づらい、複数拠点の在庫状況を一目で把握できない、他社の管理画面と比べてブランドイメージが見劣りするといった課題が起点になります。中規模で全体約6〜12ヶ月、大規模で約18〜36ヶ月が目安で、期間を左右するのはダッシュボードのUI設計と検証にどれだけ時間を割くかです。

このテーマの全体像は、次の全体ガイドで確認できます。

▼全体ガイドの記事
・倉庫管理システムのリニューアルの完全ガイド

  • 倉庫管理システムのリニューアルの位置づけと、他のテーマとの違い
  • 開発期間・スケジュールの全体像と工程別の期間配分
  • 管理者向けダッシュボードのUI設計が納期に与える影響

倉庫管理システムのリニューアルの位置づけ(管理者向けダッシュボード起点という論点)

倉庫管理システムのリニューアルの開発期間を検討する前に、このテーマの位置づけを整理しておく必要があります。同じ倉庫管理システムの話でも、技術手法や経営判断、契約期限に重心を置く記事と、管理者のUX/UI体験に重心を置く本記事とでは、期間を左右する変動要因が異なるためです。

倉庫管理システム開発(新規導入)・モダナイゼーション(技術HOW)との違い

倉庫管理システム開発は、ゼロから新しく構築するグリーンフィールドの案件です。これに対して本記事が扱うリニューアルは、既に稼働している倉庫管理システムの画面と管理者の体験を作り替えるブラウンフィールドの案件で、この点はモダナイゼーションとも共通しています。

モダナイゼーションが扱うのは、棚番マスタや在庫データベースの構造、既存システムとの連携互換性といった中身です。それをリホスト・リプラットフォーム・リファクタリング・リビルド・リプレースの5つの技術的アプローチでどう作り替えるかという、エンジニア視点の技術手法論です。

一方、リニューアルで扱うのは、日々その倉庫管理システムを見る管理者の目に映る、複数拠点の在庫の俯瞰しやすさと異常への気づきやすさです。ダッシュボードの画面だけを直すケースもあれば、モダナイゼーションと同時に行うケースもあります。両者は別の論点ですが、実務では連動することも多いです。

刷新(経営判断)・更改(契約起点)・WMSのリニューアル(現場体験)との違い

同じリニューアルでも、起点と主役によって案件の性格が変わります。違いは次の4つの案件で整理できます。

  • 刷新:在庫の把握しにくさや棚卸精度の悪化を金額に換算し、経営層の稟議と物流・経理・IT部門の合意形成を進める経営判断の案件。
  • 更改:保守サポート契約の満了、ハードウェアのリース満了、ベンダーのEOS/EOLなど、自社の都合とは関係なく外部から強制される期限から逆算する案件。
  • WMSのリニューアル:体験が起点ですが、主役はハンディターミナル・タブレットを操作する現場のピッキング・検品担当者で、その操作導線が中心です。
  • 本記事のリニューアル:管理者の体験やデザインの陳腐化が起点で、経営層の投資判断や契約期限は直接の起点になりません。

本記事が扱うリニューアルでは、複数拠点の在庫を一覧できるダッシュボードが古く分かりにくい、異常値(欠品リスクなど)に気づくまでに時間がかかるといった症状が起点になります。さらに、他社の管理画面と比べてブランドイメージが見劣りする点も、起点のひとつです。そのため、管理者向けダッシュボードのUI/UXの検証と定着に、どれだけ期間を見込むかが主眼になります。

ポイント

期間を見積もる前に、技術の刷新も同時に行うのか、ダッシュボードのUI/UXだけを直すのかを決めておくと、見込みの前提がそろいます。

開発期間・スケジュールの全体像(工程別の期間配分)

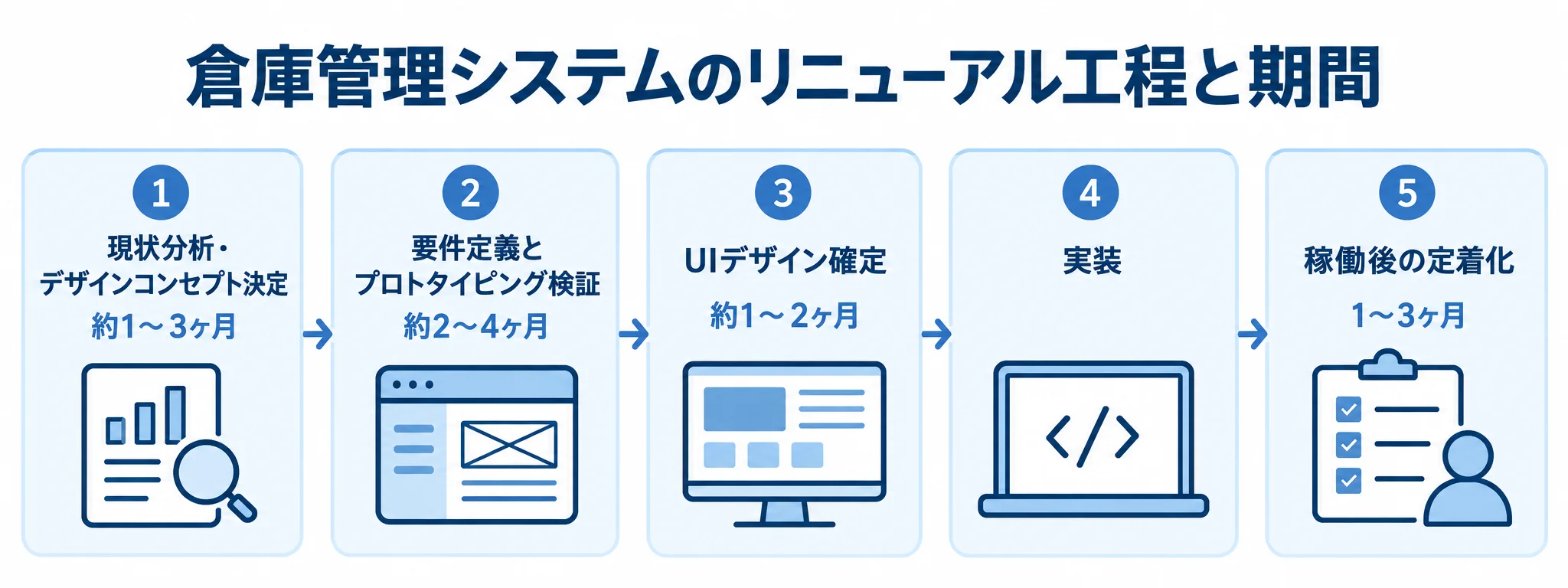

現状分析から稼働後の定着化までの工程を並べ、本文にある期間を該当工程に添えた図。
設計・検証の各工程にも期間を見込めます。

倉庫全体を俯瞰し、入出庫や拠点ごとの在庫、稼働状況といった複数のデータを集約して一画面に表示するダッシュボードは、多くの場合「中規模〜大規模システム」に当たります。単一倉庫で特定の管理機能を中心にリニューアルする中規模なら、開発期間単体で3〜8ヶ月、上流工程を含めた全体で約6〜12ヶ月が目安です。

複数拠点を統合したり、基幹システムと外部連携したりする大規模なリニューアルでは、開発期間だけで6ヶ月以上、全体では約18〜36ヶ月(1年半〜3年)に及ぶこともあります。UI/UXを重視するリニューアルでは、開発前の設計・検証に大きな期間を割くのが特徴です。特に、この設計・検証フェーズは工程全体の成否を左右する中核部分です。

現状分析・デザインコンセプト決定〜プロトタイピング検証までの上流工程

上流工程では、まず現在の管理者がExcelや分散したシステムで在庫をどう集計しているか、いわゆる「影のIT」の実態を調べて、ボトルネックを特定します。あわせて、3年後・5年後の事業規模を見据え、どの指標(KPI)をダッシュボードで常時監視するかを固めていきます。この現状分析・デザインコンセプト決定は、対象拠点数や現状把握の規模によって幅がありますが、目安は約1〜3ヶ月(4〜12週)です。

コンセプトが固まったら、要件定義とプロトタイピング検証に進みます。その目安は約2〜4ヶ月(8〜16週)です。

ダッシュボードは表示する情報量が多いため、管理者の「認知負荷」を下げる心理学的な設計が欠かせません。ワイヤーフレームやプロトタイプを作り、実際の管理者に「異常値(欠品リスクなど)にすぐ気づけるか」「必要な詳細データへ迷わずドリルダウンできるか」を試すユーザビリティテストが、この工程の中心的な作業です。

UIデザイン確定〜実装・稼働後定着化までの期間

プロトタイピング検証で得られた意見をもとに、グラフの配置、アラート時の赤色強調などの配色、フィルタリング機能のUIといった細部を確定させます。この確定の目安は約1〜2ヶ月です。デザインが固まったら実装に進み、ダッシュボードのフロントエンドに加えて、既存の在庫データベースや基幹システム・WMSといった外部システムとの接続を確認します。

実装が終わったら、管理者を交えた受入テスト(UAT)の期間を必ず確保します。実際の業務判断の場面に沿って操作してもらい、想定どおりに異常値へ気づけるか、詳細データへスムーズにたどり着けるかまで検証したうえで、本番リリースへ進みます。リリース後は、本番データで正しく動いているかを確認し、管理者の声をもとに軽微な調整を行う定着化期間として、稼働後1〜3ヶ月程度を見込んでおくのが望ましい進め方です。

ポイント

中規模で全体約6〜12ヶ月、大規模で約18〜36ヶ月が目安です。上流の設計・検証にどれだけ期間を割くかで、工程全体の見通しが変わります。

管理者向けダッシュボードのUI設計が納期に与える影響

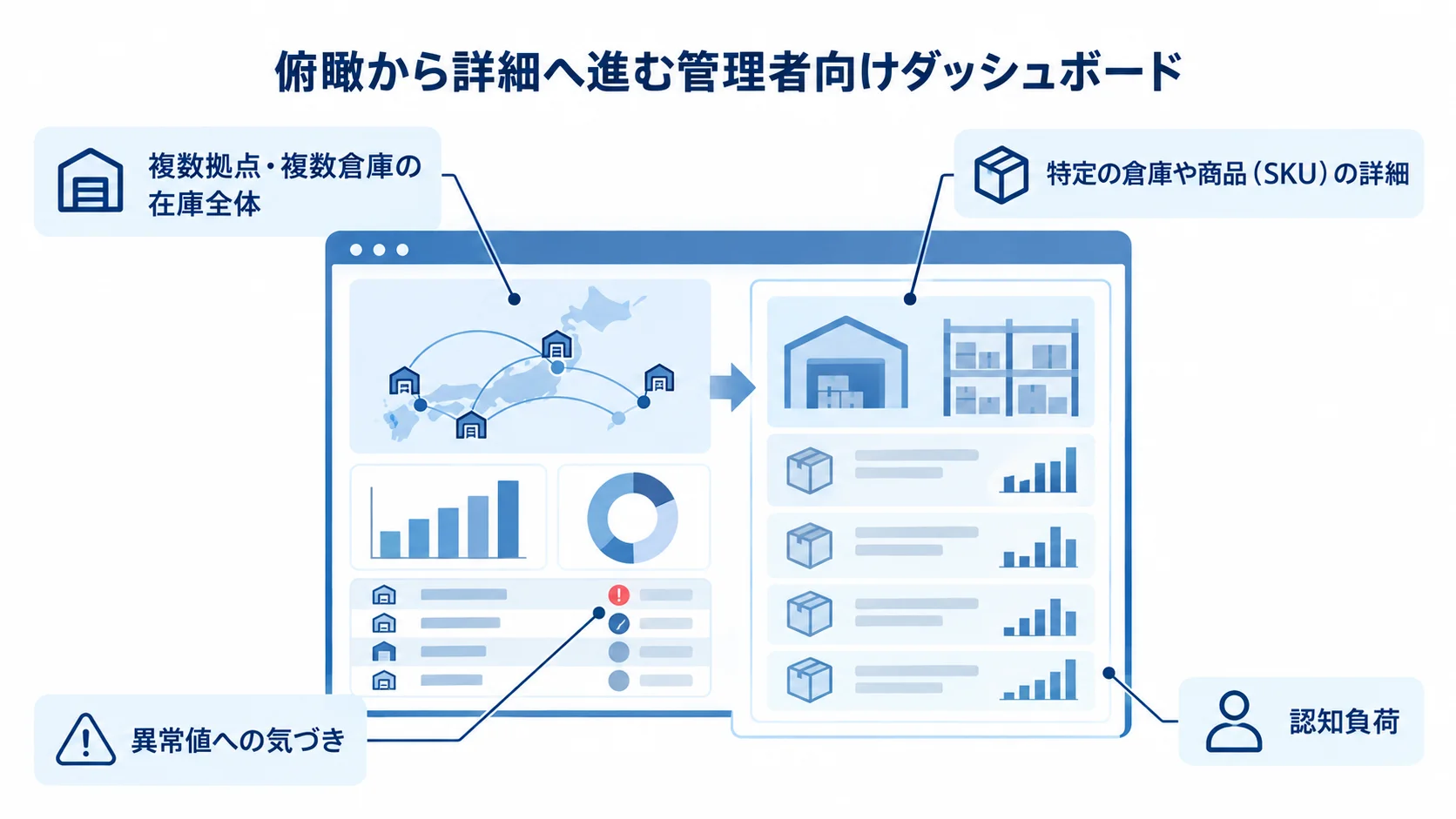

管理者向けダッシュボードの模式図に、在庫全体、倉庫や商品の詳細、異常値への気づき、認知負荷の注釈を付けた図。
全体から詳細へ迷わず移れる導線が軸になります。

ダッシュボードのUI設計は、単なる見た目の変更ではなく、管理者がどれだけ早く正確に判断できるかを決める業務設計です。この設計の質が、開発全体の納期にも大きく影響します。

「俯瞰から詳細へ」のドリルダウン設計と手戻り防止

ダッシュボードの価値は、複数拠点・複数倉庫の在庫全体を1画面で俯瞰でき、そこから特定の倉庫や商品(SKU)の詳細へ迷わず進める点にあります。本格的なコーディングに入る前に、ワイヤーフレームやデザインカンプでこのドリルダウンの導線を確かめ、管理者からフィードバックを得ておきます。こうして確かめておくと、開発後の手戻り、つまり実装済みの画面を作り直す修正コストと期間を小さく抑えられます。

全体を見る画面と詳細画面の間で情報の粒度や表示ロジックが揃っていないと、管理者は今どの階層を見ているのか分からなくなります。さらに、コーディング後に「分かりにくい」という声が出てから作り直すのは、期間もコストも最も避けたい事態です。デザインカンプの段階で、ドリルダウンの階層と各画面の表示項目を具体的に固めておくことが、実装フェーズを滞りなく進めるための前提になります。

認知負荷を下げる情報設計という業務要件

大画面のPCモニターに映る管理者向けダッシュボードには、大量のデータが詰め込まれがちです。欠品リスクや過剰在庫といった異常値に、グラフの色使いやアラート表示で管理者が直感的に気づけるかどうか、つまり認知負荷が下がっているかどうかは、見た目の好みではなく業務要件です。経営判断の速度そのものを左右するためです。

この検証を省いて実装まで進めると、公開後に「情報が多すぎて、どこを見ればよいか分からない」という声が寄せられ、リリース前に潰せた修正を、稼働後の限られた体制で対応することになります。開発期間は短く見えても、緊急改修にかえって長い時間を要するという、本末転倒な事態を招きかねません。プロトタイプの段階で認知負荷を検証する期間を組み込んでおくことが、納期短縮につながります。

ポイント

ダッシュボードのドリルダウンと認知負荷は、実装の前にプロトタイプで検証しておくと、開発後の手戻りを小さく抑えられます。

ダッシュボードUI刷新特有の納期遅延要因

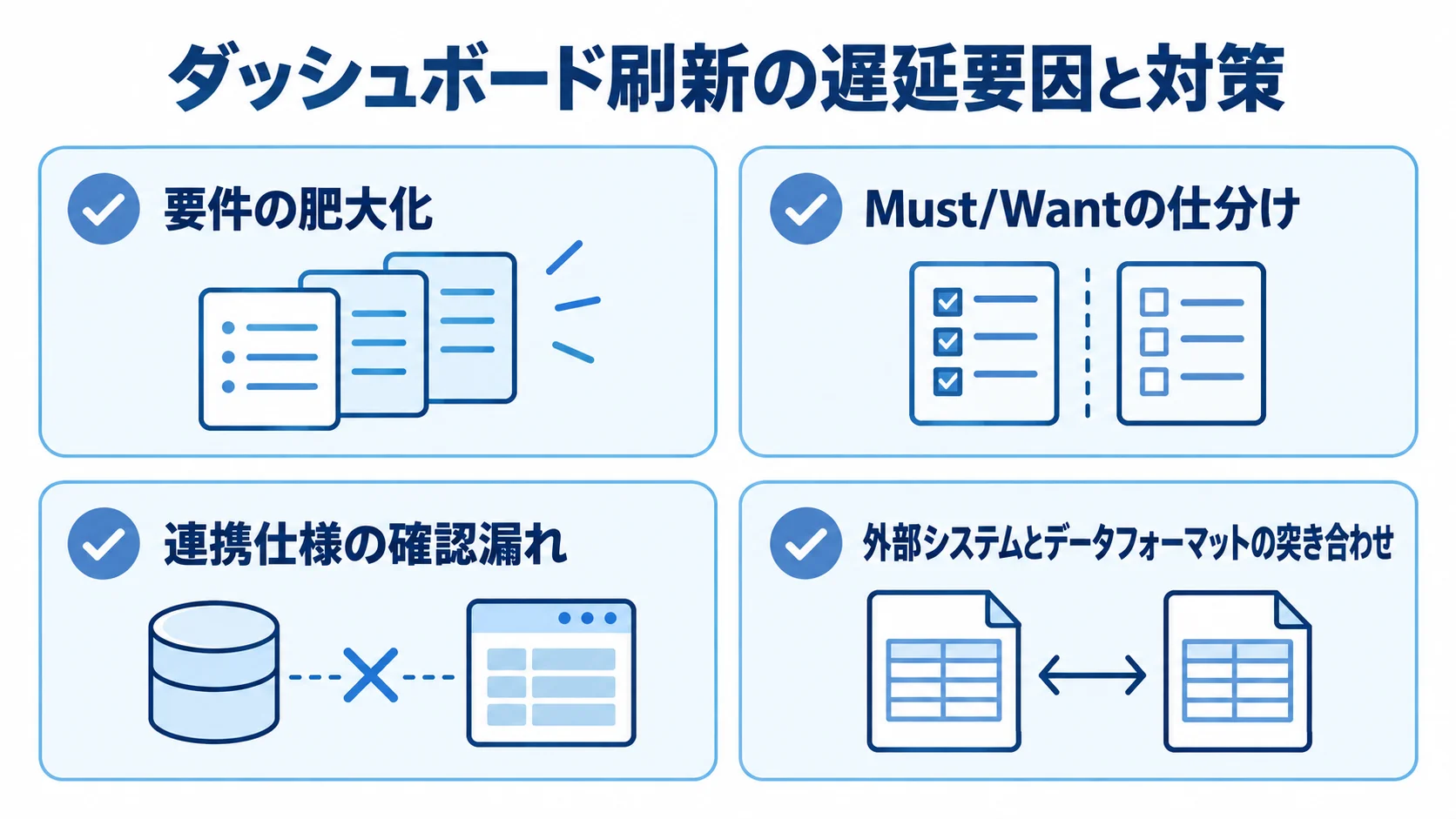

要件の肥大化と連携仕様の確認漏れ、および本文で示された対応を4枚のカードに整理した図。
初期に要望と連携条件を整理すると後半の追加工数を抑えられます。

管理者向けダッシュボードの開発には、現場端末の刷新や技術的な移行とは異なる、体験・デザイン起点ならではの落とし穴があります。代表的な遅延要因は次の2つです。

「あれもこれも表示したい」による要件の肥大化

ダッシュボード開発でもっとも典型的な遅延要因は、要件の肥大化です。各拠点や各部門の管理者から「この指標も見たい」「あのデータも重ねたい」という要望が次々と集まり、対応するほどダッシュボードは複雑になっていきます。すべての要望を受け入れると、開発工数とテスト項目が膨らみ、スケジュールが崩れかねません。

対策は、要望を「Must(必ず必要)」と「Want(あればよい)」に仕分け、初回リリースをMust機能に絞ることです。ヒアリングで出た要望をすべて一度に実現しようとはせず、「今回は見送り、次フェーズで検討する」という判断とその理由も記録に残します。後日「なぜあの要望が反映されなかったのか」と問われたときに、経緯を説明する材料になります。

外部システム連携仕様の確認漏れとデータフォーマット不整合

複数拠点・複数倉庫の在庫データを1つのダッシュボードにまとめて表示するには、基幹システムや各拠点の倉庫管理システム、場合によってはAI分析ツールとの連携が欠かせません。「連携できるはず」と考えていたシステムが実は追加開発を要すると、公開直前に発覚し、大幅な遅延と予算超過を招くケースは珍しくありません。

旧システムに蓄積された在庫履歴や拠点データを取り込む際には、日付の形式や半角・全角の違いなど、システム間でデータの持たせ方が食い違うことも多くあります。このフォーマットの差を埋める作業や移行テストを見落とすと、開発後半で工数が大幅に増えます。対策は、プロジェクト初期に連携する外部システムやツールを漏れなく洗い出し、仕様確認とデータフォーマットの突き合わせを上流工程のうちに済ませておくことです。

ポイント

遅延要因として典型的なのは、要件の肥大化と連携仕様の確認漏れです。Must/Wantの仕分けと連携先の洗い出しを上流で済ませると、後半の追加工数を抑えられます。

納期を守るための実務的な進め方

期間の目安と遅延要因を踏まえると、納期を守るには、評価基準の明確化と発注前の準備の両方が欠かせません。

Must/Wantの仕分けとデザインレビュー基準の明確化

経営層や管理者向けの画面では、「モダンでかっこいいグラフ」といったデザイン性に意識が向きがちです。しかし、見た目を優先した結果、データが読み込みにくい(表示が遅い)、必要な数値が小さくて見えないといった使いにくさが生じると、実務で使えず修正(ちゃぶ台返し)が発生します。

デザインレビューには実際の業務担当者を必ず参加させ、「かっこよさ」より「情報の把握しやすさ」で評価するルールを、プロジェクト開始の段階で関係者に周知しておきます。あわせて、Must/Want仕分けを一度きりで終わらせず、プロジェクト全体を通じて続けるガバナンスとして定着させます。こうすると、後工程での要件の再肥大化を防げます。

発注前の準備と依頼先選定のポイント

発注前に要件概要書をまとめておくと、複数のベンダーから比べやすい見積もりとスケジュール案を得やすくなります。その概要書には、リニューアル対象のダッシュボード画面一覧、表示したいKPI(Must指標)、連携が必要な外部システム(基幹システムや各拠点の倉庫管理システムなど)、対象拠点数を書きます。

依頼先を選ぶ際は、画面デザインを作れるかどうかだけでなく、BtoB業務システムや管理者向けダッシュボードのUI/UX改善の実績があるかを確かめます。あわせて、現場と管理者双方へのヒアリングやユーザビリティテストの設計に伴走できるか、複数拠点のデータ統合や外部システム連携の経験が豊富かも見ておきます。

プロジェクトが始まったら、週次などの定例会議で進捗と課題を一覧で確認し、仕様変更の申し出は口頭で済ませず変更要求として起票するルールを徹底します。全体工程には10〜20%程度のリスクバッファを組み込んでおくと、想定外の事態が起きても稼働時期を守る備えになります。

ポイント

発注前に前提条件を要件概要書にまとめ、仕様変更を変更要求として起票する運用を決めておくと、納期を守る準備が整います。

まとめ

倉庫管理システムのリニューアルは、中規模で全体約6〜12ヶ月、複数拠点統合を伴う大規模で約18〜36ヶ月が目安です。そのうち、現状分析からプロトタイピング検証までの上流工程だけで約3〜7ヶ月を要します。

期間を左右するのは、複数拠点の在庫を「俯瞰から詳細へ」迷わずたどれるドリルダウン設計と、管理者の認知負荷を下げる情報整理を、どこまで丁寧に検証するかです。技術手法や経営判断、契約期限が起点になる案件とは異なり、変動要因はこの体験検証のプロセスに潜んでいます。

Must/Wantの仕分けで要件の肥大化を防ぎ、BtoB業務システムや管理者向けダッシュボードのUI/UX改善の実績が豊富なパートナーに早めに相談することが、納期内で成功させるうえで欠かせません。

▼全体ガイドの記事
・倉庫管理システムのリニューアルの完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
