倉庫管理システム更改の開発期間は、保守契約の満了やリース期限、EOS/EOLといった動かせない期限から逆算して決まります。
中規模以上の更改では、その期限の1年〜1年半前にはプロジェクトを立ち上げておく必要があります。
更改とは、荷主企業が自社の倉庫や物流センターで運用してきた既存の倉庫管理システムについて、契約更新のタイミングで「そのまま使い続けるか、刷新するか」を判断し、実行する取り組みです。きっかけは、保守サポート契約の満了、ハードウェアのリース期限、ベンダーが発表するEnd of Support/End of Life(EOS/EOL)といった、外部から強制される動かせない期限です。
刷新は、なぜ・いつ刷新に踏み切るべきかという経営層・PM視点の内発的な意思決定(WHY・WHEN)に重心を置きます。これに対し本記事が扱う「倉庫管理システム更改」は、保守契約満了やリース期限、EOS/EOLといった外部から決まる期限が先に決まっており、そこから全工程を逆算する点が最大の違いです。
モダナイゼーションは、リホストやリビルドなど5つの技術的アプローチをどう使い分けるかが中心で、IT部門・エンジニア視点の技術手法(HOW)を扱います。
- 更改の期限と開発範囲の整理
- 要件定義・設計・開発・移行・テストの進め方
- 遅延要因と関係者間で確認する判断材料
開発期間の見積もりは、まず、刷新との位置づけの違いを確かめるところから始まります。そのうえで、契約満了からの逆算と更新サイクル、納期への備え、遅延リスクの順に見ていきます。
保守契約の満了やリース期限、EOS/EOLの通知を受けて更改の検討を始めた物流部門の責任者、情報システム部門、経営層の方に向けて、現実的なスケジュールを描くための判断の材料をまとめました。テーマ全体の流れは、次のガイド記事で確認できます。
▼全体ガイドの記事
・倉庫管理システム更改の完全ガイド
・業務システム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「業務システム開発の完全ガイドブック」で詳しく解説しています。
・スクラッチシステム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「スクラッチシステム開発の完全ガイドブック」で詳しく解説しています。
倉庫管理システム更改の位置づけ(契約・ライフサイクル起点としての整理)
開発期間やスケジュールを正しく描くには、まず、このプロジェクトを何が動かしているのかを、隣接する2つのテーマと切り分けて理解する必要があります。同じ既存システムの作り直しでも、始動の引き金がどこにあるかで、スケジュールの組み立て方は大きく変わるためです。
倉庫管理システムのモダナイゼーション・刷新との違い
モダナイゼーションの期間の議論は、リホストなら1〜3ヶ月、リビルドなら3ヶ月〜1年半程度といった技術的アプローチによる期間差が中心です。着手時期は、あまり論点になりません。
刷新は、半年〜1年の全体スケジュールを前提に、関係部門がどの時点で何を決めるかを定める「マイルストーン設計」が中心で、着手時期は経営判断に委ねられています。これに対し更改は、保守契約の満了日やリースの満了日、EOS/EOLの期限という「動かせないゴール」が開始前に確定している点が特徴です。
そのため、開発期間の見積もりは、このゴールから逆算して「今すぐ着手しなければ間に合わない」という切迫した時間軸のなかで行われます。モダナイゼーションが技術手法の比較、刷新が経営判断のタイミング設計だとすれば、更改は逆算スケジューリングそのものが主題で、両者とは明確に異なります。
更改のトリガーとなる3つの契約満了パターン
倉庫管理システム更改を引き起こす外圧型のトリガーは、大きく3つのパターンに分けられます。1つ目は保守サポート契約の満了で、ソフトウェアベンダーとの保守契約の期限が来ると、そのまま更新するか、ほかの選択肢を検討するかの判断を迫られます。
2つ目はハードウェアのリース期限です。サーバーや現場のハンディターミナルなどのリース契約が満了すると、再リースか、買い切りか、更改かを判断しなければなりません。3つ目はベンダーが発表するEOS/EOL(サポート終了・販売終了)で、ソフトウェアの保守サポート自体が打ち切られる、あるいはハードウェアの部品供給が終わると、使い続けたくても使い続けられなくなります。
これら3つのトリガーは異なる契約に紐づいているため、複数が異なる時期に重なって到来することも珍しくありません。そのため、自社がどのトリガーに直面し、タイムリミットがいつなのかを正確に把握することが、スケジュールを描く最初の一歩になります。
契約満了からの逆算スケジューリングと開発期間の目安

外圧トリガーによる更改では、動かせないデッドラインから各フェーズの期間を逆算して、プロジェクトを始動させる必要があります。そのため、「いつ終わるか」から順に考えるのではなく、「いつ始めなければ間に合わないか」から考える発想の転換が出発点になります。
EOS/EOL通知後の標準的な対応期間とTCO比較の初動判断
ソフトウェアのEOS(サポート終了)やハンディターミナルなどのEOL(部品供給終了)は、ベンダーやメーカーから通常1年〜数年前に通知が届きます。ただし、通知を受けてから何もせずに過ごすと、後述するように開発・導入だけで数ヶ月〜1年半以上かかるため、デッドラインはあっという間に迫ってきます。
通知を受けた直後にまず行うべきは、「割高な延長保守費用を払って旧システムを延命するか、新システムへ更改するか」という初動の意思決定です。この判断は、初期費用だけでなく運用保守費用・ライセンス費用を含めた3〜5年のTCO(総所有コスト)でシミュレーションし、経済性を比べたうえで下すのが基本です。
EOSの期限を超えて更改が遅れると、ベンダーからのサポートを受けられず、障害が起きても復旧の手立てがなくなります。入出荷が止まれば、企業の物流そのものが止まる致命的な事態につながります。そのため、通知を受けた時点で初動判断を早く下すことが、後工程全体の余裕を生みます。
規模別に見る開発・移行期間の目安
ベンダー選定・契約締結にも、一定の期間が必要です。まず、自社の課題を整理してRFP(提案依頼書)を作るのに数週間〜1ヶ月、候補ベンダーを絞り込むRFIに1〜2週間かかります。さらに、自社データを用いたPoC(実地検証)に3〜6週間、契約・コンプライアンス精査に1〜2週間を要し、選定プロセス全体では約2.5〜3.5ヶ月を見込む必要があります。

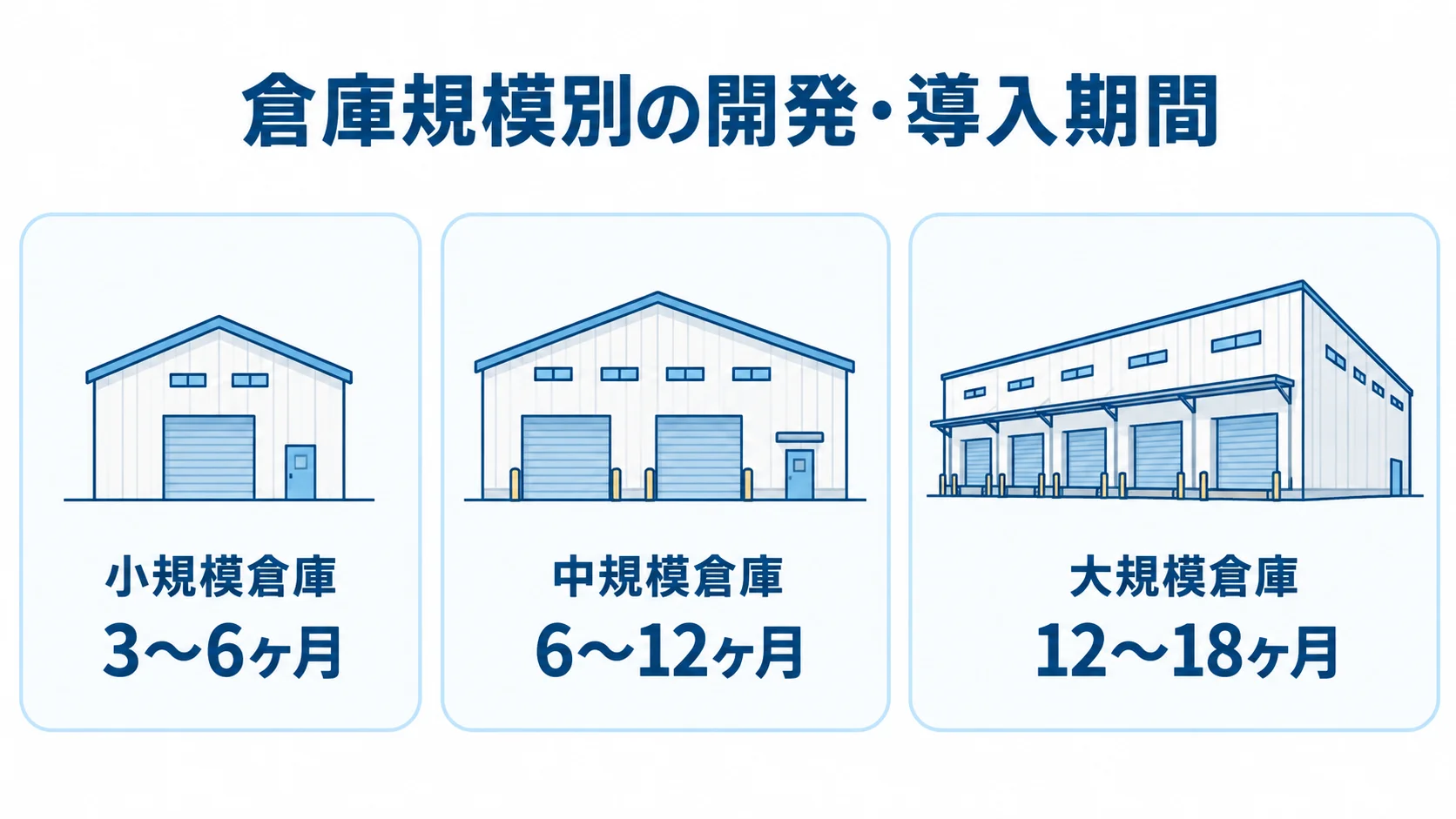

その後の開発・導入期間は、小規模倉庫なら3〜6ヶ月、中規模倉庫なら6〜12ヶ月、複数拠点を持つ大規模倉庫なら12〜18ヶ月が目安です。この期間には、基幹システムとの連携テストや、大量の在庫データ・ロケーションマスタの移行リハーサル、ハンディターミナルなどのハードウェア手配も含まれます。
これらを合算すると、中規模以上の倉庫管理システム更改を安全に完了させるには、デッドラインの「最低でも1年〜1年半前」にプロジェクトを立ち上げる必要があります。EOS/EOLの通知が届いてから初動判断に数ヶ月を費やすと、このリードタイムを確保できなくなるおそれがあるため、注意が必要です。
保守契約の更新サイクルと更改プロジェクトの期間設計

更改プロジェクトのスケジュールは、単発の出来事としてではなく、保守契約やリース契約の「更新サイクル」のなかに位置づけて考える必要があります。まず、自社の契約がどのサイクルで回っているかを理解しておくと、次の更改タイミングを見誤りにくくなります。

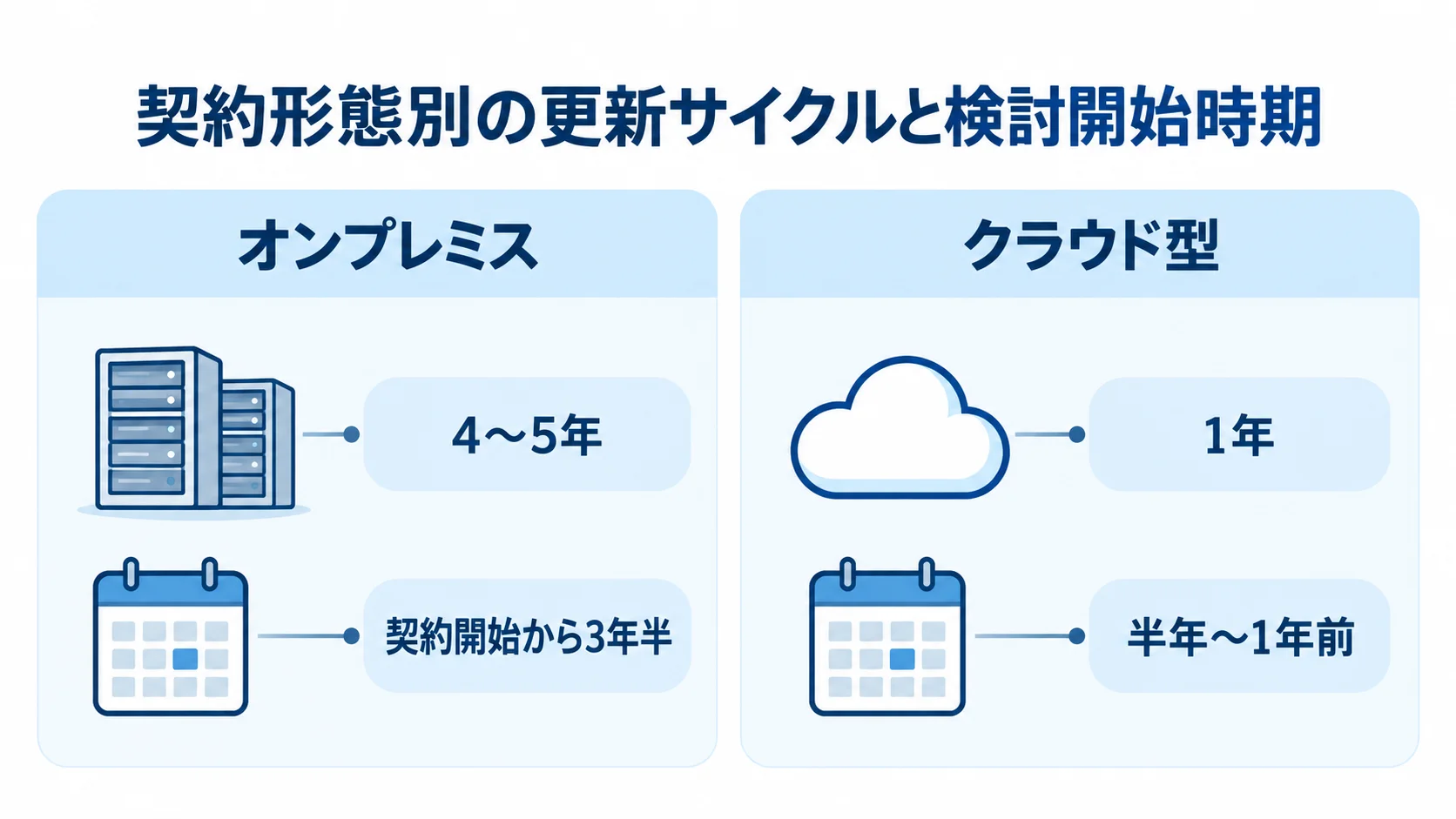

オンプレ・ハードウェアリースにおける4〜5年サイクルと検討開始タイミング
オンプレミス環境のサーバーやWMS用ハードウェアのリース、パッケージの保守契約は、「4〜5年」で組まれるのが一般的です。たとえば、更改プロジェクトに1年半かかる規模なら、5年サイクルの保守契約では「契約開始から3年半が経過したタイミング」で検討を始めないと、満了日に間に合わない計算になります。
契約締結直後の1〜2年間は、次の更改を意識する必要がない期間です。一方で、3年目に差しかかった段階で、次回更新時に契約更新するか更改するかの検討を始めておくと、EOS/EOLの通知が届いたときに慌てずに済みます。
特に、複数のハードウェアやソフトウェアが異なる契約年で導入されている場合は、満了時期を一覧にし、いつどの契約の判断が必要かを前もって洗い出しておくことが実務上有効です。
クラウド・SaaS型サブスクリプションの更新サイクルとの関係
クラウド型の倉庫管理システムは、オンプレミスと違い「1年」更新のサブスクリプション契約が一般的です。契約サイクルが短い分、更改の要否を検討する頻度は高くなります。
他社サービスへ乗り換える場合は、現行システムからのデータの抽出・エクスポート作業に想定以上の時間がかかることがあります。解約通知には数ヶ月前までの申告期限が設けられているケースも多く、注意が必要です。契約満了ぎりぎりまで判断を先送りすると、データ移行の準備が間に合わず、不本意な自動更新を受け入れることにもなりかねません。
クラウド・SaaS型であっても、更改を検討する場合は半年〜1年前からプロジェクトを動かし始めるのが安全な目安です。オンプレミスの4〜5年サイクルに比べると、一回あたりの検討負荷は小さいものです。ただし、判断を逃さないよう、契約更新月をカレンダーに登録し、その半年〜1年前にリマインドが立つ運用にしておくとよいでしょう。
契約更改特有の納期プレッシャーとタイムボックス制約への対応
外圧トリガーによる更改には、「期日までに稼働しなければ出荷が止まる」という極めて強い納期プレッシャーが伴います。そのため、刷新のようにじっくり時間をかけて合意を積み上げる余地は限られ、期限内に確実に間に合わせる「タイムボックス思考」でプロジェクト全体を組み立てる必要があります。
Fit to Standardによる開発期間の圧縮
期限が迫るなかで、要件定義から開発までをゼロから作るフルスクラッチを選ぶと、納期遅延(デッドライン超過)のリスクが極めて高くなります。そこで、安易な追加開発(カスタマイズ)を極力抑え、倉庫業務をパッケージやSaaSの標準機能に合わせる「Fit to Standard」を採用します。これが、期限内に更改を完了させるための現実的で主流の手段です。
要件定義の段階で、「本当に譲れない独自ルールは何か」「標準機能に寄せてもよい業務プロセスはどこか」を早めに切り分けておくと、カスタマイズ要求の膨張による開発期間の延びを防げます。また、ベンダー選定の段階から、標準機能の網羅性と自社業務との適合度(Fit&Gap)を重視して比べることが、Fit to Standardを機能させる前提条件になります。
段階移行・パイロット移行によるデッドライン死守
全機能を一度に切り替える「一括移行(ビッグバン)」は、短期間で済む反面、トラブル時の影響が甚大です。そこで、期限までに「最低限の入出荷と在庫管理ができるコア機能」や「特定の倉庫拠点」だけを先行稼働させます。残りは期限後に順次追加する「段階移行」「パイロット移行」で、リスクを局所化しつつデッドラインを乗り切ります。
ベンダー選定時のPoC(概念実証)も無制限に時間はかけられず、3〜6週間という厳格なタイムボックス内に検証を収めるのが標準的です。倉庫管理システムのPoCでは、画面の見た目よりも、基幹システムとのAPI連携やハンディターミナルでのスキャン速度など、業務が止まる致命的なリスクの排除に焦点を絞ります。
限られた時間で最大の確証を得るには、検証の焦点を絞ることが実務的な工夫になります。
納期遅延がもたらすEOS/EOL期限超過の経営リスクと対策

倉庫管理システム更改における納期遅延は、スケジュールのずれにとどまらず、ベンダーサポートが受けられないまま本番システムを稼働させ続ける、更改特有の深刻なリスクにつながります。
刷新プロジェクトの遅延が「経営インパクトの継続」であるのに対し、更改の遅延は「サポート切れの崖から転落する」リスクです。両者を明確に区別して理解しておく必要があります。
サポート切れ状態での稼働継続という致命的リスク
更改がEOS/EOLの期限に間に合わず、サポートが切れた状態で旧システムを使い続けることになると、万が一の障害発生時にベンダーの支援を受けられません。倉庫管理システムで障害が起き、入出荷業務が止まれば、企業の物流そのものが機能停止し、販売機会の損失や取引先への信用低下に直結します。
また、サポート切れのソフトウェアには新たな脆弱性へのセキュリティパッチが提供されなくなるため、サイバー攻撃や情報漏洩のリスクも高まります。経営層は、遅延を開発チームだけの問題として片付けず、EOS/EOLの期限を超えた場合の経営リスクをあらかじめ試算しておくことが重要です。
遅延が見えてきた段階で、追加人員の投入やスコープの絞り込みを機動的に判断できる体制を、あらかじめ整えておきます。

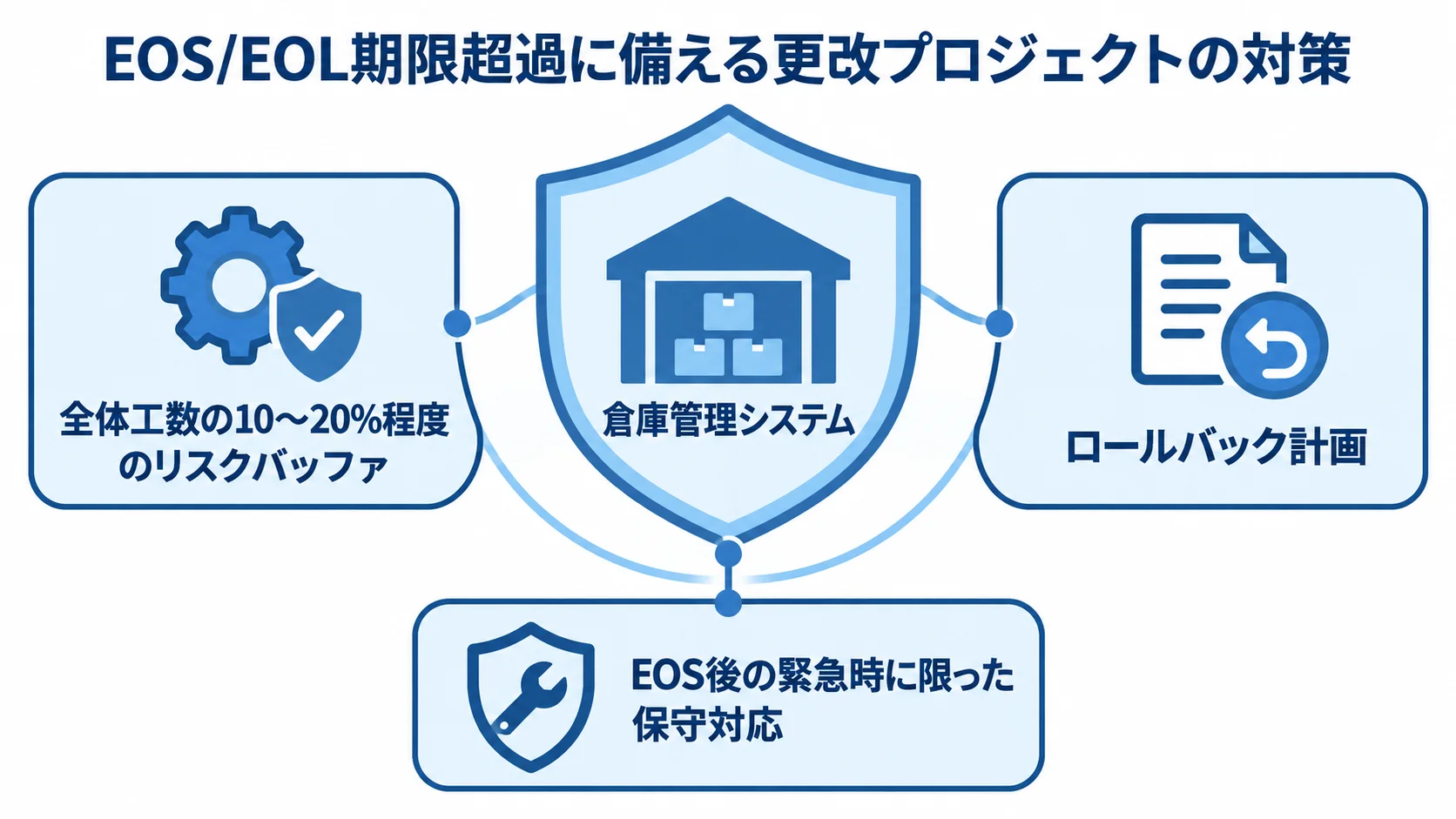

リスクバッファとロールバック計画の事前合意
納期遅延の経営リスクを抑えるには、スケジュールに全体工数の10〜20%程度のリスクバッファをあらかじめ組み込んでおくことが実務的です。あわせて、万が一の際に旧システムへ切り戻す「ロールバック計画」とその決断基準を、経営層やPM、物流・IT部門と事前に合意しておきます。
特にEOS/EOLが絡む更改では、ロールバック先の旧システムのサポートがすでに切れている、あるいは切れる直前であることが多いため、単純に「戻せば安全」とは言い切れません。ここが、刷新プロジェクトとの大きな違いです。
そこで、「保険」として、旧ベンダーとEOS後の緊急時に限った保守対応を一定期間受けられるよう個別に交渉しておく、あるいは旧システムのサーバー・ライセンス契約をあえて数ヶ月延長しておく方法があります。これは、万が一の遅延時にも冷静な判断を下せる土台になります。予算とスケジュールの両面で、更改プロジェクトの立ち上げ段階から織り込んでおくことをお勧めします。
まとめ
更改の開発期間は、保守契約の満了やリース期限、EOS/EOLという動かせない期限から逆算して組み立てるのが基本です。
モダナイゼーションが技術手法、刷新が経営判断のタイミングを主軸にするのに対し、更改は、この逆算スケジューリングそのものが主題になります。
中規模以上では期限の1年〜1年半前に立ち上げ、4〜5年サイクルの契約なら3年半の時点で次の検討を始めます。そのうえで、Fit to Standardと段階移行・パイロット移行を組み合わせ、タイムボックス内に確実に間に合わせることが、プロジェクトを頓挫させないための実務的な備えになります。
自社の保守契約とリース契約、EOS/EOL情報を改めて一覧にし、次の更改がいつ来るのかを確かめることから始めるとよいでしょう。
▼全体ガイドの記事
・倉庫管理システム更改の完全ガイド
▼RFP作成前に読みたい無料ホワイトペーパー
・業務システム開発の完全ガイドブック
・スクラッチシステム開発の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
