WMS移行の完全ガイド

WMS移行は、必要なサインを見極めて手法と発注先を選び、データ移行から本番稼働へ進めることで、物流基盤を現在の業務量に合わせる取り組みです。

移行の背景と進め方から、開発会社の選び方、費用、発注まで一つの流れで把握できます。失敗しやすい点も、あわせて押さえておけます。

▼関連記事一覧
・WMS移行の進め方
・WMS移行でおすすめの開発会社6選と選び方
・WMS移行の見積相場・費用
・WMS移行の発注・外注・委託方法

WMS移行とは(全体像と移行が必要になる背景)

WMS移行とは、老朽化・複雑化した倉庫管理システムから、現在の業務量とビジネス環境に合う新システムへ基盤を移す取り組みです。対象となるのは倉庫業務で、在庫や入出荷の管理からロケーション、棚卸までが含まれます。なお、単なるサーバーの交換や更新とは性質が異なります。

業務プロセスを見直し、ERPやOMS、TMSに加えて自動倉庫との連携まで設計し直す点に難しさがあります。

「倉庫管理システムのリプレイス」や「入出庫管理システムの刷新」も、本質的には同じ移行プロジェクトとして捉えて差し支えありません。

移行を決断すべきサインと判断基準

移行を決断する明確なサインは、いくつかの典型に集約されます。

  • サポート終了:EOSLを迎え、セキュリティパッチが提供されなくなる
  • 処理性能の限界:一日数百件向けに作られた旧システムが、EC化で数千件規模の出荷に耐えられず、ピーク時の応答が極端に遅くなる
  • ブラックボックス化:長年の改修で過度なカスタマイズが重なり、担当者の退職後は全体像を把握できない状態になる

サポートが切れたまま運用を続けると、情報漏えいや停止のリスクを抱えることになります。また、出荷のピークに耐えられない症状は、各地で起きています。どれか一つでも当てはまる場合は、移行を急ぐ理由になります。

移行手法の種類とアプローチ

既存資産をどこまで活かすかによって、選べる移行手法が変わります。

  • リビルド:現行機能を新しい技術で作り直す
  • マイグレーション:業務ロジックを保ち、新しい環境へ載せ替える
  • クラウド移行:オンプレミスの環境から、SaaSへ移す

近年はAI駆動開発の進展により、フルスクラッチでも工期とコストを30〜70%圧縮できる選択肢が現実的になっています。そのため、「スクラッチかパッケージか」という従来の二択は、崩れつつあります。

適した手法は、現行システムの状態と予算で決まります。さらに、求めるフィット率や許容できる移行期間によっても、適した手法は違ってきます。

WMS移行の進め方(全体ステップ)

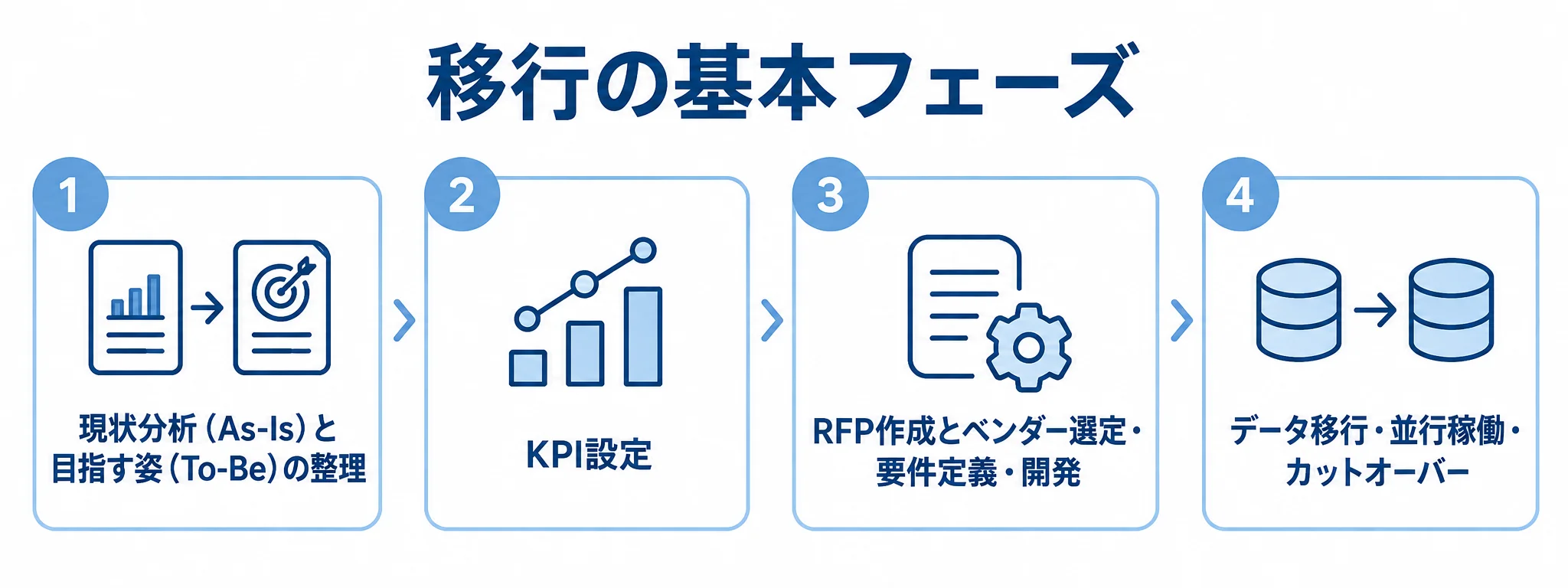

現状分析からカットオーバーまでのWMS移行フェーズを順に示した図。
後半に進むほど、本番切り替えに向けた準備が具体化します。

企画から本番稼働までは、一連のフェーズを順に進めるのが基本です。

  1. 現状分析(As-Is)と目指す姿(To-Be)の整理
  2. KPI設定
  3. RFP作成とベンダー選定
  4. 要件定義
  5. 開発
  6. データ移行
  7. 並行稼働
  8. カットオーバー

期間は提供形態で変わります。SaaSなら数ヶ月、パッケージやスクラッチでは半年から1年以上かかることもあります。

計画は、自社の繁忙期カレンダーを踏まえて作る必要があります。特に成否を分けやすいのは、次の2つのフェーズです。

現状分析・要件定義フェーズ

現場の例外処理を漏れなく洗い出せるかが、在庫差異や手戻りを大きく左右します。

  • 現場の例外運用:セット品のバラ出荷、不良品の隔離、サンプル持ち出し
  • 要件の線引き:作り込むMust要件と、標準機能に業務を合わせるFit to Standardとに分けて考える

現場が良かれと思って行っている運用も含め、新システムでの扱いを決めておきます。線引きを明確にしておくと、移行後に過度なカスタマイズへ逆戻りする事態を防げます。また、標準に寄せる理由を早く共有すると、現場の反発を抑える効果があります。

データ移行・並行稼働・本番稼働フェーズ

後半はデータ移行、並行稼働、本番稼働と続く、プロジェクト最大の難所です。

  • データ移行:マスタのクレンジングと在庫の時点整合性を扱う
  • 並行稼働:出荷指示を新システムに一本化する
  • 本番稼働:閑散期に切り替えたうえで、ロールバック基準と権限を決める
  • 旧環境の保持:旧システムと端末を最低3ヶ月は残しておく

「失敗の7割はデータに起因する」と言われるほど、データの扱いが要になります。

二重の指示系統は誤出荷の原因になるため、出荷指示書やピッキングリストは新システムだけから出す形にします。ロールバックの判断は、エラー率や棚卸差異率などの数値をもとに、事前に決めておきます。

旧環境は、新システムが安定するまで残しておくと、切り戻しの逃げ道になります。

▶ 詳細はこちら:WMS移行の進め方

ポイント

切り替えの時期で迷ったら、まず繁忙期との重なりを確かめるのが目安です。旧環境を残す期間も、同じ流れで決めておくと安全です。

WMS移行の開発会社・パートナーの選び方

選定では、提案書の魅力だけでなく、開発力と物流ノウハウを見極めます。発注先の見極め方は、実績と連携力の両面から押さえられます。企業ごとの比較は専用記事にまとめているため、本節では発注先を見極める基準を整理します。

実績と物流ノウハウの確認ポイント

まずは、自社に近い業種と出荷規模での移行実績を確かめておきます。

  • 業種要件:アパレルの色・サイズ、食品の賞味期限・温度帯の扱い
  • 製造業要件:部品の引き当てに対応してきたか
  • 移行実務:在庫の時点整合性や例外処理にどう対応してきたか
  • 稼働後:定着支援まで具体的に語れるか

業種特有の要件を理解しているかは、提案の具体性に表れます。また、移行の難所にどう対処したかを語れる相手は、信頼度が高いと言えます。一方で、機能の豊富さばかりを強調し、データ移行や並行稼働、稼働後の定着に触れない提案には注意が必要です。

連携力とサポート・撤退対応の評価

WMSは単独では完結せず、周辺システムや倉庫機器との連携が前提になります。

  • システム連携:ERP、OMS、TMSとの接続実績
  • 機器連携:自動倉庫、AGV/AMRとの接続経験
  • 連携経験:API/EDIと、WCS/WESを介した機器連携
  • 撤退時:データを引き上げられる範囲と費用

複数のベンダーが関わると、障害時にどこまでを誰が受け持つかが曖昧になりやすくなります。そのため、トラブル時の切り分けルールを事前に合意できる相手かどうかも、大切な判断材料になります。次の移行で旧ベンダーに縛られないためには、データを引き上げる姿勢も選定の段階で見極めておきます。

▶ 詳細はこちら:WMS移行でおすすめの開発会社6選と選び方

ポイント

発注先の比較では、実績と連携力を見比べるのが目安です。撤退時のデータ引き上げ条件は、選定の段階で確かめておくと、後の移行で困りにくくなります。

WMS移行の費用相場

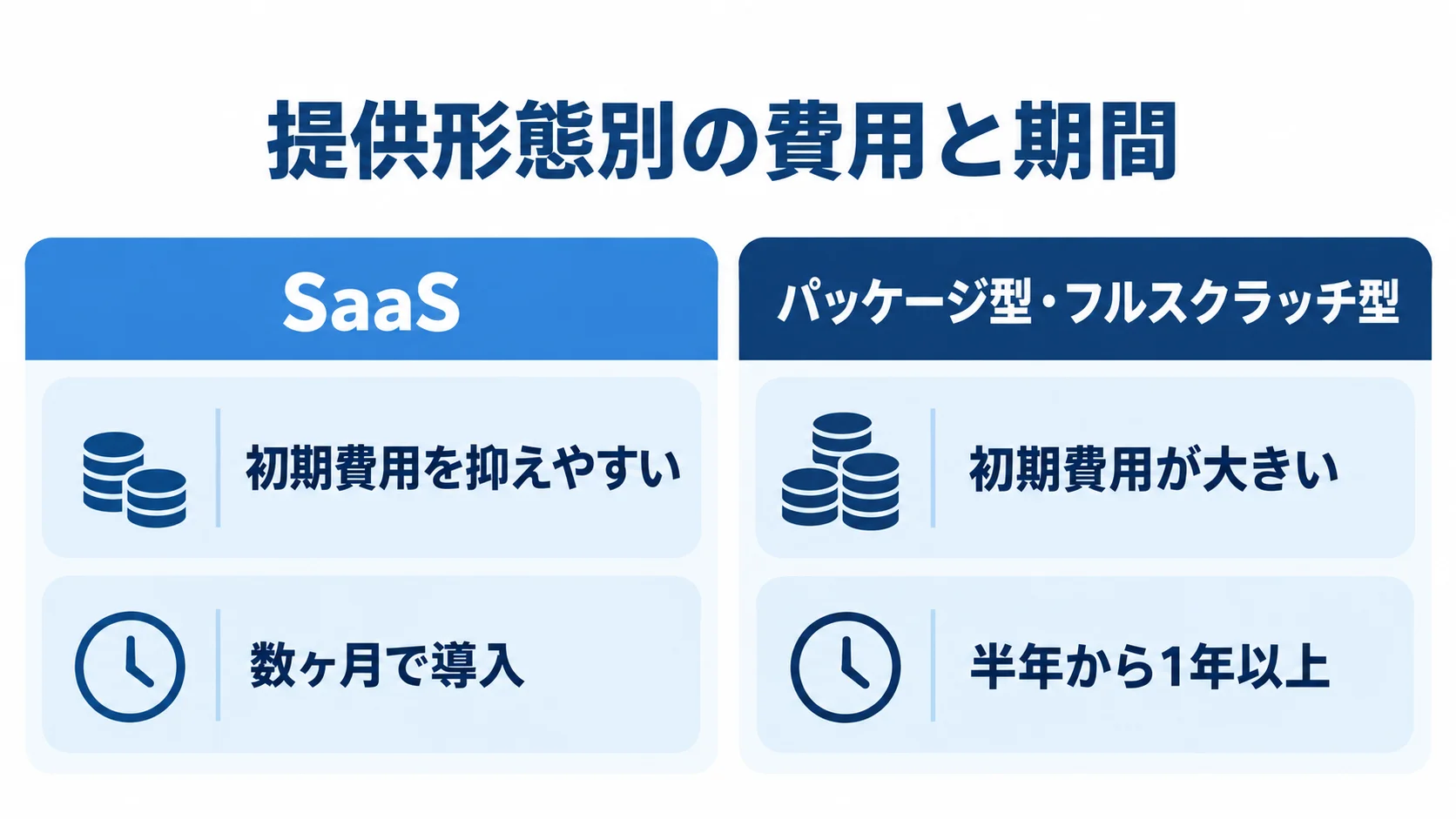

SaaSとパッケージ型・フルスクラッチ型について、初期費用と導入期間を左右に比べた図。
提供形態によって、初期負担と導入までの長さが異なります。

費用は提供形態で変わります。SaaSは初期費用を抑えやすく、数ヶ月で導入できます。一方、パッケージ型やフルスクラッチ型は、半年から1年以上かけて作り込む分、初期費用が大きくなります。

初期費用だけでなく、5〜7年のTCO(総保有コスト)で比べることが大切です。そのうえで、隠れコストも確認しておきましょう。

形態別の費用目安と5年TCO逆転

料金の積み上がりと投資効果は、複数年のTCOでまとめて確認します。

  • SaaSの従量課金:利用量に応じて料金が積み上がると、オンプレやパッケージより中長期で割高になることがあります
  • 5年の比較例:初期0円・月額20万円なら1,200万円、初期100万円・月額10万円なら700万円になります
  • 逆転の分岐点:出荷件数や拠点数が増える前提で、どの時点で割高が入れ替わるかを見極めます
  • 投資効果:「なぜ今必要か」を、在庫精度向上・誤出荷率低減・人件費削減と合わせ、複数年のTCOで説明材料にする

この例では、初期費用が高い後者のほうが、5年の総額は安くなります。

見積もりに出てこない隠れコスト

見積書に出てこない費用も、予算超過の主な原因になります。旧DBからのデータ抽出、ハンディ端末、年間保守、倉庫移転の4つは、契約前に金額の目安を確かめておきたい項目です。

  • データ抽出:旧DBへ直接アクセスできなければ、1回あたり数十万円かかる場合があります
  • ハンディ端末:1台5万〜30万円で、人数分をそろえる必要があります
  • 年間保守:オンプレやスクラッチでは、初期構築費の15〜20%ほどかかります
  • 倉庫移転:出庫作業費などを含めて、月額の3〜6ヶ月分が上乗せされることもあります

旧DBに自社でアクセスできない契約だと、テストやリハーサルのたびに旧ベンダーへ費用を払う可能性があります。また、倉庫移転では、早期解約違約金や割増保管料、棚卸費も費用に加わります。

▶ 詳細はこちら:WMS移行の見積相場・費用

ポイント

形態の選択で迷ったら、出荷件数や拠点数が今後どこまで増えるかを前提に、複数年の総額で比べるのが目安です。見積書に出てこない費用も含めると、判断のずれが小さくなります。

WMS移行の発注・外注方法

発注を丸投げにすると、要件が曖昧なまま提案を比べることになり、認識のズレによる手戻りが増えます。発注前に要件を整理し、必須要件と希望要件を分けておくことが、適切な選定と見積もりの前提になります。

RFPの書き方と準備ドキュメント

RFP(提案依頼書)には、業務規模や周辺システム、例外処理を記載します。

  • 業務と規模:現状の業務フロー、出荷件数、SKU数
  • 連携と例外:周辺システム、自社特有の例外処理
  • 支援範囲:データ移行、UAT(受け入れテスト)、稼働後サポート
  • 準備資料:業務フロー図、機能一覧、移行対象データ一覧

機能要件に加えて、支援の範囲まで明記しておくと、提案を比べやすくなります。資料をそろえるほど、各社の提案の精度と見積もりの正確さが高まり、移行後の手戻りも減らせます。

契約・撤退で確認すべき条項

契約時には、旧ベンダーとの契約を終了するときの条件も確かめておく必要があります。

旧DBへのアクセス権、解約条件とデータ引き上げ費用、作業分担、障害時の責任範囲は、移行先を選ぶ前に押さえたい項目です。

  • 旧DB:アクセス権
  • 解約:解約条件とデータ引き上げ費用
  • 作業分担:UATシナリオ作成とデータ移行の担当
  • 障害時:ロールバック時の責任範囲

確認を怠ると、次の移行の際に旧ベンダーから高額なデータ抽出費を請求される可能性があります。また、作業分担と責任範囲を契約で明確にしておくと、トラブル時に責任を押し付け合う事態を防げます。発注は、システムを選ぶことであると同時に、将来の出口を設計することでもあります。

▶ 詳細はこちら:WMS移行の発注・外注・委託方法

ポイント

契約条件で迷ったら、旧DBのアクセス権と解約時のデータ引き上げ費用を先に確かめるのが目安です。障害時の責任範囲も、あわせて押さえておくと安心です。

WMS移行で失敗しないためのポイント

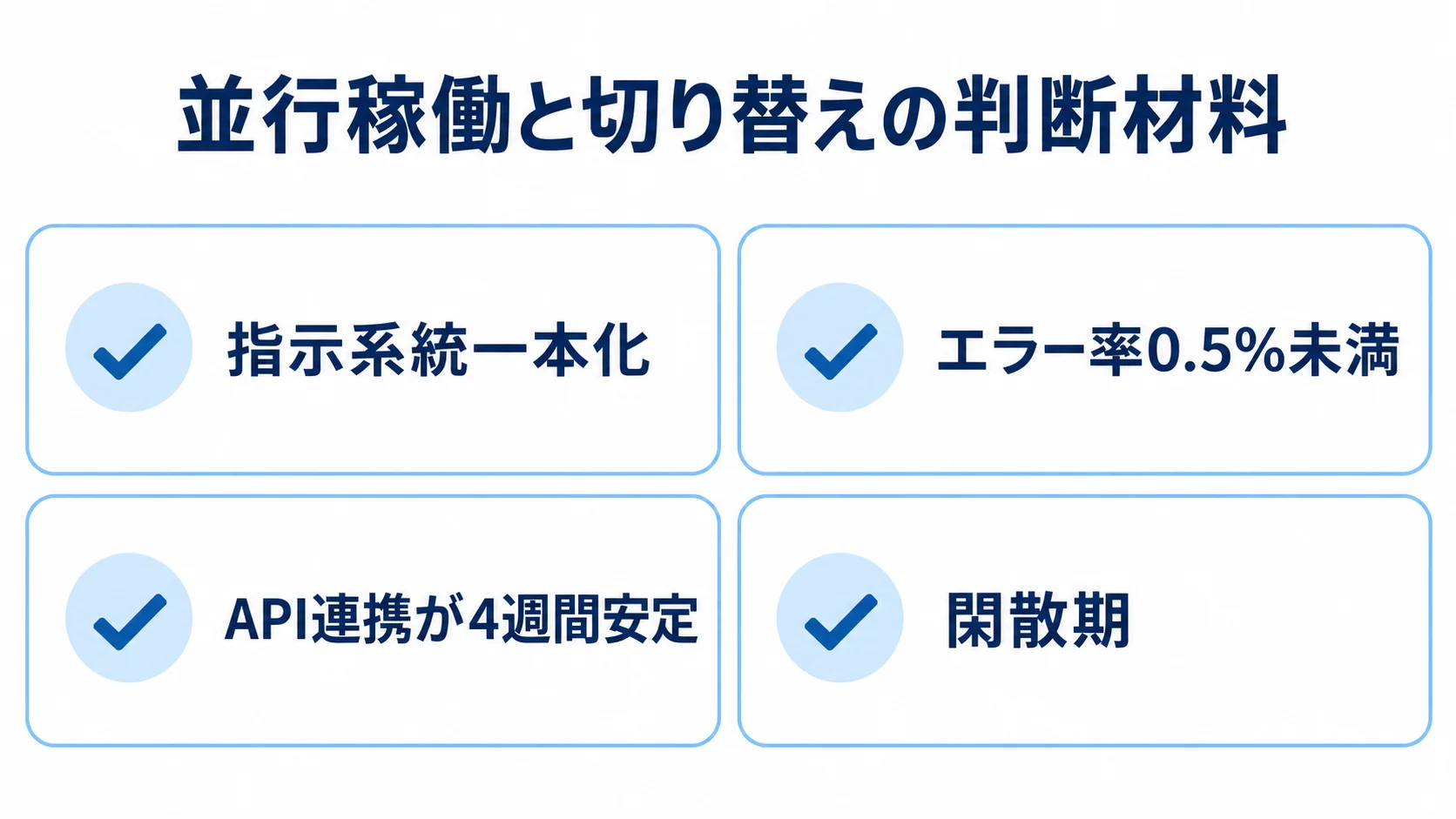

並行稼働と切り替えに関する指示系統、終了条件、時期の確認項目を並べた図。
指示の一本化と終了条件、稼働時期をそろえて判断できます。

WMS移行には、ほかの業務システムの刷新とは異なる、倉庫業務特有の落とし穴があります。在庫精度と並行稼働は特に注意が必要で、移行したからといって在庫が合うとは限りません。そのため、代表的な問題と回避策を押さえておきます。

在庫の時点整合性と例外処理が生むゴースト在庫

在庫は移行作業の最中も動き続けます。そのため、抽出から投入までの時間差をどう扱うかが論点になります。

  • 差分移行:変更分を反映しながら移す
  • 一括切り替え:週末に業務を止めて、一度に移す
  • 例外処理:業務フローに在庫ステータスの変更を組み込む

移行方法は、出荷を止められる時間との兼ね合いで決めます。一方、在庫差異の多くは、現場の例外処理がシステムに反映されないことが原因です。

2個1セットで出荷した商品が1個だけ返品されると、在庫の単位が食い違うことがあります。破損品を物理的に隔離しても、論理ステータスの変更を忘れると、引き当てられるはずのないゴースト在庫が引き当てられてしまいます。その結果、欠品クレームにつながります。

そうした事態を防ぐには、要件定義の段階で例外を洗い出し、ステータス変更を業務に組み込んでおきます。

並行稼働の指示系統一本化と切替タイミング

並行稼働で最も多い事故は、新旧両方から出荷指示書やピッキングリストを出す二重化です。

  • 指示系統:現場への指示書は新システムだけから出す
  • 終了条件:並行稼働をいつ終えるかを、事前に決めておく
  • 切り替え時期:本番移行の時期は閑散期に合わせる
  • 倉庫移転:出荷停止中に積み上がるバックオーダーを消化する計画も用意する

Exit Criteria(終了条件)には、たとえばエラー率0.5%未満やAPI連携が4週間安定といった条件を記載します。

二重化すると、重複ピッキングや誤出荷が立て続けに起きてしまいます。繁忙期に切り替えると、二重入力で工数が1.5〜2倍に膨らみます。その結果、現場が崩壊するリスクが一気に高まります。

ポイント

在庫の数が移行後に合わないときは、例外処理がシステムに反映されているかを最初に疑うのが目安です。二重の指示系統が残っていないかも併せて見ておくと、原因を絞り込みやすくなります。

まとめ

WMS移行は、増える出荷量や変化する事業に対応できる物流基盤へ作り直す取り組みです。成否を分けるのは、製品カタログの機能比較よりも、データ移行や並行稼働の実務を詰めておくことです。

また、旧システムからの撤退条件を含む契約の備えも、どこまで詰められるかが大切です。在庫の時点整合性と例外処理を押さえ、指示系統を一本化して閑散期に切り替えることが、成功への近道です。

移行を進める前のチェックリスト

着手前に確認しておくと、失敗の確率を下げられます。

  • 例外処理:現場の運用の洗い出し
  • データ:クレンジング基準の設定
  • 費用:5〜7年のTCOによる形態の比較
  • 契約:旧DBのアクセス権と解約条件の確認
  • 稼働:ロールバック基準・権限と閑散期への切り替えの決定

データ基準の例としては、過去12ヶ月に入出荷実績がないマスタを捨てることが挙げられます。論点が曖昧なまま進むと、見積もりにない費用や現場の混乱に直面しやすくなります。

次に読むべき記事

実行段階では、進め方と開発会社の選び方を関連記事で確かめられます。費用や発注の詳細も、それぞれの記事で確認できます。自社のフェーズに合わせて、知りたいテーマの記事へ進んでください。

▼関連記事一覧
・WMS移行の進め方
・WMS移行でおすすめの開発会社6選と選び方
・WMS移行の見積相場・費用
・WMS移行の発注・外注・委託方法

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
