WMS(倉庫管理システム)のリニューアルを社内で検討し始めると、最初に必ず突き当たるのが「結局いくらかかるのか」という費用の問題です。クラウド型なら月額数万円から始められるという話を聞く一方で、フルスクラッチなら数千万円規模になるとも言われ、相場の幅が広すぎて何を基準にすればよいのか分からなくなる、という声を物流部門の責任者や情シス担当の方から数多くいただきます。提案書を3社分並べてみても、金額の桁がそろわず比較のしようがない、というのもよくある悩みです。
この記事では、WMSのリニューアルにかかる費用相場を提供形態別の具体的な金額レンジで示したうえで、見積書の表面には出てこない「旧ベンダーからのデータ抽出費」や「5年TCOの逆転現象」といった隠れコストまで踏み込んで解説します。費用を左右する変動要因や、ムダな出費を防ぐ見積もりの取り方、コストを抑える進め方も含めて、予算化と経営層への説明に必要な数字が一通りそろう内容にまとめました。読み終えるころには、自社の規模ならどれくらいが妥当で、どこに注意すればよいのかを自分で判断できるようになります。
▼全体ガイドの記事
・WMSのリニューアルの完全ガイド
WMSのリニューアル費用の相場(提供形態別)

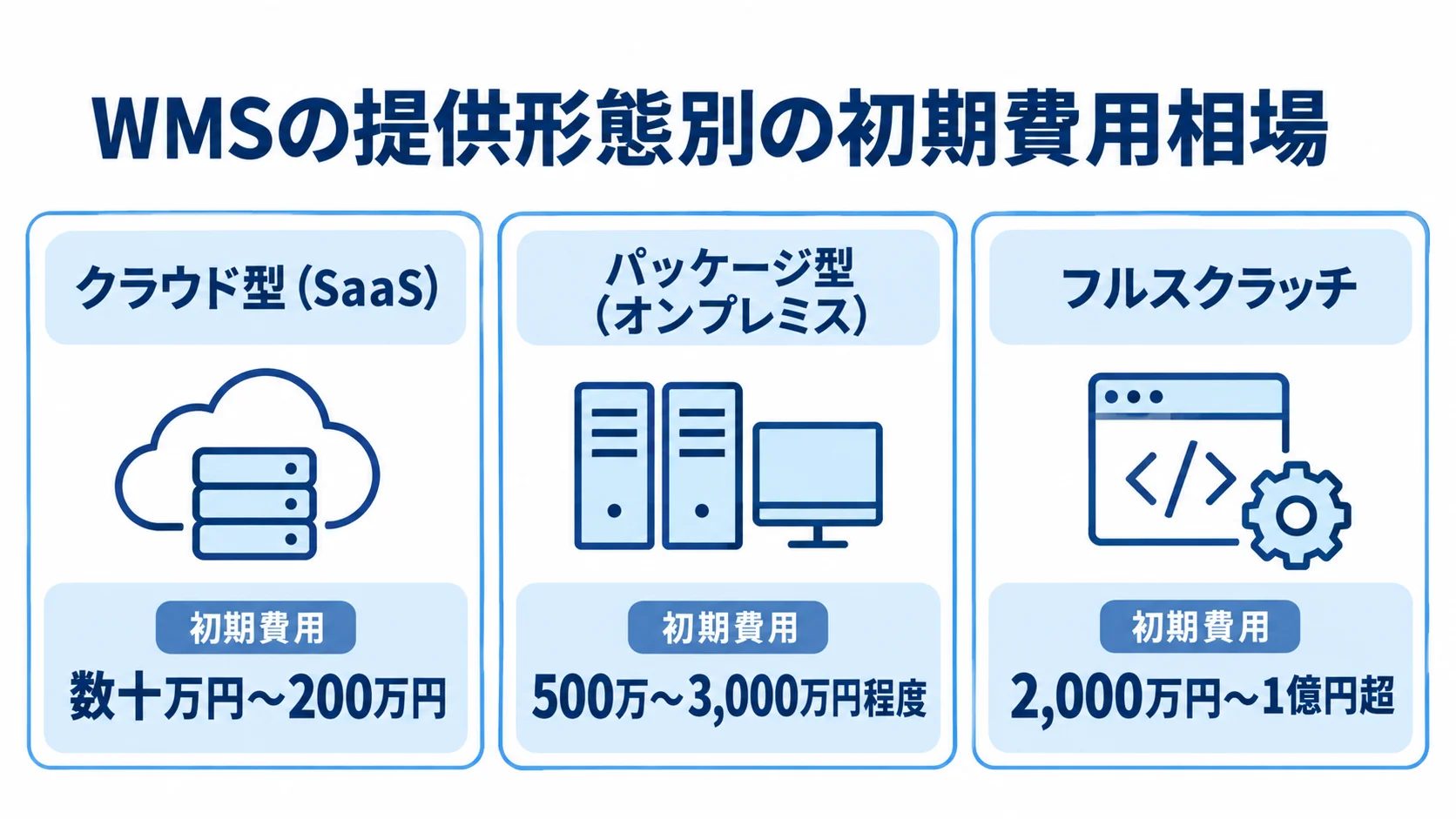

WMSのリニューアル費用は、どの提供形態を選ぶかによって大きく変わります。同じ「倉庫管理システムの刷新」でも、クラウド型を選ぶのか完全なスクラッチ開発を選ぶのかで、初期費用が10倍以上違うことも珍しくありません。まずは形態ごとのおおよその金額レンジを押さえ、自社がどのゾーンに位置するのかを把握することが、現実的な予算化の第一歩になります。
クラウド型(SaaS)でリニューアルする場合の相場
クラウド型のWMSは、初期費用が数十万円から200万円程度、月額利用料が5万円から30万円前後というのが一般的なレンジです。出荷件数や利用ユーザー数に応じた従量課金を採用するサービスが多く、小規模な倉庫であれば月額10万円以下で運用できるケースもあります。サーバー構築が不要なため初期投資を抑えやすく、最短で数ヶ月という短期間でリニューアルを完了させられる点が大きな魅力です。
ただし、業種特有の要件への対応には限界があります。アパレルの色サイズ展開や食品の賞味期限・温度帯管理といった細かな要件を標準機能でカバーできない場合、オプション追加やアドオン開発が必要になり、想定より費用が膨らむことがあります。標準機能で自社業務の8割以上をカバーできるかどうかが、SaaSを選ぶ際の現実的な分岐点になります。
パッケージ型(オンプレミス)でリニューアルする場合の相場
パッケージ型をオンプレミスでリニューアル導入する場合、ライセンス費用と構築費を合わせた初期費用は500万円から3,000万円程度が目安になります。中堅規模の倉庫で複数拠点をカバーするなら、1,000万円から2,000万円のレンジに収まることが多い印象です。自社サーバーやネットワーク機器といったハードウェアの調達費も別途必要で、規模によっては数百万円が上乗せされます。
パッケージ型で見落とされがちなのが、年間保守費の存在です。オンプレミス型の保守費は初期構築費の15〜20%が毎年固定で発生するのが相場で、初期2,000万円なら年間300〜400万円が継続的にかかります。リニューアルの際にカスタマイズを重ねるほど保守対象が増え、この比率がさらに上がっていく点にも注意が必要です。
スクラッチ・AI駆動開発でリニューアルする場合の相場
フルスクラッチでリニューアルする場合の費用は、2,000万円から1億円超まで幅広く、自社業務に100%フィットさせられる代わりに最も高額になります。従来は「スクラッチは高すぎて非現実的」という認識が一般的でしたが、ここ数年でこの常識が崩れつつあります。AI駆動開発の登場により、設計・実装の工期とコストを30〜70%圧縮できる事例が増えてきたためです。
AI駆動開発を活用すれば、パッケージ並みの予算で自社専用のWMSにリニューアルするという選択肢が現実味を帯びてきました。標準パッケージに業務を無理に合わせるのではなく、自社の例外処理や独自の在庫管理ルールをそのまま反映できるため、現場の運用負荷を抑えられます。「スクラッチか、パッケージか」という旧来の二項対立そのものが見直される局面に入っているといえます。
費用の内訳とランニングコストの構造

WMSのリニューアル費用を正しく見積もるには、初期費用だけでなく稼働後に継続して発生するランニングコストまでを合算して捉える必要があります。提案書の総額だけで判断すると、稼働後に「想定していなかった月額がじわじわ効いてくる」という事態に陥りがちです。初期と運用の両面から費用構造を分解して理解しておきましょう。
初期費用に含まれる主な項目
初期費用の中身は、大きく分けてライセンス費(またはシステム構築費)、要件定義・設計の費用、データ移行費、ハンディ端末などのハードウェア費、そして導入支援・教育費の5つで構成されます。このうち人件費にあたる要件定義・設計・開発の工数が全体の中核を占めます。システム本体の価格そのものよりも、ここに投じる工数が総額を大きく左右する点を押さえておきましょう。
意外と見積もりに反映されにくいのがハンディ端末の費用です。バーコードスキャナ機能を備えた業務用ハンディ端末は1台あたり5万円から30万円ほどし、現場の作業者数に応じて台数が必要になります。20名規模の倉庫で1台10万円の端末をそろえれば、それだけで200万円の出費です。Wi-Fi環境の整備費も含め、現場インフラのコストを最初から織り込んでおくことが大切です。
5年TCOで見る本当のコストと逆転の分岐点
「初期費用無料」「初期費用ゼロ円」というSaaSの謳い文句は魅力的ですが、5〜7年というスパンで総所有コスト(TCO)を計算すると、オンプレミスやパッケージのほうが安くなる逆転現象がしばしば起こります。従量課金や月額利用料が積み上がっていくためです。リニューアルの費用対効果は、初年度だけでなく中長期で見極める必要があります。
具体的に比べてみます。初期0円で月額20万円のSaaSは、5年間で約1,200万円かかります。一方、初期100万円で月額10万円のシステムなら5年間で約700万円に収まります。3年目あたりが分岐点となり、それ以降は初期投資型のほうが有利になる計算です。リニューアルを検討する際は、必ず5年TCOの試算表を作り、何年目でコストが逆転するのかを可視化してから判断してください。
見積もりに出てこない隠れコスト

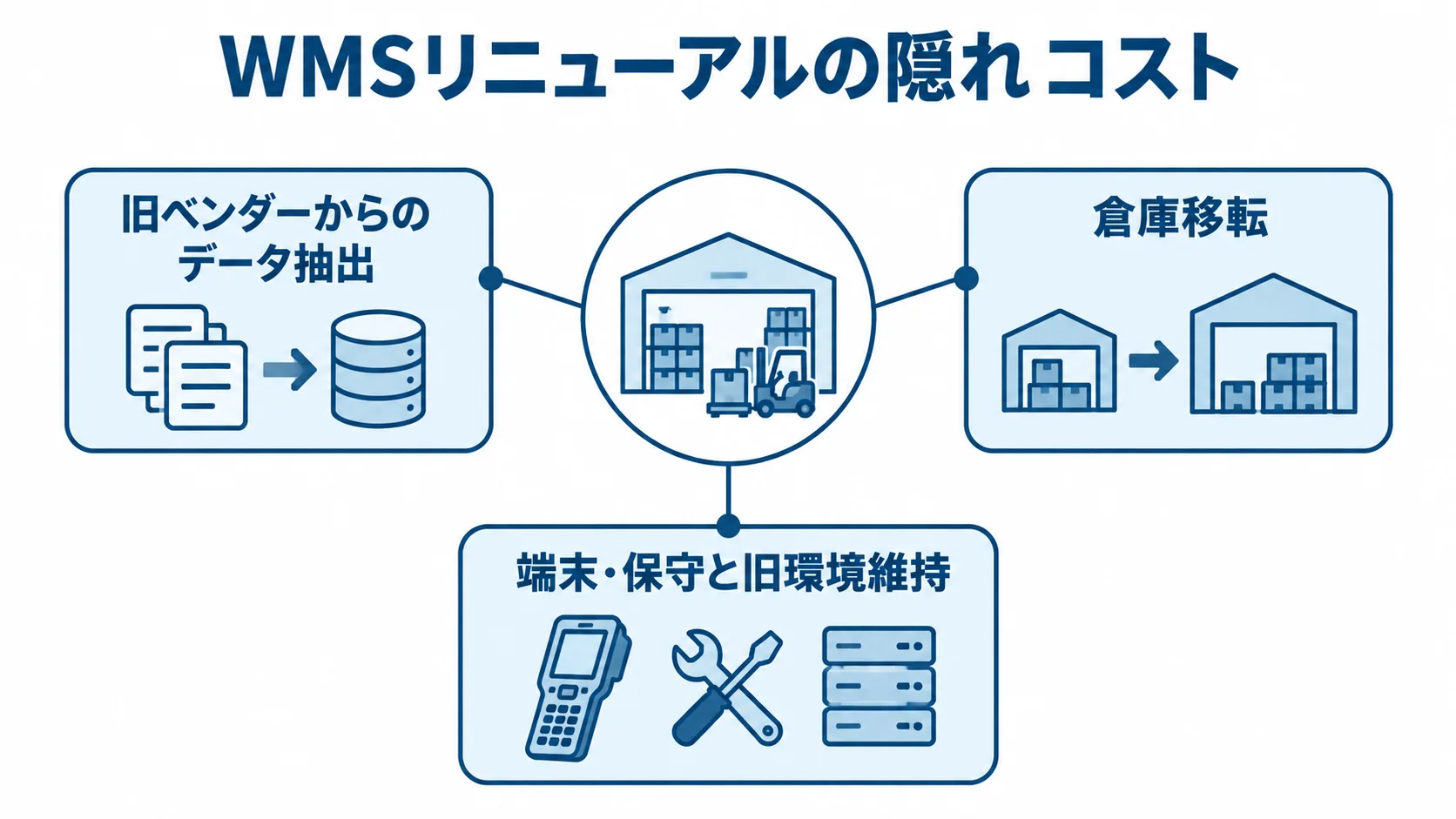

WMSのリニューアルでプロジェクトの予算を食いつぶす真犯人は、提案書の見積表には載っていない隠れコストであることが少なくありません。これらは新システムのベンダーが提示する見積もりの範囲外で発生するため、事前に存在を知っているかどうかで最終的な総額が大きく変わります。ここでは特に金額インパクトの大きい3つを取り上げます。
旧ベンダーからのデータ抽出スポット費用
最も見落とされがちなのが、旧システムからデータを取り出すための費用です。現在使っているWMSのデータベースに自社が直接アクセスする権限を持っていない契約だと、移行用のCSVを抽出してもらうたびに旧ベンダーへスポット費用を支払う必要が生じます。1回あたり数十万円という設定も珍しくありません。リニューアルでは旧データの取り出しが避けて通れないため、ここが思わぬ出費になります。
データ移行のテストやリハーサルは1回では終わらず、何度も繰り返すのが普通です。そのたびに抽出費用が積み上がり、気づけば数百万円に達していたという話も実際にあります。これを防ぐには、新システムの選定に入る前の段階で、現行契約の解約条件とデータベースへのアクセス権、撤退時のデータ引き上げ対応を必ず確認しておくことです。いわゆるExit戦略を契約レベルで握っておくことが、後の出費を大きく抑えます。
倉庫移転を伴う場合の移動手数料
WMSのリニューアルと倉庫の物理的な移転を同時に進めるケースでは、移転にまつわる費用が一気に膨らみます。旧倉庫からの出庫作業費、契約期間中に解約する場合の早期解約違約金、移転期間中の割増保管料、そして移転前後の棚卸費などが重なるためです。これらを合計すると、月額賃料の3〜6ヶ月分に相当する金額になることがあります。
さらに移転期間中は出荷が止まる時間帯が発生するため、その間のバックオーダーをどう消化するかという計画も必要になります。段階的に在庫を移していく方法を取れば出荷停止のリスクは下げられますが、その分だけ二重に拠点を維持する期間が延び、保管料が二重に発生します。倉庫移転を伴うリニューアルでは、システム費用とは別枠で移転コストを見積もっておくことが欠かせません。
端末・保守費と切り戻し用の旧環境維持費
稼働後に効いてくる隠れコストとして、ハンディ端末の更新費と年間保守費があります。先述のとおりオンプレミスやスクラッチでは年間保守が初期費用の15〜20%で固定的に発生し、端末も数年ごとの更新が必要です。これらを5年TCOに織り込まずに初期費用だけで判断すると、リニューアル後に予算が苦しくなります。
もう一つ忘れがちなのが、切り戻し(ロールバック)に備えた旧環境の維持費です。新システム稼働後すぐに旧システムや旧端末を破棄してしまうと、万が一トラブルで旧システムに戻す必要が生じたときに業務が完全停止します。新稼働後も最低3ヶ月は旧システムのライセンスと旧端末を保持しておくのが安全で、その期間の維持費もコスト計画に含めておきましょう。
費用を左右する主な変動要因

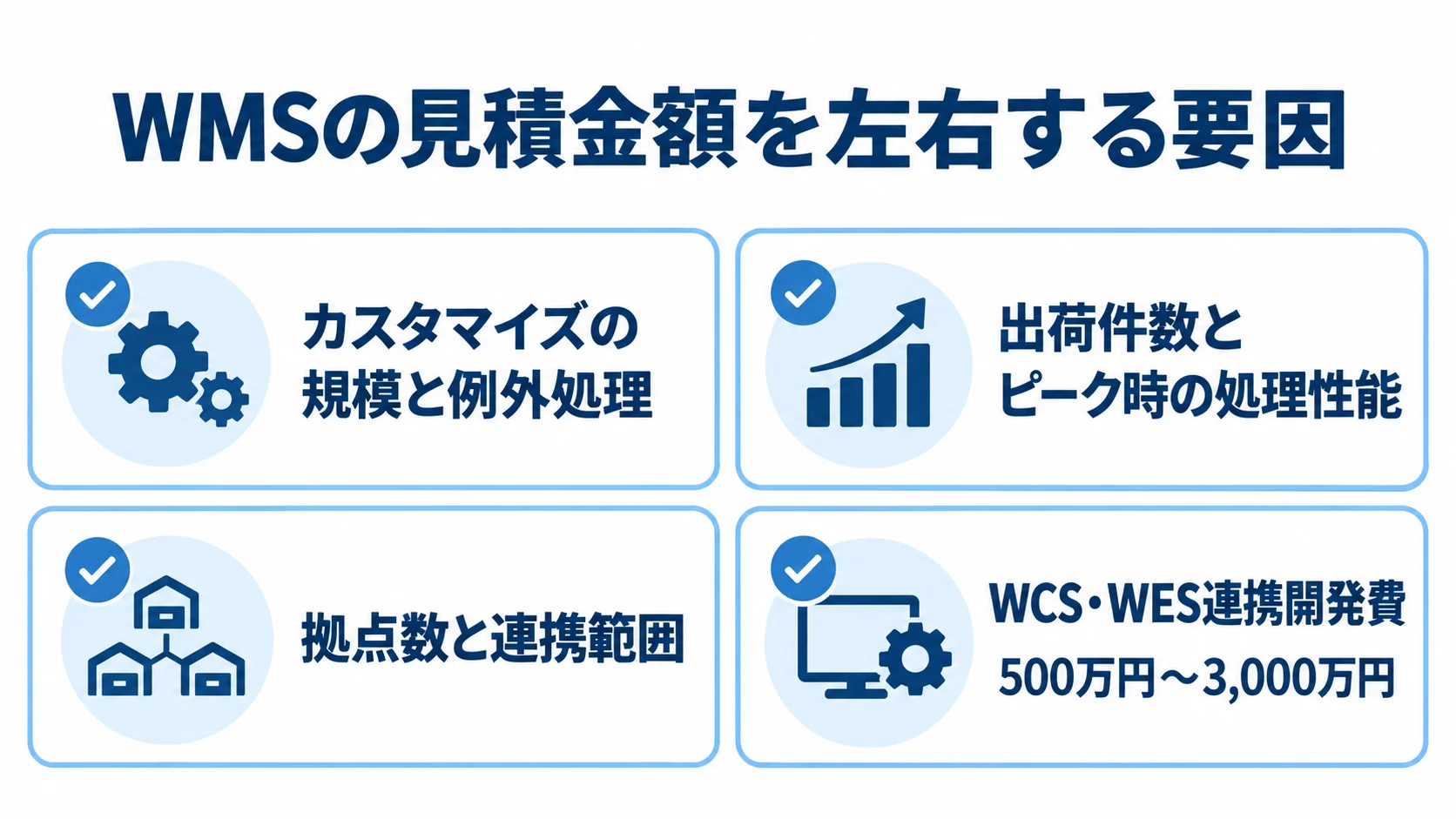

同じWMSのリニューアルでも、企業ごとに見積金額が数倍違うことはよくあります。その差を生むのが、ここで挙げる変動要因です。自社のプロジェクトがどの要因をどれだけ抱えているかを把握すれば、提示された見積もりが妥当な水準かどうかを自分で判断できるようになります。
カスタマイズの規模と例外処理の数
費用に最も大きく影響するのがカスタマイズの規模です。標準機能をそのまま使えば費用は抑えられますが、自社独自の業務フローに合わせて改修を重ねるほど工数が増え、金額が跳ね上がります。特にWMSでは、セット品のバラ返品処理や不良品の論理ステータス変更、サンプルの持ち出し管理といった「例外処理」が数多く存在し、これらをすべてシステムに作り込もうとすると費用が大きく膨らみます。
重要なのは、本当に必要なカスタマイズ(Must)と、あれば便利という程度の希望(Want)を切り分けることです。すべてを作り込むのではなく、標準機能に業務を寄せるFit to Standardの考え方を取り入れることで、費用は大きく圧縮できます。リニューアルを機に例外処理を棚卸しして優先順位をつけることが、コストコントロールの鍵を握ります。
出荷件数・拠点数とマテハン連携
処理する出荷件数の規模や、対象となる倉庫拠点の数も費用を左右します。複数拠点を一元管理する構成にする場合は、拠点ごとの設定やデータ連携が必要になり、その分だけ構築工数が増えます。EC化で出荷件数が急増している企業では、ピーク時の処理性能を担保するための設計も追加コスト要因になります。
さらに、自動倉庫やAGV・AMRといったマテハン機器との連携は、費用を大きく押し上げます。WCS・WESといった制御システムとの連携開発は、規模によって500万円から3,000万円もの追加費用が発生することがあります。複数のベンダーが介在するため、障害時の責任分界点を契約前に明確にしておかないと、トラブル対応で余計な費用と時間を取られる点にも注意が必要です。ERPやOMS、TMSとのAPI連携の数も、見積もりを構成する重要な変数になります。
見積もりを取る際のポイント

適正な費用でWMSをリニューアルするには、見積もりの取り方そのものに工夫が必要です。曖昧な依頼のまま複数社に投げても、各社が前提をバラバラに置いてしまい、比較できない見積もりが並ぶだけになります。比較可能で精度の高い見積もりを引き出すための実践的なポイントを押さえておきましょう。
要件を明確化しRFPで前提をそろえる
精度の高い見積もりを得る大前提は、自社の要件を明確にしてRFP(提案依頼書)として文書化することです。現状の業務フロー、扱う商品の特性、出荷件数、必要な連携先、譲れない要件と妥協できる要件を整理して提示すれば、各社が同じ前提で見積もりを作れます。RFPがないまま「いい感じに提案してください」と丸投げすると、ベンダーは安全側にリスクを上乗せした高めの金額を出してくるか、後から追加費用が次々と発生するかのどちらかになりがちです。
特にWMS特有の例外処理や、ERP・マテハンとの連携要件は、RFPに具体的に書き込んでおくことが重要です。これらが曖昧なままリニューアルの契約を結ぶと、要件定義の段階で「想定外の作業」として追加見積もりが発生し、当初予算を大きく超過する原因になります。
複数社比較と隠れコストの確認
見積もりは必ず複数社から取り、総額だけでなく内訳の粒度まで比較します。同じ機能でも各社で工数の見積もりが異なるため、なぜその金額になるのかを質問し、根拠を説明できるベンダーかどうかを見極めることが大切です。極端に安い見積もりは、必要な作業が抜けているか、後から追加費用で回収する前提になっている可能性を疑ってください。
そして、先に解説した隠れコストを必ず確認事項に含めます。データ移行のリハーサルは見積もりに含まれているか、年間保守費はいくらか、5年間のランニングを含めた総額はいくらになるか、切り戻し時の対応はどうなるかを、提案段階で各社に明示的に問いましょう。これらを聞くだけで、ベンダーの誠実さとリニューアル提案の精度が見えてきます。
リニューアル費用を抑えるための進め方

同じ要件を実現する場合でも、進め方を工夫すればリニューアル費用は確実に下げられます。やみくもに安いベンダーを探すのではなく、コスト構造そのものを変える発想が効果的です。ここでは費用対効果を高める2つのアプローチを紹介します。
Fit to Standardでカスタマイズを最小化する
費用圧縮の王道は、カスタマイズを最小限に抑えるFit to Standardの徹底です。現行業務をそのまま新システムに移そうとすると、長年の慣習で生まれた非効率な手順までも作り込むことになり、費用も保守負荷も増えていきます。むしろリニューアルを機に業務フローを標準機能に合わせて見直すことで、開発費を抑えつつ業務そのものも効率化できます。
ただし、すべてを標準に寄せればよいわけではありません。自社の競争力の源泉になっている業務や、どうしても譲れない例外処理は残す必要があります。標準に合わせる部分とカスタマイズする部分の線引きを、現場と経営の両視点で丁寧に行うことが、コストと業務品質を両立させる分かれ目になります。
AI駆動開発で工期とコストを圧縮する
近年注目されているのが、AI駆動開発を活用したコスト圧縮です。設計や実装の工程にAIを取り入れることで、従来は人手で時間をかけていた作業を効率化し、工期とコストを30〜70%削減できる事例が出てきています。これにより、これまで予算的に手が届かなかったスクラッチでのリニューアルが、パッケージ並みの費用で実現できる可能性が広がりました。
自社の例外処理や独自の在庫管理ルールを100%反映したシステムを、現実的な予算で持てるようになるのは大きな転換です。標準パッケージに無理に業務を合わせて現場が疲弊するのでもなく、青天井のスクラッチ費用に苦しむのでもない、第三の選択肢として検討する価値があります。コンサルティングから開発まで一気通貫で支援できるパートナーと組めば、要件整理から移行・定着までを通して費用対効果を最大化しやすくなります。
まとめ

WMSのリニューアル費用は、クラウド型なら初期数十万円から、パッケージ型なら500万円から3,000万円、スクラッチなら2,000万円以上というのが提供形態別の相場です。しかし、最終的な総額を決めるのは初期費用だけではありません。年間保守費やランニングコストを含めた5年TCOで比較すること、そして旧ベンダーのデータ抽出費や倉庫移転手数料、切り戻し用の旧環境維持費といった隠れコストを事前に織り込むことが、予算超過を防ぐ決め手になります。
適正な費用でリニューアルを成功させるには、要件をRFPとして明確化し、複数社から内訳まで比較できる見積もりを取ること、そしてFit to StandardやAI駆動開発でコスト構造そのものを最適化する視点が欠かせません。本記事で示した相場感とチェックポイントを手元に置きながら、自社にとって本当に費用対効果の高いWMSのリニューアルを進めていただければと思います。
▼全体ガイドの記事
・WMSのリニューアルの完全ガイド
株式会社riplaでは、IT事業会社出身のプロフェッショナルが「Impact-Driven型支援」を通じて、プロダクトやシステムの納品・提供を目的とせず、お客様と同じ目線で、事業成果の達成をゴールとして、高品質なDX/開発支援をいたします。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。IT事業会社出身のプロフェッショナルが集う株式会社riplaにおいて、「Impact-Driven型支援」を掲げ、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の実現に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
