WMS刷新は、老朽化や業務の変化に合わせて倉庫管理システムを作り直す取り組みです。判断基準を定めたうえで、要件定義から本番稼働まで段階を追って進めると、在庫精度や省人化といった課題の解決に役立ちます。
▼関連記事一覧
・WMS刷新の進め方
・WMS刷新でおすすめの開発会社6選と選び方
・WMS刷新の見積相場・費用
・WMS刷新の発注・外注・委託方法
レガシーシステム刷新の種類・工程・費用・会社選定までの全体像については、無料ホワイトペーパー「レガシーシステム刷新の完全ガイドブック」で詳しく解説しています。
WMS刷新(倉庫管理システムのモダナイゼーション)の概要

WMS刷新とは、老朽化した倉庫管理システムを新しい仕組みに作り替え、業務の変化に対応できる状態へ近代化する取り組みです。
手法にはリビルド(リライト)、マイグレーション(リホスト)、クラウド移行があり、目的や予算に応じて選びます。
刷新では、業務の変化に対応できる状態を作るだけでなく、入出庫の精度向上や省人化、周辺システムとのリアルタイム連携といった経営課題の解決も目指します。
刷新すべきサインと判断基準

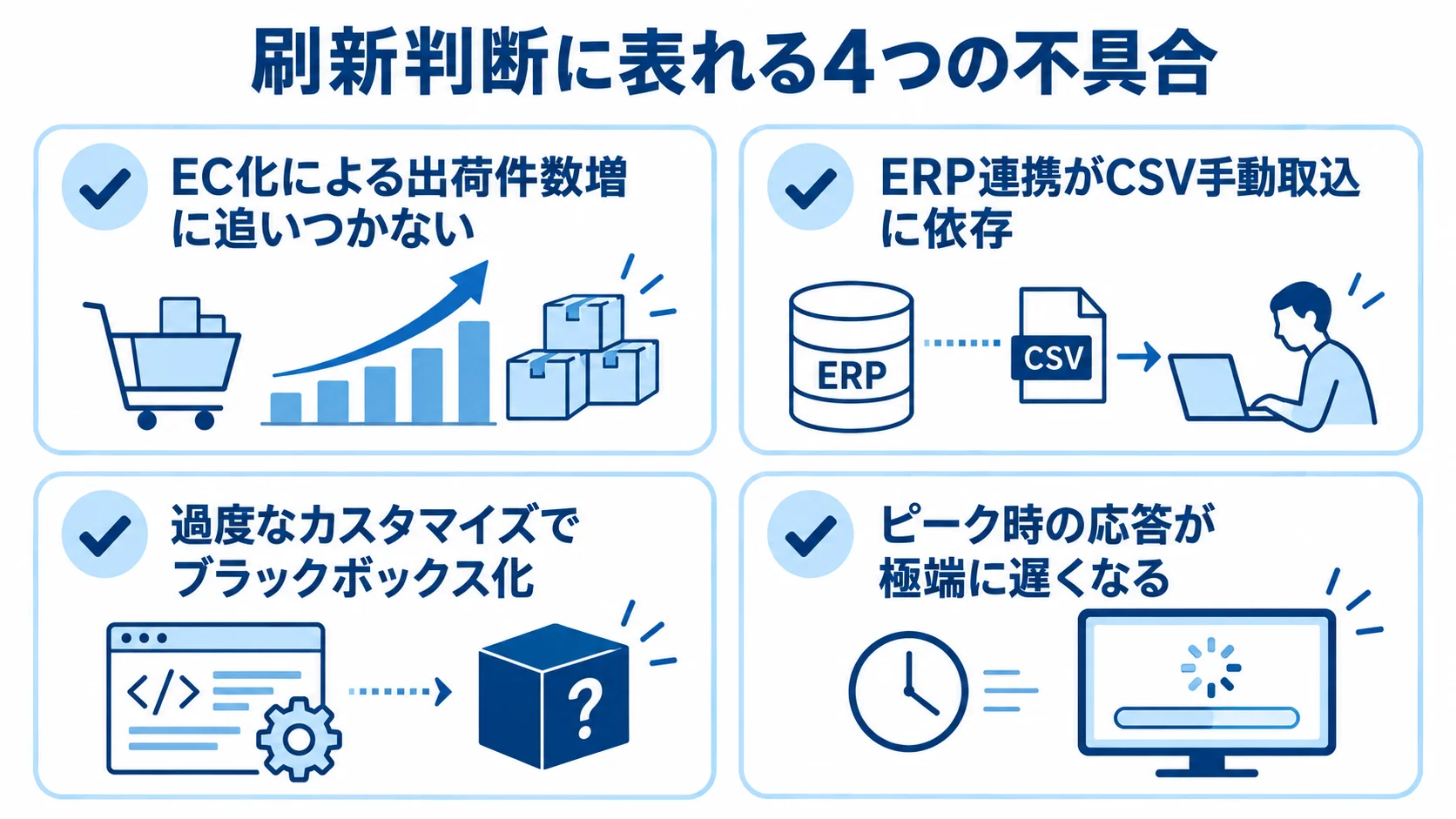

刷新を判断する際は、まず老朽化やサポート終了(EOL/EOSL)の状況を確かめます。そのうえで、現場の業務に4つの不具合が出ていないかを見ます。
- 処理能力:EC化による出荷件数増に追いつかない
- 連携作業:ERP連携がCSV手動取込に依存し、二重入力や転記ミスが続く
- 属人化:過度なカスタマイズでブラックボックス化し、現場担当者しか操作を理解していない
- 応答速度:処理が重く、ピーク時の応答が極端に遅くなる
こうした症状が一時的ではなく続いているかを見極めます。なお、複数の症状が重なっている場合は、改修で延命するより、刷新で総コストを抑えられるケースが多くあります。
刷新手法の選択肢
刷新手法は、期間や初期費用、業務への適合度を踏まえて選びます。
- クラウド型(SaaS):短期間・低初期費用で始めたい場合に検討しやすい手法です。
- パッケージ型(オンプレ)・フルスクラッチ型:自社業務との適合を重視する場合に検討したい手法です。
- AI駆動開発:工期・コストを30〜70%圧縮できるケースがあり、スクラッチ並みの自由度を目指せます。
アパレルの色サイズ管理や食品の賞味期限・温度帯管理のように業種特有の要件が強い場合は、汎用型と業種特化型のどちらが合うかも比べます。まず出荷特性とコストの許容度を整理しておき、そのうえで複数の手法を比べることが、刷新を成功させる出発点です。
WMS刷新の進め方(全体ステップ)

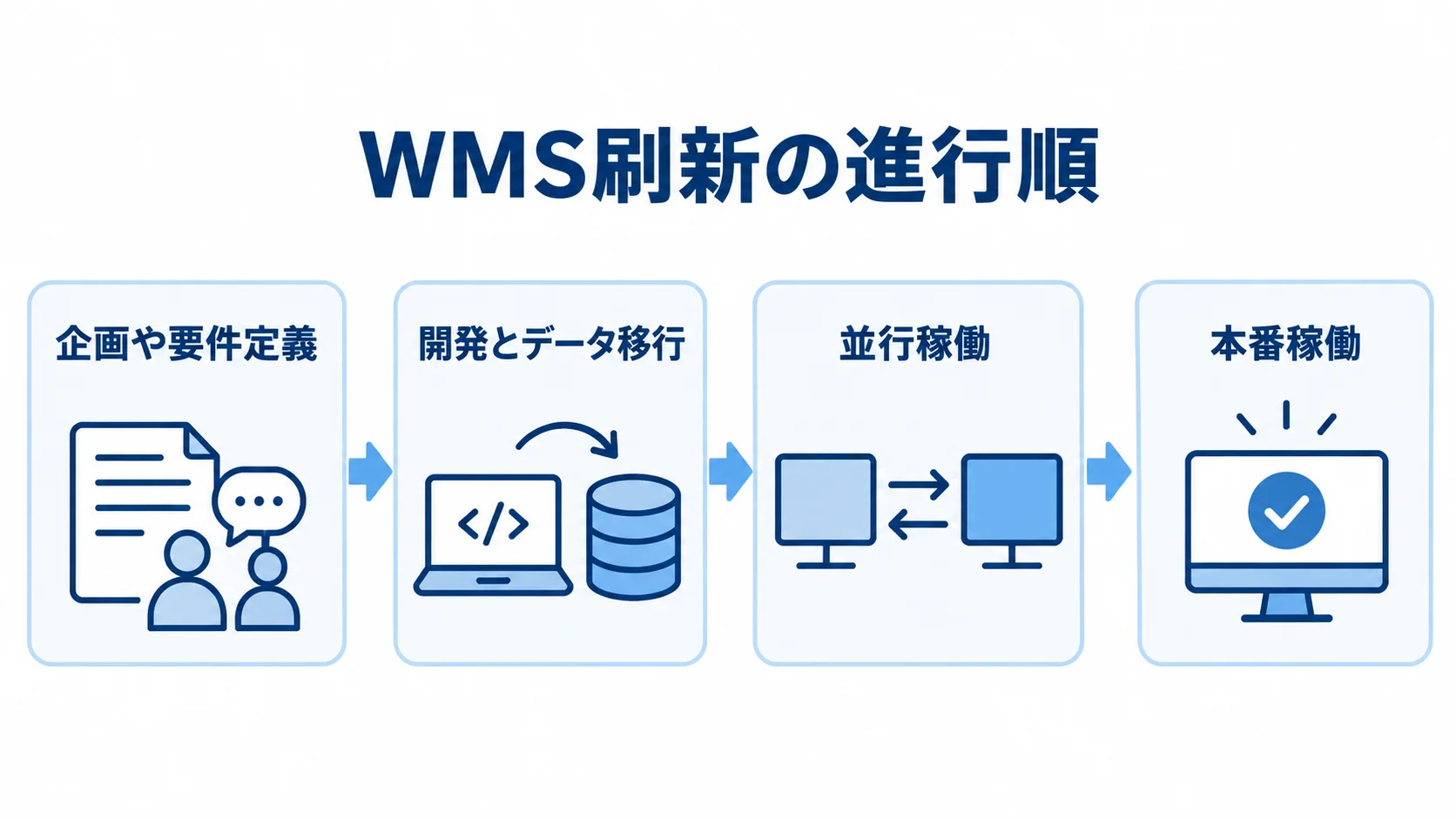

WMS刷新は、企画や要件定義から始まり、開発とデータ移行を経て、並行稼働、本番稼働へと段階を追って進みます。
期間は提供形態によって変わり、SaaSは数ヶ月、パッケージやスクラッチは半年から1年以上かかるのが一般的です。
要件定義・企画フェーズ
企画では、発注側が現状業務(As-Is)を洗い出し、あるべき姿(To-Be)と、在庫精度や誤出荷率などのKPIを決めます。とくに現場の例外処理を漏れなく聞き取れるかどうかは、後工程の在庫差異リスクを大きく左右します。
要件が固まったら、発注側がRFP(提案依頼書)を作成し、ベンダー選定へ進みます。
データ移行と並行稼働フェーズ
WMS刷新の失敗の約7割はデータに起因するといわれます。そのため、移行では、マスタの名寄せから切替条件の設定までを順に押さえておきます。
- 過去12ヶ月に入出荷実績がないマスタや休止ロケーションを捨て、名寄せする
- 移行中に動く在庫の「時点整合性」を設計する
- 本番切替前に並行稼働し、新システムのみから指示書を出す。一本化しないと誤出荷が連発します。
- 終了条件(Exit Criteria)を定め、切替を閑散期に設定する
終了条件は、たとえば「エラー率0.5%未満」や「API連携が4週間安定」のように、判断できる形で決めておきます。
各フェーズの詳しい手順は、WMS刷新の進め方で確認できます。
WMS刷新の開発会社・パートナーの選び方
WMS刷新のパートナーは、機能の比較だけでなく、物流ノウハウと実装力を見極めて選びます。提案書だけでは各社の実力を見分けにくいため、選定基準を先に整理しておきます。
物流ノウハウと開発力の見抜き方
まず、同規模・同業種の倉庫への導入実績があるか、例外処理やデータ移行への理解があるかを確かめます。さらに、提案側が自社の出荷特性に踏み込んだ質問をしてくるか、在庫の時点整合性に具体策があるかも、判断材料になります。
連携実績と撤退対応の確認ポイント
連携実績と撤退対応は、乗換えや障害時に備えて確かめておきます。
- システム連携:ERP・OMS・TMSとのAPI/EDI、自動倉庫・AGV・AMR等のWCS/WES連携実績
- 障害時の責任:複数ベンダー間の責任分界点を事前に合意できるか
- 撤退対応:乗換時にデータを引き上げられるかを見て、長期リスクを抑える
▶ 詳細はこちら:WMS刷新でおすすめの開発会社6選と選び方
WMS刷新の費用相場

WMS刷新の費用は提供形態によって異なるため、初期費用だけでなく、数年単位の運用費も含めて比べます。
形態別の費用目安
SaaS型は初期費用を抑えやすい一方で、出荷件数に応じた従量課金が積み上がります。パッケージ型やスクラッチ型は、初期構築費が大きいものの、月額費用は安定する傾向があります。費用は、カスタマイズ規模や出荷件数のほか、連携システム数や拠点数によっても変わります。
隠れコストと5年TCOの考え方
「初期費用無料」のSaaSでも、5〜7年のTCO(総保有コスト)で比べると、オンプレ型より高くなる場合があります。そのため、見積もりを比べる際は、金額例と隠れコストも並べて見る必要があります。具体的には、5年の比較に加えて、データ抽出や端末、保守、移転の費用を見ます。

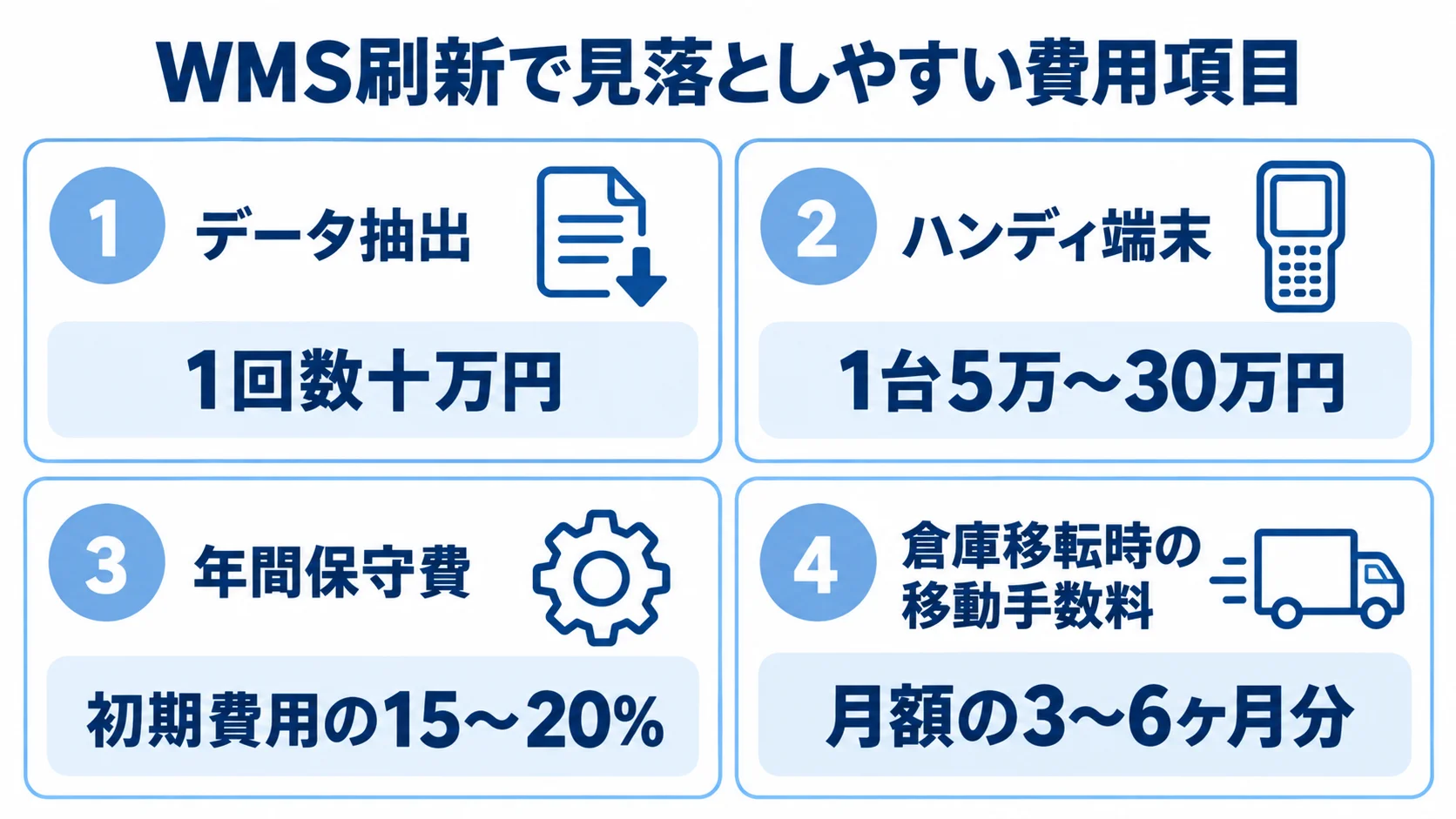

- 5年の比較:初期0円+月20万円なら5年で1,200万円、初期100万円+月10万円なら5年で700万円となり、後者が安い
- データ抽出:旧ベンダーへの依頼は1回数十万円
- ハンディ端末:1台5万〜30万円
- 年間保守費:初期費用の15〜20%
- 倉庫移転時の移動手数料:月額の3〜6ヶ月分
これらの隠れコストも見積もりに含めます。費用の内訳は、WMS刷新の見積相場・費用で詳しく解説しています。
▶ 詳細はこちら:WMS刷新の見積相場・費用
WMS刷新の発注・外注方法
外注では丸投げを避けるため、自社で整理する部分と外注先に任せる部分を、はっきり分けておきます。
発注前の準備が不十分なままだと、追加費用や認識のずれが膨らんでしまいます。
外注前の整理事項
まず発注側は、業務要件を「必須(Must)」と「希望」に分け、現状の業務フローと例外処理を文書にまとめます。これらを盛り込んだRFPがあれば、各社の提案を同じ条件で比べられるため、丸投げによる失敗も防ぎやすくなります。
自社特有の要件を標準機能にどこまで合わせるか(Fit to Standard)も、発注側がこの段階で決めておきます。
契約・撤退で確認すべき条項
契約時は、データや移行時の役割分担に関わる条項を確かめます。
- 旧システム:DBアクセス権が自社にあるか
- 解約・データ抽出:解約条件とデータ引き上げ費用
- 移行・切戻し:UATシナリオ、データ移行、ロールバックの責任分担
この条件を確かめておかないと、移行テストのたびに旧ベンダーへスポット費用を払い続ける場合があります。発注や外注の進め方は、WMS刷新の発注・外注・委託方法で詳しく扱っています。
▶ 詳細はこちら:WMS刷新の発注・外注・委託方法
WMS刷新で失敗しないためのポイント
WMSには固有の落とし穴があるため、事前に理解しておくかどうかで、稼働後の在庫精度や現場の混乱が大きく変わります。
在庫差異と例外処理のメカニズム
WMSを導入しただけでは、在庫が合うとは限りません。在庫差異につながる例外処理には、現場で次のような例があります。
- セット・バラの単位違い:2個1セットの商品が1個だけ返品される
- ゴースト在庫:破損品を隔離しても論理ステータスを変えず、引当に回る
- 無記録の持ち出し:サンプル品を記録せずに持ち出す
在庫精度は、要件定義の段階で例外処理をシステムに組み込めるかどうかで決まります。
切替タイミングとロールバック判断
切替では、工数や現場への影響、切戻しへの備えを、あらかじめ決めておく必要があります。
- 切替時期:並行稼働の二重入力で工数が1.5〜2倍になるため、閑散期に設定する
- ロールバック判断:エラー率・棚卸差異率の基準値と、切戻しを決める人や時期を定める
- 切戻しの備え:稼働後も最低3ヶ月は旧システムと旧ハンディ端末を保持する
逆に、繁忙期に切り替えると、現場が混乱するリスクが高まります。
WMS刷新の手法と選択肢の全体像
WMS刷新の技術的な手法は複数あります。
現行システムをどこまで作り替え、既存資産をどれだけ活用するかによって、費用や期間、リスクが変わります。
主要な刷新アプローチの違い
代表的な刷新アプローチは、次のように整理できます。
- リビルド(リライト):現行機能を新しい技術基盤で作り直す
- マイグレーション(リホスト):既存システムをほぼそのまま新環境へ移す
- クラウド移行:オンプレミスからクラウド基盤へ載せ替える
リビルドは自由度が高い一方で、費用と期間がかかります。マイグレーションは短期間で済みますが、根本的な課題が残りやすい点に注意が必要です。手法を選ぶ際は、課題が基盤の老朽化にあるのか、業務との不適合にあるのかを見極めることが先決です。
AI駆動開発という新しい選択肢
従来のスクラッチ開発は自由度が高いものの、工期とコストが課題でした。一方、AI活用によって工期・コストを30〜70%圧縮できるケースがあります。
- 予算と適合度:パッケージ並みの予算で自社業務に100%フィットする可能性があります。
- 選択肢:「パッケージかスクラッチか」という二項対立が崩れ、幅が広がっています。
手法の比較では、この新しいアプローチも候補に加えておくとよいでしょう。
まとめ
WMS刷新は、データ移行や現場業務、周辺連携まで関わる全社的なプロジェクトです。そのため、判断基準と進め方を押さえたうえで、パートナー選びや費用、発注、WMS特有の注意点まで含めて計画します。
刷新を成功させるためのチェックリスト
刷新に入る前には、次の準備と判断ができているかを、現状の把握から契約、切替までの5項目で確認しておきます。
- 老朽化・属人化・処理限界などのサインを定量的に把握する
- 現場の例外処理を漏れなく文書化する
- 5年TCOと隠れコストを含めて費用を試算する
- 旧DBのアクセス権や解約条件を契約前に確認する
- 並行稼働の終了条件と閑散期の切替時期を決める
次に読むべき記事
いまの検討段階に応じて、工程、会社、費用、発注・外注の4テーマから選んで読みます。
- 工程:刷新の進め方を具体的に知りたいとき
- 会社:パートナー選定に進むとき
- 費用:予算化に取りかかるとき
- 発注・外注:外注の準備を始めるとき
各テーマを深掘りしておくと、刷新を成功させる確度を高められます。
▼関連記事一覧
・WMS刷新の進め方
・WMS刷新でおすすめの開発会社6選と選び方
・WMS刷新の見積相場・費用
・WMS刷新の発注・外注・委託方法
▼開発を相談する前に読みたい無料ホワイトペーパー
・レガシーシステム刷新の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
