WMS改修の完全ガイド

WMS改修は、現状の課題と倉庫業務の要件、移行条件を整理して進めることで、在庫精度と現場の運用を守ることにつながります。

改修の範囲や時期の判断から、進め方、開発会社の選び方、費用、発注、失敗を防ぐ要点まで、順に見ていきます。

▼関連記事一覧
・WMS改修の進め方
・WMS改修でおすすめの開発会社6選と選び方
・WMS改修の見積相場・費用
・WMS改修の発注・外注・委託方法

WMS改修(モダナイゼーション)の全体像

WMS改修は、既存の倉庫管理システムを現在の業務要件や技術環境に合わせて作り変える取り組みです。その範囲は、機能の一部追加から全面的な作り直しまで含み、モダナイゼーション(最新化)と呼ぶこともあります。

改修・刷新・移行・リプレイスの違い

WMS改修まわりの用語は、対象となる作業の範囲がそれぞれ異なります。発注時にどの作業を頼むのかを言葉で揃えておかないと、認識にずれが生じます。

  • 改修:既存システムに機能を追加したり、修正したりします。
  • 刷新・リプレイス:既存のシステムを新しい仕組みに置き換えることです。
  • 移行:データや業務を新しい環境へ移す工程です。
  • 関連手法:クラウド移行、リアーキテクチャ、リビルドも広義のモダナイゼーションに含まれます。

用語の違いよりも、自社の課題に対してどこまで手を入れるかを見極めることが先決です。たとえば、軽微な機能不足なら部分改修で済む場合があります。一方で、過度なカスタマイズで属人化したシステムは、刷新のほうが結果的にコストを抑えられることもあります。

改修が求められる物流現場の背景

物流現場を取り巻く環境が変わり、WMS改修へのニーズが高まっています。

  • 出荷量と付帯作業:EC化で出荷件数が1日あたり数倍になり、ギフト包装やセット組みも増えています。
  • 管理項目:アパレルの色・サイズや食品の賞味期限・温度帯が複雑になっています。
  • システム連携:ERPや受注管理とのCSV手動連携は、二重入力や転記ミスを招きます。

このため、こうした変化を現場の手作業で補い続けているなら、改修を検討するサインです。

WMS改修に踏み切るべき判断基準とタイミング

WMS改修を検討するきっかけとして、サポート終了、処理性能の低下、知識の属人化、資料不足をカードで示した図
複数の状態が重なると、検討開始の判断材料になります。

投資額の大きいWMS改修は、いつ実施するかの見極めが投資対効果を左右します。判断が遅れると、現場の疲弊や機会損失が膨らんでいきます。

繁忙期に急いで切り替えると、現場が混乱しかねません。

改修に踏み切る限界のサインと、安全に進められる時期の両方を見ておく必要があります。

老朽化・EOSL・属人化という限界のサイン

改修を検討するきっかけは、次のような状態に表れます。

  • サポート終了:ソフトやハードのEOL/EOSLを過ぎると、セキュリティパッチが提供されないことがあります。
  • 処理性能の低下:出荷件数が増えるのに対して、システムのレスポンスが追いつかなくなります。
  • 知識の属人化:操作やカスタマイズを、特定の担当者しか理解していない状態です。
  • 資料不足:改修のたびに当時の開発者を探す状態は、ブラックボックス化の末期です。

とくにサポートが切れたシステムを使い続けると、情報漏えいやシステム停止のリスクにつながります。そのため、複数のサインが同時に出ているなら、改修の検討を始める時期です。

閑散期の切り替えと繁忙期切替の危険性

本番切り替えの時期は見落とされがちです。発注側は、現場の負荷と立て直しの余地を踏まえて決めます。

  • 並行稼働の負荷:二重入力で現場工数が1.5〜2倍に膨らみます。
  • 切り替え時期:並行稼働やカットオーバーは必ず閑散期に設定します。
  • 準備期間:意思決定から逆算し、半年〜1年前から計画します。

そこで、年末商戦やセール期、決算期前後は避け、現場に余力がある時期に切り替えます。出荷が集中する時期は誤出荷や遅延が増えるおそれがあります。なお、閑散期であればトラブル発生時に立て直す余地も残せます。

ポイント

改修を始めるかどうかは、老朽化やサポート終了、属人化のサインが複数同時に出ているかで判断するとよいでしょう。切り替え時期は、トラブル時に立て直せる余力が残るかを基準に決めます。

WMS改修の進め方|全体ステップ

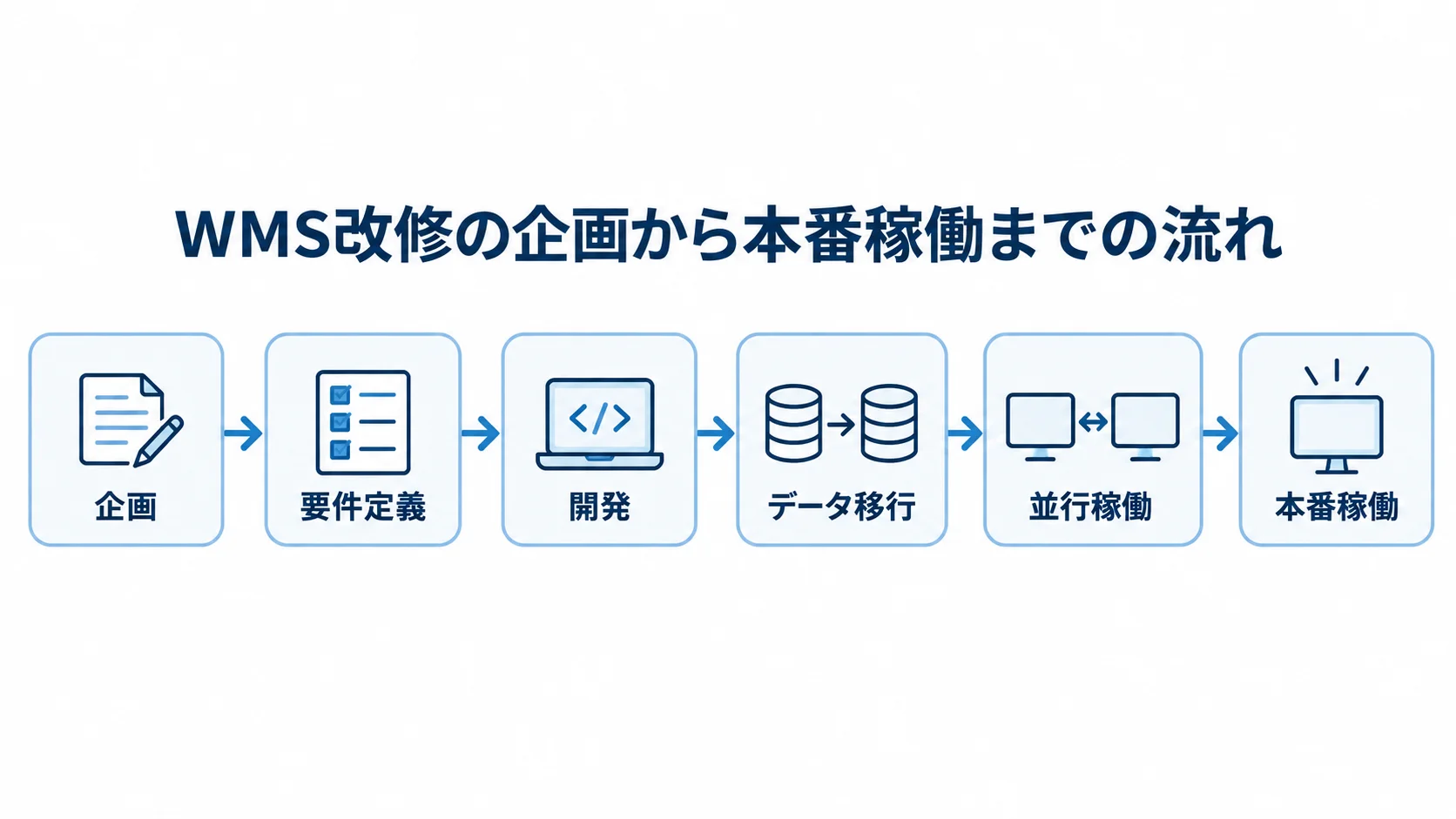

WMS改修が企画、要件定義、開発、データ移行、並行稼働、本番稼働の順に進む流れ図
本番稼働の前にデータ移行と並行稼働を挟みます。

WMS改修は、企画、要件定義、開発、データ移行、並行稼働、本番稼働の順に進みます。

各段階で何を押さえるかを知っておけば、ベンダーとの議論が噛み合い、抜け漏れも防げます。

As-Is/To-Be分析とKPI設定

発注側と開発会社が、まず現状の業務(As-Is)を一覧にし、あるべき姿(To-Be)を定めます。

  • 業務の流れ:入庫、格納、ピッキング、出荷、棚卸の順にたどり、手作業やボトルネックを洗い出します。
  • 例外処理の確認:現場独自の対応も聞き取っておくと、後の在庫差異を防げます。
  • KPIの設定:在庫精度99.5%以上、誤出荷率0.1%未満などを目標に据えます。
  • 作業時間の目標:ピッキング1件あたりの時間を、何割減らすかを決めます。

具体的な目標があれば、投資の妥当性を経営層に説明しやすくなります。

稼働後の効果も検証できます。

要件定義からデータ移行・並行稼働・稼働まで

移行失敗の7割はデータに起因すると言われます。そのため、マスターデータの整備(クレンジング)が成否を分けます。

  1. To-Beを固めたうえで、RFP(提案依頼書)を作り、ベンダーを選びます。
  2. 要件定義を行ったあと、設計・開発に進みます。
  3. マスターデータを整えたうえで、在庫残高の時点を揃えて移行します。
  4. 新旧システムを並行稼働させ、実運用に耐えられるかを確かめます。
  5. 終了条件を満たし、問題がなければ本番稼働に切り替えます。

終了条件が曖昧なままだと、現場は二重入力の負担を抱え続けることになります。手順と注意点は、関連記事で詳しく解説しています。

▶ 詳細はこちら:WMS改修の進め方

ポイント

移行の成否は、データの整備と終了条件の設定で大きく変わります。終了条件を満たしていない段階で本番へ進まないよう、基準を文書で先に決めておくと安全です。

WMS改修の開発会社の選び方|選定基準

改修の成否は、パートナーとなる開発会社の力量に左右されます。発注側は、物流業務を理解し、移行まで完遂できる会社かを見極める必要があります。

物流ノウハウと開発力の見抜き方

発注側は、WMSの開発会社を物流の知識と技術課題への対応力の両面から確かめます。

  • 倉庫業務の理解:入出庫、ロケーション管理、棚卸などを把握しています。
  • 近い導入実績:同業種や近い出荷規模での導入・改修経験があります。
  • 例外への質問:自社の例外処理について、的確な質問が返ってきます。
  • 技術課題の解決:過去の課題と解決方法を具体的に説明できます。

さらに、要件が変わったときの対応方針や保守体制、文書の整備状況も聞いておくと、リリース後も付き合える相手かを見極められます。

マテハン連携実績とプロジェクト管理体制の確認

自動倉庫などを導入済みの場合や、将来導入を検討している場合は、連携実績を確かめます。

  • 連携実績:自動倉庫、AGV・AMR、自動仕分け機との組み合わせで導入した例の有無です。
  • 対象システム:WCS(倉庫制御システム)やWES(倉庫運用管理システム)との実績を見ます。
  • 責任分担:複数ベンダーが関わる場合は、障害対応の範囲を契約前に詰めておきます。
  • 管理体制:専任PMの有無、進捗や課題の共有頻度と形式、トラブル時の連絡経路を確かめます。

マテハン連携は500万〜3,000万円規模の追加開発になることもあります。規模が大きくなるため、管理体制の明確さが重要になります。会社の比較観点は、関連記事で詳しく紹介しています。

▶ 詳細はこちら:WMS改修でおすすめの開発会社6選と選び方

ポイント

最初の絞り込みは、同業種や近い出荷規模の導入経験を基準にするのが目安です。管理体制の確かさは、そのあとの比較で見ます。

WMS改修の費用相場

WMS改修の費用は、提供形態、改修範囲、連携するシステム数によって変わります。相場を知っておくと、予算の策定や見積もりの判断に役立ちます。

提供形態別の費用目安

提供形態によって、初期費用や課金の仕組み、カスタマイズのしやすさが異なります。

  • クラウド型(SaaS):初期費用を抑えやすく、月額利用料が中心です。
  • パッケージ型(オンプレミス):初期費用がかかりますが、カスタマイズしやすい形態です。
  • フルスクラッチ型:要件に100%合わせられる反面、費用と期間が最もかかります。

SaaSは、出荷件数やユーザー数に応じた従量課金が積み上がっていきます。導入期間は数ヶ月が目安です。一方で、パッケージやスクラッチは、導入に半年から1年以上かかることが多くなります。

近年は、AI駆動開発で工期やコストを30〜70%圧縮できるケースもあり、従来の二択を見直す動きも出ています。

5年TCOと見積もりに出ない隠れコスト

費用を比べるときは、初期費用だけでなく、5年程度のTCO(総保有コスト)で見ます。

  • 5年TCO:初期0円・月額20万円のSaaSは5年で1,200万円、初期100万円・月額10万円のオンプレは5年で700万円です。
  • 端末費:ハンディ端末は1台あたり5万〜30万円で、人数分が必要です。
  • 年間保守費:オンプレやスクラッチでは初期構築費の15〜20%が毎年発生します。
  • 移行費:旧DBに自社がアクセスできない契約では、移行テストのたびに旧ベンダーへ1回数十万円の費用を払うこともあります。

初期費用だけで比べると、中長期の費用が逆転することがあります。とくに「初期費用無料」という点だけで選ぶと、総額が割高になりかねません。費用の詳しい内訳と変動要因は、関連記事で確認できます。

▶ 詳細はこちら:WMS改修の見積相場・費用

ポイント

候補を比べるときは、初期費用の安さだけで判断せず、5年程度のTCOに並べ直してから決めるのが目安です。

WMS改修の発注・外注方法

外部委託の成否は、発注前の準備と契約条件の確認で決まります。要件が曖昧なまま任せると、発注側と受託側の認識がずれてしまいます。

そのずれは、追加費用やスケジュールの遅れにつながります。そこで、依頼内容と責任範囲を発注前に整理しておきます。

発注先の種類と要件の切り分け

発注先と要件は、標準機能で足りるか、独自の要件が必要かを起点に切り分けます。

  • 発注先:WMSパッケージベンダー、システムインテグレーター、受託開発会社などがあります。
  • 要件整理:必須の「Must要件」と、あれば望ましい「希望要件」に分けます。
  • 標準機能との適合:Fit to Standardで業務を合わせる範囲を検討します。
  • 独自開発:競争力に直結する部分に絞って作り込みます。

この線引きを発注前に社内で合意しておけば、過剰なカスタマイズを避けられ、費用も抑えられます。

契約・撤退で確認すべき条項

発注側は、契約開始後の運用と、将来システムから離れる際の条件を、発注の時点で確かめておきます。

  • 撤退条件:解約条件、データの引き上げ方法、アクセス権の所在を押さえます。
  • 移行・テスト:データ移行とUAT(受入テスト)のシナリオ作成を、誰が担当するかを決めます。
  • 障害対応:ロールバック時に、自社とベンダーのどちらがどこまで担うかを定めます。

旧システムのDBに直接アクセスできない契約では、移行データを抽出するたびに、高額なスポット費用が発生します。

役割が曖昧だと、障害時に責任を押し付け合うことになり、復旧が遅れます。なお、RFPや条項の例は、関連記事で紹介しています。

▶ 詳細はこちら:WMS改修の発注・外注・委託方法

WMS改修で失敗しないためのポイント

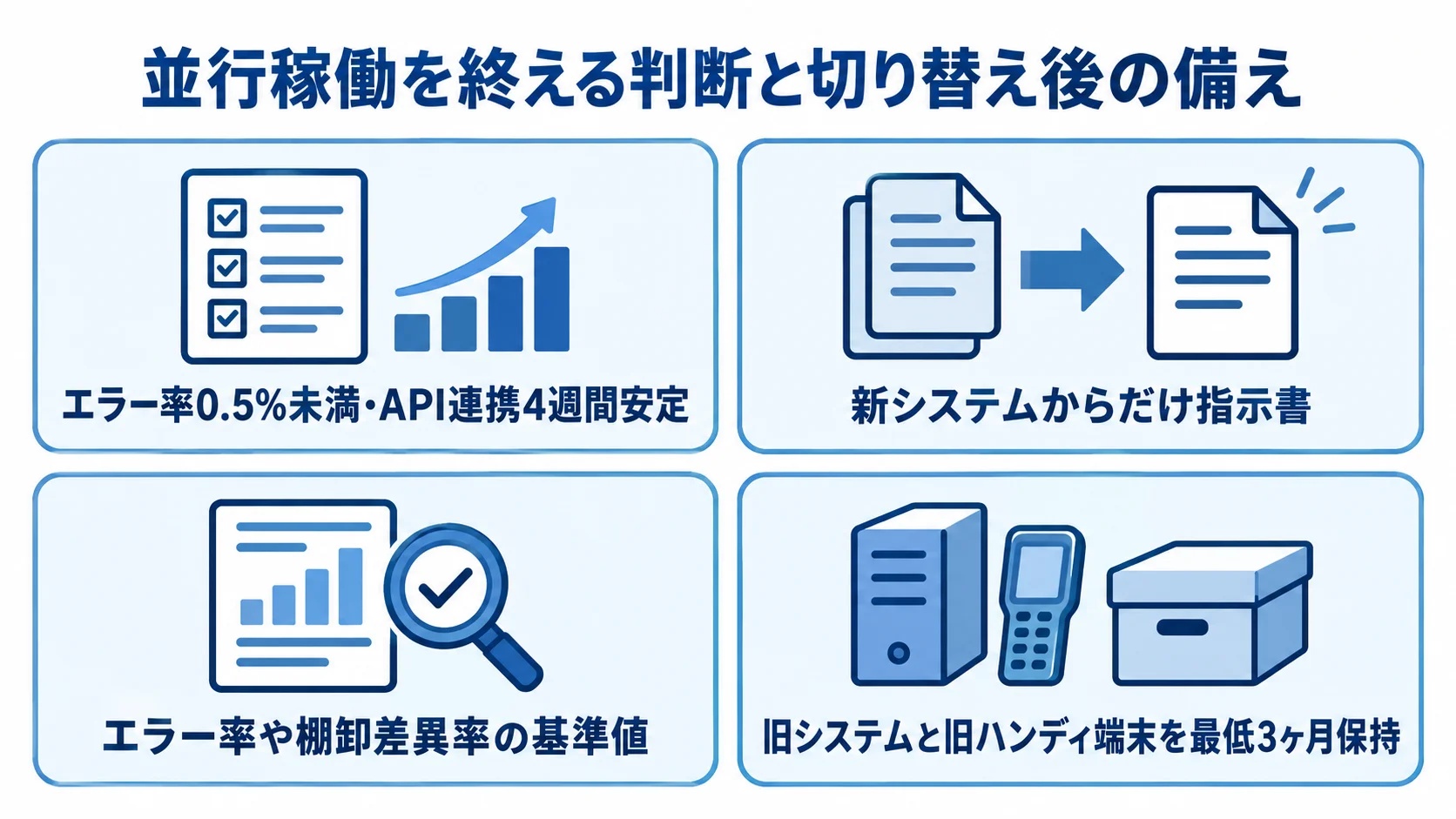

並行稼働の終了条件、指示書の系統、ロールバック基準、旧環境の保持を4枚のカードで整理した図
終了条件を満たしてから旧システムを止める流れが読み取れます。

WMS改修には、汎用的なシステム刷新とは違う落とし穴があります。在庫精度と現場の運用を守るには、こうした落とし穴への備えが欠かせません。

在庫の時点整合性と例外処理が生むゴースト在庫

WMS改修で最も多いトラブルは在庫差異です。そのため、移行中の在庫と現場の例外の扱いを、早い段階で決めておくことが大切です。

  • 移行時点:抽出から投入までに在庫は動くため、同じ時点の在庫として揃えます。
  • 移行方式:一括切り替えか差分反映かを、現場を止められる時間で判断します。
  • 返品単位:2個1セットの商品が1個だけ返品されると、管理単位にずれが生じます。
  • 破損品・持ち出し:破損品を物理的に隔離しても、状態未更新ならゴースト在庫になります。記録なしのサンプル持ち出しも差異を生みます。

在庫を合わせるには、現場の例外を要件定義の段階で洗い出し、システムに組み込んでおく必要があります。

並行稼働のExit Criteriaとロールバック判断基準

発注側と開発会社で、並行稼働を終える条件と、問題が起きたときの判断手順を事前に定めておきます。

  • 終了条件:エラー率0.5%未満や、ERPやOMSとのAPI連携が4週間安定することを基準に据えます。
  • 指示系統:新旧両方から指示書を出す二重化は、誤出荷を連発させる最大の事故要因です。
  • ロールバック:エラー率や棚卸差異率の基準値と、判断する担当者を文書で定めます。
  • 旧環境の保持:旧システムと旧ハンディ端末は、新稼働後も最低3ヶ月は残しておきます。

旧システムを止めるのは、基準を満たしてからです。そのうえで、物理的な指示書は新システムからだけ出すよう徹底します。

ポイント

並行稼働を終えるかどうかは、事前に決めた終了条件を満たしたかどうかで判断します。基準が曖昧なまま切り替えを急ぐと、後の在庫差異を招きかねません。

まとめ

WMS改修は、システムの老朽化やEC化による処理限界をきっかけに、物流企業が向き合うテーマです。

在庫精度と現場の運用を守るうえで、データ移行、例外処理、並行稼働の終了条件の設計が成否を分けます。

まずは現状とあるべき姿を一覧にして、KPIを数値で定めます。提供形態ごとの費用は、5年TCOで比べるとよいでしょう。

さらに、隠れコストや撤退条件も見据えて、パートナーを選びます。詳しくは、下記の個別記事をご覧ください。

▼関連記事一覧
・WMS改修の進め方
・WMS改修でおすすめの開発会社6選と選び方
・WMS改修の見積相場・費用
・WMS改修の発注・外注・委託方法

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
