アジャイル開発の見積相場や費用/コスト/値段について

アジャイル開発の費用は、1スプリントあたりのチーム単価とスプリント数で決まります。目安は、小規模の案件で500万円〜1,500万円、中規模で1,500万円〜6,000万円、大規模で1億円以上です。

人件費のほかに、レビューや振り返りの間接コスト、クラウド・ツール費用、継続的な機能開発費も見込みます。

アジャイル開発の費用相場とコスト構造

アジャイル開発のコストから人件費、インフラ費用、ソフトウェアライセンス費、テスト環境の構築・運用費へつながる図。
人件費以外の費目も並べると、予算に含める範囲を整理できます。

アジャイル開発の費用は、「1スプリントあたりのチーム単価 × スプリント数」という計算式で決まります。最初から総額を固定するのは難しいため、スプリントを繰り返しながら段階的に予算を確定していくのが一般的です。予算を立てる前に、開発規模ごとの費用目安と、コストを構成する主な要素を確認しておきましょう。

開発規模別の費用目安

チーム人数と開発期間で規模を分けると、総費用は小規模の500万円〜1,500万円から、大規模では1億円を超えることも珍しくありません。

  • 小規模:チーム3〜5名・開発期間3〜6ヶ月程度で、総費用の目安は500万円〜1,500万円程度
  • 中規模:チーム6〜10名・開発期間6〜12ヶ月程度で、総費用の目安は1,500万円〜6,000万円程度
  • 大規模:チーム10名超・開発期間1年以上で、総費用は1億円を超えることも珍しくありません

小規模な案件では、スクラムマスター兼プロダクトオーナーが1名、エンジニアが2〜4名という体制が一般的です。1スプリント(2週間〜1ヶ月)あたりの費用は、150万円〜350万円ほどになります。スタートアップが新規サービスのMVP(最小限の機能を持つプロダクト)を開発するようなケースが、この規模に該当します。

中規模の案件では、既存システムのリプレースや機能拡張を伴う業務システム開発が典型例です。たとえば、プロダクトオーナー150万円/月、スクラムマスター200万円/月、エンジニア4名(各100万円/月)という体制では、1スプリント(1ヶ月)あたりのチーム単価は750万円です。これを6スプリント実施すると、総額は4,500万円になります。

大規模な案件では、SAFe(Scaled Agile Framework)などの大規模アジャイル手法を採用し、複数のスクラムチームが並行して開発します。特に、開発規模が大きくなるほど、チームのコーディネーション費用やマネジメントコストも増える点は、念頭に置いておきましょう。

コストを構成する主な要素

アジャイル開発のコストを構成する最大の要素は、人件費(エンジニア工数)です。人月単価は、スキルレベルや役割によって大きく異なります。

  • プログラマー:40万円〜100万円/月が一般的な相場
  • システムエンジニア:80万円〜150万円/月が一般的な相場
  • スクラムマスター:150万円〜250万円/月が目安
  • プロダクトオーナー:100万円〜200万円/月が目安
  • 上流工程を担う上級エンジニア:単価が120万円〜200万円/月まで上がることもある

人件費以外では、AWSやAzureなどクラウドサービスの利用料であるインフラ費用、開発ツールや管理ツールのサブスクリプションであるソフトウェアライセンス費、テスト環境の構築・運用費がかかります。要件定義フェーズやプロジェクト立ち上げ時には、コンサルティング費用が別途発生するケースもあるため、あらかじめ予算計画に含めておくことが欠かせません。

また、会議コストは、スプリントレビューやレトロスペクティブ(振り返り)などのセレモニーに要する費用で、全体の10〜20%程度を占めるケースが多くあります。見積もり時に人件費だけを積み上げると、こうした間接コストを見落とし、実際の費用を過小評価する原因になります。

ポイント

予算は、規模ごとの目安に加えて、人件費以外の間接コストやインフラ費用まで含めて考えると、見積もりの過小評価を防ぎやすくなります。

アジャイル開発の見積もり比較のポイント

見積書の比較基準として、チーム構成と単価、スプリント数の根拠、ベロシティと単価のバランス、作業範囲を並べたチェックリスト。
同じ観点を各社の見積書に当てはめると、金額の前提を比べられます。

アジャイル開発の見積もりは、「月額いくらで何スプリント実施するか」を積み上げる、時間・工数ベースの仕組みです。ウォーターフォール開発の固定価格型とは、仕組みが異なります。そのため、見積書の読み方と比較の基準を理解しておかないと、複数社の提案を適切に比べられません。

見積書の読み方と比較の基準

アジャイル開発の見積書は、チーム構成から作業範囲まで、順に読んでいきます。

  • チーム構成と単価:役割ごとの人数と月額単価を把握すると、1スプリントあたりのチームコストを正確に算出できる
  • スプリント数の根拠:初回リリースまで到達できると判断した理由を、プロダクトバックログの項目数やストーリーポイントの積み上げから確認する
  • ベロシティと単価のバランス:総額だけでなく、この2点で評価するのが基本
  • 作業範囲(スコープ):見積もりに含まれる範囲が、会社ごとに揃っているかどうか

根拠を示さず「6スプリント予定」とだけ書かれている場合、実際にはスプリントが増えてコストが膨らむおそれがあります。

チームベロシティが低いと、安価な単価を提示していても必要なスプリント数が増え、結果的に総費用が高くなることがあります。

たとえば、ある会社は要件定義から含めて見積もる一方、別の会社は開発フェーズのみを見積もっている場合、金額を単純に比べることはできません。見積書を比べる前に、同じ条件・同じスコープになっているかを確認しておきましょう。

複数社から見積もりを取る方法

複数社から見積もりを取るときは、各社が同じ条件で見積もれるように準備します。

  • RFP(提案依頼書)の準備:仕様は変えながら進めても、プロダクトビジョン(何を作りたいか)と優先度の高いユーザーストーリー一覧は最低限明確にする
  • チーム体制の希望:リモートか常駐かといった形態と、リリースの目標時期も併せて決めておく
  • 依頼先の数:3〜5社が理想。少なすぎると相場感がつかめず、多すぎると発注側の対応負担が膨らむ
  • 相性の確認:提案書の中身に加え、説明会やデモセッションで「このチームと一緒に働けるか」を判断する

これらが曖昧なまま依頼すると、各社が異なる条件で見積もりを作ることになり、比較が難しくなります。

アジャイル開発は長期間にわたる協働作業であるため、コミュニケーションの質や信頼感は、費用と同等かそれ以上の評価軸になります。見積もり金額だけで発注先を決めると、プロジェクト後半に認識のずれが生じ、コスト増につながるケースが多くあります。そこで、総合評価で判断することをお勧めします。

ポイント

複数社の見積もりは、チーム構成と作業範囲をそろえてから金額を比べ、説明会での相性も加えて総合的に判断します。

アジャイル開発のランニングコストと隠れた費用

アジャイル開発では、初期開発費用のほかに、リリース後のランニングコストや、見積もりの段階では見えにくい隠れた費用も発生します。これらを事前に把握しておかないと、初期予算の範囲内で開発が完了したとしても、その後の運用・保守で想定外の出費が続くことになります。

プロジェクト全体のコストを正確に把握するには、開発費用だけでなく、中長期的なコストも含めた総所有コスト(TCO)の視点で計画を立てることが大切です。

初期費用以外に発生するコスト

初期費用以外に発生する主なコストとして、まずインフラ・クラウドの月額利用料があります。AWSやGoogle Cloud、Azureなどのクラウドサービスは利用量に応じた従量課金が基本のため、サービスが成長してトラフィックが増えるにつれて、インフラコストも比例して上がります。たとえば、スタートアップの初期は月額数万円でも、ユーザー数が増えれば数十万円〜数百万円になることも珍しくありません。

次に、継続的な機能開発・改善費用があります。アジャイル開発は、リリース後もスプリントを重ねて機能改善を行うことを前提としています。そのため、初回リリース後も月額150万円〜400万円程度の開発チーム維持費がかかり続けるケースが多く、年間では1,800万円〜4,800万円規模のコストになります。

また、開発ツールのサブスクリプション費(Jira、Confluence、GitHubなど)、テスト自動化ツールの費用、セキュリティ診断・脆弱性対応の費用も、定期的に発生します。さらに、チームの技術力向上のための研修費用や採用コストも、アジャイル開発を長期的に続けるための投資として計上しておくとよいでしょう。

コストを抑えるための実践的アプローチ

コストを適切に抑える方法は、いくつかあります。特に効果が大きいのは、プロダクトバックログの優先順位付けを厳格に行うことです。

  • 機能の分類:「あれば良い機能(Nice to Have)」と分け、「必ず実装すべき機能(Must Have)」から順番に開発する
  • チームの継続性:メンバーを頻繁に入れ替えると、生産性が著しく下がる
  • ラボ型契約:月額定額制にすると、見積もりの作成・承認に要する間接コストを減らせ、コストの予測も立てやすい

そのため、限られた予算の中でも最大のビジネス価値を引き出せます。逆に、優先順位の管理を怠ると、スプリントのたびに重要度の低い機能が後から追加され、開発費用が際限なく膨らみます。

次に、チームの継続性を確保することも、コストを抑える有効なアプローチです。新しいメンバーが本来の生産性を発揮するまでには数スプリントかかり、その間は単価に見合う成果が得られません。また、同じチームを長期間維持すると、ベロシティが安定・向上し、1スプリントあたりのコストパフォーマンスも改善されます。

実際に、カブドットコム証券がアジャイル開発を全面採用した事例では、開発費用を6割削減し、開発期間を10ヶ月短縮することに成功しています。

ポイント

リリース後は、インフラ費と開発チームの維持費を見込んでおくと、予算超過を防ぎやすくなります。優先順位の管理とチームの継続性も、コスト抑制に効きます。

アジャイル開発の見積もり事例と費用シミュレーション

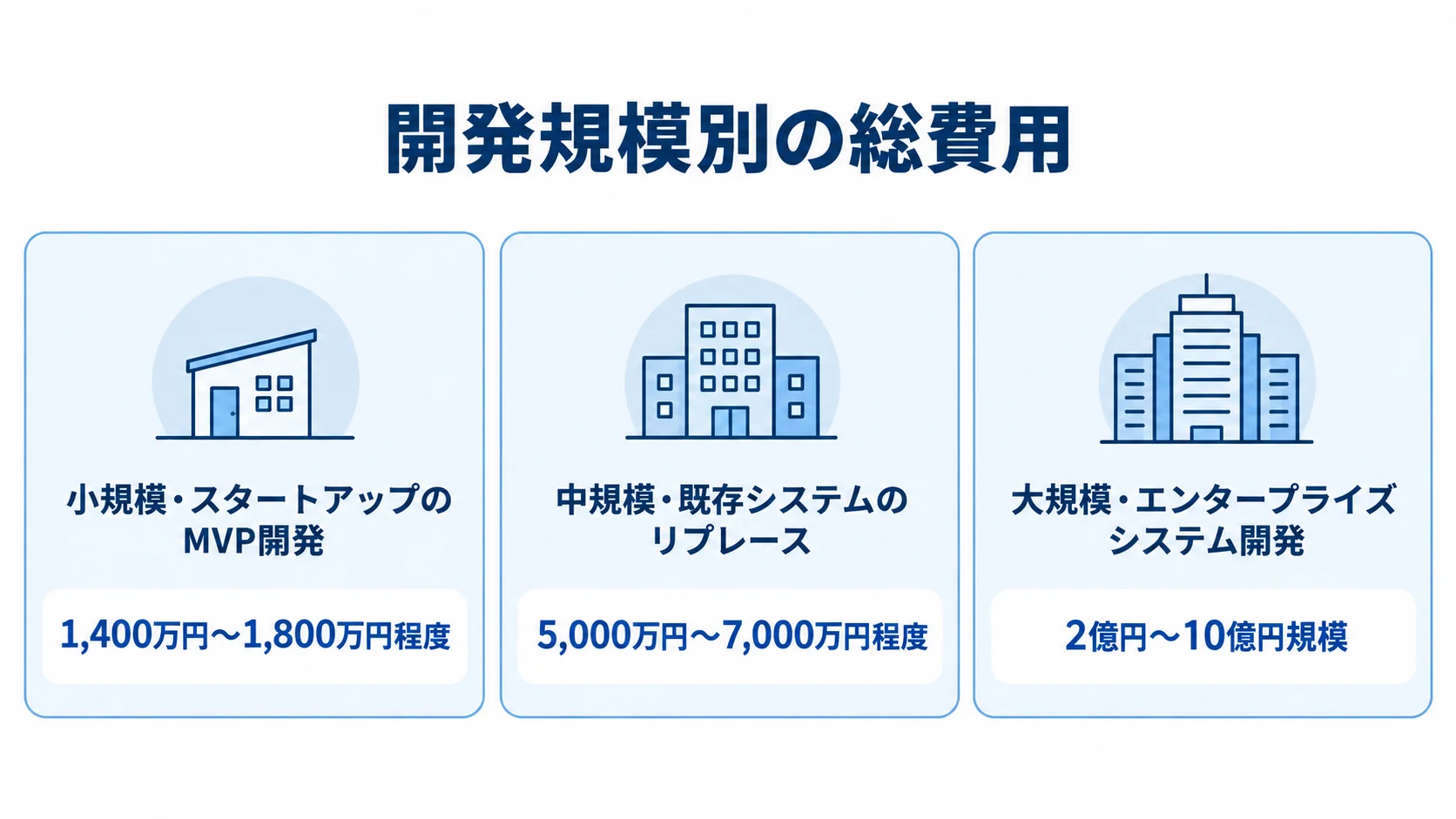

小規模、中規模、大規模のMVP・システム開発ケースと、それぞれの総費用の目安を示す3枚のパネル。
ケースごとの費用レンジを並べると、規模の違いを把握できます。

実際に発注する前に、自社の案件がどの程度の費用規模になるかをシミュレーションしておくと役立ちます。ここでは、小規模・中規模・大規模の3つのケースについて、チーム構成・スプリント数・費用の目安を示します。また、見積もり依頼時の注意点とリスク回避策も解説します。

ケース別の費用シミュレーション

想定する3つのケースを並べると、規模が上がるほど総費用が大きく変わります。

  • 【ケース①:小規模・スタートアップのMVP開発】MVPリリースまでの総費用は1,400万円〜1,800万円程度
  • 【ケース②:中規模・既存システムのリプレース】総費用は5,000万円〜7,000万円程度
  • 【ケース③:大規模・エンタープライズシステム開発】総費用は2億円〜10億円規模

ケース①は、スクラムマスター兼PO(170万円/月)とエンジニア2名(各85万円/月)の計3名体制です。1スプリント(1ヶ月)あたりのチームコストは340万円で、初回リリースまでの目安スプリント数4〜5を掛けると、開発費用は1,360万円〜1,700万円になります。インフラ費用(月額5万円〜15万円)やツール費用(月額3万円〜5万円)は、この開発費用に加わります。

ケース②は、PO(150万円/月)、スクラムマスター(200万円/月)、エンジニア4名(各100万円/月)の計6名体制です。1スプリント(1ヶ月)あたりのチームコストは750万円で、初回リリースまでの目安スプリント数6〜8を掛けると、開発費用は4,500万円〜6,000万円になります。これに、インフラ費用、ツール費用、テスト費用等を合わせたものが総費用です。

ケース③では、複数のスクラムチーム(各6〜8名)が並行して開発し、チームの総人数は15〜25名規模になることもあります。1ヶ月あたりの総チームコストは2,000万円〜4,000万円に上り、開発期間が1年〜2年になると、この月額を積み上げた額が総費用になります。

  • 調整コスト:複数チームの調整として、全体のプログラムマネジメントやリリーストレイン・エンジニアのコストも上乗せされる
  • 試算例:ベロシティを用いた見積もりでは、2週間のスプリントで10ポイント消化できるチームなら、総バックログ100ポイントに20週間(約5ヶ月)を要する

この試算を期間・費用に換算すると、概算予算を導けます。

見積もり依頼時の注意点とリスク回避

見積もりを依頼する際に最も注意すべきリスクは、スコープクリープ(当初の合意範囲を超えた機能追加が際限なく続く現象)です。アジャイル開発は変化への対応を前提とした手法ですが、ユーザー側が「何でも追加できる」と誤解すると、スプリントのたびに新規要件が積み上がります。その結果、開発期間も費用も、当初見積もりの2倍以上に膨らむことがあります。

  • 追加要件の優先順位付け:各スプリント開始前にプロダクトバックログの優先度を見直し、追加要件は既存の要件と比べて順位を付ける
  • 準委任契約:IPA(情報処理推進機構)のモデル契約書でも、アジャイル開発には適切とされる
  • タイムボックス型の予算管理:例として、3ヶ月ごとに予算を見直し、合意なしに追加しない
  • 継続判断の仕組み:各フェーズの投資対効果を見ながら、継続するかどうかを決める

契約形態の選び方も、リスク管理を左右する要素です。準委任契約は、一定期間の労働力の提供に対して対価を支払う形態です。そのため、成果物の完成を保証しないぶん、仕様変更に柔軟に対応できます。

一方で、総額が青天井になるリスクもあります。このリスクは、タイムボックス型の予算管理を採用することで抑えられます。

また、見積もりの精度は、開発を進めるにつれて高まります。「コーン不確実性の円錐」の概念を理解し、初期段階の見積もりは幅を持って評価する姿勢が、発注側・受注側の双方にとって健全なプロジェクト推進につながります。

ポイント

自社の案件を3つの規模に当てはめると、費用の桁感がつかめます。依頼時には、スコープクリープを防ぐ優先度の見直しを、スプリントごとに続けることが大切です。

まとめ

アジャイル開発の費用相場は、「1スプリントあたりのチーム単価 × スプリント数」で決まります。目安は、小規模案件で500万円〜1,500万円、中規模案件で1,500万円〜6,000万円、大規模案件で1億円以上です。コストの最大の要素は人件費で、役割やスキルレベルによって40万円〜250万円/月の幅があります。

見積もりを比べるときは、総額だけでなく、チームベロシティと単価のバランス、スコープの一致を確認しておきたいところです。

ランニングコストは、クラウドインフラ費用、継続的な機能開発費用、ツール費用が続けて発生します。コストを抑えるには、プロダクトバックログの優先順位を厳格に管理すること、チームの継続性を確保すること、月額定額制(ラボ型契約)を活用することが効果的です。

見積もり依頼時は、スコープクリープのリスクを認識したうえで、準委任契約とタイムボックス型の予算管理を組み合わせて発注すると、コストを管理しやすくなります。

アジャイル開発の費用について詳しく相談したい方や、自社案件の概算見積もりを知りたい方は、専門家への相談も選択肢に入れてみてください。

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
