アパレル通販/EC開発の期間は、構築方式、要件の作り込み、商品準備の進み具合で変わり、即日から2年以上まで幅があります。
期間・納期の見積もりや遅延要因は、刷新・新規立ち上げ担当者の課題です。ささげ単価、返品率、主要サービスの月額は、会社選定や商戦計画の判断材料になります。
▼全体ガイドの記事
・アパレル通販/EC開発の完全ガイド
Webサービス開発の種類・工程・費用・会社選定までの全体像については、無料ホワイトペーパー「Webサービス開発の完全ガイドブック」で詳しく解説しています。
アパレル通販/EC開発の開発期間の全体像

期間は、構築手法と要件の作り込み、商品準備の前倒し具合で変わります。そのため、まず方式ごとの期間目安を把握することが、計画を始める出発点になります。

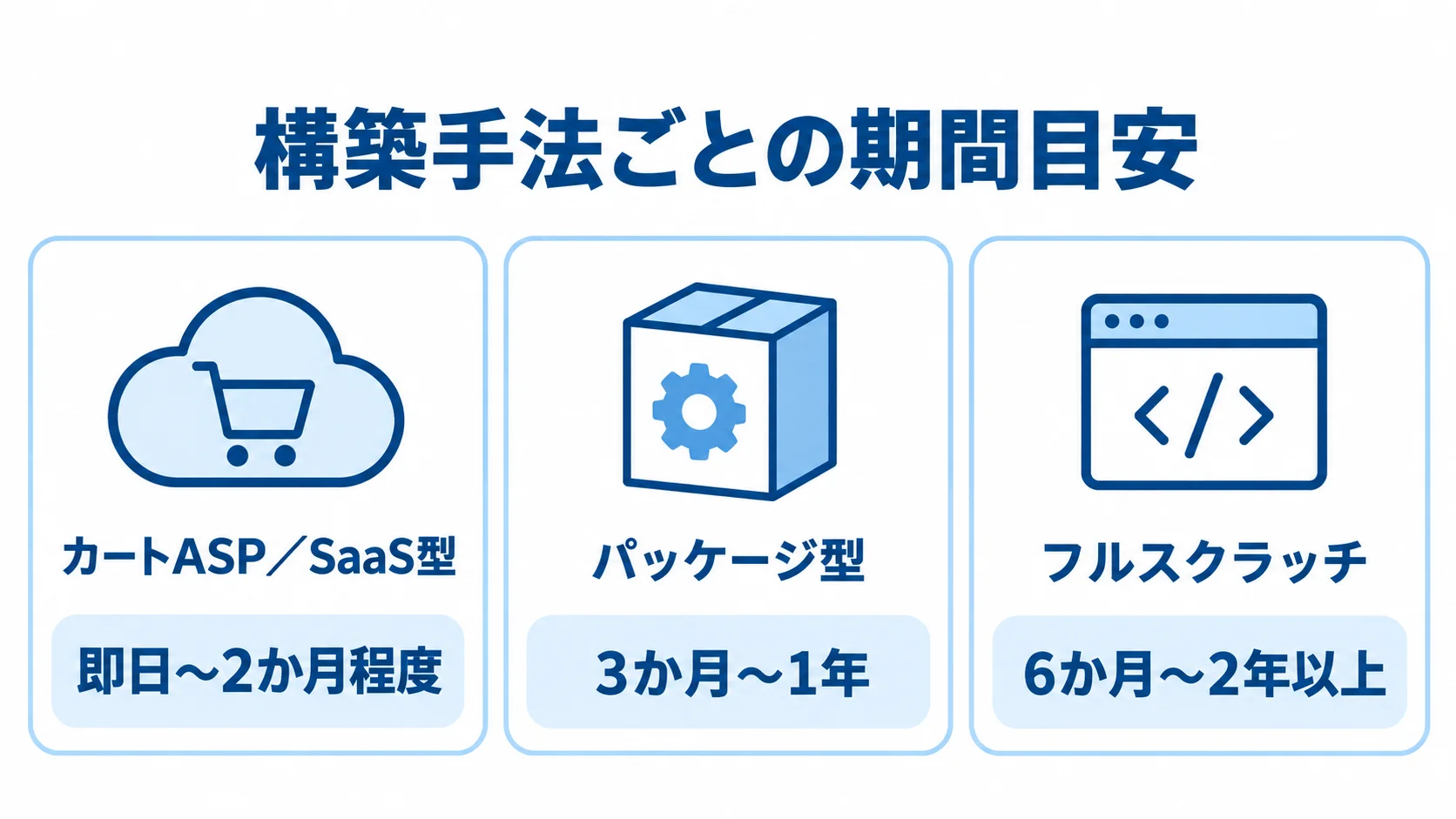

カートASP/SaaS型(Shopify、futureshop、makeshopなど)は即日〜2か月程度です。パッケージ型(ecbeing等)は3か月〜1年、フルスクラッチは6か月〜2年以上が目安です。
サイズ・カラーのバリエーションに標準対応するSaaS/ASPは、要件を満たせば短期間で公開しやすい傾向があります。一方、OMO(実店舗とオンラインの在庫・会員統合)や独自の会員ランク施策を加えると、同じパッケージ型でも期間が延びます。
システム開発と、商品を販売できる状態にする準備は並行して進みます。サイズ×カラー×柄の組み合わせでSKU(最小管理単位)が数千〜数万単位になり、商品マスタの設計・登録にも時間がかかります。
撮影・採寸・原稿作成を含む「ささげ業務」のデータがなければ、システム完成後も結合テストや公開に進めません。商品準備の遅れが公開遅延につながるため、両方の工程を計画します。
システム完成日とサイト公開日は一致しないことがあります。そこで、アパレル固有の事情を踏まえ、現実的なスケジュールを工程ごとに分けて考えます。
構築手法別(ASP/SaaS・パッケージ・フルスクラッチ)の期間目安
構築手法ごとの期間と、向いている事業段階を並べて見ると、初期計画の材料がそろいます。
- カートASP/SaaS型:標準機能を使い、即日〜2か月程度で立ち上がる方式
- パッケージ型:基盤をカスタマイズして、3か月〜1年程度で構築する方式
- フルスクラッチ:独自要件に合わせて作り、6か月〜2年以上かかることもある型
SaaS/ASPでは、Shopify、futureshop、makeshopなどのクラウドサービスを使います。サイズ・カラー管理が標準機能にあるため、アパレルでも比較的スムーズに立ち上げられ、テンプレートやテーマでデザインを調整して商品登録を中心に進められます。
最小構成なら、数週間での公開も現実的です。パッケージ型はecbeingなどの高機能なEC基盤をカスタマイズする方式で、会員統合やOMO、独自販促機能を作り込むほど期間が延びます。
フルスクラッチは、複雑なビジネスモデル、大規模アクセス、基幹・実店舗との密な連携を前提に選ばれます。さらに、初期費用は数千万円〜数億円規模になることもあります。
各期間は初期段階の概算で、正確な期間は要件定義を経て初めて確定します。そのため、事業段階に合う方式を選びます。早く市場の反応を見たい段階ではSaaS/ASP、独自性と所有権を重視する段階ではフルスクラッチが選択肢です。
開発期間を左右するアパレル特有の変数(SKU数の増加・ささげ・OMO連携)
同じ手法・規模でも、次の要件や準備状況によって期間に差が出ます。
- SKU数:型数やサイズ・カラー・柄の組み合わせが増えるほど、設計と登録に時間がかかります。
- ささげ業務:撮影・採寸・原稿の点数が増えるほど、商品準備の期間が延びます。
- OMO・在庫連携:POSや基幹との連携には、データ粒度や例外処理の設計が必要です。
- リッチUI:試着ARやコーディネート提案は、実装期間と費用を増やす要素です。
たとえば、1型でもサイズ(S・M・L・XL)、数色のカラー、柄を掛け合わせると、数十SKUに膨らみます。取扱型数が増えると商品マスタが数千〜数万SKUに達し、登録の工数が期間を押し上げます。
ささげ業務の外注相場は、撮影約1,500円/点、採寸約500円/点、原稿約500円/点が目安です。データが揃わなければ公開できないため、ささげの段取りがクリティカルパスになりやすい状況です。
実店舗POSや基幹システムと在庫をリアルタイムで連携する場合は、データ粒度の調整や例外処理の設計に時間がかかります。また、試着ARやコーディネート提案などを加えると、フロント開発費が20万〜100万円程度上乗せされ、期間も延びます。
そこで、見積もり時にこれらの変数を洗い出し、楽観的すぎない期間を設定することが遅延予防につながります。
同じ手法・規模でも、期間が短く済むプロジェクトと大きく延びるプロジェクトがあります。その差を生むのが、アパレル特有の変数です。
工程別スケジュールと期間配分

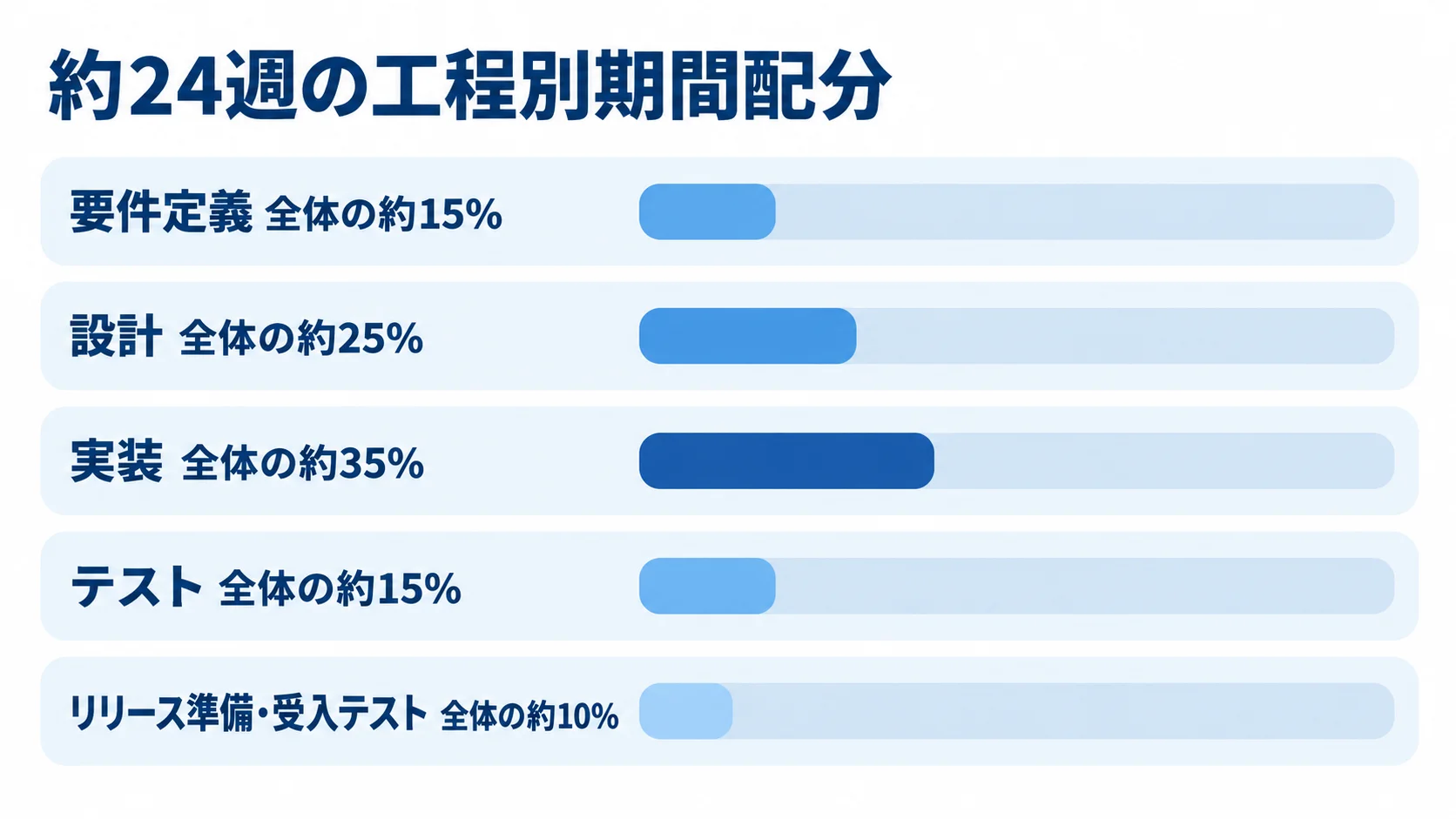

パッケージ型で中規模のアパレルECを構築する場合、おおむね6か月=約24週を例に期間配分を考えます。
- 要件定義:全体の約15%
- 設計:全体の約25%
- 実装:全体の約35%
- テスト:全体の約15%
- リリース準備・受入テスト:全体の約10%
この配分は一般的なシステム開発の目安です。アパレルECでは、撮影・採寸・原稿・商品登録の準備も並行するため、商品準備を別ラインで管理します。
結合テストまでに一定量の商品データが揃うよう、逆算して計画します。見積もりの工程表に商品準備がなければ、公開直前にデータが不足して後ろ倒しになるリスクがあります。
期間を正しく見積もるには、プロジェクトを工程に分け、それぞれの所要期間を把握します。ささげ業務(撮影・採寸・原稿・商品登録)も、商品準備フェーズとして並走させます。
工程比率と並走の構造を踏まえると、各社の見積もりスケジュールを判断しやすくなります。
要件定義フェーズ(商品マスタ/バリエーション/返品/送料仕様の確定)
約24週のプロジェクトであれば、要件定義は約4週(15%)を見込みます。納期を守るには、確定させる仕様や残す資料の範囲を先に決めることが欠かせません。
- 商品マスタ:属性、SKUコードの採番、在庫管理の粒度の決定
- 返品・交換:返品在庫、店舗受付、配送・梱包費の負担ルールの設定
- 送料:金額別・地域別・キャンペーン送料無料の条件の確定
- 変更管理:スコープ、除外項目、仕様変更時の手順の合意
商品属性を曖昧にすると、丈違いを別カラーとして登録するなどの手戻りが起き、数千SKUの再登録が必要になることがあります。要件定義の成否は、商品マスタとバリエーション体系をどこまで具体的に設計できるかで決まります。
サイズ違いやイメージ違いによる返品率は20〜30%に達するとされ、配送・梱包費は1件あたり400〜2,500円程度です。そのため、返品に関する要件は早い段階で固めます。
要件定義書、商品マスタ設計書、画面遷移図、返品フロー図を作って残します。さらに、スコープと変更管理のプロセスを契約に含めることが、納期遅延の予防になります。
設計・実装フェーズ(バリエーション管理・在庫/POS連携・試着AR)
設計には約6週(25%)、実装には約8週(35%)を割り当てます。両工程で全体の約6割を占めるため、開発の生産性と、アパレル固有の要件をどこまで作り込むかが、プロジェクト全体の期間を左右します。
- 在庫設計:サイズ・カラー別の在庫と、同期方式の決定
- OMO設計:店舗在庫をまとめて管理する仕組みと、受け取り・取り置きの流れの設計
- 実装の並行化:デザイン確定後にコーディングと商品登録を並行して進めること
- フロント先行:API仕様を先に決め、バックエンドの完成前にフロントを実装する進め方
設計の中核は、バリエーション管理のデータモデルと在庫連携の方式です。そのうえで、POSや基幹との在庫同期を、リアルタイムか日次バッチのどちらにするかを選びます。
試着AR、サイズレコメンド、コーディネート提案を加える場合は、フロント開発費20万〜100万円程度と、追加の実装期間を見込みます。
テスト・リリースフェーズ(ささげデータ投入・結合テスト)
テストには約4週(15%)、リリース準備・受入テスト(UAT)には約2週(10%)を割り当てます。テスト開始時にまとまった商品データが必要なため、実データに近い商品情報で購買導線を確認します。
- 商品データ:画像・採寸値・原稿・価格・在庫の投入
- テスト順:単体、結合、総合テストの後にE2Eテストで購買導線を確認する順番
- リリース準備:デプロイ、UAT、ロールバック、在庫・受注データ移行の確認
数千SKUを表示・検索・絞り込みできるか、サイズ別在庫を引き当てられるかを、まとまったデータ量で検証します。カート・決済・在庫減算も、一連で確認します。
ささげデータが揃わなければテストに着手できず、商品準備の遅れはそのままテスト開始の遅れになります。テスト期間を削ると、公開後に在庫不整合や決済エラーが起こり、障害対応で総コストと総期間が膨らむおそれがあります。そのため、テスト工程を圧縮しすぎないことも大切です。
開発手法による期間の違い
開発手法によって、初回公開までの期間は変わります。シーズン商戦の納期と、いつ市場に価値を届けるかを踏まえて手法を選びます。
主な選択肢は、工程を順に進めるウォーターフォール、反復して開発するアジャイル、段階的に公開するMVPです。各手法の特徴を把握し、プロジェクトの性質と事業段階に合う方法を選びます。
ウォーターフォールとアジャイル
仕様の確定度と変更の頻度に応じて、計画型と反復型の特徴を比べます。
- ウォーターフォール型:要件を固めてから順に進め、予定を見通しやすい進め方
- アジャイル型:短い開発サイクルを反復し、変更や早期公開に対応する方式
- ハイブリッド運用:基盤を計画的に作り、改善領域を反復して開発する運用
ウォーターフォール型は、要件定義・設計・実装・テスト・リリースの順に進みます。基幹連携やOMOを含む大規模案件など、仕様変更が少ない場合に向いています。
要件を最初に固めるため、全体のスケジュールと予算を見通しやすくなります。また、シーズンの公開日から工程を逆算できます。一方で、要件確定後の大きな変更は手戻りを招き、期間が大幅に延びるリスクがあります。
アジャイル型(スクラムなど)は、1〜2週間程度の「スプリント」で要件定義からテストまでを反復します。優先度の高い機能から完成させるため、仕様変更に強く、初回公開を早められます。
購買導線、レコメンド、検索体験など、利用者の反応を見ながら改善する領域はアジャイルと相性がよいとされます。ただし、SKUデータの整備やささげ業務の物量は、反復開発だけでは縮まりません。そこで、商品準備は別ラインで計画し、基盤をウォーターフォール、改善領域をアジャイルで進める運用もあります。
MVP段階リリースによる期間短縮
納期短縮に有効なのが、MVP(Minimum Viable Product=実用最小限の製品)の段階リリースです。完璧を目指さず、ビジネス上重要な最小限の機能から公開します。
- 初回公開:標準機能で商品閲覧、カート、決済、基本のバリエーション選択を提供
- 後続開発:試着AR、サイズレコメンド、OMO、独自会員ランクの追加
- 投資判断:実際の購買行動を見たうえでの、追加機能への投資判断
アパレルECでは、SaaS/ASPの標準機能を使う最小構成を2〜4か月で立ち上げ、付加価値機能はフェーズ2・フェーズ3で加える形が現実的です。これにより、シーズン商戦に最低限の販売基盤を間に合わせ、初回の価値提供までの期間を短縮できます。
試着ARが返品率の低下や売上にどう寄与するかは、実利用で測れます。そうすれば、本格投資の可否を判断でき、機能を作ったのに効果が見えない事態も防げます。
トレンド変化の速いアパレルでは、全機能を一度に公開するより、利用頻度の高い機能から出す方法がリスクと期間の面で有利です。
納期を短縮する具体的な方法

人員を急に増やすと、連携コストや立ち上がり時間が増えて、かえって逆効果になることもあります。エンジニアを増やすだけでは納期を短縮できるとは限りません。そこで、品質を保ちながら、商品準備などのボトルネックに手を打ちます。
アパレルECでは、システム実装より商品準備(ささげ)がボトルネックになる場合があります。商品準備と標準機能の活用、自動化が、納期短縮につながります。
ささげ業務の先行準備と並行開発

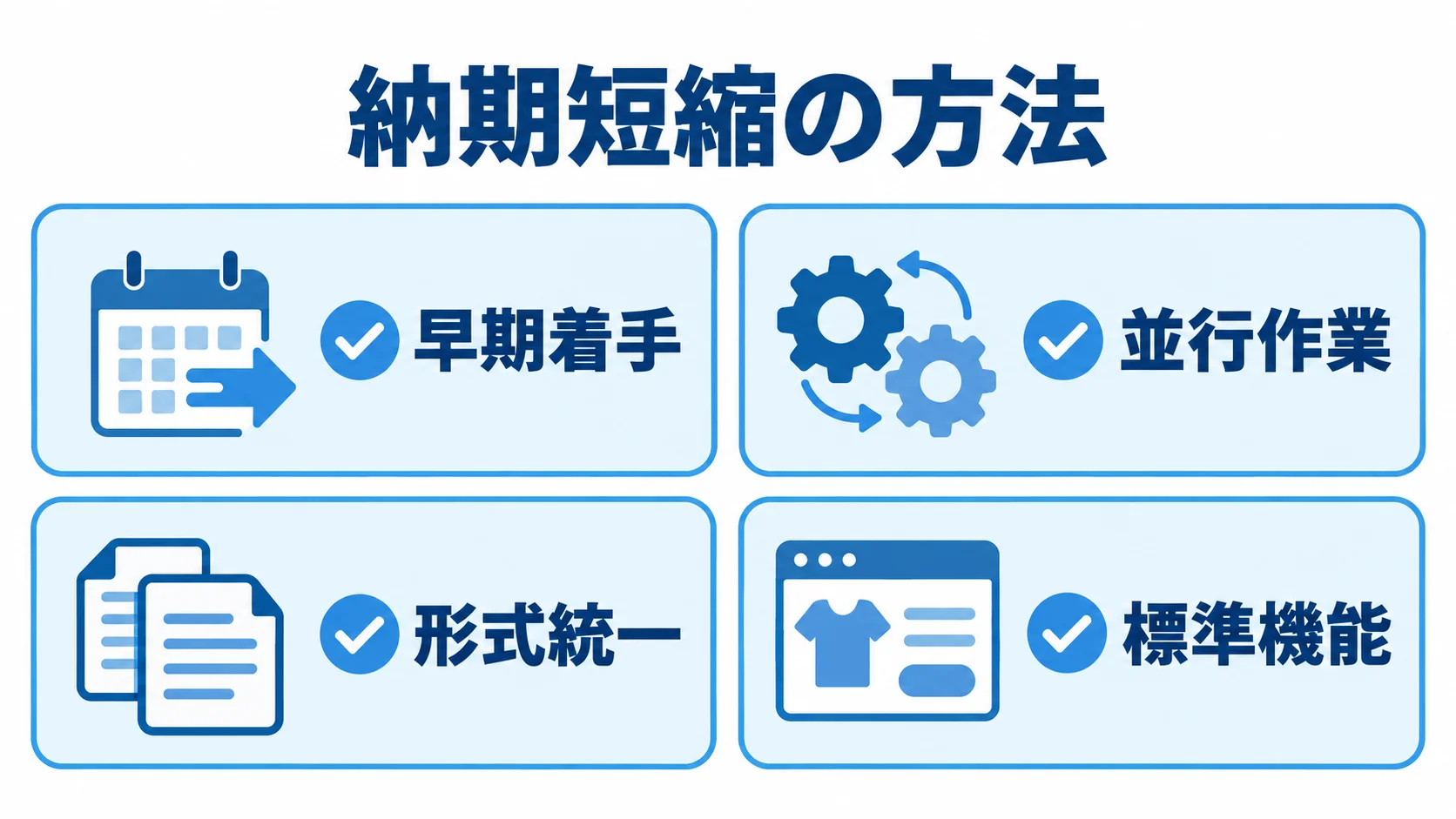

商品データを先に整え、開発と並行して作業できるよう、準備の進め方をそろえます。特に、ささげ業務の先行準備は、納期短縮の第一の手法です。
- 早期着手:撮影・採寸・原稿、登録用CSVや画像の前倒しでの準備
- 並行作業:デザイン確定後にコーディングと商品登録を進めること
- 形式統一:撮影形式、サイズ・色・素材・シーズンのタグの統一
外注相場は撮影約1,500円/点、採寸約500円/点、原稿約500円/点です。商品登録は1ページ5,000円〜、または1点500〜2,000円程度が目安で、点数が多いほど準備に時間がかかります。
商品準備は、要件が決まればシステム完成を待たずに始められます。データ投入や結合テストへすぐ進める状態を目指します。
形式を統一すると、登録の差し戻しを減らせます。また、検索や絞り込みの品質も上がります。ささげをクリティカルパスと捉えて計画することが、納期の短縮に役立ちます。
SaaS/ASP活用と自動化
SaaS/ASPの活用と運用の自動化は、納期短縮に向けたもう一つの手法です。標準機能を使い、独自開発が必要な部分と運用作業を見極めます。
- 標準機能:既存機能で構築し、差別化機能に開発リソースを集中させること
- データ登録:ささげデータのCSV一括登録の組み込み
- 業務連携:在庫同期、返品・交換、受注から倉庫への連携の自動化
Shopifyやfutureshopなどには、サイズ・カラー管理、カート、決済、クーポンの機能が標準搭載されています。ゼロから構築しないことで、即日〜2か月程度で立ち上げられる場合があります。
futureshopのような高機能ASPは、月額2.9万円〜が目安です。初期構築の負担を抑えながら、アパレル向けの機能を利用できます。
自動化を設計時に組み込むと、公開後の運用負荷とランニングコストを抑えられます。返品率が20〜30%に達するアパレルでは、手作業の返品処理でCS・倉庫の人件費が膨らみます。そのため、自動化は中長期の運用期間の短縮にもつながります。
標準機能で足りる部分は標準のまま使い、人手を減らすことが期間とコストの面でも有利です。
納期遅延の典型要因と対策
納期遅延のリスクは、完全になくすことが難しい課題です。そこで、商品データの不足や固定納期に対する余裕の少なさを把握し、対策を契約や進捗管理に含めます。
ささげ準備遅延というアパレル最大のボトルネック
ささげの準備が遅れると、公開を遅らせる典型的な原因になります。データ不足を防ぐには、作業と公開対象を前もって決めておくことが必要です。
- 進捗管理:撮影・採寸・原稿・登録の担当と納期の決定
- 外注手配:発注枠の早めの確保
- 段階公開:全商品を待たず、目玉商品から公開すること
商品画像やサイズ情報、原稿がなければ、システム完成後も結合テストや公開に進めません。数千点規模では、相応の作業体制と時間が必要です。
単価の目安は撮影約1,500円/点、採寸約500円/点、原稿約500円/点です。作業はシステム開発と別ラインで初期から管理し、進捗が見えるようにします。
システム完成時に投入できるデータが揃うよう、逆算して計画します。全商品を初回に揃えず、目玉商品から出せば、準備の一部が遅れても影響を抑えられます。
シーズン商戦の絶対納期とデータ移行リスク
春夏・秋冬の立ち上がりや年末商戦は、時期を逃すと一シーズン分の売上機会を失いかねません。そこで、固定日から逆算し、移行と検証に時間を確保します。
- バッファ:ささげ・テスト・移行に、全体工数の10%程度を確保すること
- 移行リハーサル:件数、文字化け、在庫の突合を事前に確認すること
- 進捗確認:週次で進捗を見て、遅れの兆候を早く捉えること
無理な公開を急ぐと、在庫・会員・受注の移行が不完全になり、在庫不整合、決済エラー、注文の取りこぼしが起きるおそれがあります。
既存サイトから移る場合は、商品マスタや会員情報などの移行データを事前のリハーサルで確かめます。ポイントや過去注文も含め、直前にまとめて移すことは避けます。
ガントチャートなどを使うと、遅れが全体の納期に響く作業の並び(クリティカルパス)が分かります。
POSや基幹との在庫連携は、データ粒度の不一致が稼働後のエラーにつながります。テストで十分に検証し、納期と品質を両立させます。
まとめ
アパレル通販/ECの期間は、方式や要件に加えて、商品準備とシーズン納期の管理で変わります。カートASP/SaaSは即日〜2か月、パッケージは3か月〜1年、フルスクラッチは6か月〜2年以上が目安です。
要件定義15%、設計25%、実装35%、テスト15%、リリース10%の配分に、並行するささげ業務を加えて計画します。期間やコストに関わるのは、SKU数、撮影・採寸・原稿、返品率20〜30%です。さらに、OMO・在庫連携とシーズン納期も影響します。
計画には、ささげの先行準備やSaaS/ASPと自動化の活用を組み込みます。また、商品・返品・送料仕様の確定と変更管理を決め、10%程度のバッファと移行リハーサルも計画に入れます。
無理のない納期と遅延リスクの管理を両立することが、シーズン商戦に間に合う開発につながります。相談時は要件概要を整理し、複数の開発会社へ提示して見積もりを取ります。
▼全体ガイドの記事
・アパレル通販/EC開発の完全ガイド
▼開発を相談する前に読みたい無料ホワイトペーパー
・Webサービス開発の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
