BtoCアプリ開発の開発期間・スケジュール・納期について

BtoCアプリの開発期間は、規模別に見ると、小規模は2〜3か月、中規模は3〜5か月、大規模は6か月〜1年が目安です。

BtoCアプリ(一般消費者向けスマートフォンアプリ)は、ECやフードデリバリー、フィットネス、ニュース、SNSなど日常に広がり、企業が顧客と直接つながる重要なチャネルです。期間は機能の複雑さ、対応OS、想定ユーザー規模で変わります。要件定義、開発手法、ストア審査の準備を順に進めると、無理のない納期設定につながります。

▼全体ガイドの記事
・BtoCアプリ開発の完全ガイド

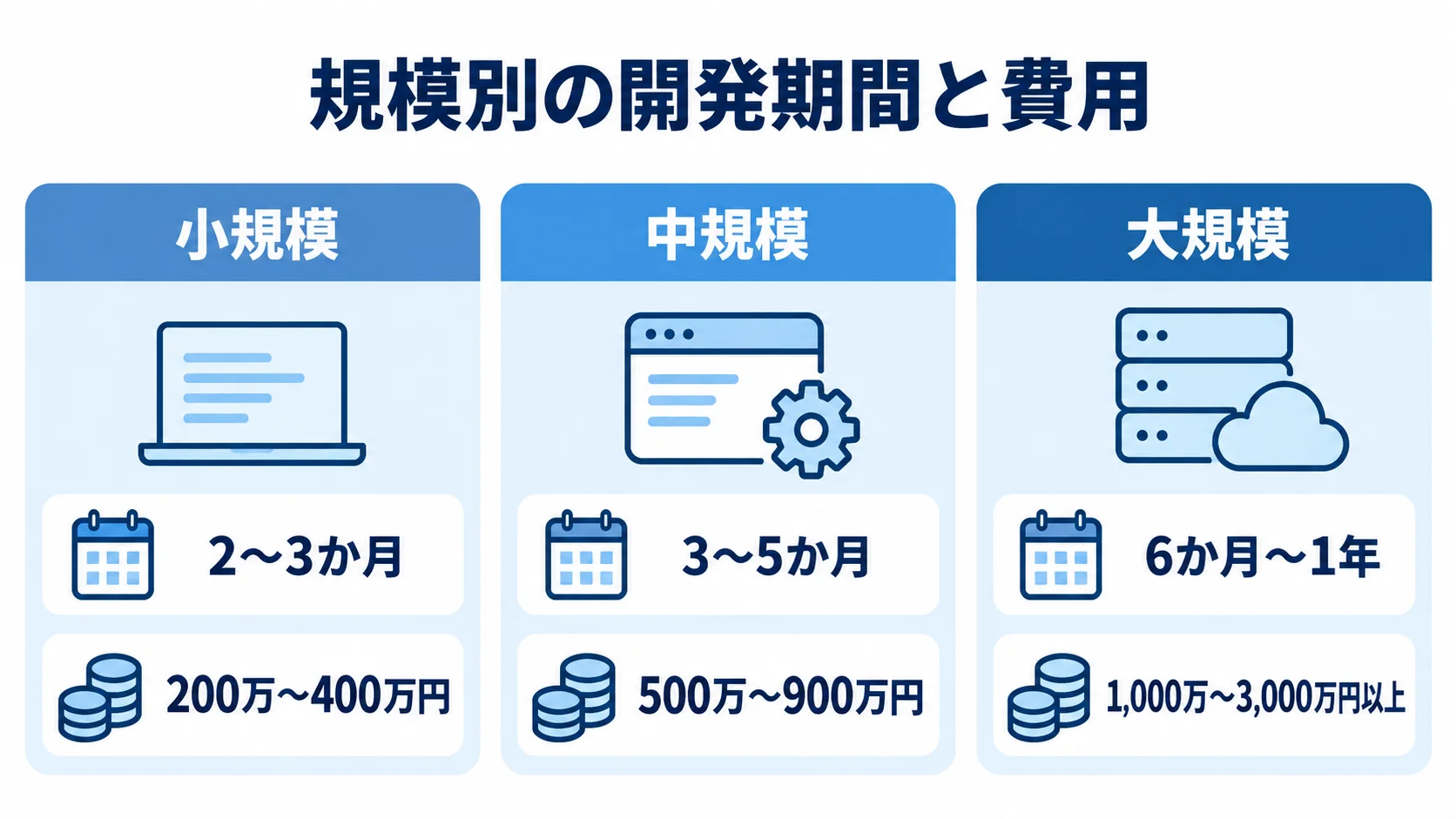

BtoCアプリ開発の開発期間の全体像

小規模・中規模・大規模のアプリ開発期間と費用の目安を3枚のカードで示した図。
規模を上げると、必要な期間と費用も大きくなります。

期間は機能の複雑さ、対応OS、想定ユーザー規模で大きく変わります。そのため、規模別の目安を把握することが計画の出発点になります。小規模は、片方のOSで会員登録や情報表示を行うMVPで、期間は2〜3か月、費用は200万〜400万円です。

中規模は両OSに対応し、決済や通知を備えたもので、期間は3〜5か月、費用は500万〜900万円です。大規模は、EC・マッチング・SNSなど、リアルタイム通信やAIを含む案件で、期間は6か月〜1年、費用は1,000万〜3,000万円以上が目安です。

一般消費者向けのアプリでは、競合に見劣りしないUI/UXと、多数の同時アクセスに耐えるインフラが求められます。こうした要件も、期間を延ばす要因になります。

BtoCアプリは、App StoreとGoogle Playの審査を経て配信します。この審査はBtoC特有のストア配信工程なので、スケジュールに最初から組み込んでおくことが大切です。

Appleの審査は通常1〜3日です。ただし、プライバシーポリシーや課金フローに不備があってリジェクトされると、修正と再申請に数日から数週間かかる場合があります。

プロモーション開始日やリリース希望日から逆算して、審査期間に十分な余裕を持たせておきます。iOS登録には年99米ドル(約1.4万円)、Android登録には初回のみ25米ドル(約3,600円)がかかります。

規模別の開発期間と費用の目安

規模を決めるときは、発注側と開発会社が画面数、機能、対応OSを合わせて確認します。小規模は5〜10画面程度で、会員登録やログイン、情報閲覧や投稿を備えたMVP(実用最小限の製品)です。

  • 小規模:片方のOS対応、期間2〜3か月、費用200万〜400万円程度。
  • 中規模:両OS対応、期間3〜5か月、費用500万〜900万円。
  • 大規模:期間6か月〜1年、費用1,000万〜3,000万円以上。

中規模では、決済やプッシュ通知に加えて、地図連携やSNSログインも備えます。このとき、PM、アプリ・バックエンドエンジニア、デザイナーなど4〜6名が一般的な体制です。

追加機能の費用目安は、会員登録・ログインが30万〜80万円、決済が80万〜200万円、リアルタイムチャットが150万〜400万円です。さらに、AI・レコメンドは200万〜800万円です。

大規模に当たるのは、リアルタイム通信や独自AIレコメンドを伴うEC、マッチング、SNSなどです。

ここに挙げた数値は初期の概算です。正確な期間は、要件定義を経て初めて確定します。

開発期間を左右する5つの変数

同じ中規模でも、3か月で終わる案件と5か月かかる案件があります。そこで、差を生む要因を見積もりの段階で洗い出すことが、現実的な計画の鍵になります。

  • 対応OS:ネイティブで両OSを作ると工数は1.5〜2倍。
  • システム連携:外部連携や古い基幹システムの調査が加わる。
  • 非機能要件:厳格な安全基準や大規模ユーザー対応が工数を増やす。
  • 画面とUI/UX:独自デザインや画面演出の作り込みで増加。
  • 依頼先の単価:会社の種類により見積もりに差が出る。

FlutterやReact Nativeなら、単一のコードで両OSに対応でき、費用と期間を30〜40%削減できます。

クレジットカード決済、SNS連携、外部APIは1連携あたり30万〜100万円です。一方、古い基幹システムは仕様調査だけで50万〜200万円かかる場合があります。

PCI DSSや医療系の安全管理ガイドラインへの対応は、費用を20〜50%押し上げます。また、10万〜100万人の利用を想定すると、インフラ工数も10〜30%増えます。

独自デザインは20〜30%増、画面遷移アニメーションやマイクロインタラクションは費用・期間を30〜50%増やします。なお、人月単価は大手SIerが120万〜200万円、中堅会社が80万〜160万円です。

オフショアの場合は人月40万〜80万円です。同じ要件でも、依頼先によって見積もりが2〜3倍異なることがあります。

ポイント

規模は、画面数、機能、対応OSを合わせて見て、小規模・中規模・大規模のどれに当たるかを決めます。同じ中規模でも期間に差が出るため、差を生む要因を見積もりの段階で洗い出してください。

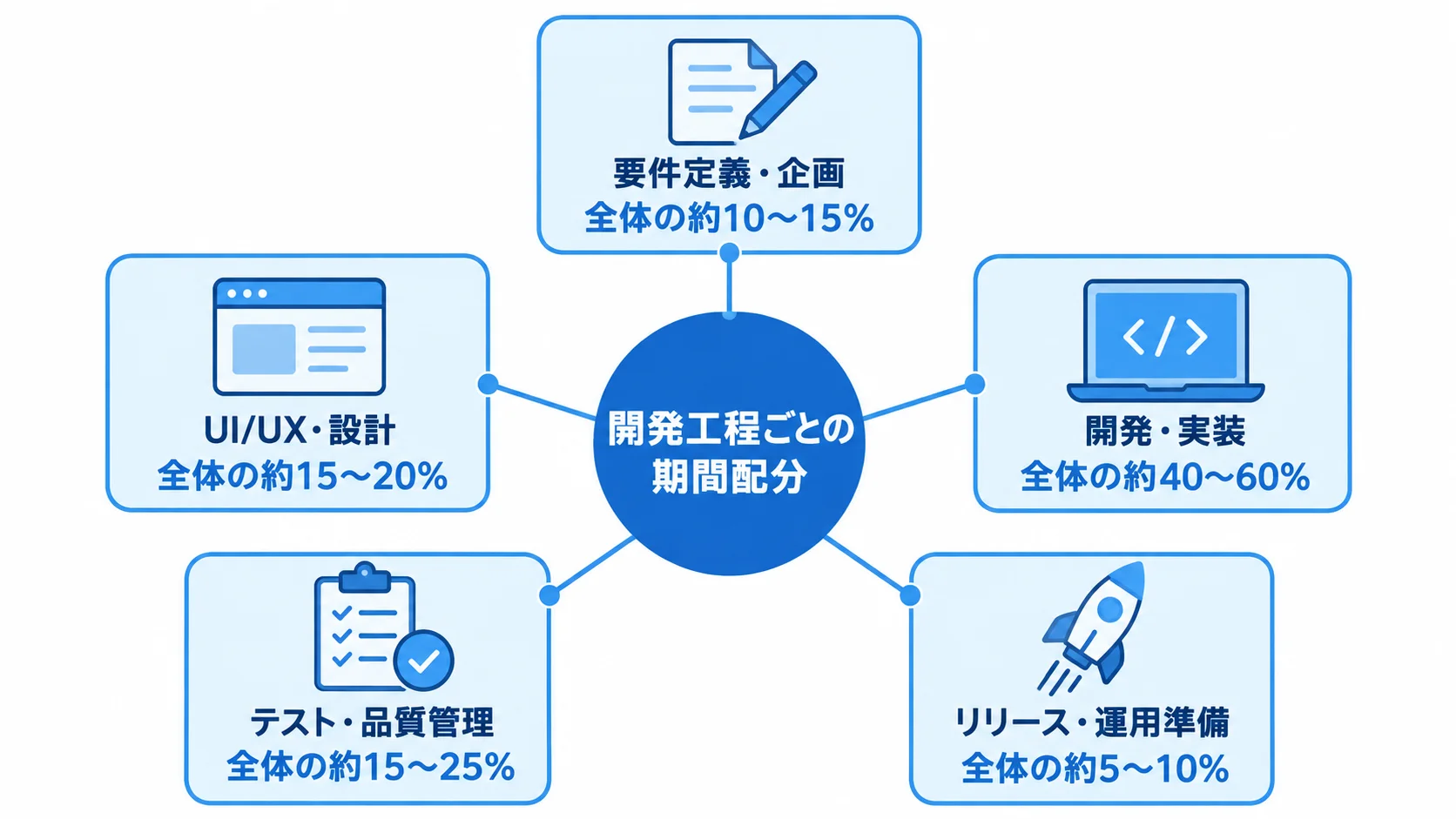

工程別スケジュールと期間配分

要件定義・企画からリリース・運用準備まで、5工程の期間配分を比率範囲とともに示した図。
最も比率の高い工程は開発・実装です。

正確に見積もるには、全体を工程に分けて、各工程に必要な週数を把握します。中規模で約5か月の場合は、この期間配分が見積もりの妥当性を判断する材料になります。

  • 要件定義・企画:全体の約10〜15%。
  • UI/UX・設計:約15〜20%。
  • 開発・実装:約40〜60%。
  • テスト・品質管理:約15〜25%。
  • リリース・運用準備:約5〜10%。

工程の比率を知っておくと、各社から提示されたスケジュールが妥当かを判断しやすくなります。たとえば、実装だけで7割を占めるなら、設計やテストが軽く見られていないかを確かめる必要があります。

要件定義・企画フェーズ(約2〜3週・10〜15%)

約5か月のプロジェクトでは、この工程に約2〜3週を割り当てて、アプリの目的を固めます。具体的には、「誰の、どんな課題を、どう解決するか」を明確にします。

一般消費者は、気に入らなければすぐ削除します。そのため、ターゲットやコア体験が曖昧だと、利用されないおそれがあります。

  • 対象と行動:ペルソナ(典型的なユーザー像)と、利用者の行動フロー。
  • 必要機能:機能の洗い出しと優先順位付け。
  • 要件の区分:機能要件と、性能・セキュリティ・想定同時接続数など。

この工程を「1週間で十分」と短く見積もるのは、よくある失敗です。企画が浅いまま実装に入ると、後工程で追加要望が相次ぎ、全体の期間が大幅に延びます。

要件定義書、機能一覧、優先順位表は、成果物として残しておきます。

設計・開発フェーズ(約3か月・55〜80%)

設計と開発には約3か月、全体の55〜80%を見込みます。直感的な操作は継続率に直結するため、UI/UXの質がプロダクトの成否を左右します。

  • UI/UX・設計:3〜4週(15〜20%)、画面・データベース・APIの設計。
  • 開発・実装:2〜2.5か月(40〜60%)、アプリ画面とサーバ側APIの作成。
  • 並行開発:APIの型(レスポンス仕様)を先に決め、バックエンドの完成前にモックでアプリを先行させる。
  • 部品の再利用:ボタンやカードを共通部品にし、実装工数を抑える。

デザイナーはFigmaなどでワイヤーフレームとプロトタイプを作り、エンジニアは実装できるかを確かめながら協働します。

この設計・開発は全体の半分以上を占めるため、ここでの生産性がプロジェクト全体の期間を決めます。

両OSを別々にネイティブで開発すると工数が増えます。そのため、iOSとAndroidに共通する技術の採用も、この段階で検討します。

テスト・リリース/ストア審査フェーズ(約4〜6週・20〜35%)

テストからストア審査までを約4〜6週(20〜35%)と見込み、品質確認と配信準備を進めます。

  • テスト:3〜4週(15〜25%)、単体・結合・システムの各検証を順に行い、操作フローに沿って実機で確かめる。
  • リリース準備:1〜2週(5〜10%)、ストア申請・本番環境・運用マニュアルの整備。
  • 審査と公開:希望日から逆算した審査工程の組み立て。

両OSをネイティブで開発すると、端末とOSバージョンの組み合わせが増えます。そのため、テスト工数も約2倍になります。

画面サイズや機種ごとの表示崩れや動作不良を見逃すと、低評価レビューやユーザーの離脱につながります。

Appleの審査は通常1〜3日です。ただし、リジェクトも想定して、希望日の少なくとも2週間前に申請できるよう逆算します。

審査通過後に配信日を設定できる機能を使うと、プロモーションやプレスリリースに公開日を合わせられます。

ポイント

工程の比率は、提示されたスケジュールが妥当かを判断する材料になります。実装が7割を占めるなら、設計やテストが軽く見られていないかを確かめてください。

開発手法による期間の違い

開発手法によって、初回リリースまでの期間と予定の組み方が変わります。主な選択肢は、ウォーターフォール型、アジャイル型、MVP段階リリース型です。

BtoCアプリは市場の反応を見ながら改善するため、手法の選択は事業戦略にも関わります。そこで、プロダクトに合う進め方を選ぶことが大切です。

ウォーターフォールとアジャイルの違い

両手法は、仕様変更の頻度やリリース後の改善計画を基準に選びます。ウォーターフォールは要件定義からリリースまでを順番に進め、アジャイルは短い周期で反復します。

  • ウォーターフォール:仕様が明確で、変更が少ない案件に向きます。
  • アジャイル:優先機能を順に完成させ、変更に強く、初回リリースを早めやすい手法です。

この方式は、全体の予定と予算を見通しやすい一方、終盤の仕様変更は手戻りとなり、期間を延ばす場合があります。

アジャイル(スクラムなど)は、1〜2週間の「スプリント」で要件定義からテストまでを繰り返します。利用データやレビューを見て継続的に改善するBtoCアプリとは、相性がよい手法です。

消費者の嗜好は変わるため、当初の想定どおりに使われない場合もあります。この方式なら作りながら方向を直せるので、事業リスクを下げられます。さらに、中規模以上でも、準委任契約でアジャイルに進める方式が主流になりつつあります。

MVP段階リリースによる期間短縮

最初から完成形を目指さず、MVP(Minimum Viable Product=実用最小限の製品)で反応を確かめます。段階公開は、次の流れで進めます。

  • 初回範囲を決める:事業上重要な機能に絞った初回版の設計。
  • MVPを公開する:コア体験を先に届け、利用者の反応を確かめる。
  • 機能を追加する:反応データを見ながら、フェーズ2・フェーズ3へ進む。

初回の構成は2〜3か月程度が目安です。この期間で、「ユーザーが本当に使うか」という最大の不確実性を、最小の投資で早く検証できます。

フル機能版を9か月かける代わりに、コア体験のMVPを3か月で公開する例もあります。

人材マッチングアプリのタイミーは、広告費をかけずに渋谷区限定で公開しました。約1.5か月でユーザー7,000人、導入100社となり、その後全国に拡大しました。

対象エリアを絞って小さく公開し、手応えを確かめてから投資を広げる段階リリースは、納期短縮と事業リスク低減の選択肢になります。

ポイント

初回を早く出したいなら、変更に強いアジャイルか、コア体験に絞ったMVP段階リリースを候補にします。仕様が明確で変更が少ない案件であれば、ウォーターフォールも選択肢になります。

納期を短縮する具体的な方法

納期を縮めるには、まず進め方を見直すことが先決です。急な増員は意思疎通の負担を増やし、立ち上がりに時間がかかるため、逆効果になる場合もあります。

品質を保ちながら期間を短縮するには、iOSとAndroidの両対応を前提に手法を選ぶことが大切です。そのうえで、この前提のBtoCアプリ開発で効果が実証された方法を、次に挙げます。

クロスプラットフォーム採用と並行開発

短縮するには、両OSでの重複作業を減らし、担当者間の待ち時間をなくすことが有効です。具体的には、クロスプラットフォームと並行開発を検討します。

  • 共通技術:FlutterやReact Nativeで、単一のコードから両OSに対応。
  • 並行開発:API仕様を先に決め、アプリ側をモックデータで作成。

別々にネイティブ開発すると工数は1.5〜2倍になります。一方、共通技術なら費用と期間を30〜40%削減できます。

両OSの同時リリースは市場投入を早めます。複雑なカメラ制御や高精度ARが不要なら、クロスプラットフォームが第一候補になります。

通常はバックエンドAPIの完成後にアプリを実装するため、待ち時間が発生します。仕様を事前に合意しておけば、先行実装が可能になります。

カードやリスト、ボタンを再利用部品にし、Storybookなどでカタログ化すると、同じUIを何度も作る手間を省けます。

BaaS活用と自動化による短縮

BaaS(Backend as a Service)で基盤機能を利用し、反復作業を自動化すると、開発とリリースの手間を減らせます。

  • BaaS:認証やデータベースなどの基盤を、サービスとして利用。
  • CI/CD:テスト、ビルド、配布などの工程を自動化。

BaaSの活用も有効な手法です。FirebaseやSupabaseは、認証やデータベースのほか、プッシュ通知やファイル保存も提供します。

基盤機能を自前でゼロから作らずに済むため、バックエンドの工数を削減できます。特に、MVPでは数週間単位で短縮できる場合もあります。

テストとデプロイの自動化も、短縮につながる手法です。CI/CD(継続的インテグレーション・継続的デリバリー)は、変更のたびにテストとビルドを実行する仕組みです。

Bitriseなどのモバイル向けCI/CDサービスやFastlaneを使うと、ビルドから申請までを自動化でき、手作業の時間やミスを減らせます。

その結果、終盤に不具合が大量に見つかって予定が崩れる事態や、申請作業でのつまずきを防げます。

自動化には初期の工数がかかります。ただし、複数回の更新を前提とする場合には、プロジェクト全体の短縮に役立ちます。

ポイント

納期を縮めるには、人を増やすより、重複作業と待ち時間を減らす方法を選ぶほうが効果的です。品質を保つため、iOSとAndroidの両対応を前提に検討します。

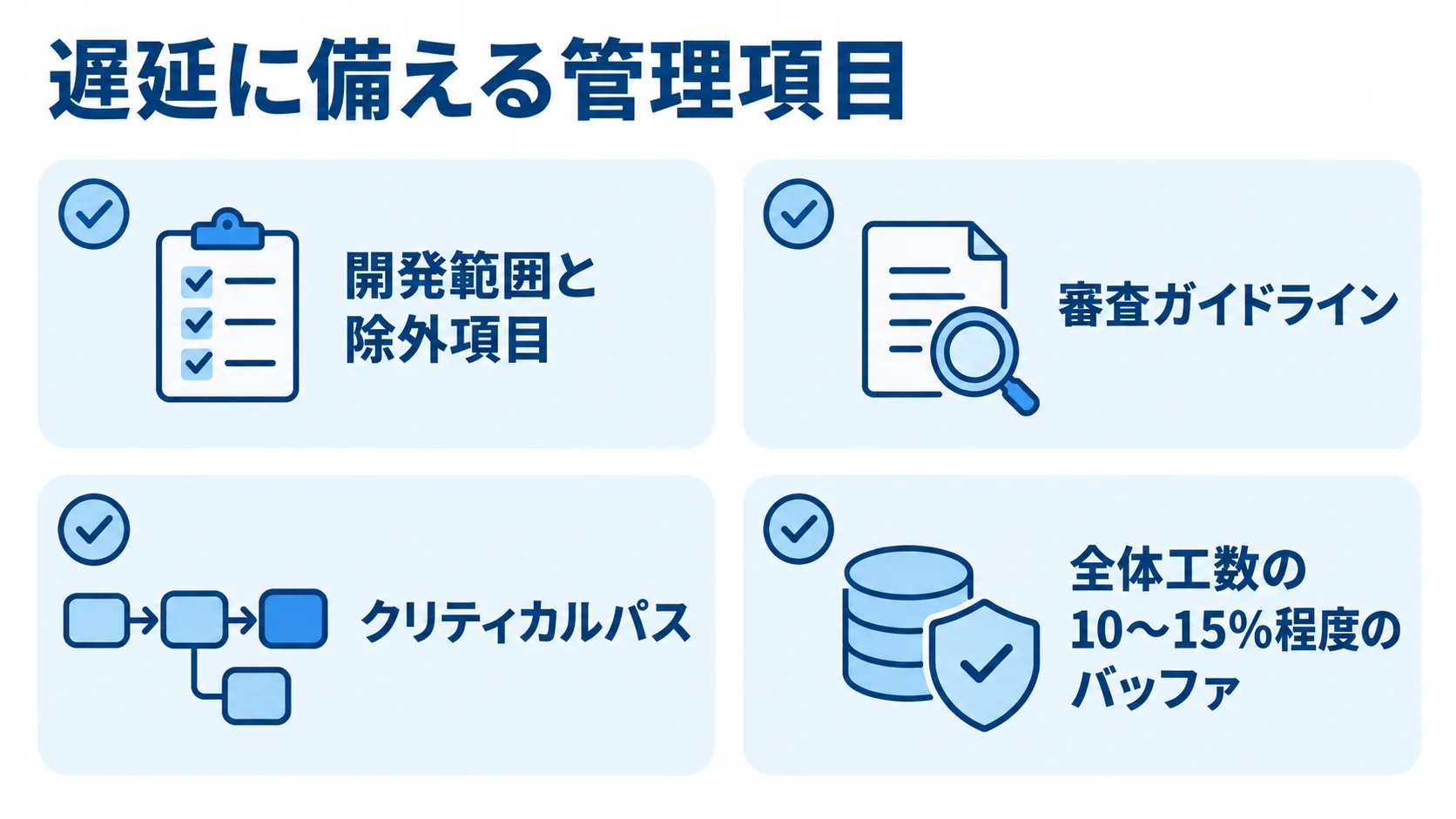

納期遅延の典型要因と対策

開発範囲、審査ガイドライン、クリティカルパス、全体工数に対する予備期間を並べた確認項目の図。
計画段階で外部審査と進捗の余裕を織り込みます。

遅延のリスクは完全になくせないため、典型要因を把握し、対策を契約や進捗管理に組み込みます。BtoCアプリでは、ストア審査やOS対応など、自社で制御しにくい外部要因にも備えます。

スコープの曖昧さと変更管理

要件が曖昧なまま実装を進めると、終盤に認識違いが見つかり、大きな手戻りが起きます。また、競合を見て機能やUIを追加したくなることもあります。

要件定義書には、開発範囲と除外項目を明記しておきます。そのうえで、変更管理プロセス(Change Request)も契約に含めます。影響範囲を調べ、工数と費用を見積もり、承認を経て実施する流れです。

口頭での追加が積み重なると、予算や納期を超えてしまうため、変更管理を事前に合意しておくことが重要です。発注側は、追加の要望を「初回リリースに必要か」とMVPの考え方で問い直します。

ストア審査リジェクトと外部要因

ストア審査やOS更新は自社だけでは制御しにくく、納期に影響する場合があります。そこで、審査で確認される点を事前に押さえておきましょう。

  • プライバシー:ポリシーの記載不備による却下。
  • 課金:ストア決済を経由しない課金は審査の対象。
  • 投稿機能:通報・ブロック機能の不足が問題になる場合。
  • デザイン:ストアのデザイン規約への違反による却下。

Appleの審査は通常1〜3日です。ただし、却下された場合は、修正と再申請が必要となり、数日から数週間かかることがあります。

初期から審査ガイドラインを理解したエンジニアを加え、課金、プライバシー、投稿管理を設計の段階で確認します。また、希望日の少なくとも2週間前に申請できるよう、余裕を設けます。

iOSとAndroidは毎年メジャーアップデートがあり、開発の時期と重なると、新OS対応や検証の工数が追加になる場合があります。

進捗管理の甘さとバッファ確保

作業の依存関係と遅延の影響を把握するために、ガントチャートやJIRAでクリティカルパスを一覧にし、週次または隔週で報告します。

  • 成果を確認:アジャイルでは、スプリントごとに完成機能を実機で確かめる。
  • 遅れに対応:兆候があれば作業を監視し、人員を早めに再配分。
  • 予備期間を設ける:全体工数の10〜15%程度をバッファとする。
  • 意思決定を速める:遅延時の契約条件の事前決定、発注側のレビューの迅速化。

バッファがない計画では、審査却下や端末不具合など一つの想定外の出来事で、全体が崩れることがあります。

遅延時の契約条件は、開発会社が予定を守る動機になります。また、発注側がレビューを迅速に行えば、担当者の待ち時間を抑えられます。

ポイント

遅延は、要件の曖昧さやストア審査の却下といった典型要因から生じます。変更管理の取り決め、審査日程の余裕、10〜15%の予備期間を計画に入れて備えてください。

まとめ

BtoCアプリの期間は、小規模で2〜3か月、中規模で3〜5か月、大規模で6か月〜1年が目安です。工程の配分とストア審査の余裕を確かめたうえで、納期を逆算します。

短縮には、共通技術と並行開発に加えて、BaaSやCI/CDも役立ちます。遅延に備えるには、スコープを明文化して変更を管理し、10〜15%の予備期間を設け、進捗を随時把握することが欠かせません。

MVPを早く公開して市場の反応を見ながら改善する方法もあります。具体的なスケジュールを相談する際は、発注側が複数の開発会社に要件概要を示し、見積もりを取ります。

▼全体ガイドの記事
・BtoCアプリ開発の完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
