デリバリーアプリ開発の開発期間・スケジュール・納期について

デリバリーアプリの開発期間は、4面の連携、位置追跡、配達員マッチングを初期からどこまで作るかで変わります。小規模なMVPは3〜6ヶ月、中規模は6ヶ月〜1年、大規模は1年以上が目安です。

立ち上げや開発会社の選定を進めている方は、無理のない計画づくりの参考にしてください。

▼全体ガイドの記事
・デリバリーアプリ開発の完全ガイド

デリバリーアプリ開発の開発期間の全体像

デリバリーアプリのプラットフォームを中央に置き、顧客アプリ、店舗アプリ、配達員アプリ、管理画面を周囲に結んだ図。
注文から配達まで、役割の異なる4面が連動します。

フードデリバリーアプリの開発は、1つのアプリではなく、4つのシステムが連動するプラットフォームを作るプロジェクトです。

  • 顧客アプリ:料理を注文する利用者向けのアプリです。
  • 店舗アプリ:注文を受けて調理状況を更新する、店側のアプリです。
  • 配達員アプリ:配達依頼を受け取り、現在地を送る側のアプリです。
  • 管理画面:売上、手数料の精算、ユーザーを扱う本部向けの画面です。

店舗アプリはタブレットで運用されることが多く、管理画面はWebで提供されます。

4面はそれぞれ設計と実装を行い、注文から配達までの流れに沿って、リアルタイムに連動させます。4面が連動するため、開発規模は一般的なアプリ開発の相場を大きく上回ります。

開発期間は事業をどの規模で立ち上げるかで大きく変わります。

規模別の開発期間・費用・体制の目安

規模ごとの違いは、初期段階でどこまで機能を作り込むかで決まります。

  • 小規模:3〜6ヶ月、1,000万〜2,000万円、約10〜25人月が目安です。
  • 中規模:6ヶ月〜1年、2,000万〜5,000万円、約25〜60人月が目安です。
  • 大規模:1年以上、5,000万円〜数億円以上、60人月を超える数十名規模です。

小規模は、MVP、初期検証、限定エリア展開を想定した規模です。対象の店舗と配達員を絞り、コア機能だけで立ち上げます。

位置追跡を1分ごとの更新にしたり、配達員の割り当てを管理者が半手動で行ったりする方法があります。

中規模は標準的な本格展開で、自動マッチングとオンライン決済を備えます。さらに、Google Maps等の地図APIを使ったリアルタイム位置追跡やプッシュ通知も機能に含まれます。

大規模はエンタープライズや全国展開を想定し、複数の注文を割り当てる高度なAIディスパッチも含みます。

需要予測、複雑な手数料・売上精算、大量のアクセスに耐える負荷分散インフラも必要になるため、開発は長期化します。

現実的なスケジュールを組む出発点は、自社がどの規模から始めるかを見極めることです。

開発期間を左右する変数(4面開発・位置追跡・マッチング)

同じデリバリーアプリでも、期間は3ヶ月から1年超まで変わります。

  • 4面の並行開発:役割の異なる各アプリと管理画面を、同時に作る必要があります。
  • 位置追跡基盤:地図情報と配達員の現在地をつなぐ部分です。
  • マッチング:注文ごとに配達員を割り当て、ルートを最適化する部分です。

画面ごとに使う人と機能が違うため、画面数と実装工数が増えます。

本部用の管理画面(CMS)だけでも、100万〜300万円、1.5〜4人月の工数がかかります。また、地図・位置情報機能(Google Maps API等)の実装には、80万〜250万円、1〜3人月が必要です。

WebSocket等で配達員の現在地を数秒単位で顧客アプリに同期する場合、インフラの設計が難しくなります。

自動マッチングは、どの配達員にどの注文を割り当てるかを計算する複雑な機能で、AI・レコメンド機能の相場である200万〜800万円、3〜10人月に匹敵するか、それ以上の工数を要します。

アルゴリズムの調整期間も必要になるため、マッチングは最大の変動要因です。

これらを初期からどこまで作り込むかで、スケジュールは大きく決まります。

ポイント

開発期間は、事業をどの規模で立ち上げるかと、4面連携・位置追跡・マッチングをどこまで初期から作るかで決まります。まず規模を決め、そのうえで期間の目安を当てはめると考えやすくなります。

工程別のスケジュールと期間配分

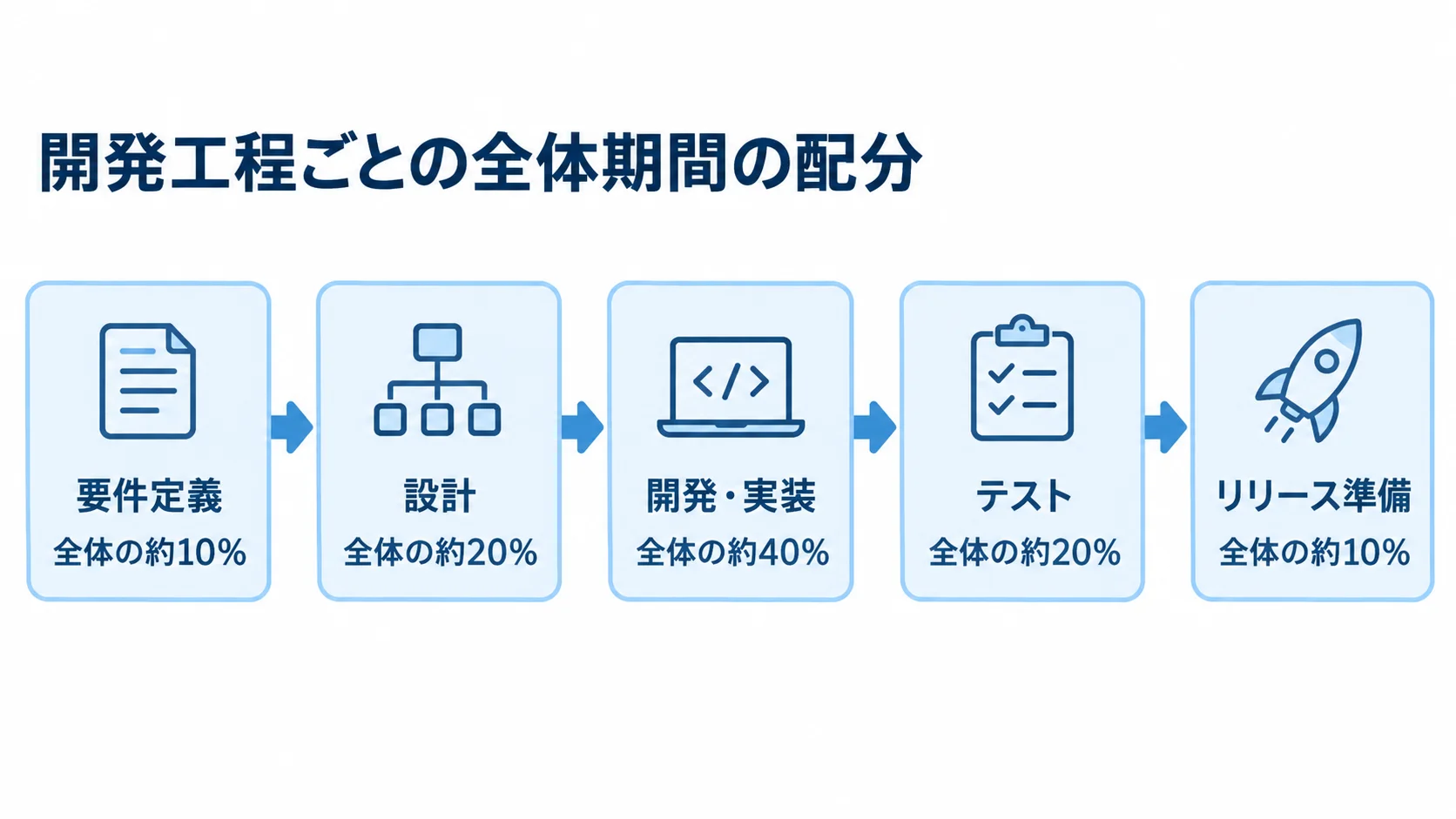

要件定義、設計、開発・実装、テスト、リリース準備の順に、全体期間に対する配分を示した工程図。
開発が最も大きな割合を占め、テストにも約2割を見込みます。

プロジェクト全体を100%としたときの、各工程の期間と工数の配分を把握しておくと、進捗を追いやすくなります。

基本工程は要件定義から始まり、設計と開発、テストを経て、リリースに至ります。4面が連動するため、デリバリーアプリではテスト工程の比重が特に大きくなります。

要件定義・設計フェーズ(4者の業務フロー定義)

要件定義は全体の約10%を占めますが、その精度が後工程の手戻りを左右します。

  • 業務フロー:4者の役割と連携のタイミングの定義
  • 例外フロー:注文拒否や配達員不在時の対応の決定
  • 基本・詳細設計:4面の画面、API、データベースの設計

4者の業務は注文から配達までの流れでつながっているため、どれか1つの定義が抜けると、ほかの作業にも影響します。

たとえば、店舗が注文を拒否した場合は、顧客への通知方法と決済の取り消し方を事前に決めておきます。また、配達員が見つからない場合は、何分待つか、誰がどう対応するかを決める必要があります。

例外フローが足りないと、開発後半で仕様の抜けが見つかり、スケジュールが崩れるおそれがあります。

基本設計と詳細設計には、全体の約20%の期間を充てます。3つのアプリと管理画面は同じデータをリアルタイムで参照・更新するため、この段階でデータ構造とAPIを固めておくことが、後の整合性トラブルを防ぎます。

要件定義と設計に全体の約3割を投じることは、結果として最短での完成につながります。

開発・実装〜テスト・リリースフェーズ(4面の整合性テスト)

開発からリリース準備までの配分は、テストの余裕と審査期間を含めて組みます。

  • 開発・実装:全体の約40%を占める最大工程です。
  • テスト:全体の約15〜25%、目安として約20%を見込みます。
  • リリース準備:全体の約10%を配分します。

開発では顧客、店舗、配達員の3アプリと管理画面を並行して実装します。

一般論として、テスト工数が全体の10%未満の見積もりは、バグの危険性が極めて高いとされます。

デリバリーアプリでは、顧客が注文し、店舗が受理し、配達員が現在地を送る動作を検証します。4面間のリアルタイムなデータ整合性を確かめるテストは難易度が高いため、この工程には余裕を持たせておきます。

テストが不足したままだと、画面によって注文状態が「配達中」と「調理中」でずれる不整合が、本番で頻発します。

リリース・運用保守の準備は全体の約10%で、そのうちストア審査に約5%、サーバー構築とマニュアルに約5%を充てます。ストア審査の約5%には、リジェクトされた場合の再申請の余裕も含めます。

iOSとAndroidでは、顧客用、店舗用、配達員用の複数のアプリを審査に通す必要があります。そのため、計画どおりにローンチするには、ストア審査の期間を多めに見積もっておきます。

ポイント

工程の配分は、要件定義と設計に厚めの期間を取り、テストに余裕を持たせる前提で組みます。4面の整合性テストは後回しにせず、開発初期から進めておきます。

デリバリーアプリ固有の期間短縮の仕組み

4面が連携する開発は長期化しやすいものの、既存の基盤や技術を使えば期間とコストを圧縮できます。すべてをゼロから作らずに済む代表的な方法として、BaaSや外部API、クロスプラットフォーム開発があります。

BaaSと外部APIによるバックエンド構築の短縮

バックエンド基盤には、リアルタイム同期やプッシュ通知も含まれます。

  • BaaS:同期や通知などの基盤を既製サービスで用意すること
  • 地図API:Google Maps Platform等を組み込むこと
  • 決済API:Stripe等の外部APIを組み込むこと

BaaS(Backend as a Service)は基盤の構築を大幅に短縮できます。たとえばGoogleのFirebaseでは、データベースや位置情報のリアルタイム同期、注文状況に応じた通知を組み込めます。

地図機能やオンライン決済も、外部APIを使えば自前で実装するより開発期間を圧縮できます。

一方で、外部APIを使う場合でも、地図・位置情報機能は80万〜250万円、1〜3人月の工数がかかります。決済機能の実装工数は、80万〜200万円、1〜3人月です。

地図と決済の外部APIは、スクラッチ開発と比べて期間・コストを現実的な水準に収められます。

ただし、BaaSや外部APIは、利用が増えると従量課金が膨らみやすく、運用時のランニングコストにも注意が必要です。

クロスプラットフォーム開発による両OS同時対応

顧客用、店舗用、配達員用のアプリを、iOSとAndroidで別々にネイティブ開発すると、期間とコストが増えます。

  • ネイティブ別開発:SwiftとKotlinで、OSごとに実装すること
  • クロスプラットフォーム:1つのコードベースで両OSに対応すること
  • 削減効果:開発費用と期間を30〜40%縮められる点

ネイティブ別開発は、クロスプラットフォーム開発と比べて1.5〜2倍の工数になるとされます。3アプリすべてをネイティブ別で作る場合、この工数差は無視できません。

FlutterやReact Nativeを採用すると、1つのコードベースでiOSとAndroidの両方に対応できます。

顧客アプリは利用者数が多く、デザイン性も求められます。一方で、店舗アプリと配達員アプリは機能が比較的限られ、クロスプラットフォームと相性が良いため、削減効果が出やすい領域です。

コードを一度直せば両OSに反映できます。そのため、リリース後の保守や改修も効率化できます。複数のアプリを同時に立ち上げる事業では、納期を縮める有力な選択肢になります。

ポイント

BaaSや外部API、クロスプラットフォーム開発は、基盤や画面を作る手間を減らし、期間を縮めます。ただし、利用量が増えたときの従量課金や運用コストは、導入前に見積もっておく必要があります。

デリバリーアプリ開発で納期を短縮する具体的な方法

開発の進め方を工夫すると、納期を縮められます。

特に機能が多い場合は、「何を作らないか」を先に決めることが、最短リリースにもっとも効果的です。

MVPによるコア機能の絞り込み

納期を縮めるには、MVP(Minimum Viable Product=実用最小限の製品)の考え方で範囲を絞る方法があります。

  • 地域を限定:初期リリースの配達エリアを特定の地域に絞ること
  • 割り当てを手動化:管理者が管理画面から配達員をアサインする方式
  • 決済を限定:クレジットカードのみで決済すること

最適化AIや全自動精算を初期から作り込むと、数千万円、1年超の大規模プロジェクトになることもあります。

コア機能に絞れば、数千万円規模の見積もりを50〜70%抑えられ、納期を大幅に前倒しできます。

削った機能は捨てず、後のフェーズに回します。

限定エリアでサービスを始め、注文データと配達員の稼働状況を見ます。そのうえで、自動マッチングやルート最適化を段階的に加えていきます。

段階的に進めれば、市場へ早く参入しながら、過剰な初期投資のリスクを避けられます。完成度を最初から求めすぎないことで、早期ローンチと事業の早期検証を両立できます。

ノーコード活用とその適用限界

ノーコードは、アイデアを素早く形にする手段ですが、本格運用には適用限界があります。

  • 活用例:需要や配達員確保などの仮説を検証する場面
  • 制約:大量の位置情報同期や複雑な権限間連携に制限がある
  • 注意点:本番運用では性能が頭打ちになる場合がある

ノーコード開発は、プログラミングを最小限に抑えることで、費用を50〜80%削減できる場合があります。目安は、費用が100万〜300万円、期間が1〜3ヶ月です。

大量のリアルタイム位置情報の同期、3〜4つのユーザー権限をまたぐ複雑なデータ連携、高度な外部API連携には制約があります。そのため、ノーコードは本格運用に向かないとされます。

ユーザーが増えると性能が頭打ちになり、フルスクラッチでの作り直しになりかねません。その作り直しは、かえって時間とコストを浪費するおそれがあります。

需要や配達員を確保できるかなど、ビジネス仮説を検証する限定的なMVP用ツールとして使うのが安全です。また、各手段の限界を理解し、適材適所で使い分けてください。

ポイント

納期を縮めるには、初期リリースの範囲を絞る判断が最も効果的です。ノーコードは仮説の検証には向きますが、本番の規模では性能の制約に当たるため、用途を絞って使います。

納期遅延の典型要因と対策

手動アサイン、調整と検証の工数確保、変更管理、開発初期の結合テストをチェックカードで示した図。
不確実な機能と仕様変更を早めに扱うことが、工程の安定につながります。

デリバリーアプリ開発には、構造的に遅れやすい点があります。そのため、事前に対策しておくと、計画どおりの納期につながります。

なかでも発生頻度が高く、影響も大きいのは、マッチングの調整と、開発中の仕様追加による遅れです。

マッチング・ルート最適化の調整による遅延

配達員マッチングとルート最適化の調整は、開発期間を読みにくくする要因です。

  • 遅延の要因:実際の地理や交通、配達員の偏りで、想定どおりに動かないことがある
  • 初期の対策:管理者による手動アサインから始めること
  • 見積もりの対策:調整・検証の工数を独立した項目として確保すること

マッチングでは、店舗の調理完了時間と、周辺の配達員の現在地・移動速度を計算して割り当てます。ここに、実際の地理条件や交通状況、配達員の偏りが加わると、アルゴリズムが想定どおりに働かない場合があります。

実データで動かしながら何度も調整する必要があり、その分だけスケジュールが押し下がります。そこで、実運用で蓄積したデータをもとに、自動化を段階的に進めます。

調整の工数を本体の開発工数に含めると、作業が長引いたときに全体が遅れます。

不確実性の高い部分を早めに切り出して検証しておくと、遅延の防止につながります。

仕様追加によるスコープ膨張と整合性テストの遅延

開発中の仕様追加は、スコープを膨らませる典型的な遅延要因です。

  • 変更管理:変更の影響を調べ、見積もりを経て承認する手順
  • 結合テスト:早期から4面をつないで検証すること

競合の多い事業では「あの機能も欲しい」と要望が増えがちです。4面連携では、1つの機能追加が4面すべてに影響し、そのぶん工数が増えます。

要件定義の段階で変更管理の進め方を合意し、変更要求の扱いを明文化しておきます。変更要求は、影響範囲を確かめたうえで、工数、費用、納期への影響を見てから承認します。そうすれば、口頭での小さな追加が積み重なってスケジュールを崩す事態を防げます。

デリバリーアプリ特有の遅延要因として、終盤の整合性テストで不具合が初めて見つかることもあります。

4面間のリアルタイムなデータのずれは、テスト段階で表面化し、修正に想定以上の時間がかかる場合があります。

そのため、開発初期から4面を結合したテストを繰り返し、問題を小出しに見つけて直していきます。一方で、終盤にテストをまとめて行う計画は、納期遅延のリスクを高めます。

ポイント

マッチングの調整と仕様追加は、遅延の原因になりやすい2つの要因です。調整の工数は独立した項目として見込み、仕様の変更は影響を確かめてから受け付けます。

まとめ

デリバリーアプリ開発の期間は、顧客・店舗・配達員の3アプリと管理画面を連携させるため、規模によって大きく異なります。小規模のMVPは3〜6ヶ月、中規模の本格展開は6ヶ月〜1年、大規模な全国展開は1年以上が目安です。

工程の目安は、開発が約40%で最も大きく、設計が約20%、テストが約15〜25%です。要件定義とリリース準備は、それぞれ約10%です。

特に4面間のデータ整合性テストには、品質を確保できるだけの期間を取っておく必要があります。期間を左右するのは、3つのアプリの並行開発、位置追跡基盤、マッチング・ルート最適化です。

MVPで機能を絞ると50〜70%、クロスプラットフォーム開発では30〜40%の削減が可能です。

アルゴリズムを先に検証し、変更管理を合意すると、納期遅延のリスクを抑えられます。

まずは開始する規模を見極めたうえで、開発パートナーと現実的なスケジュールを描きましょう。
