開発チーム構築の開発期間・スケジュール・納期について

開発期間・スケジュール・納期は、開発そのものの期間に、チームを立ち上げる期間を合わせて見ると全体がつかめます。近年注目されるチーム組成は、システムやプロダクト開発の成否を左右します。立ち上げにかかる時間は組成方法によって差があり、規模に合った体制づくりも納期を左右します。

全体像は開発チーム構築の完全ガイドでも確認できます。

▼全体ガイドの記事
・開発チーム構築の完全ガイド

開発チーム構築と開発期間の全体像

多くの企業は、開発そのものの期間と、開発を始められる状態までの時間を分けて考えていません。適切な体制があれば、要件定義から設計、実装、テスト、リリースまで計画的に進められます。

一方で、体制づくりに数ヶ月かかると、プロジェクト全体のリードタイムは大幅に伸びます。そのため、チーム構築期間を作業期間に加えて見積もることが、スケジュール管理の出発点になります。

「立ち上げ期間」と「開発期間」の二つに分けた見方

スケジュールは、チーム組成と体制構築にかかる「立ち上げ期間」と、実際に作る「開発期間」に分けて捉えます。

立ち上げ期間には、人材の採用と配置、環境や業務ルールの整備が含まれます。たとえば内製で人材を採用する場合は、数ヶ月から年単位かかることもあります。

開発期間は要件の複雑さや機能数によって変わります。目安として、小規模は3〜6ヶ月、中規模は6ヶ月〜1年です。

  • 大規模開発:期間は1年以上が目安になります。
  • 全体のリードタイム:立ち上げ期間と開発期間の合計です。

事業側が見るべきなのは、この合計の長さです。組成を誤ると、開発期間が同じでも、立ち上げ期間の差によってリリースが半年ずれることがあります。

チームの作り方が納期を決める理由

開発現場では、チームの作り方によって納期が左右されます。契約前の準備、変更への対応、意思決定の速さが、その違いに影響します。

  • 請負型:着手前に仕様を固め、見積もりと契約を済ませる必要があり、準備に数ヶ月かかることもあります。
  • 仕様変更:追加の見積もりや再契約が必要になり、調整の間は作業が止まります。
  • ラボ型・少人数チーム:契約期間内でタスクを変えやすく、意思決定が速ければ待機時間も抑えられます。
  • 内製・混成チーム:意思決定が速ければ、市場投入までの時間を短くできます。

ポイント

立ち上げ期間を見込まずに納期を組むと、計画が後ろにずれます。組成方法を決める前に、立ち上げ期間と開発期間の合計を置いてみることが判断の目安になります。

チーム組成方法別の立ち上げリードタイム

組成方法は四つあります。内製(自社採用)と受託・委託(請負)のほか、ラボ型(専属チームの月額確保)と混成(ハイブリッド)があります。

立ち上げ期間は方式ごとに大きく異なるため、稼働開始までの目安を知っておくことが、スケジュール設計の前提になります。

内製(自社採用)の立ち上げは数ヶ月〜年単位

内製チームをゼロから作る場合は、採用が大きなボトルネックになります。国内ではIT人材の不足が続いているためです。

  • 採用の難しさ:応募が集まらない、採用後すぐに辞めるといった課題があります。
  • 戦力化までの時間:未経験者の研修に6ヶ月、延べ1,000時間をかける会社もあります。
  • 長期的な利点と注意:社内にノウハウが蓄積する一方、すぐに始めたい開発には最も向きません。

ある教育業の企業では、社内ツール開発に向けたシニアエンジニアの採用が難航しました。その後はラボ型開発で、2年間安定してリソースを確保しました。

自社採用にこだわると、求人から稼働までに数ヶ月から年単位の停滞が生じるおそれがあります。一方で、中長期でノウハウを蓄積したい場合には、この方式が合います。

受託(請負)における契約前の準備期間

請負型は、明確な仕様に基づいて成果物を納めてもらう方式です。そのため、開始前に要件と仕様を固め、見積もりと契約を済ませておく必要があります。

外部に丸ごと任せられるので、一見すると速そうに見えます。ただ、準備に時間がかかり、着手まで数ヶ月を要することもあります。

新規プロダクトで要件が定まらない場合は、社内の調整とベンダーとの認識合わせに時間がかかります。

  • 適するケース:作るものが明確で、仕様変更がほとんど想定されない場合。
  • 注意が必要なケース:要件が流動的で、変更のたびに再見積もり・再契約が生じる場合。

ラボ型・混成の最短2週間での立ち上げ

ラボ型は、中長期の専属チームとノウハウの蓄積を前提にした方式です。契約期間は半年〜1年間が一般的です。

  • 小規模な開始:最小1名・1ヶ月から、または初月割引で始める柔軟なプランがあります。
  • 無料体験:最初の1週間を無料にする企業もあります。
  • 通常の準備:専属チームや環境、業務ルールの整備に数週間かかります。
  • 短期立ち上げ:IT人材が豊富なベトナムなどでは、相談から最短2週間で始める企業もあります。

混成型は、コアを自社、実装を外部が担う形です。社内にPdMやドメイン担当者がいれば、外部人材を数週間で加えられます。

採用に数ヶ月もかけられないプロジェクトでは、ラボ型や混成型が選択肢になります。

ポイント

すぐに始めたい場合は、ラボ型や混成型を候補に入れ、自社採用ならその採用期間を先に見込みます。中長期でノウハウを育てたいなら、内製が向いています。

規模別・体制別のスケジュール設計

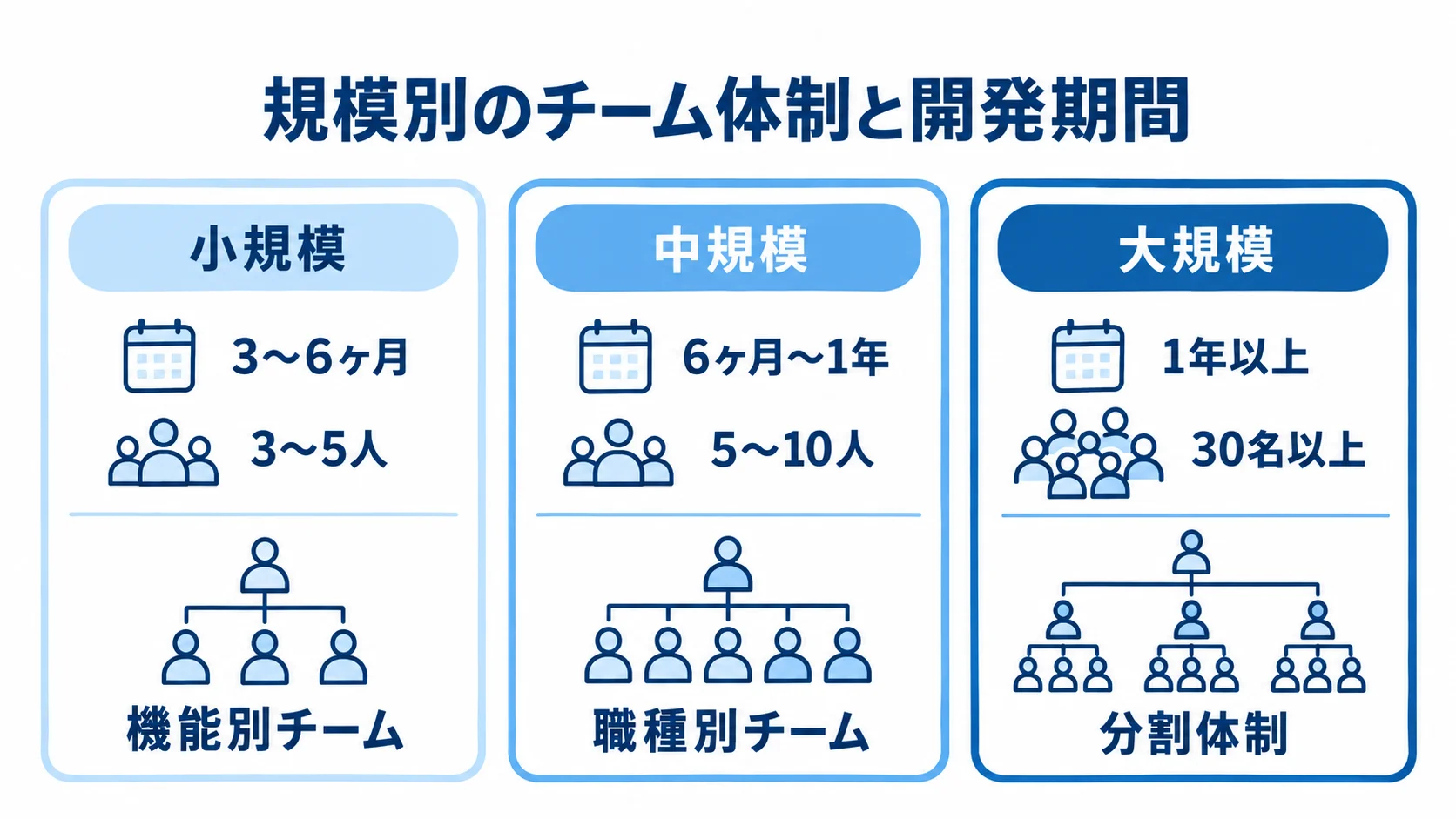

小規模・中規模・大規模の開発期間、人数、チーム体制を3枚のパネルで示した図解。
規模が上がるほど、チームの分割が必要になります。

規模に応じて、最適なチーム体制とスケジュール設計は変わります。大規模案件を過小な体制で進めると破綻する一方、小規模案件では管理コストがかさみます。小規模・中規模・大規模の三つで、標準的な体制と期間の目安を比べます。

小規模(3〜6ヶ月・3〜5人)の機能別チーム

小規模案件の目安は3〜6ヶ月、3〜5人です。人数は多くても10名程度に収まります。

  • 機能別チーム:PMがSEを兼任し、プログラマーがテストやUI設計も担います。
  • 会議体:全体定例は週次、ステアリングコミッティは月次の2階層にとどめ、過剰な管理を避けます。
  • 進め方:少人数で連絡の負担を抑えながら、要件定義、実装、テスト、リリースを短く回します。

役割の境界が薄いぶん意思決定は速くなりますが、知識が特定の担当者に集中しやすくなります。

一人が抜けると進捗が止まりかねないため、計画には余裕(バッファ)を設けておきます。また、属人化を緩和する仕組みも、最初から組み込んでおきます。

中規模(6ヶ月〜1年・5〜10人)の職種別チーム

中規模案件の目安は6ヶ月〜1年、5〜10人です。場合によっては、10〜30名になることもあります。

  • 職種別チーム:PM・SE・PG・QA・UI/UXデザイナーなどを専任で配置します。
  • PMO:進捗とリスクを管理する専任組織を、1〜2名で設置する案が出ます。
  • 会議体:チーム定例とPM/PL会議は週次、ステコミは月次で、3階層になります。

専門性は高まりますが、その分、職種間の連携が増えます。

納期を守るには、工程どうしの依存関係をクリティカルパスとして一覧にし、ボトルネックになる工程を前倒しして進めます。たとえば、デザインが固まる前はフロント実装が進まず、API仕様が決まっていないと結合が遅れることがあります。

大規模(1年以上・30名以上)の分割体制

大規模案件は1年以上、30名以上に及びます。そのため、PMの下に本格的なPMOを置きます。

  • 管理体制:PMOは3〜5名とし、サブPMや複数のPLも配置します。
  • チーム編成:機能やモジュール単位で分けたうえで、QAとインフラは横断して品質と基盤を支えます。
  • 会議体:4階層以上になり、チーム間の連携を担保します。

全体を巨大なガントチャートだけで管理しようとすると破綻しやすいため、各チームに裁量を委ねます。現実的なのは、チームごとにスプリントを回し、マイルストーンで全体を統合する方法です。

人数を増やすと連絡経路は人数の二乗で増えるため、作業の速さは人数に比例して上がりません。分割と権限委譲がないと、増員が納期を遅らせる「ブルックスの法則」に陥ります。

ポイント

規模が大きくなるほど、体制を分けて管理の仕組みを重ねる必要があります。人数を増やしても作業の速さは比例しない点を、計画の前提に置いておきます。

アジャイル編成による納期短縮

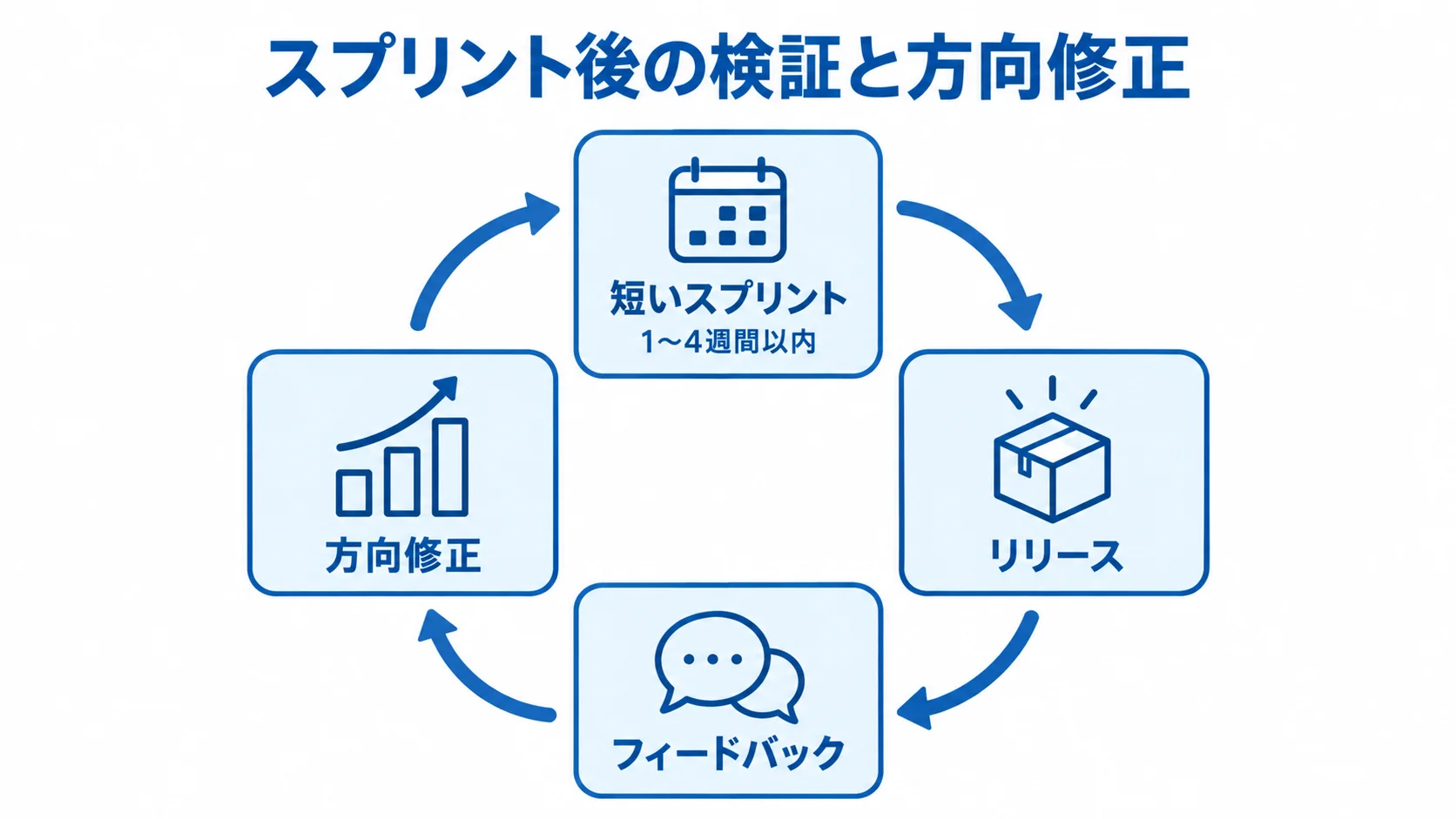

短いスプリント、リリース、フィードバック、方向修正が循環する図解。
フィードバックが次のスプリントの起点になります。

納期の見通しが立ちにくい新規プロダクトでは、アジャイルやスクラムによる編成が主流です。ウォーターフォールは全工程を固定して順に進めるのに対し、アジャイルは短いスプリントでリリースと検証を繰り返します。

そのため、早い段階で動くものを公開し、フィードバックを取り込んで方向を修正できます。この進め方を支えているのが、職能を横断した少人数のチーム編成です。

理想は4〜8人のクロスファンクショナルチーム

アジャイルチームは、4〜8人、あるいは5〜10名程度が適切とされています。

  • 職能横断:技術職だけでなく、エンジニア・デザイナー・PM・QAなどで構成します。
  • チーム内で完結:要件定義から設計、実装、テストまでを担います。
  • 大規模開発:4〜8名のチームを複数作り、分けて進めます。

この人数であれば連絡経路を抑えやすく、全員が全体像をつかみながら意思決定を速められます。また、他部署への依頼や承認待ちも減ります。ただし、チームが大きくなりすぎると調整コストがかさみ、生産性が落ちます。

スプリントとラボ型の組み合わせによる納期短縮

スプリントは、1〜4週間以内の短い期間です。その中で、要件定義からリリースまでの工程を実行します。

  • 毎日の共有:15分のデイリースクラムで進捗と障害を伝えます。
  • ラボ型との連携:契約の範囲内であれば、追加費用や再契約なしでタスクの追加や優先順位の変更ができます。
  • 納期短縮:2週間のスプリントと、作業が止まりにくい契約形態を組み合わせます。

毎日障害を共有しておけば、問題が大きくなる前に対応できます。さらに、請負型のように仕様変更のたびに契約を結び直す必要がないため、市場へのサービス投入を早められます。

開発期間を左右する要因とリスク対策

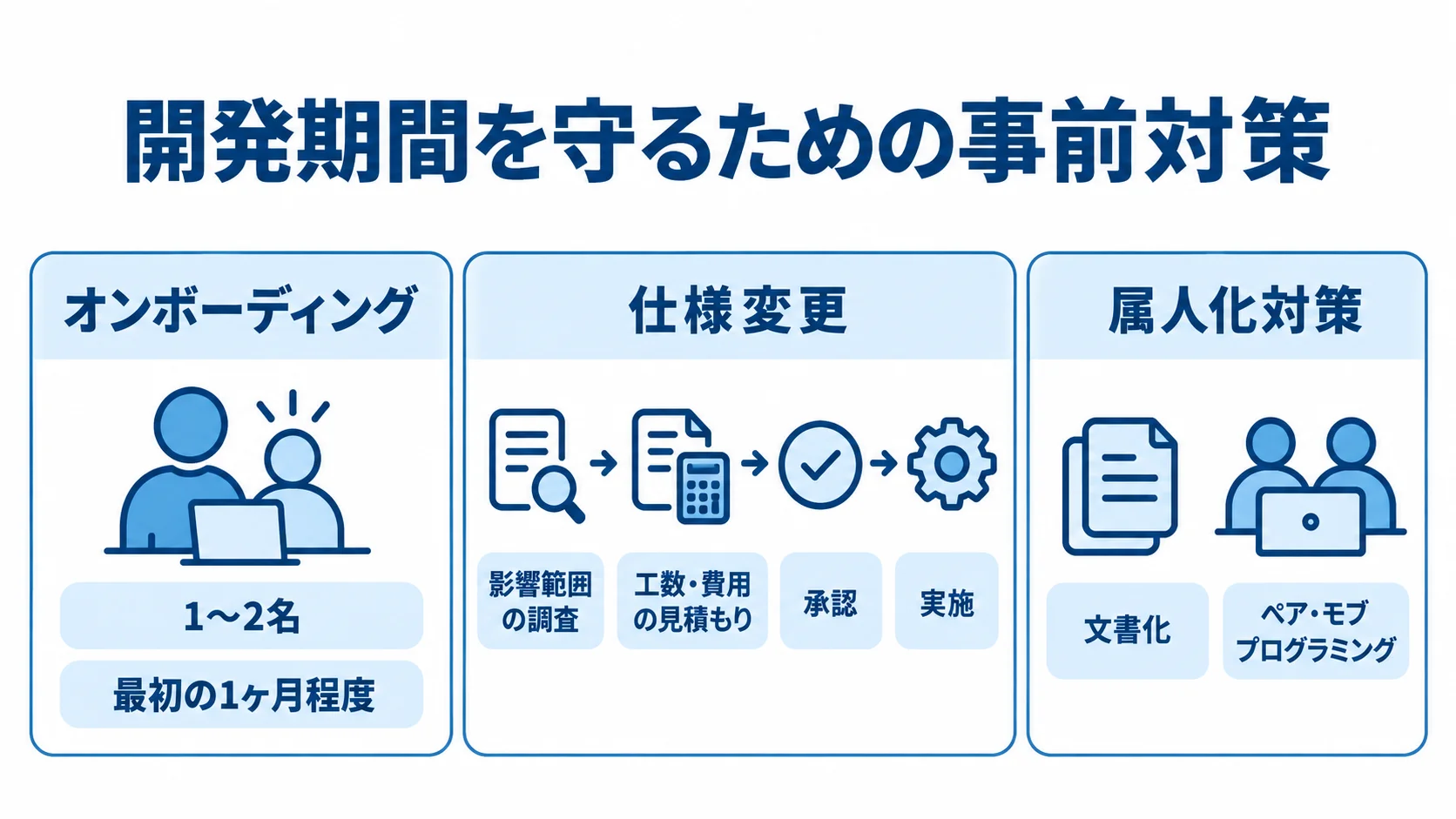

オンボーディング、仕様変更、属人化への対策を3枚のチェックカードに整理した図解。
準備と共有の仕組みが遅延の抑制につながります。

チーム構築の期間を延ばす要因には、オンボーディング期間の長さと仕様変更があります。事前にリスクを知っておけば、現実的な計画を立てられ、遅延の防止にもつながります。

オンボーディング期間の見込み

外部やラボ型のチームに一度に大人数を加えると、自社特有のルールの共有や意思疎通が滞ります。その結果、ミスマッチによる無駄なコストが生じます。

  • 小さく始める:最初は1〜2名、または1ヶ月のお試し契約にします。
  • 運用の確認:数週間から1ヶ月かけてフローを確かめてから、段階的に広げます。
  • 助走期間:初期の生産性は定常時より低いものとして、最初の1ヶ月程度を計画に入れます。

オンボーディングの時間をゼロと見積もって初めから全速力で進めると、計画が崩れかねません。

仕様変更の調整コストを設計で吸収する方法

開発中の仕様変更は、スケジュール遅延の大きな原因になります。特に請負契約では、影響調査や追加見積もり、再契約が必要になります。

変更のたびに待機時間が生じ、それが積み重なると、全体の予定が後ろ倒しになります。

  • 契約形態:要件が流動的な段階は、準委任やラボ型で変更を吸収します。
  • 変更管理:影響範囲の調査、工数・費用の見積もり、承認、実施の順番をあらかじめ合意しておきます。
  • 属人化対策:文書化やペア・モブプログラミングで暗黙知を共有します。

変更があっても作業が止まらないよう、チームと契約を設計しておきます。口頭での小さな追加が予定を侵食しないよう、変更の手続きも決めておきます。

担当者だけが仕様を知っている状態では、キーパーソンが抜けたときに進捗が止まります。そのため、誰かが抜けても回る冗長性を計画に含めることが、納期を守る対策になります。

ポイント

オンボーディングと仕様変更は、納期を遅らせやすい部分です。助走期間と変更の手続きをあらかじめ決めておくと、遅れを抑えやすくなります。

まとめ

開発チーム構築の視点で見ると、開発期間・スケジュール・納期を支えるリードタイムは、立ち上げ期間と開発期間の合計です。

内製はノウハウを蓄積できる一方で、立ち上げに数ヶ月から年単位かかります。受託は、契約前の準備に時間を要します。

ラボ型や混成型は、最短2週間程度で始められます。さらに、アジャイルと組み合わせると、変更があっても止まりにくい体制を作れます。

規模に応じて、機能別、職種別、分割体制から選びます。また、オンボーディングや仕様変更、属人化への備えも、納期を左右します。

すぐに開発したいのか、長期で内製力を育てたいのかを確認し、それに合わせてチーム構成と計画を選びます。

開発体制を立ち上げる際は、まず複数の選択肢を並べて比べることから始めます。

▼全体ガイドの記事
・開発チーム構築の完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
