健康食品・サプリ通販/EC開発の開発期間・スケジュール・納期について

健康食品・サプリメントの通販/ECは、いまや単なる「商品をネットで売る仕組み」ではなく、定期購入(サブスクリプション)を主軸に顧客生涯価値(LTV)を最大化するためのマーケティング基盤そのものへと進化しています。経済産業省の電子商取引に関する市場調査でも、食品・飲料・酒類のBtoC-EC市場は年々拡大を続けており、その中で健康食品・サプリは「消費サイクルが安定し、リピート購入が見込める商材」として、D2C(Direct to Consumer)型ビジネスの代表格に位置づけられています。一方で、こうしたシステムを新規に構築・刷新しようとする企業担当者の多くが、「定期通販の仕組みを入れると開発期間はどれくらい延びるのか」「いつまでにローンチできるのか」「広告審査や薬機法対応の工程は納期にどう影響するのか」といった疑問を抱えています。

本記事では、健康食品・サプリ通販/EC開発の開発期間・スケジュール・納期にフォーカスし、構築手法ごとの期間目安、要件定義からリリースまでの工程配分、そしてサプリEC特有の納期リスクとその対策までを体系的に解説します。一般的なECサイト構築とは異なり、定期購入・引き上げ(アップセル)・解約導線・薬機法/景表法対応・機能性表示食品の届出文言といった固有の要素が、スケジュールに直接影響します。これから開発パートナーの選定や社内稟議の準備を進める方が、現実的な納期感とマイルストーンを描けるよう、実務に即した情報をお届けします。

本テーマに関する全体ガイドは、以下の記事をご覧ください。

▼全体ガイドの記事
・健康食品・サプリ通販/EC開発の完全ガイド

健康食品・サプリ通販/EC開発の開発期間の全体像

健康食品・サプリ通販/EC開発の開発期間の全体像

健康食品・サプリ通販/ECの開発期間は、採用する構築手法によって「数日〜1ヶ月」から「半年〜1年以上」まで大きく幅があります。一般的な物販ECであれば、テンプレートを活用したASP型サービスで短期間に立ち上げることも可能ですが、サプリ通販では「定期購入(サブスクリプション)」が事業の中核を占めるため、単純な都度購入のECと同じ感覚でスケジュールを組むと、必ずと言ってよいほど後工程で計画が崩れます。定期購入には、継続課金・お届け周期の変更/スキップ/休止/解約をマイページから行える機能、初回お試しから本商品への引き上げ(F2転換)を促す仕組み、そして特定商取引法で求められる継続回数や総額の明示といった、固有の要件が積み重なります。これらは設計・テストの工数を押し上げ、結果として納期を左右する最大の変数になります。

もう一つ見落とされがちなのが、薬機法・景表法・機能性表示食品制度への対応工程です。サプリメントは化粧品以上に広告表現の規制が厳しく、商品ページの文言、レビュー(口コミ)の取り扱い、ランディングページの訴求まで、すべてがコンプライアンス審査の対象になります。これらをシステム面で支援するレビュー承認ワークフローやNGワード検知の実装、さらに法務・薬事担当によるコンテンツ確認のリードタイムを、スケジュールにあらかじめ織り込んでおく必要があります。つまり、サプリ通販ECの開発期間は「システムを作る時間」だけでなく「売ってよい状態にするための準備時間」を含めて捉えることが、現実的な納期設計の出発点となります。

構築手法別の期間レンジ

構築手法別の期間レンジを整理すると、BASEなどのインスタントEC型は数日〜1ヶ月、Shopifyやmakeshopといったクラウド(ASP/SaaS)型は1〜4ヶ月、EC-CUBEに代表されるオープンソース型は1ヶ月〜1年程度、ecbeingなどのECパッケージ型は半年〜1年、そしてフルスクラッチ型は半年〜1年以上が目安です。ただしサプリ通販の場合、ここに「定期通販専用カート」という選択肢が加わります。ecforceやサブスクストアなどの定期通販に特化したカートシステムを利用する場合、定期購入や引き上げ、解約導線といった機能が標準で備わっているため、これらをゼロから作る必要がなく、開発期間の目安は3〜6ヶ月程度に収まることが多くなります。逆に、実店舗との在庫・ポイント統合(OMO)や基幹システムとのリアルタイム連携など、複雑な要件を含む場合は、パッケージ開発やフルスクラッチが前提となり、半年〜1年以上を見込む必要があります。重要なのは、「自社のビジネスモデルにとってどこまでが必須機能で、どこからが将来拡張なのか」を早期に切り分け、初期リリースの範囲を現実的に定義することです。

工程別スケジュールと期間配分

工程別スケジュールと期間配分

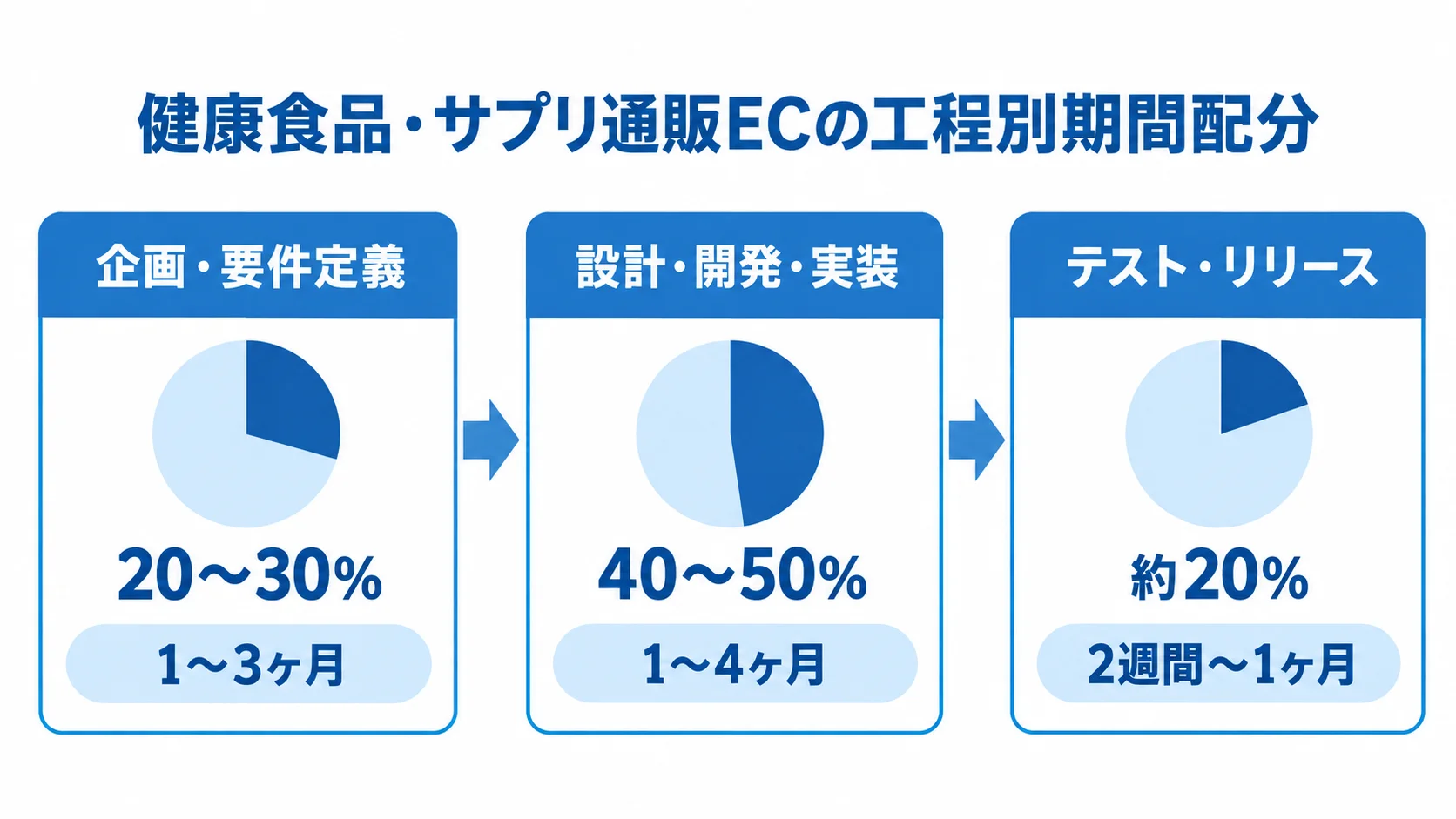

健康食品・サプリ通販ECの開発は、一般的なシステム開発と同様に「企画・要件定義」「設計・開発・実装」「テスト・リリース」の3フェーズで進みますが、各工程の期間配分にはサプリ通販ならではの重み付けがあります。全体を100とした場合、企画・要件定義に20〜30%(期間にして1〜3ヶ月)、設計・開発・実装に40〜50%(1〜4ヶ月)、テスト・リリースに約20%(2週間〜1ヶ月)を割り当てるのが標準的です。サプリ通販では特に、要件定義フェーズで「定期購入のシナリオ」と「薬事・コンプライアンスの方針」を固めきれるかどうかが、後工程の手戻りを大きく左右します。ここでの曖昧さは、開発・テスト段階での仕様変更という形で確実に跳ね返ってきます。

要件定義フェーズ(定期シナリオ・薬事方針の確定)

要件定義フェーズでは、まず「どのような定期購入シナリオを提供するか」を具体的に詰めます。初回はお試し価格(トライアルセット)で獲得し、2回目以降を本商品の定期コースに引き上げるのか、最初から定期コースのみで販売するのか、お届け周期は何種類用意するのか、何回目から解約・休止を許容するのか――こうした「定期縛り」の設計は、ビジネスの利益構造と特商法対応の両面に直結するため、マーケティング・法務・物流の各部門を巻き込んで合意形成する必要があります。さらにサプリ特有の論点として、パーソナライズ診断(簡単な問診やセルフチェックの結果に応じて成分の組み合わせを提案する仕組み)を初期から実装するか否かの判断も、この段階で行います。診断機能を入れるなら、設問フロー・スコアリングロジック・在庫との紐付けまでを定義する必要があり、要件定義の期間は2〜3ヶ月に伸びることもあります。加えて、薬機法・景表法に抵触しない表示・広告ルールをガイドライン化し、商品マスタやLPに反映する方針を確定させることが、後工程のスムーズな進行の鍵となります。

設計・開発フェーズ(定期課金・マイページ・診断連携)

設計・開発フェーズでは、定期課金の中核となる継続決済の仕組みと、ユーザーが自分でお届け周期の変更・スキップ・休止・解約を行えるマイページ機能の実装が、工数の大きな塊になります。継続課金はクレジットカードのトークン決済(カード情報を自社サーバーで保持しない非保持化)を前提に、決済代行サービスのAPIと連携して構築するのが一般的で、決済失敗時の自動リトライ(ダニング)やカード有効期限切れに対応する洗替の設計まで含めると、決済まわりだけで相応の期間を要します。パーソナライズ診断を実装する場合は、診断結果に応じて最適な商品(成分の組み合わせ)を自動算出し、そのまま定期カートに投入するロジックの開発が加わります。また、購入回数や顧客ランクに応じて同梱物(お礼状・新商品チラシ・サンプル)を出し分ける要件があれば、ECカート側のセグメント判定と物流側(倉庫管理システム)への指示連携をAPIで設計する必要があります。これらは中規模のWebアプリと同等以上の作り込みになるため、設計・開発フェーズに1〜4ヶ月を見込みます。

テスト・リリースフェーズ(決済・継続課金の結合テスト)

テスト・リリースフェーズでは、決済・在庫減算・定期課金のサイクルが正しく回るかを、実運用を想定した結合テストで入念に確認します。サプリ通販で特に重要なのが、定期購入の「2回目以降の自動課金」と「お届け周期にあわせた自動受注生成」が、時間軸をまたいで正しく動作するかの検証です。初回購入から数週間後に自動で次回注文が立ち、決済が走り、倉庫に出荷指示が飛ぶ――この一連のサイクルは、テスト環境で日付を進めながら確認する必要があり、単発購入のECよりもテスト設計が複雑になります。あわせて、決済失敗時のリトライ、解約・休止操作後に課金が止まること、最終確認画面に継続回数や総額が正しく表示されることなど、特商法・コンプライアンスに関わる挙動も網羅的にテストします。商品データ(成分表示・栄養成分・機能性表示の届出文言)の投入と薬事チェックも、このフェーズで並行して進めるため、テスト・リリースには2週間〜1ヶ月を確保しておくと安心です。

構築手法による期間の違い

構築手法による期間の違い

同じ「サプリ通販ECを作る」という目的でも、選ぶ構築手法によって開発期間は大きく変わります。重要なのは、事業フェーズと必要機能のバランスから手法を選ぶことです。立ち上げ期にスピードを優先するのか、独自の引き上げ施策やシステム連携を最優先するのかで、最適解は変わってきます。

定期通販専用カート活用(3〜6ヶ月)

最も現実的で採用例が多いのが、ecforceやサブスクストアといった定期通販に特化したカートシステムの活用です。これらは定期購入・引き上げ・お届け周期管理・解約導線・ステップメール連携といった、サプリD2Cに必須の機能を標準で備えているため、ゼロから作る場合に比べて開発期間を大幅に短縮できます。目安は3〜6ヶ月程度で、内訳は要件定義とデザイン、商品・定期コースの設定、決済・物流連携、薬事チェックを含むコンテンツ準備、そして結合テストです。標準機能で賄える範囲が広いほど期間は短くなり、逆に独自の診断ロジックや基幹連携を作り込むほど期間は伸びます。立ち上げ期から中堅規模(月商数千万円規模まで)であれば、まずはこうしたプラットフォームでスピーディに立ち上げ、システム投資リスクを抑えるのが定石です。

パッケージ・フルスクラッチ(半年〜1年以上)

事業が成長し、定期通販専用カートの標準機能だけでは「独自の複雑な定期縛りや割引キャンペーン」「自社基幹システムや外部倉庫(フルフィルメント)との高度なAPI連携」「独自のLTV分析・パーソナライズ」が実現できなくなった段階では、ECパッケージのカスタマイズやフルスクラッチが選択肢になります。パッケージ型は基本機能をベースにカスタマイズや外部連携を行うため半年〜1年、フルスクラッチはインフラ・プログラムをゼロから構築するため半年〜1年以上の期間を要します。特に継続課金機能は、都度課金のみのシステムと比べて開発工数が1.5〜2倍程度に膨らむ傾向があり、決済代行サービスの選定からサンドボックス検証、加盟店審査、API実装、本番リリースまで、決済まわりだけでも合計6〜10週間程度が目安です。フルスクラッチを選ぶ場合は、この期間とコストに見合うだけの「パッケージの制約による機会損失や手作業コスト」が定量的に存在するかを、事前にしっかり検証することが重要です。

納期を短縮する具体的な方法

納期を短縮する具体的な方法

サプリ通販ECの納期を現実的に短縮するには、「機能を削る」のではなく「リリースの順番を工夫する」発想が有効です。すべてを完璧に作ってから公開するのではなく、最初に売れる状態を素早く作り、データを見ながら段階的に拡張していくアプローチが、結果的に最短でビジネスを立ち上げます。

MVP・段階リリースで初回ローンチを早める

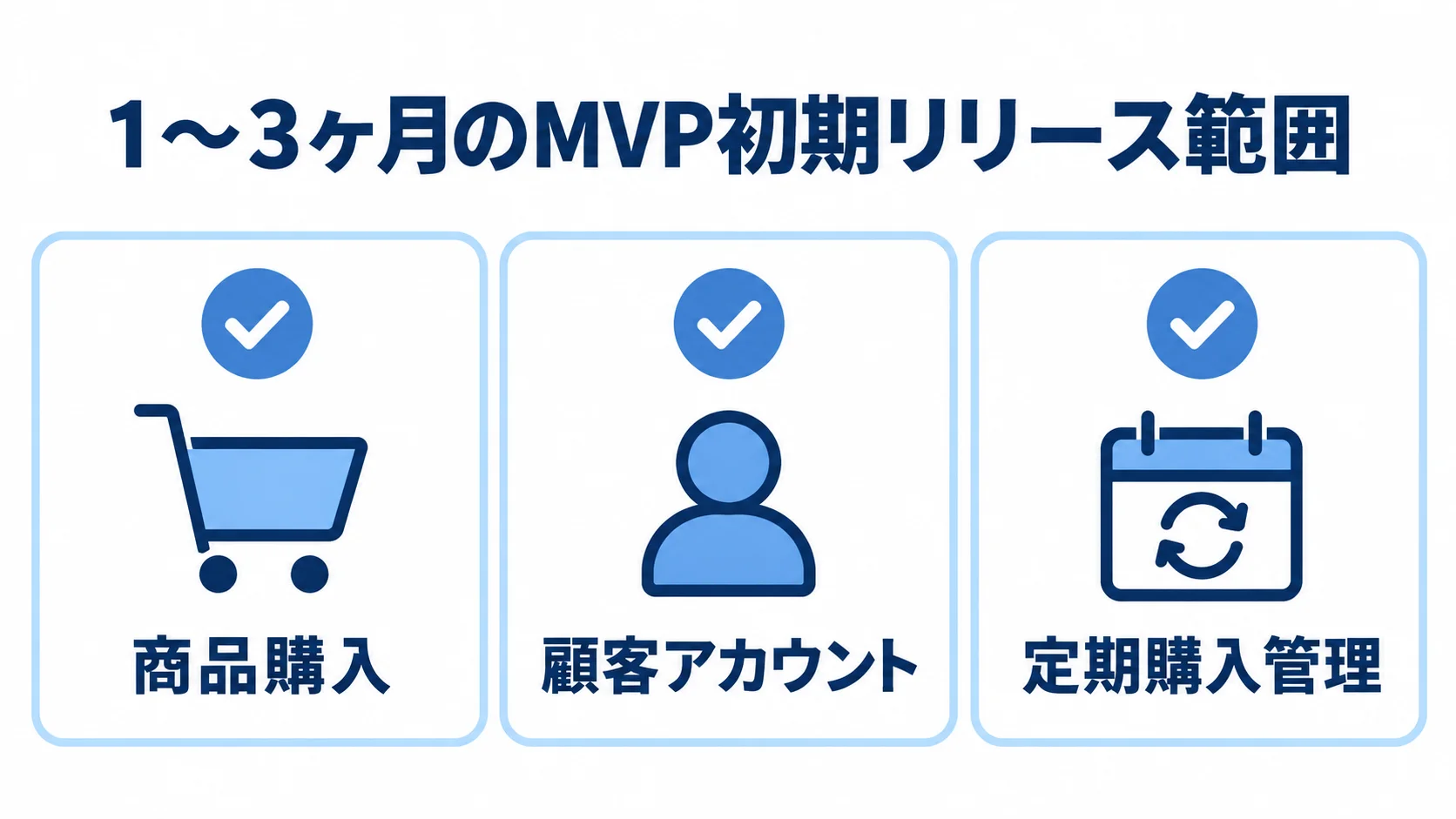

初期リリースでは、MoSCoW法(Must/Should/Could/Won’tで優先度を分類する手法)を使い、本当に必要な「Must」機能だけに絞り込みます。サプリD2Cの最小機能セットは、商品一覧・詳細、ユーザー登録・ログイン、カート・決済(定期課金を含む)、そしてお届けスキップ・解約受付ができるマイページです。一方、マイページでの高度な情報編集、SNS連携、ポイント機能、複雑なレコメンドエンジンといった機能は初期リリースから外し、フェーズ2以降に回します。さらに、パーソナライズ診断の裏側ロジックを最初から全自動で作り込まず、当面はスタッフが手動で成分を選定して提案する「コンシェルジュ方式(オズの魔法使い)」で代替すれば、開発コストと期間を大きく圧縮しながらニーズを検証できます。こうしてMVPを1〜3ヶ月で立ち上げ、実際の購買データを見ながら機能を追加していくのが、納期短縮と事業リスク低減を両立させる王道です。

コンテンツ・薬事準備を並行で先行させる

サプリ通販ECで納期が遅延する典型パターンは、システムは完成しているのに「公開してよい商品コンテンツが揃っていない」状態です。商品ページの成分表示、栄養成分値、機能性表示食品であれば届出文言、そして薬機法・景表法に抵触しない訴求コピーは、いずれも薬事・法務のチェックを通す必要があり、想像以上にリードタイムがかかります。これらをシステム開発の完了後に着手すると、ローンチが数週間単位で後ろ倒しになります。そこで、要件定義が固まった段階から、商品撮影・原稿作成・薬事チェックといったコンテンツ準備を開発と並行で先行着手しておくことが、納期短縮の決め手になります。あわせて、レビュー(口コミ)の承認ワークフローやNGワード検知の運用ルールも事前に整備しておけば、公開直前に「掲載してよい口コミがない」「表現の修正で止まる」といった事態を避けられます。

納期遅延の典型要因と対策

納期遅延の典型要因と対策

健康食品・サプリ通販ECの開発プロジェクトで納期が遅延する要因は、ある程度パターン化できます。事前に「どこで詰まりやすいか」を把握し、対策を講じておくことで、遅延リスクを大幅に下げられます。

決済審査・薬事審査というリードタイム

サプリ通販ECに特有の遅延要因が、「決済代行サービスの加盟店審査」と「薬事・広告審査」という、自社の開発スピードだけではコントロールできないリードタイムです。継続課金を扱う場合、決済代行サービスの加盟店審査は通常のEC以上に慎重に行われることがあり、申込から承認までに数週間を要するケースもあります。これを開発の終盤に着手すると、システムは完成しているのに決済が使えずローンチできない、という事態に陥ります。対策はシンプルで、決済代行サービスの選定と申込をプロジェクトの早い段階で着手し、サンドボックス(テスト環境)での検証と本番審査を開発と並行して進めることです。薬事審査についても、商品ごとの訴求方針を早期にガイドライン化し、LP・商品ページの文言を作りながら順次チェックを回すことで、公開直前に大量の修正が発生する事態を防げます。

定期シナリオの後出し変更とスコープ膨張

もう一つの典型は、開発が進んでから「やはり定期縛りを変えたい」「引き上げのパターンを増やしたい」「診断機能も入れたい」といった要件の後出し変更によるスコープ膨張です。定期購入のシナリオは決済・受注・在庫・物流のすべてに波及するため、後からの変更は設計のやり直しを招き、費用と納期を一気に圧迫します。対策としては、要件定義段階で定期シナリオを「決定版」として文書化し、変更が発生した場合は影響範囲の調査→工数・費用の見積もり→承認→実施という変更管理プロセスを最初に合意しておくことが有効です。また、契約形態を準委任(アジャイル)にして、優先度の高い機能から順にリリースしていく進め方を取れば、仕様変更を吸収しながらも初回ローンチの納期を守りやすくなります。プロジェクト全体の15〜20%程度をバッファとして確保しておくことも、現実的な納期管理の常套手段です。

まとめ

健康食品・サプリ通販/EC開発の開発期間まとめ

本記事では、健康食品・サプリ通販/EC開発の開発期間・スケジュール・納期について、構築手法別の期間レンジ、工程別の期間配分、納期短縮の方法、そして遅延の典型要因と対策を解説しました。サプリ通販ECの納期を左右する最大の変数は、定期購入(サブスクリプション)の作り込みと、薬機法・景表法・機能性表示への対応という、一般的なECにはない固有の要素です。定期通販専用カートを活用すれば3〜6ヶ月、独自要件の多いパッケージ・フルスクラッチでは半年〜1年以上が目安となり、決済の加盟店審査や薬事審査といった「自社では短縮できないリードタイム」を早期に並行着手することが、現実的な納期実現の鍵となります。

納期を確実に守るためには、MVP・段階リリースで初回ローンチを早め、コンテンツ・薬事準備を開発と並行で先行させ、定期シナリオの後出し変更を変更管理プロセスで制御することが効果的です。これからサプリ通販ECの開発を検討される方は、まず「初回リリースで本当に必要な機能は何か」を定義し、現実的なマイルストーンを描いたうえで、定期通販の実績が豊富な開発パートナーに相談することをお勧めします。適切な手法選定とスケジュール設計が、サプリD2Cビジネスの成功への第一歩となります。

▼全体ガイドの記事
・健康食品・サプリ通販/EC開発の完全ガイド

株式会社riplaでは、IT事業会社出身のプロフェッショナルが「Impact-Driven型支援」を通じて、プロダクトやシステムの納品・提供を目的とせず、お客様と同じ目線で、事業成果の達成をゴールとして、高品質なDX/開発支援をいたします。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。IT事業会社出身のプロフェッショナルが集う株式会社riplaにおいて、「Impact-Driven型支援」を掲げ、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の実現に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
