マッチングサイト開発の開発期間・スケジュール・納期について

マッチングサイトの期間は、規模と開発手法によって最短1週間から1年以上まで変わります。新規事業の立ち上げ担当者や、提示された納期を判断する方は、期間、工程、遅延の対策を押さえておくと役立ちます。規模を見極め、段階的に進めると、納期を管理しやすくなります。

ブラウザで完結するタイプは、スマホアプリと違ってSEOの自然検索で両サイドを集めやすく、初期成長を設計しやすい特徴があります。

▼全体ガイドの記事
・マッチングサイト開発の完全ガイド

規模別に見るマッチングサイトの開発期間と費用の目安

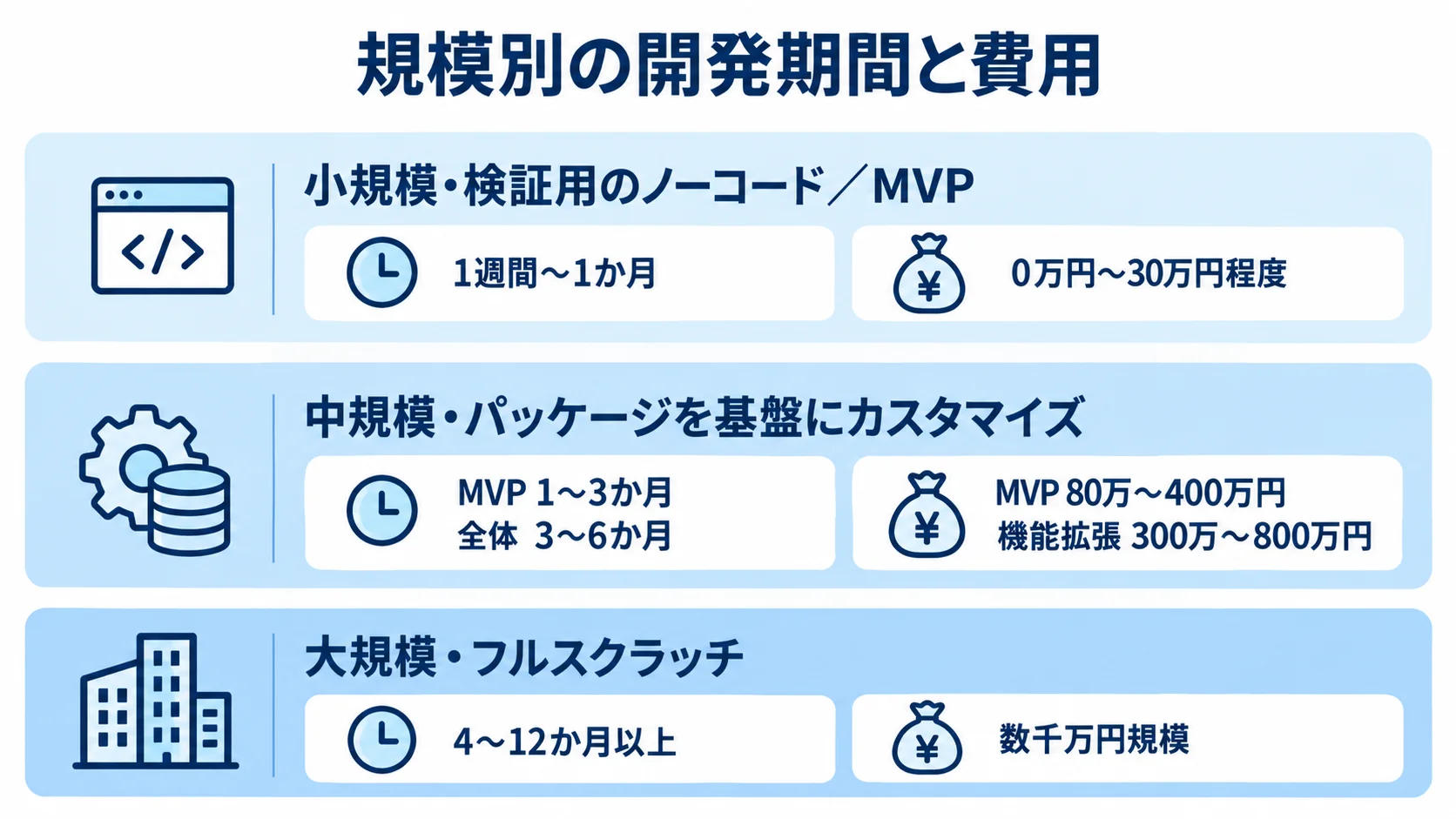

ノーコード/MVP、パッケージカスタマイズ、フルスクラッチの開発期間と費用を規模別に並べた図。
検証から独自要件の構築へ進むほど、期間と費用の幅が広がります。

マッチングサイトの期間は、規模と開発手法によって最短1週間から1年以上まで変わります。事業として成立させるには、登録や検索、メッセージに加えて、取引や運営対応まで計画に含める必要があります。

供給側と需要側を集め、出会いから取引、安全な決済、トラブル対応までを支える機能の範囲によって、開発量は何倍にも変わります。そのため、開始規模を見極めることが納期計画の出発点になります。

小規模・中規模・大規模の期間と費用

期間と費用を規模ごとに比べると、検証から始めるか、標準機能を備えるか、独自要件を作り込むかで選択肢が分かれます。

  • 小規模:検証用のノーコード/MVP開発
  • 中規模:パッケージを基盤にカスタマイズ
  • 大規模:独自要件をフルスクラッチで構築

小規模は、最短で1週間から1か月、初期費用は0万円から30万円程度です。まず、登録、検索、簡易メッセージに絞り、BubbleなどのノーコードツールやAIデザインツールで需要と供給を検証します。市場に両者が存在するかを確かめる段階です。

中規模は、MVPが1〜3か月、決済や評価を含む全体で3〜6か月程度です。費用は、MVPで80万〜400万円、その後の機能拡張で300万〜800万円程度を見込むケースが一般的です。コストと納期のバランスが良く、多くの事業者に推奨される選択肢です。

大規模は4〜12か月以上かかり、要件の追加や変更が重なると1年を超えることも珍しくありません。フルスクラッチでは独自業務、高度なセキュリティ、AIレコメンドなどを構築するため、費用は数千万円規模に達します。そのため、小〜中規模で検証してから段階的に拡張する進め方が王道です。

マッチングサイトが一般のWebサイトより期間を要する理由

期間が長くなる主な理由は、供給側と需要側の二つの体験を同時に設計する点です。一般のコーポレートサイトやLPは数週間で完成する一方で、マッチングサイトは数か月から1年かかることがあります。

  • 供給側:登録、プロフィール管理、出品
  • 需要側:検索、閲覧、申込み
  • 両者をつなぐ機能:メッセージ、予約、決済
  • 運営機能:本人確認、不正対策、レビュー、通報対応

自由登録の場には、コミュニティの健全性を保つ仕組みも必要です。また、取引がある場合は、エスクロー決済や手数料計算が求められます。

これらの要件は設計・実装・テストの工数を押し上げます。そのため、単なる検索サイトの延長として見積もると、実際の納期と大きくずれないよう注意が必要です。

ポイント

規模は、ノーコードやMVP、パッケージのカスタマイズ、フルスクラッチの三つから選びます。提示された期間と費用が、その規模の目安から外れていないかを見るとよいでしょう。

工程ごとのスケジュールと期間配分

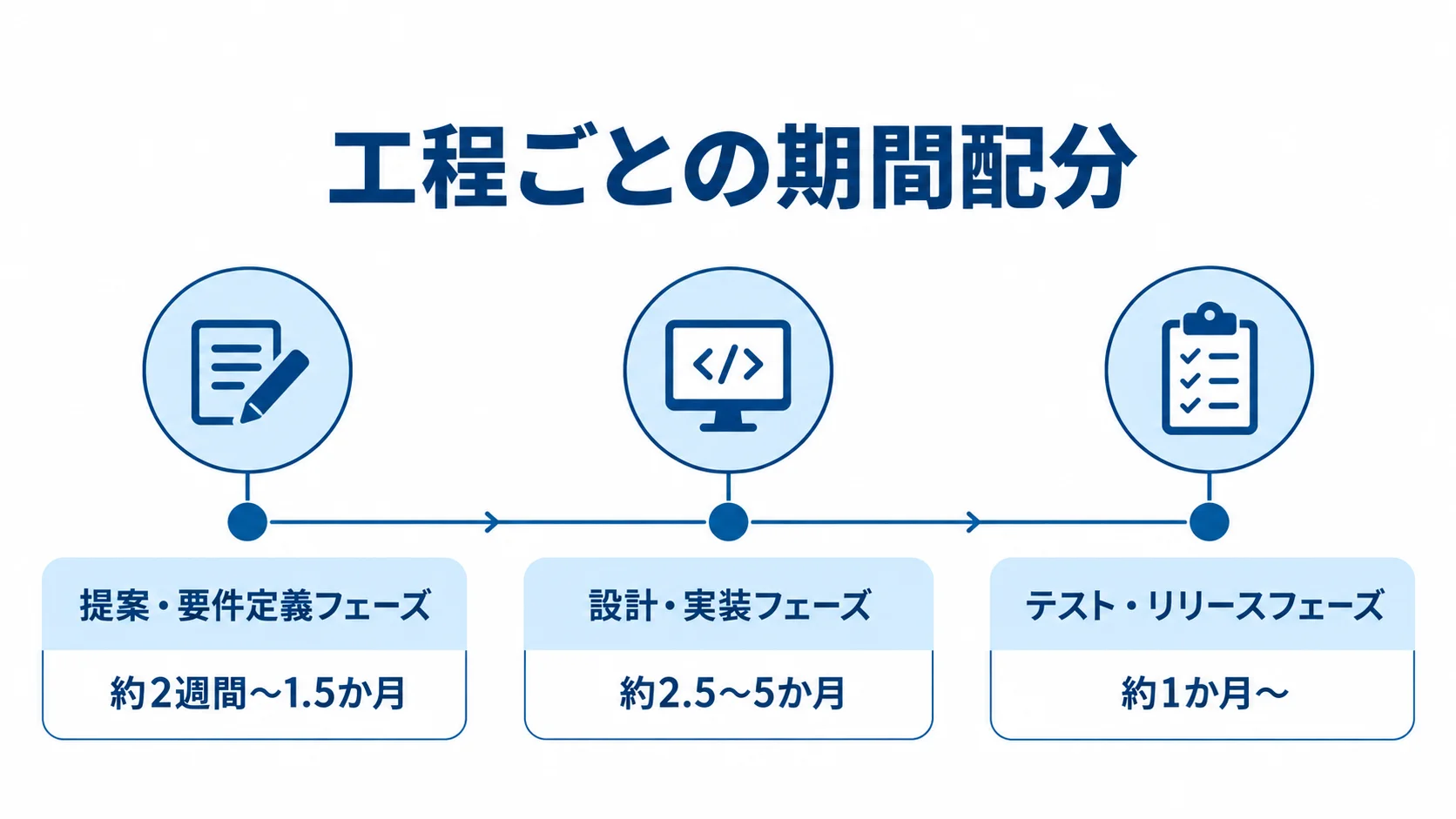

提案・要件定義、設計・実装、テスト・リリースの3工程と、それぞれに記載された期間を時系列で示す図。
上流の要件整理からリリース前の検証まで、各工程に必要な時間を見渡せます。

全体は4〜12か月を想定し、各工程の役割と期間配分を把握しておくと、納期を現実的に管理できます。提示された日程の妥当性も判断しやすくなります。

  1. 提案・制作会社決定
  2. 要件定義
  3. 基本・詳細設計
  4. 開発・実装
  5. テスト・リリース

要件定義では「誰と誰をどう成立させるか」を言語化し、設計では決済や予約の整合性を担保します。上流工程の精度が、全体の納期を左右します。

提案・要件定義フェーズ(約2週間〜1.5か月)

この段階では、発注先を決めたうえで、要件を画面の形まで具体化します。

  1. 相見積もりやRFP(提案依頼書)の比較、オリエンテーションを行い、制作会社を約1〜2週間で決めます。
  2. 要件定義に約2週間〜1か月をかけ、マッチング成立の条件を言語化します。
  3. 両サイドの行動をユーザーストーリーとして整理し、ワイヤーフレーム(画面設計図)にします。

たとえば、求人であれば、求職者が条件で求人を検索・応募し、企業がスカウトを送る流れです。スキルシェアであれば、依頼者が検索し、見積もり依頼後に合意して決済します。

手数料が発生する段階、本人確認の時期、トラブル時の運営介入は、運用シナリオに含めます。運用シナリオを疎かにすると後工程が遅れるため、この工程には十分な時間をかけます。

設計・実装フェーズ(約2.5〜5か月)

要件が確定したら、基本・詳細設計に約1〜2か月、開発・実装に約1.5〜3か月以上をかけます。

  • 設計:データベース、決済連携、予約枠の排他制御
  • 実装:供給側・需要側・運営者の各画面と業務機能
  • 機能範囲:検索、レコメンド、メッセージ、決済、本人確認、通報、評価

同じ予約枠への二重予約を防ぐため、ロック機構や、決済完了まで枠を仮押さえする仕組みを設計します。こうした整合性の担保が、この工程の山場です。

空き枠を確保中に別のユーザーが予約すると、双方にトラブルが起きます。さらに、整合性を詰めないまま実装すると、後から深刻な不具合になります。

フロントエンド(UI/UX)とバックエンド(業務ロジック・データベース)を並行して構築します。供給側、需要側、運営者向けの三画面が必要で、開発期間の大半を占めます。

機能を増やすほど期間は延びます。特に、三者の画面と機能をどこまで作るかを絞ることが大切です。

テスト・リリースフェーズ(約1か月〜)

テスト・リリースには約1か月以上を見込みます。その間に、単体・結合・ユーザー受け入れテスト(UAT)と運用シミュレーションを行います。

  • 出品者が商品を取り下げた直後に購入者が決済する
  • 予約をキャンセルして返金する
  • 本人確認前のユーザーが取引しようとする

供給側と需要側の操作が交差する組み合わせが多いため、一般のWebサイトよりテストが重くなります。一つずつ検証していきます。エスクロー決済の場合は、入金、運営による預かり、成立後の支払いも確認します。

テストを急ぐと、リリース後の金銭トラブルや二重課金につながります。そのため、十分な期間を確保し、リリース後も行動データから離脱点を特定して改善する前提で計画します。

ポイント

全体の期間は、要件定義と設計にどれだけ時間を取っているかで見通しが変わります。提示された納期が、上流工程の時間配分として妥当かを見ると判断の目安になります。

マッチングサイト特有の要件が納期に与える影響

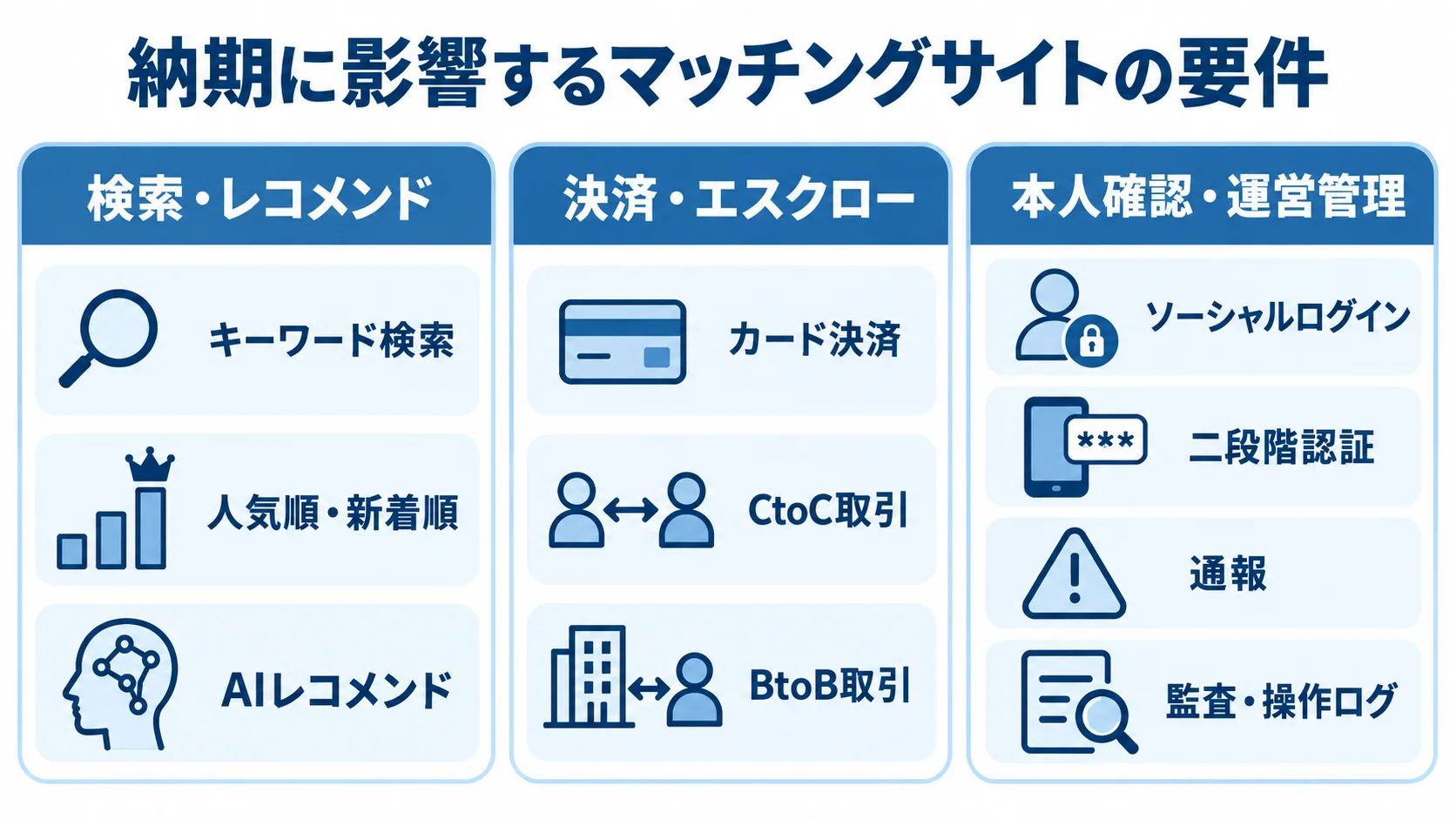

検索・レコメンド、決済・エスクロー、本人確認・運営管理の要件を3領域に分けた図。
利用者向けの機能に加えて、取引と運営を支える要件も開発範囲に関わります。

開発期間は、検索、決済、本人確認などをどこまで作るかで変わります。納期への影響が大きい三つの要件と、それぞれの対処法を見ていきます。

検索・レコメンド機能の作り込みと期間

相手やサービスを探せるかは、成約率に直結します。また、検索機能の範囲によって実装期間も変わります。

  • 基本検索:キーワード検索
  • 拡張検索:条件保存、絞り込み、人気順・新着順
  • 高度な機能:AIレコメンド

レコメンドは、行動履歴を蓄積して「あなたにおすすめ」を表示する仕組みのため、データ設計とアルゴリズムの実装に工数がかかります。

立ち上げ初期はデータが少なく、レコメンドが機能しません。そのため、まずは人気順や新着順で始め、データが蓄積してから追加する方法が現実的です。

MVPでは、見つからないことによる離脱を防ぐ導線を優先します。高度な検索を後の段階に回すと、納期を管理しやすくなります。

決済・エスクロー連携が納期の最大の山場

お金のやり取りがあるサービスでは、決済の実装が納期の最大の山場になります。必要な処理は、取引形態によって異なります。

  • カード決済:決済代行サービスを導入
  • CtoC取引:取引完了まで運営が代金を預かるエスクロー
  • BtoB取引:請求書、月締めの掛売り、手数料明細

カード決済は比較的短期間で対応できます。一方で、CtoCでは受取が完了するまで運営が代金を預かるエスクローが、信頼確保に欠かせません。

エスクローでは、入金を受け付けて運営が預かり、取引の成立を確認してから供給側へ支払う、という流れを制御します。加えて、運営手数料を差し引く処理も必要です。

BtoBでは企業間取引特有の処理が加わり、要件が一気に膨らみます。後から追加するとデータ構造に影響するため、要件定義の段階で決済モデルを確定させます。

本人確認・両サイド管理画面の工数

不特定多数が集まる場の健全性を保つには、本人確認、不正対策、運営用の管理画面が必要です。

  • 本人確認・認証:SNS連携のソーシャルログイン、二段階認証、eKYC(オンライン本人確認)
  • 不正対策:法人確認、承認制、通報、ブラックリスト管理
  • 運営管理:権限切り替え、承認フロー、監査・操作ログ、CSV出力

金銭や個人情報を扱うサービスでは、認証が安全性の鍵となり、必須の要件になります。また、不正対策が不十分だと、炎上やクレーム、退会の連鎖を招きかねません。

管理画面の作り込みも、見落とされがちな工数の大きい要件です。管理画面が手薄だと、運営の手作業が増え、事業の拡大を妨げます。

これらの要件は見積もりから漏れやすく、後から追加すると納期が延びます。そのため、企画段階で運用体制と合わせて要件に含めておきます。権限と承認の仕組みは、早めに検討します。トラブル追跡とデータ出力も、早い段階で検討します。

ポイント

検索、決済、本人確認のどこまでを初期に作るかで納期が大きく変わります。各要件の範囲を要件定義の段階で決めておくかどうかが、後からの作り直しを減らす目安になります。

納期遅延の典型的な要因と回避策

ビジネスモデルが複雑なことから、要件の曖昧さ、BtoB特有の後出し要件、過剰開発などで遅延が起きます。要因を早めに知っておけば、対策も打てます。

要件の曖昧さによるコスト・工数の爆増

「作りたい」という曖昧なイメージのまま発注すると、途中で仕様変更が頻発します。「この機能も欲しい」「別の条件でも検索したい」といった要望が増え、成立条件の複雑さも関係します。

要件が確定しないまま進めると、費用が当初見積もりの1.5〜2倍に膨らむケースも珍しくありません。

  • 回避策:ワイヤーフレームと運用シナリオで、作る範囲を明文化する
  • 事前合意:成立条件、決済モデル、本人確認時期、運営介入の流れを決める

後から変えると影響が大きいものほど、着手前に発注側と開発側で合意しておく必要があります。

BtoB特有の「後出し要件」による破綻

BtoBでは、開発の途中で法人取引に必要な条件が判明することがあります。個人向けのCtoCとは、設計思想が異なります。

  • アカウント:法人と個人の権限切り替え
  • 承認:発注前に通す社内承認フロー
  • 請求・記録:請求書、月締め払い、監査ログ

これらはデータ構造の中核に関わるため、後から加えると大規模な作り直しで納期が破綻します。

BtoBと分かった時点で、必要な項目を洗い出し、要件に含めます。先送りすると、ほぼ確実に納期遅延を招きます。

コールドスタートを見据えない過剰開発

ローンチ時にユーザーが少ない状況を考慮せず、将来の機能まで作り込むと開発が長引きます。ここには、供給側と需要側のどちらを先に集めるかという「鶏と卵問題(コールドスタート問題)」があります。初期は、高度な検索やレコメンドが活躍しにくい状況です。

  • 初期開発:両サイドが最低限出会い、取引できる機能に絞る
  • 次の段階:利用者の動きを見ながら機能を拡張する

将来の機能まで初期に作ると、開発が延び、市場の反応を確かめる時期も遅れます。早く需給を集めるには、どこまでを初期に作るかが事業の成否を分けます。

ポイント

要件が固まらないまま進めると、費用が当初見積もりの1.5〜2倍に膨らむこともあります。着手前に成立条件などを発注側と開発側で合意しているかが、遅延を防げるかの目安になります。

納期を短縮するための実践的アプローチ

納期の短縮には、開発手法と範囲の管理が有効です。人員を増やしても、固有の複雑さは解消しません。そこで、納期短縮に効果の高い三つの方法を紹介します。

MVPによるスモールスタートと段階的リリース

納期を短縮する効果的な方法は、MVP(最小限のプロダクト)でスモールスタートすることです。初期公開を早め、市場の反応を確かめられます。

  • 初期機能:会員権限、検索、メッセージ、最低限の管理画面
  • 後から追加:レコメンド、高度な検索フィルタ、複雑な手数料体系

最初は、運用が破綻しない範囲に絞ります。「あれば便利」な機能は、ユーザーとデータが集まってからでも追加できます。

需給が成立する手応えを得てから機能を広げると、失敗しにくく、全体の開発期間も短く収まります。

マッチング構築パッケージの活用

構築パッケージを土台に、必要な部分だけをカスタマイズすると、ゼロからの開発を省けます。

  • フルスクラッチ:4〜10か月以上かかる場合がある
  • パッケージ活用:MVPなら最短1〜3か月程度でリリース可能

多くのサービスで共通するのは、会員管理や決済などの機能です。そのため、これらを備えるパッケージは、特に要件が複雑なBtoBでも現実的な選択になります。

ノーコードやパッケージは始めやすい一方で、独自要件には限界が来やすい点に注意が必要です。そのため、拡張性のある製品を選ぶか、フルスクラッチへの移行戦略を決めておきます。

スコープ固定とプロトタイプの早期作成

要件追加や認識違いによる手戻りは、設計の段階で抑えられます。そのためには、次の二つを押さえます。

  • 範囲を固定:「MVP」と次フェーズ以降を分け、最初の機能を決める
  • 試作を確認:動くプロトタイプを早めに作り、ユーザーテストを行う

開発予算の上限と初期機能を先に決めておくと、要件がぶれたときに、費用や期間が膨らむのを防げます。

Figmaなどのデザインツールやノーコードツールで試作できます。また、定量的なユーザビリティ評価によって、開発者との修正調整時間を大幅に削減できた事例も報告されています。

完成形に近いものを早めに関係者へ示し、認識のずれを解消することが、確実な納期短縮につながります。

まとめ

規模別の目安、工程配分、特有の要件、遅延の要因と回避策、納期短縮の方法を解説しました。

マッチングサイトは、供給側と需要側を扱い、検索や決済、本人確認などを備えます。そのため、一般のWebサイトより長期化しやすく、規模と手法によって期間や費用が変わります。

検証用のノーコード/MVPは、最短1週間から1か月で、初期費用は0円から30万円程度が目安です。中規模のパッケージ+カスタマイズは、MVPが1〜3か月、全体が3〜6か月で、80万〜400万円からが目安です。

フルスクラッチの大規模開発は4〜12か月以上かかり、費用は数千万円規模です。そのため、要件定義を徹底し、決済モデルや本人確認など後戻りしにくい論点を、早めに決めておくことが大切です。

MVPで小さく始め、段階的に機能を追加していくことも、納期を現実的に保つ鍵です。まずはマッチング成立の条件を整理し、信頼できる開発パートナーに相談してみてください。

▼全体ガイドの記事
・マッチングサイト開発の完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
