音楽配信アプリの開発期間は、規模によって2〜12か月程度が目安です。
SpotifyやApple Musicが音楽視聴の中心となるなかで、レーベルや事務所、ファンクラブ、店舗BGM、教育・フィットネス事業者にも独自配信の需要が広がっています。期間と納期は、権利スキームの設計、機能範囲の決定、実装と審査の順に進めると見通しが立ちます。
▼全体ガイドの記事
・音楽配信アプリ開発の完全ガイド
スマホアプリ開発の種類・工程・費用・会社選定までの全体像については、無料ホワイトペーパー「スマホアプリ開発の完全ガイドブック」で詳しく解説しています。
音楽配信アプリ開発の期間・費用の全体像

開発期間と費用は、機能範囲、楽曲数、想定同時アクセス数によって変わります。そのため、規模ごとの期間と予算を先に把握しておくことが、現実的な計画の第一歩になります。
音楽配信の公開相場は多くないため、動画・メディア配信アプリの一般的な相場から推測します。

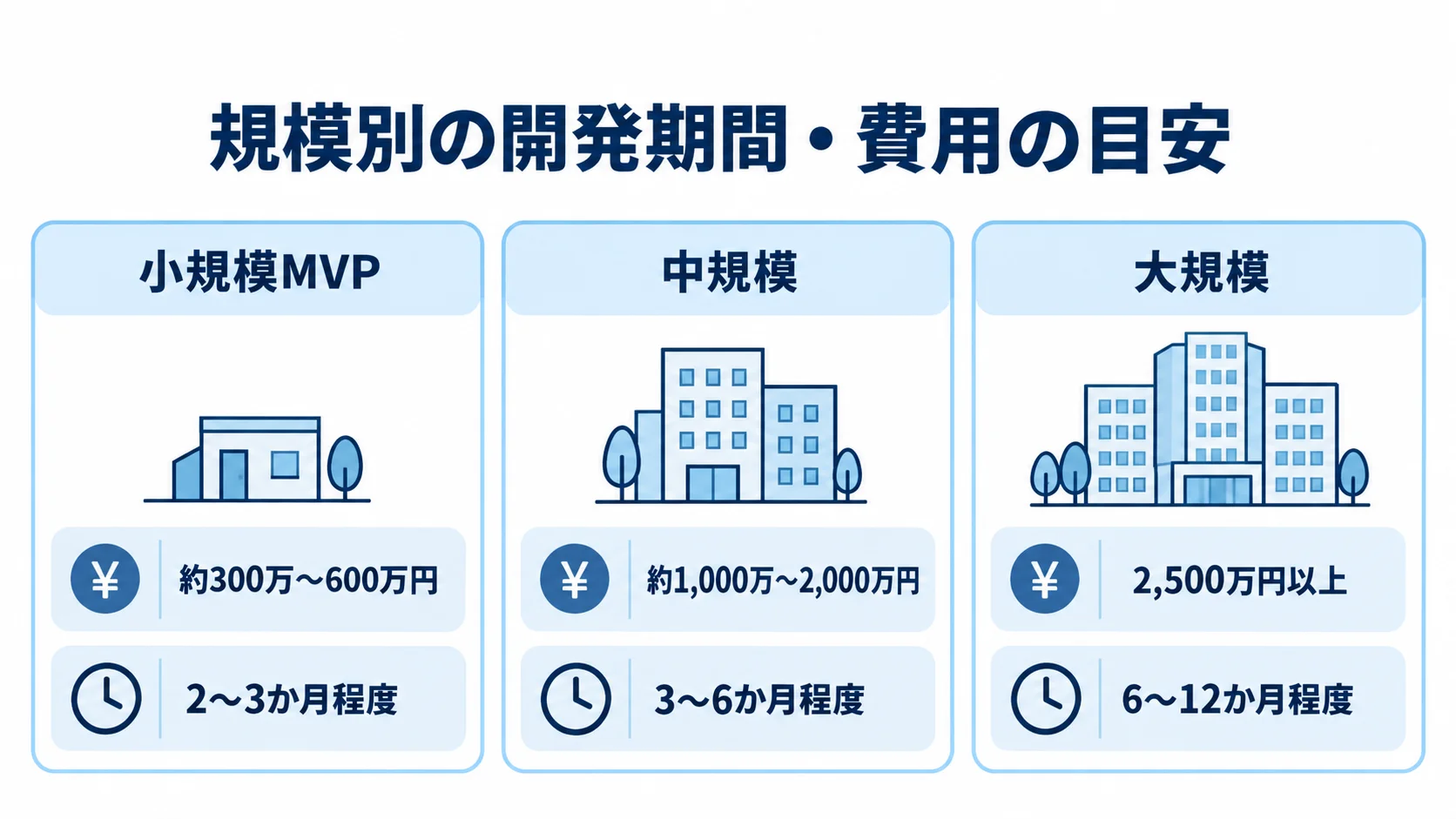

規模別の開発期間・費用の目安
規模の違いは、機能の幅に表れます。小規模MVP、中規模、大規模エンタープライズの3段階に分けると、期間と費用の差が見えやすくなります。
- 小規模MVP:基本再生、簡易検索、プレイリストに機能を絞った最小構成
- 中規模:サブスク課金、バックグラウンド再生、オフライン保存を備えた構成
- 大規模:高度なAIレコメンドや独自CDN基盤まで含む構成
小規模MVPは費用が約300万〜600万円、期間が2〜3か月程度です。中規模は費用が約1,000万〜2,000万円、期間が3〜6か月程度で、多くの事業者が最初に目指す規模です。
大規模では、DRMや著作権分配システムも含んで、費用は2,500万円以上、期間は6〜12か月程度が目安です。なお、大手レーベルの楽曲向けに、DRMやロイヤリティ分配システムをスクラッチで構築する場合は、費用がさらに増えます。
音楽配信アプリ開発の基本フロー
音楽配信アプリの開発では、一般的な開発工程に、権利処理スキームの設計とストア審査を組み込む必要があります。
- 楽曲ライセンスと権利処理スキームを設計する
- 要件を定め、アプリを設計する
- 配信・課金などの機能を実装する
- 再生や課金をテストする
- ストア審査を経て、リリースする
要件定義と並行して、JASRACやNexToneなどの管理団体、レコード会社、原盤権者との許諾交渉や契約を進めます。権利処理が全体のクリティカルパスになる場合もあります。
技術開発が完了しても、楽曲を配信する権利が整わなければローンチできません。そのため、権利取得は早く始めて、納期に織り込む必要があります。
音楽配信には、CDNやトランスコード基盤の構築・検証、サブスク課金の状態遷移、オフライン保存のDRM実装といった固有の工程もあります。現実的な納期を立てるには、こうした工程を最初からスケジュールに織り込むことが欠かせません。
工程別スケジュールと期間配分

工程ごとに期間を分けると、作業ごとの負担が見えてきます。中規模の標準構成(3〜6か月)を例にすると、各工程の期間配分と押さえどころが分かります。

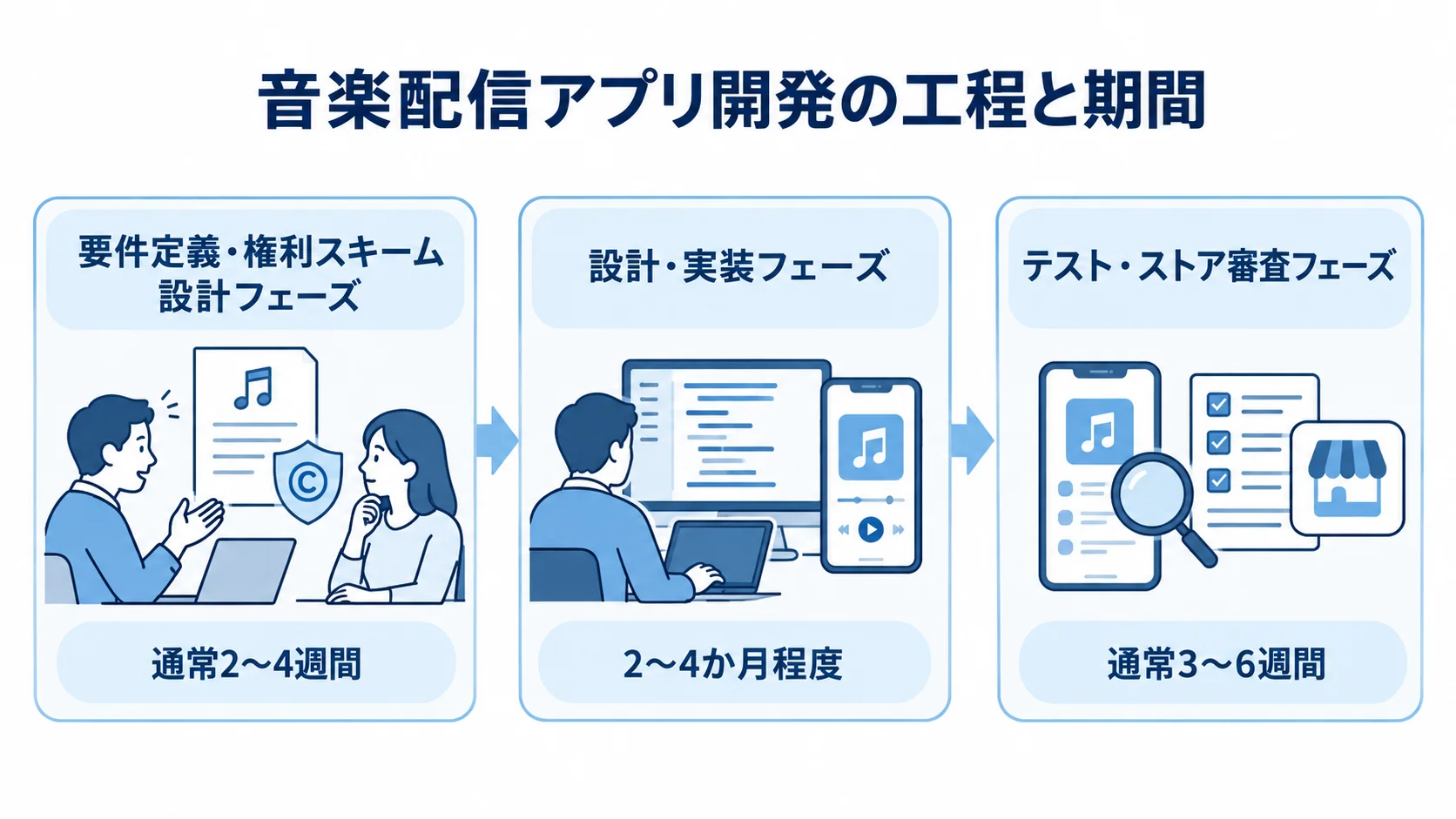

要件定義・権利スキーム設計フェーズ
要件定義は通常2〜4週間が目安です。ここで「どんな楽曲を、どんなユーザーに、どんな課金モデルで届けるか」を明確にしておきます。
技術要件と並行して、権利処理スキームも設計します。楽曲の権利条件によって、必要な契約や申請、利用料の計算方法が変わるため、その内容をあらかじめ定めておく必要があります。
許諾交渉には時間がかかるため、早期に着手しておかないと、技術開発が終わっても配信できない場合があります。要件定義では、次の条件を決めておく必要があります。
- 権利条件:オリジナル原盤、レコード会社のライセンス、JASRACやNexToneの管理曲
- 料金・環境:サブスク料金、無料トライアルの有無、対応OS(iOS/Android)
- 配信規模:想定する楽曲数と同時アクセス数
- レコメンド:ルールベースか機械学習かという初期方針
要件定義書と「権利取得計画」を文書にまとめておくことが、以降の手戻りを防ぐ最大の予防策です。
設計・実装フェーズ
中規模の設計・実装は、2〜4か月程度を占める最も大きな工程です。実装は主に次の4つの領域に分かれます。
- 再生・配信基盤:音声を安定して届ける
- 楽曲管理・検索:楽曲情報の管理と検索
- 課金・会員管理:決済と会員状態を扱う
- クライアントUI:アプリの画面を構築する
配信基盤では、HLSなどのストリーミング方式を使ってCDN経由で音声を届けます。通信環境(4G/5G/Wi-Fi)に応じた音質の切り替えも実装します。また、ギャップレス再生やバックグラウンド再生も、音楽体験を左右する機能です。
楽曲管理では、数千万曲規模に耐えるデータベースと高速検索を設計します。あわせて、アーティストやアルバム、歌詞などのメタデータを管理します。
課金は、アプリ内課金(IAP)やStripeなどの決済APIと連携して行います。そのうえで、無料トライアルの終了、自動更新、決済失敗時の状態変更まで実装します。
領域ごとに並行して開発し、定期的に結合して動作を確かめる進め方は、品質と納期を両立するうえで有効です。
テスト・ストア審査フェーズ
テストとストア審査には、通常3〜6週間を見込みます。機能、再生品質、負荷を、次の項目に沿って検証します。
- 端末・OSバージョンごとの再生互換性
- バックグラウンド再生とオフライン再生
- 人気楽曲へのアクセス集中を想定した負荷
なかでもオフライン保存のDRMは、解約と同時に再生できなくなる仕様が期待どおりか、丁寧に検証します。サブスク課金では、トライアル・更新・解約・決済失敗の各状態を網羅的に確認します。
テスト後は、App StoreとGoogle Playに申請します。サブスク課金を含むアプリは審査が厳格になりやすく、リジェクトされると数日〜1週間以上の手戻りが生じます。そのため、審査期間と再申請のバッファを予定に含めておくことが、リリース日を守る鍵になります。
開発期間を左右する要因

同じ音楽配信アプリでも、開発期間は条件によって変わります。そのため、見積もりが妥当かを判断するには、期間を延ばす要因を押さえておく必要があります。
機能範囲・対応プラットフォーム・チーム体制

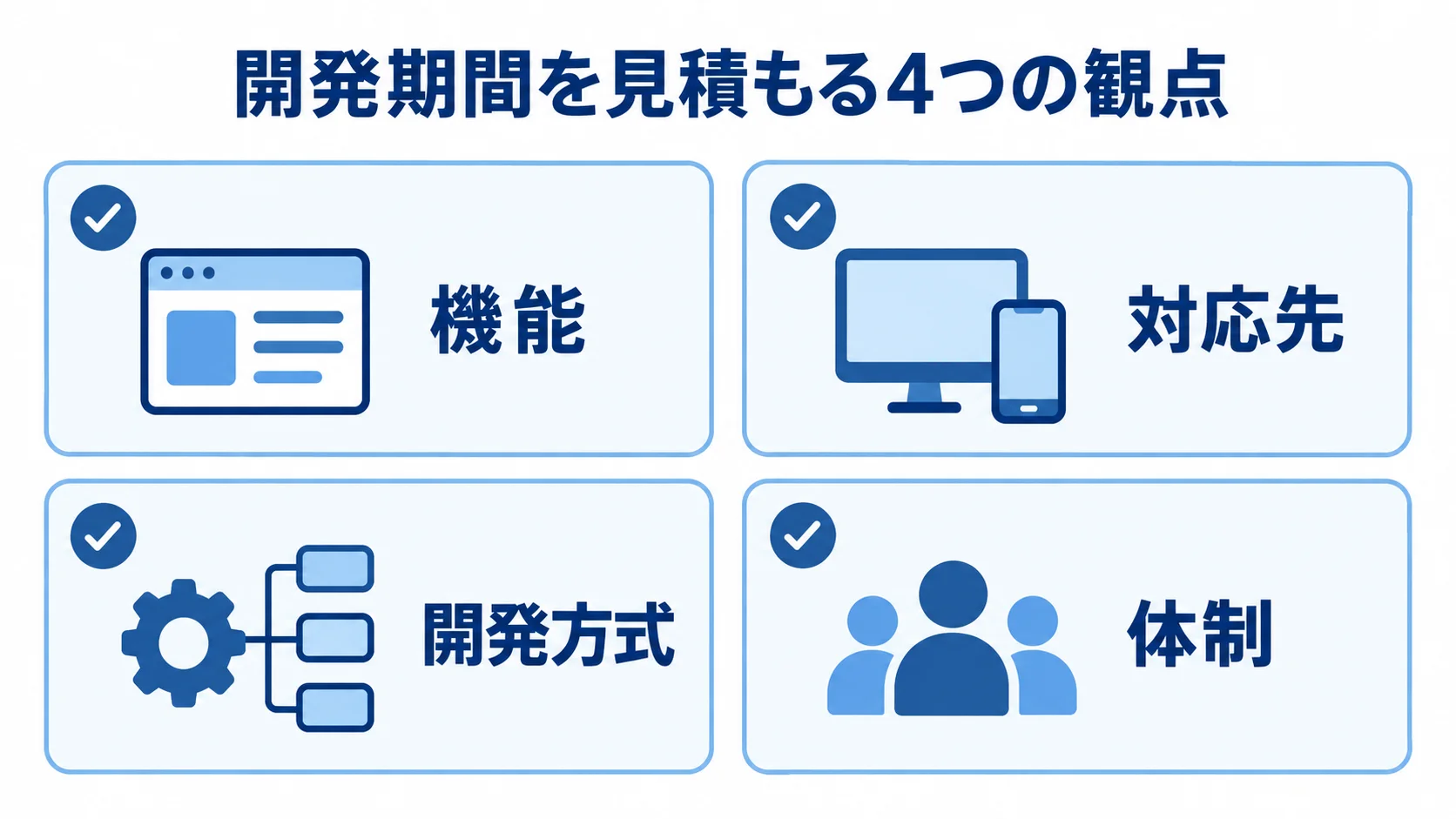

一般的な要因には、機能範囲や対応プラットフォーム、チーム体制があります。そのほか、外部連携やデザインの作り込み度合いも期間に響きます。期間を見積もる際は、次の4つの観点で比べます。
- 機能:機械学習レコメンドか、ルールベース検索か
- 対応先:iOS・Androidの両方か片方か。Webやスマートスピーカー、車載連携も含むか
- 開発方式:ネイティブ個別開発か、FlutterやReact Nativeか
- 体制:配信・課金・データ基盤を担う専門エンジニアがいるか
機能が多いほど期間は長くなり、チーム体制も進行速度を左右します。加えて、音楽配信固有の要因も期間を大きく動かします。
音楽配信固有の期間変動要因(権利・DRM・メタデータ)
期間を大きく左右する技術以外の要因は、次の3つです。
- 権利処理:許諾交渉、申請、契約の調整
- DRM:オフライン再生時の権利管理の実装
- 楽曲メタデータ:検索基盤と楽曲情報の整備
配信曲のライセンス交渉やJASRAC/NexToneへの利用許諾申請、原盤権者との契約は相手次第です。自社の都合では進みにくく、権利処理が全体のクリティカルパスとなって、納期を決める場合もあります。
次に大きい要因は、DRM(デジタル著作権管理)の実装です。オフライン保存では、楽曲を暗号化し、解約後に再生できなくするライセンス管理が求められます。このため、要件に含めると実装と検証の工数が増えます。
数千万曲を遅延なく検索する設計や、アーティストや歌詞などの楽曲情報の整備は、規模が大きいほど難しくなります。これら3つの固有要因を軽視した見積もりは、後工程の遅延につながりやすくなります。そのため、要件定義の段階で初回リリースの範囲を明確に分けておくことが大切です。
開発手法と納期短縮の進め方
限られた予算と期間でリリースするには、開発手法の選択と機能の絞り込みが欠かせません。これらは、納期短縮と品質確保につながる方法です。
配信SDK・CDN・決済SDKの活用で土台を短縮
納期を縮めるには、配信基盤・決済・会員管理を自前で作らず、SDKやSaaS、クラウドで賄うハーフスクラッチが有効です。どの領域を外部のサービスに任せ、どこを自社で作るかは、次のように分けられます。
- 配信:AWSなどのメディア配信・CDNサービスを使う
- 決済・会員:Stripeやストア課金、SaaSのCMSを活用する
- 独自開発:UIと差別化ロジックに範囲を絞る
- 音声配信:HLSなどでCDN経由の配信を構成する
こうしたSDKやSaaSを使えば、配信インフラやトランスコード、CDNをゼロから構築する数か月単位の工程を大幅に減らせます。CDNを使えば、サーバーがリスナーごとの通信状況に直接対応せずに済み、負荷を分散して大規模な片方向配信を効率化できます。
特に、一般的な音声ストリーミングやプレイリスト配信では、ハーフスクラッチ構成が費用対効果と納期のバランスに優れた現実的な選択肢になります。
MVPによる最短リリースと段階的な拡張
MVP(実用最小限の製品)を軸にして、機能を段階的に増やしていきます。
初回から高度なAIレコメンド、ハイレゾ対応、ソーシャル機能まで含めると、開発が長引く原因になります。そこで、次の順で進めます。
- MoSCoW法などで機能を必須・推奨・任意・除外に分類する
- 再生・検索・課金に絞ったMVPをリリースする
- 運用でユーザーの反応を見て、機能の優先順位を更新する
機械学習によるレコメンドは、数万件以上のユーザー行動データが蓄積されて初めて精度が出ます。そのため、初期はルールベースの検索やキュレーションプレイリストに留めるのが現実的です。
運用でデータを蓄積してからレコメンドを追加する方法が合理的です。必須機能に絞れば、市場投入までを大幅に短縮できます。
さらに、優先順位を更新すれば、限られたリソースを効果の高い機能拡張に振り向けられます。
納期遅延の典型要因と対策
開発が当初の納期を超える原因には、典型的なパターンがあります。遅延のパターンを事前に把握して、対策を用意しておくことが大切です。
権利処理の遅延とストア審査リジェクト
音楽配信特有の大きな遅延要因は、楽曲ライセンスや権利処理の交渉が長引くことです。配信権が整わなければ、技術開発が終わってもローンチできません。
遅延を防ぐには、権利処理と審査の両方で次の対策を取ります。
- 権利交渉:要件定義と同時、できれば発足直後から開発と並行して始める
- 対象の確定:楽曲リスト、利用形態、想定ユーザー規模を早期に固める
- 審査準備:課金・解約導線や利用規約を要件どおりに実装する
- 日程確保:審査・再申請のバッファを予定に入れる
管理団体や原盤権者とは早めに連絡を取ることで、リードタイムの読み違いを防げます。
もう一つの遅延要因は、ストア審査でのリジェクトです。サブスク課金を含むアプリは、課金フローの表示要件やプライバシー要件で差し戻されやすく、再申請のたびに数日〜1週間以上かかります。そのため、審査ガイドラインも事前に確認しておくと安心です。
スコープ変更対策とバッファ・逆算スケジュール
仕様変更や追加要件の積み重ねも、納期遅延の原因になります。歌詞同期やハイレゾ対応を途中で追加すると、当初の計画が崩れやすくなります。そのため、変更と日程には、次の手順と余裕をあらかじめ設けておきます。
- 変更管理プロセスを最初に合意し、要求の影響範囲と工数・費用・納期を見積もる
- 内容を承認してから変更を実施する
- リリース目標日から逆算してマイルストーンを置く
- 全体期間の15〜20%程度をバッファとして確保する
変更管理を文書にしておけば、口頭での小さな追加が重なって予算と納期を圧迫する事態を防げます。
権利処理とストア審査には、自社で制御できない不確実性があります。そのため、楽観的な見積もりは避け、現実的なバッファを前提に計画を組むことが、結果として最短のリリースにつながります。
まとめ
音楽配信アプリは、小規模MVPなら2〜3か月・300万〜600万円、中規模なら3〜6か月・1,000万〜2,000万円が目安です。大規模構成は6〜12か月・2,500万円以上です。
小規模MVPは楽曲の基本再生に絞り、中規模はサブスクやオフライン保存を含みます。大規模は独自CDN基盤、DRM、著作権分配まで扱います。
一般的なアプリに比べ、音楽配信では開発前に権利処理スキームを設計し、後段でストア審査を行います。楽曲ライセンスや権利交渉が全体のクリティカルパスになりやすいため、注意が必要です。
納期を守るには、配信SDKやCDN、決済SDKを活用し、必須機能に絞ったMVPを出すことが有効です。権利処理は開発と並行して進め、審査と仕様変更に備えたバッファも確保しておく必要があります。
開発を検討するなら、要件と権利スキームを整理してから、複数の開発会社に相談するとよいでしょう。そのうえで、現実的なスケジュールと見積もりを比べることが大切です。
▼全体ガイドの記事
・音楽配信アプリ開発の完全ガイド
▼開発を相談する前に読みたい無料ホワイトペーパー
・スマホアプリ開発の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
