Nuxt.js開発の開発期間・スケジュール・納期について

Nuxt.js開発の期間は、案件の規模でおおよその目安が決まります。小規模は1〜3か月、中規模は4〜9か月、大規模は10か月以上が一般的なレンジです。

工程ごとの配分、開発手法、短縮の方法と遅れへの対策を合わせて見ると、現実的な納期を組み立てられ、発注先選びや社内計画の判断軸にもなります。

▼全体ガイドの記事
・Nuxt.js開発の完全ガイド

Nuxt.js開発の開発期間の全体像

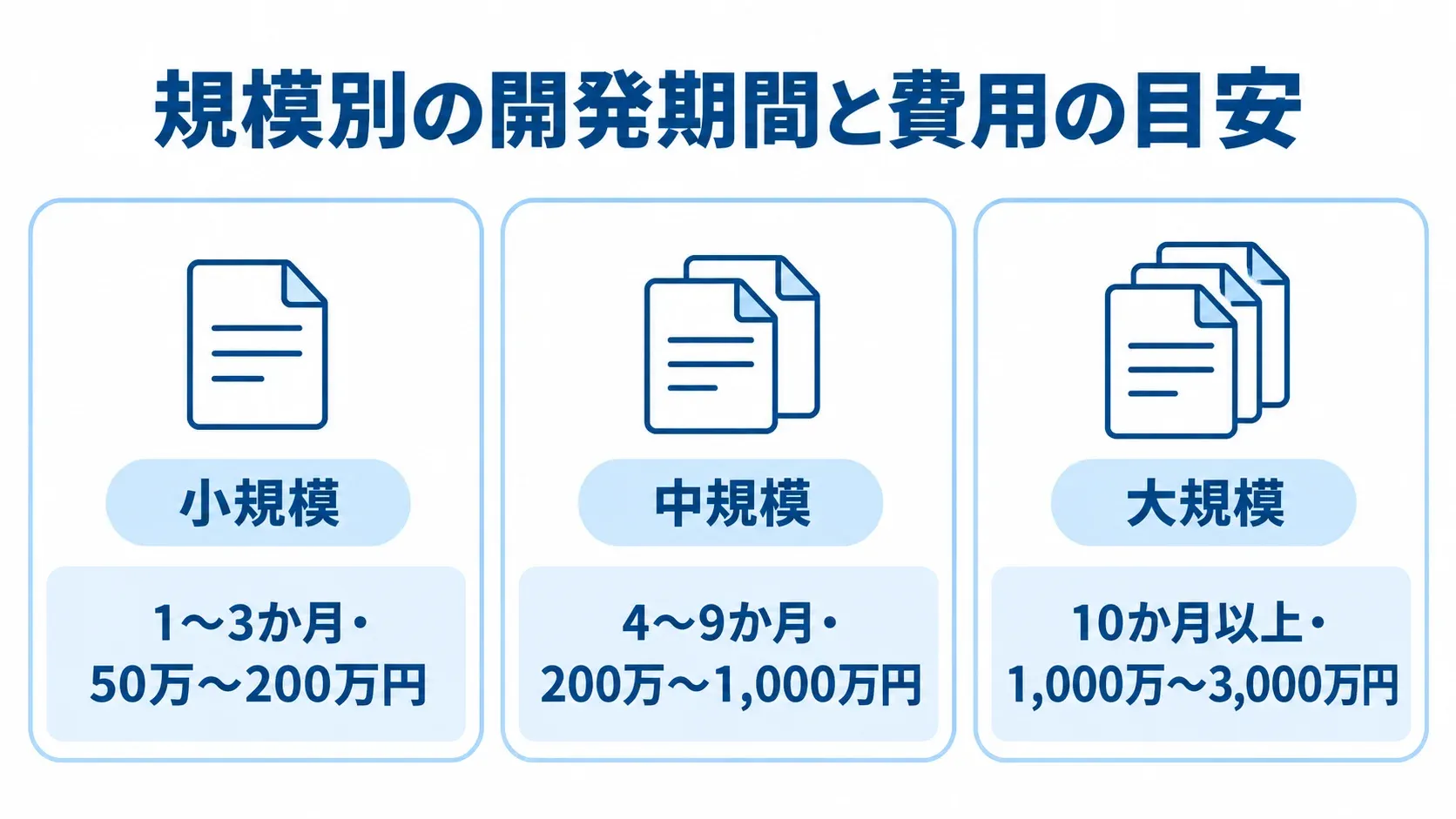

小規模・中規模・大規模のNuxt.js案件について、開発期間と費用の目安を3枚のパネルで示した図解。
規模ごとの期間と費用の幅を並べて見比べられます。

Nuxt.jsは、Vue.jsにアプリ構築の土台を加えたフレームワークです。ルーティング、SSR/SSG、状態管理との連携、NitroによるサーバーAPIを標準で備えています。

ゼロから環境を設計する場合に比べ、立ち上げの工数を抑えられます。Vue RouterやPiniaはNuxtに統合されています。そのため、ライブラリの選定に使う時間を機能開発に回せます。

また、React/Next.jsと違い、状態管理ライブラリを複数から選ぶ場面が少ないため、開始直後の助走期間も短くなります。こうした特徴が、全体スケジュールの安定につながります。

規模別の開発期間と費用の目安

開発期間と費用は、案件の規模によって変わります。規模は次のとおりに分けて考えます。

  • 小規模:社内ツールやMVPなど
  • 中規模:会員機能や外部API連携を含むアプリなど
  • 大規模:基幹系やAI機能統合を含む案件など

小規模案件は1〜3か月・50万〜200万円、中規模案件は4〜9か月・200万〜1,000万円が一般的なレンジです。また、大規模案件は10か月以上・1,000万〜3,000万円が目安です。

ただし、各規模の金額と期間は、いずれも初期の目安で確定した値ではありません。画面数や機能数、連携先の数で金額と期間は変わり、性能やセキュリティなどの非機能要件でも変動します。そのため、正確な算出には詳細な要件定義が必要です。

中規模のWebアプリやBtoB業務システム、管理画面は、Nuxt.jsとの適性が高い領域です。特に、Nuxt.jsは4〜9か月・数百万円規模で採用されるケースが最も多くなります。

開発期間を左右する変数

同じ中規模アプリでも、開発期間には数か月単位の差が生まれます。その差は、見積もりで次の条件を確認すると分かります。

  • 画面数と再利用率:画面の多さと、部品をどれだけ使い回せるか
  • レンダリング方式:SSR・SSG・SPAのうち、要件に合う方式
  • 連携方式と習熟度:API構成と、チームのVue経験の深さ

バックエンドは、Nitroで自前のAPIを実装する方法と、外部BaaSやヘッドレスCMSを使う方法があります。

SEOや初期表示速度を重視してSSRやSSGを選ぶと、ビルドやキャッシュ、データ取得の設計が加わります。そのため、純粋なSPAより設計工数が増えます。

一方で、コンテンツの更新頻度が低いサイトでは、SSGによってインフラ構成を簡素にできます。その結果、テストやデプロイの工数を抑えられる場合があります。要件に合うレンダリング方式を早い段階で見極めることが、現実的なスケジュールを組む第一歩になります。

ポイント

規模別の目安は、画面数や連携先、非機能要件によって変わります。期間を読むときは、要件定義で範囲を固めてから見積もりの前提を確かめると判断しやすくなります。

工程別スケジュールと期間配分

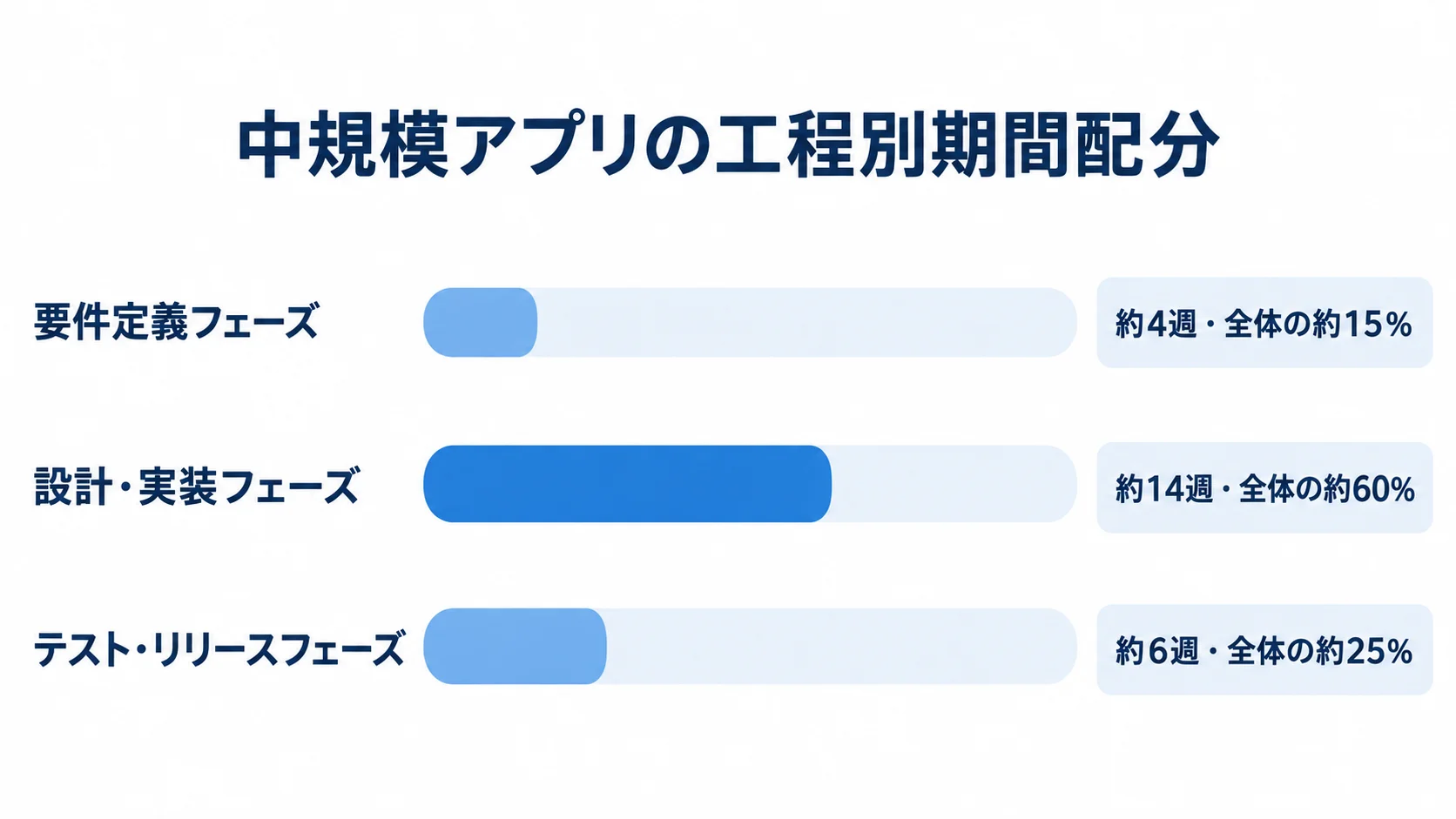

要件定義、設計・実装、テスト・リリースの期間を週数と全体に対する割合で比較した横棒図。
工程配分の中心となる工程が一目で分かります。

中規模アプリの開発(約24週・10〜15人月)を、ウォーターフォール型で進める場合を想定します。一般的な目安では、要件定義に約15%、設計・実装に約60%、テスト・リリースに約25%を配分します。

Nuxt.jsは規約が多いため、環境構築やアーキテクチャ設計の初期工数を抑えられます。一方で、後工程の手戻りを防ぐため、SSR/SSGのデータ取得やNitroのAPI設計には相応の時間を確保します。

要件定義フェーズ(約4週・15%)

要件定義では、作るものや利用者、画面ごとの機能を明確にします。Nuxt.js開発では、レンダリング方式を決めることも欠かせません。

  • 検索流入重視:SSRやSSGを候補にする
  • 社内管理画面:SPAでも十分な場合がある
  • 要件の記録:画面やAPI、認証、連携、アクセス数を整理

方式をこの段階で決めると、設計以降の手戻りを減らせます。さらに、画面要件、API仕様、認証方式、外部連携の有無、想定アクセス数も整理します。記録した内容は、非機能要件とあわせて要件定義書にまとめます。

要件定義フェーズは通常3〜4週間を見込みます。エンジニア、プロジェクトマネージャー、デザイナー、ビジネスオーナーがそろってキックオフすると、以降の工程が安定します。また、Vueのテンプレート構文は読みやすく、非エンジニアも画面イメージの認識を合わせやすい特徴があります。

設計・実装フェーズ(約14週・60%)

設計・実装フェーズは、UI/UXデザイン、アーキテクチャ設計、実装の3ステップで進みます。Nuxt.jsでは次の仕組みを活用できます。

  • 自動生成と自動インポート:記述の手間を抑える
  • Pinia:Vue公式の状態管理ライブラリ
  • コンポーネント設計:再利用性を高める
  • データ取得設計:Nuxtのコンポーザブルを使う

pagesディレクトリにファイルを置くと、ファイルベースルーティングで画面遷移が自動生成されます。Piniaは、Nuxtに統合されているため、選定や接続設定にかかる時間を抑えられます。

コンポーネント設計では、Atomic Designなどを使って部品を分けます。SSR/SSGの場合は、useFetchやuseAsyncDataでデータを取得します。

Nitroのサーバーエンドポイント実装もこの工程に含みます。バックエンドを別チームにするかNuxt内で完結させるかで、工数配分が変わります。また、中規模アプリは画面数20〜50程度を想定し、設計・実装に全体の約6割を割り当てるのが現実的です。

テスト・リリースフェーズ(約6週・25%)

テストでは、ユニットテスト、結合テスト、E2E(エンドツーエンド)テストを目的に応じて組み合わせます。Nuxt.js/Vueでは次のツールが一般的です。

  • Vitest:コンポーネントの単体テスト
  • Vue Test Utils:結合テスト
  • Playwrightなど:ブラウザ全体のE2Eテスト

SSR/SSGでは、サーバーのレンダリング結果とクライアントの再描画結果が一致するかも検証します。ハイドレーションの整合性確認が加わるため、SPAよりテストの観点が増えます。

SSGで生成した静的ファイルは、Cloudflare PagesやVercel、Netlifyなどにデプロイできます。さらに、Gitへのプッシュで、Preview環境と本番環境を自動で更新する仕組みも組めます。

テスト・リリースには全体の約4分の1を確保します。本番を想定した負荷や、SEO要件のメタタグ、構造化データも確認すると、公開後のトラブルを抑えられます。

ポイント

工程の配分は、要件定義が約15%、設計・実装が約60%、テスト・リリースが約25%が目安です。要件定義で方式を決めると、設計以降の手戻りを減らせます。

開発手法による期間の違い

開発手法の選び方は、Nuxt.jsプロジェクトの納期と柔軟性に大きく影響します。仕様に応じて、ウォーターフォール型とアジャイル型を使い分けます。

ウォーターフォールとアジャイルの違い

ウォーターフォール型は仕様の明確さを、アジャイル型は反復と柔軟性を重視します。どちらを選ぶかは、案件の条件次第です。

  • ウォーターフォール型:仕様が明確な業務システム向け
  • アジャイル型:市場の反応を見て改善する案件向け

ウォーターフォール型は、要件を固めてから設計、実装、テストの順に進めます。納期と予算を事前に確定させたい案件にも向いています。

アジャイル型は、1〜2週間のスプリントで要件定義からテストまでを反復し、優先度の高い機能から作ります。Nuxt.jsは機能を部品として積み上げやすく、画面も1枚ずつ追加できます。そのため、動く画面を増やすアジャイル開発と相性が良いです。

特に、市場の反応を見てプロダクトを磨くスタートアップや新規事業では、アジャイル型で初回リリースを早め、改善サイクルを回す方法が効果的です。

また、Vueは学習コストが低く、チームの立ち上がりも速い特徴があります。スプリントの生産性を早期に安定させる助けになります。

学習コストの低さがもたらす立ち上げの速さ

開発期間は、実装だけでなくチームの立ち上げにも左右されます。Vueの習得期間は、Reactより短い傾向があります。

  • React(JSX):初学者の習得期間は一般に2〜4週間
  • Vue:初学者の習得期間は1〜3週間
  • Nuxt.js:規約で書く場所が明確

新しく加わるメンバーやバックエンド出身者、デザイナーがフロントエンドに入る際も、キャッチアップ期間を短くできます。また、Nuxt.jsは、フレームワーク独自の流儀を覚える時間も比較的短く済みます。

メンバーが戦力になるまでの助走期間も、全体の日程を左右します。このため、学習コストの低さは、納期の短縮につながる要因です。

ポイント

仕様が固まっていて納期と予算を先に決めたい案件はウォーターフォール型、市場の反応を見て改善しながら進めたい案件はアジャイル型が合います。

納期を短縮する具体的な方法

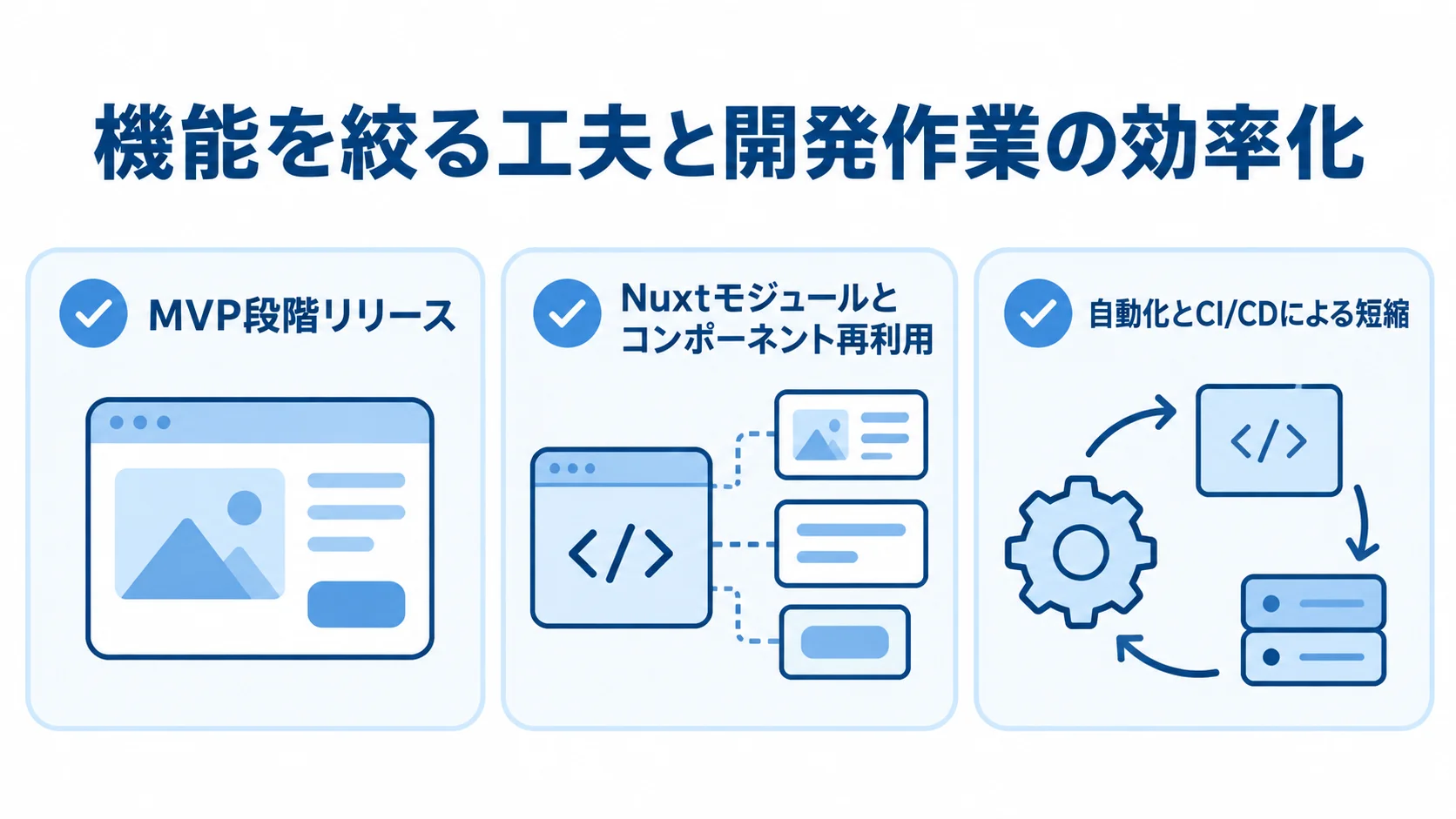

MVP段階リリース、Nuxtモジュールとコンポーネントの再利用、自動化とCI/CDによる納期短縮策を並べたチェックリスト図。
優先順位をつけた公開と実装作業の効率化を並べて見られます。

MVP段階リリースによる期間短縮

納期を縮める方法として効果的なのは、必要最小限の機能に絞ったMVPを先に公開する進め方です。さらに、ユーザーの反応も早く得られます。

  • MVPを先行公開:必要最小限の機能でリリース
  • Mustに集中:サービス成立に必要な機能を優先
  • 段階的に拡張:反応を見て次の優先順位を判断

全機能を最初から作ると、要件が膨らんで予定が延びるリスクがあります。一方で、コア機能だけなら1〜3か月で形にして公開できます。

Nuxt.jsは、コンポーネントとページを独立した部品として積み上げられます。後から機能を加えても構成が崩れにくいため、MVPから段階的に広げる作業とも相性が良いです。優先度の付け方には、MoSCoW法(Must・Should・Could・Won’tの優先度分類)があります。

Nuxtモジュールとコンポーネント再利用の活用

既存の拡張機能やUI部品を活用すると、自前で実装する範囲を減らせ、自前実装が必要な機能の開発期間も圧縮できます。作業を分けて進める工夫も、納期を前倒しする方法です。

  • Nuxtモジュール:周辺機能を追加・設定して導入
  • UI部品の共通化:画面実装で再利用
  • APIの型共有:フロントとバックエンドを並行開発

認証やPWA、画像最適化は、既存のモジュールを使って組み込めます。SEO設定やヘッドレスCMS連携も、この方法で導入できます。

ボタンやフォーム、テーブルをデザインシステムとしてまとめると、画面実装の工数を2〜3割程度減らせるケースがあります。また、TypeScriptでAPIの型(インターフェース)を共有し、レスポンス仕様を先に決めておくと、バックエンドの完成前にフロントを進められます。

自動化とCI/CDによる短縮

テストとデプロイを自動化すると、手作業の確認時間を減らせます。さらに、レビューと実装の流れも整えられます。

  • CI/CD:プッシュ時に自動テストとビルド確認
  • Preview環境:画面を見ながらレビュー
  • AIコーディングツール:UI部品の土台を自動生成

GitHub ActionsなどでCI/CD(継続的インテグレーション・継続的デリバリー)を構築します。この仕組みにより、コードを更新するたびに品質の劣化を早期に見つけられ、手作業の検証も減らせます。

Nuxt.jsは、Vercel、Netlify、Cloudflare PagesといったGit連携型ホスティングと親和性があります。こうしたホスティングでは、プルリクエストごとにPreview環境を自動生成できます。

関係者が画面を見てレビューすると、言葉だけで仕様を確かめる往復を減らせます。認識合わせも速くなります。

AIツールでUIコンポーネントの土台を生成し、人手で仕上げに集中する進め方も、近年は現実的な短縮手段です。

ポイント

納期を縮めるには、必要最小限の機能に絞ったMVPを先に公開し、Nuxtモジュールや部品の再利用、CI/CDで手作業を減らす組み合わせが現実的です。

納期遅延の典型要因と対策

スコープの曖昧さと変更管理

開発範囲の曖昧さによる手戻りは、納期遅延の最も典型的な原因です。手戻りを防ぐには、範囲を文書で区切り、変更の扱いを先に決めておくことが要ります。その具体策は、範囲の明文化、変更の管理、契約への組み込みです。

  • 範囲を明文化:作るものと除外項目を記載
  • 変更を管理:変更の受け付けから承認までの流れ
  • 契約に組み込む:変更管理プロセスを定める

「Webアプリを作りたい」といった曖昧な依頼で始めると、途中の追加要望が積み重なり、当初の予定が崩れることがあります。そこで、何を作り、何を作らないかを文書で固定しておくと、納期を守りやすくなります。

変更が出たときは、影響範囲の調査、工数見積もり、承認、実施の順に進める変更管理プロセス(Change Request)が有効です。ただし、Nuxt.jsは部品単位で機能を加えやすいため、「ついでの追加」を受け入れやすい面もあります。

進捗管理の甘さとバッファ確保

クリティカルパス(全体納期を決める一連の作業)が見えていないと、工程の遅れが最終納期に波及しても、気づくのが遅れます。進捗管理では、タスクと依存関係を洗い出しておくことが欠かせません。

  • 進捗を一覧にする:ガントチャートやJIRAで管理
  • 定期確認:週次・隔週で進捗を確認
  • 互換性を検証:既存資産の移行リスクを早期確認

全体工数の10〜15%程度をバッファとして確保しておくと、技術的な見込み違いや不具合の多発に備えられます。

Nuxt2からNuxt3など、メジャーバージョン間ではアーキテクチャが大きく変わった経緯があります。そのため、既存資産を引き継ぐ案件では注意が必要です。

使用しているバージョンと依存パッケージの互換性は、早めに確かめておきます。移行の工数を予定に含めておくと、後半の遅延を防げます。

ポイント

典型的な遅れの要因は、範囲の曖昧さと、進捗や移行リスクの見えにくさです。範囲を文書で固め、全体工数の10〜15%程度をバッファにすると備えになります。

まとめ

Nuxt.js開発は、規模別の目安と工程配分をもとに計画します。小規模は1〜3か月、中規模は4〜9か月が目安です。

Vue.jsは学習コストが低く、Vue RouterやPiniaなどの公式エコシステムも統合しています。そのため、選定や環境構築の助走が短く、チームが早く立ち上がる点が強みです。

工程配分に加えて、レンダリング方式や開発手法を早めに決めておくと、現実的な計画を立てやすくなります。MVP段階リリース、Nuxtモジュールや部品の再利用、CI/CDも、納期短縮に役立ちます。

範囲の明文化や変更管理を怠ると、どのフレームワークでも遅延します。バッファの確保と互換性の事前確認も、遅延を防ぐうえで欠かせません。そこで、要件を整理し、複数社の見積もりと期間の前提を比べましょう。

▼全体ガイドの記事
・Nuxt.js開発の完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
