新規立ち上げや刷新を考える担当者が最初に直面するのは、EC開発の期間と納期の見通し、そして遅延の原因です。期間は、構築手法や定期購入、送料設計、商品データの準備の進め方によって変わります。
手法別の期間の目安、工程ごとの期間配分、納期の短縮策と遅延への対策も、あわせて見ていきます。
▼全体ガイドの記事
・ペット用品通販/EC開発の完全ガイド
Webサービス開発の種類・工程・費用・会社選定までの全体像については、無料ホワイトペーパー「Webサービス開発の完全ガイドブック」で詳しく解説しています。
ペット用品通販/EC開発の開発期間の全体像

ペット用品ECの期間は、構築手法、定期購入や大型商品の送料、サービス連携の範囲で変わります。加えて、商品データをいつ準備するかも期間に影響します。
計画の出発点として、発注側はまず構築手法ごとの大まかな期間を押さえておきます。目安は、カートASP/SaaS型が1〜4か月、定期通販特化カートが3〜6か月です。パッケージ型は4〜8か月、フルスクラッチは半年〜1年以上かかる場合があります。
システム開発と、定期課金・配送・商品データを販売できる状態にするための準備は、並行して進みます。定期便を前提にするなら、標準機能を備えた定期通販特化カートや、アプリで機能を足せるSaaSが、短期公開につながりやすい選択肢です。一方で、動物病院のカルテや実店舗POSとの統合まで行うと、同じパッケージ型でも期間が延びます。
商品データの準備も、開発と並行して進めます。フードや猫砂は、犬・猫・小動物の別と、子犬・成犬・シニアの別で分けて整理します。さらに、体重や成分などの項目も、商品ごとに整理の軸に入れます。商品マスタの設計と登録には時間がかかるため、準備は前倒しして始める必要があります。
フードやトイレシート、猫砂などの消耗品は消費サイクルが一定しているため、定期便と相性がよい商品です。ただし、毎月の自動課金やカードの期限切れで不本意な解約が起きないよう、仕組みを備えておく必要があります。
定期購入では、自動課金や配送スキップ、休止、量やプランの変更を決済代行APIと連携します。都度課金のみの場合と比べると、工程が増えます。さらに、継続課金に対応すると開発費は1.5〜2倍になる傾向があり、設計・実装・テストの期間も長くなります。
構築手法別(SaaS・定期通販特化カート・パッケージ・フルスクラッチ)の期間目安
期間の差は、定期購入などの機能をどこまで標準で賄えるかで生まれます。各方式の特徴と期間の目安を並べると、その差がはっきりします。
- カートASP/SaaS型:Shopifyやmakeshopなどのクラウドサービスを使う方式。期間の目安は1〜4か月。
- 定期通販/D2C特化型:ecforceやW2 Commerce Repeatなどを使う方式。期間の目安は3〜6か月。
- パッケージ型:ecbeingなどの高機能なEC基盤をカスタマイズする方式。期間の目安は4〜8か月。
- フルスクラッチ:特殊な業務や基幹連携に対応し、半年〜1年以上かかる場合があります。
SaaSなら、定期購入や予約機能をアプリで後から付けられるため、比較的スムーズに立ち上げられます。
特化型には、配送スキップや休止、ステップメール、まとめ配送などが標準で備わっています。定期便を事業の柱にする場合は、有力な候補になります。
パッケージ型は、病院やサロンの予約管理や、実店舗POSと会員・ポイントのリアルタイム統合を作り込むほど、期間が延びます。
フルスクラッチは、初期費用が数千万円〜数億円規模になることもあります。なお、期間も費用も初期の概算で、要件定義の後に確定します。
開発期間を左右するペット用品EC特有の変数(定期購入・大型重量物・サービス連携)
同じ手法や規模でも、要件をどこまで作り込むかで期間は変わります。そこで、どの要因が期間を左右するかを先に把握しておくことが、現実的な計画につながります。
- 定期購入:毎月の自動課金、月途中の変更時の日割り、失敗時の再試行(ダニング)、カード洗替が必要です。
- 大型商品の送料:フードや猫砂は大きく重く、サイズ・重量・地域ごとの運賃とまとめ配送割引を設計します。
- サービス連携:サロンや病院の予約、実店舗在庫、POSとのデータ連携の設計が必要です。
- ペット情報の活用:種類・年齢・体重に応じたおすすめ表示には、追加の設計と実装が要ります。
定期課金では、課金シナリオを決済代行APIと同期させる工程が増えます。都度課金と比べると、開発費は1.5〜2倍になる傾向があります。
連携では、データ項目や例外処理のすり合わせに時間がかかります。そこで、見積もりの段階で要件を洗い出し、楽観的すぎない期間を設定しておきます。
工程別スケジュールと期間配分

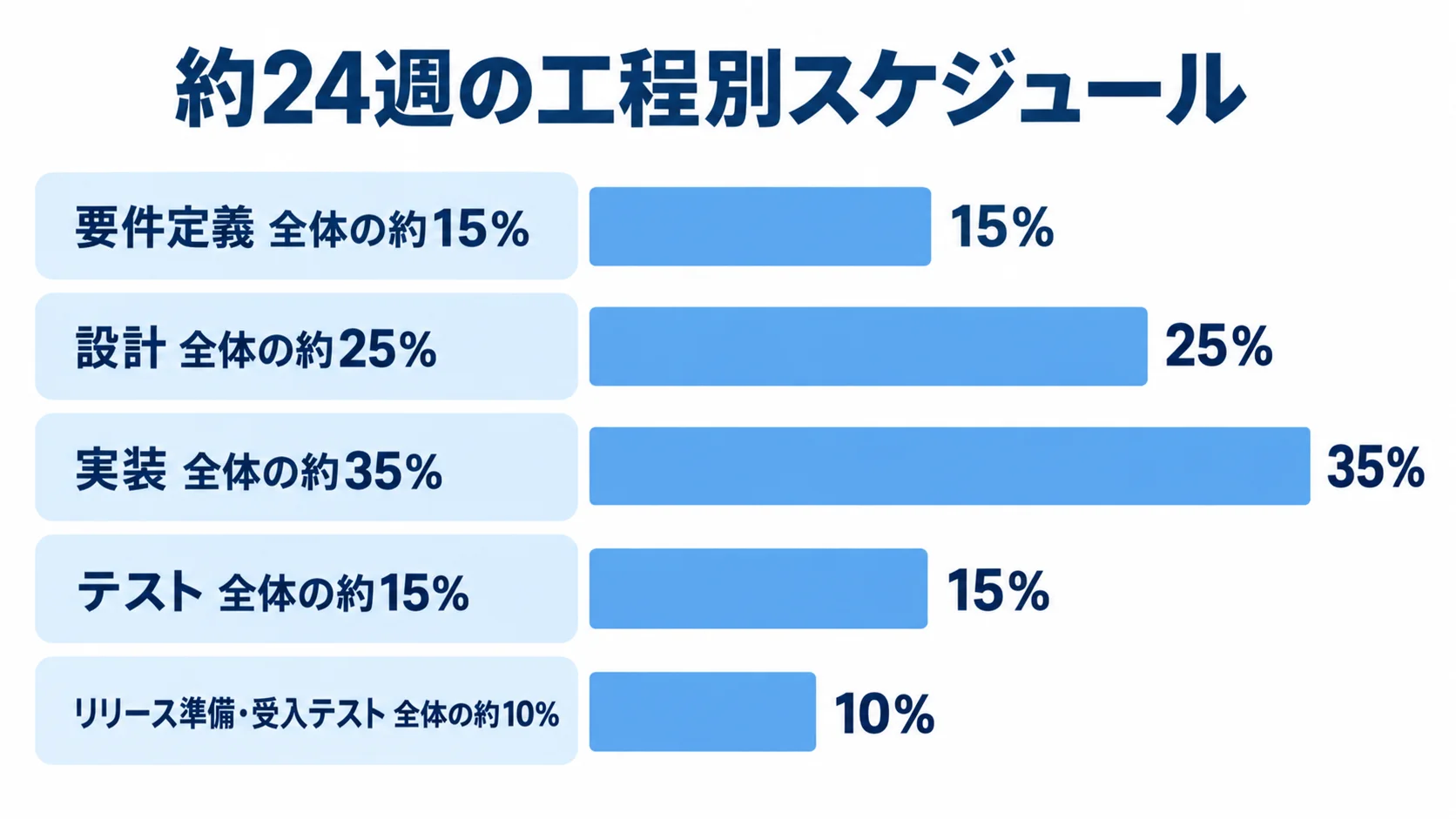

正確な見積もりには、工程ごとの所要期間を把握することが欠かせません。ここでは、中規模ECを約6か月、約24週で構築する例で見ていきます。全体の期間は、次のように工程ごとに割り当てます。
- 要件定義:全体の約15%
- 設計:全体の約25%
- 実装:全体の約35%
- テスト:全体の約15%
- リリース準備・受入テスト:全体の約10%
定期課金の連携テストと商品データの整備は、並行して進みます。課金や配送スキップ、失敗時の再試行を検証する必要があるため、テスト工程には余裕を持たせます。
定期課金のテスト期間が見積もりにほとんどない場合は、公開後に課金トラブルが起きるリスクを考えておく必要があります。工程比率と並行する準備を踏まえれば、各社の見積もりが妥当かを見極める材料になります。
要件定義フェーズ(商品マスタ/定期便仕様/送料仕様の確定)
24週の計画では、要件定義に約4週(15%)を割り当てます。特に、商品マスタと定期便仕様を詰めることが、成否を左右します。
- 商品マスタ:動物、年齢、体重、成分、原産国などで整理し、商品コードと在庫管理の粒度を定めます。
- 定期便:課金周期(毎月・隔月・指定間隔)、配送スキップや休止・再開、量やプランの変更の扱い。
- 割引・決済:初回と継続の割引条件、支払いに失敗した場合の再試行方針。
- 送料:サイズ・重量・地域ごとの料金、まとめ配送割引、無料になる基準。
商品属性やコード、在庫が曖昧なままだと、子犬用と成犬用の分け方を後から変えることになり、大量の再登録が必要になることがあります。
決済代行サービスで使う機能も含めて、定期便の仕様を確定させます。決まった内容は、要件定義書と商品マスタ設計書に残し、定期便フロー図と送料計算ルール表も作っておきます。
送料や割引、送料無料の条件は、後から変えると影響が広いため、この段階で決め切っておきます。
契約には、スコープと除外項目、仕様変更時の管理方法を含めておきます。これが、納期遅延の予防につながります。
設計・実装・テストフェーズ(定期課金・在庫連携・サービス予約連携)
設計の中心は、定期課金のデータモデルと、在庫・サービス連携の方式です。各工程に必要な期間を、あらかじめ確保しておきます。
- 設計:約6週(25%)。契約状態(継続中・休止・解約)、次回課金日、配送予定、決済APIとの同期の決め方。
- 実装:約8週(35%)。フロントエンドとバックエンドの構築。
- テスト:約4週(15%)。定期課金などの動作を、本番に近い条件での確認。
- 受入テスト(UAT):約2週(10%)。利用側が仕様どおりかを確かめる。
OMOを行う場合は、実店舗在庫の一元管理を設計します。あわせて、サロンや診療の予約とEC会員データを突き合わせる仕様も決めます。
レコメンド、まとめ配送、送料計算を加える場合は、別途、実装期間を見込んでおく必要があります。また、デザインが確定した後は、コーディングと商品登録(フードや消耗品データの投入準備)を並行して進められます。
複数サイクルの課金、スキップ、解約、カード洗替、失敗時の再試行を、ひと通り検証します。加えて、カードを自社で保管しないトークン決済(非保持化)の確認も必要です。
検証を圧縮しすぎると、公開後の課金トラブルで信頼を損なうため、十分な時間を確保しておきます。
開発手法による期間の違い
同じ規模の案件でも、開発手法によって計画と初回公開までの期間は変わります。主な手法は、ウォーターフォール型、アジャイル型、MVP段階リリース型です。
ペット用品ECでは、定期購入によるリピートとLTV(顧客生涯価値)を重視します。また、販売開始後に顧客との関係を築く時期も、判断材料になります。発注側は、各手法の特徴を踏まえ、プロジェクトの性質と事業フェーズに合うものを選びます。
ウォーターフォールとアジャイル
開発の進め方は、仕様変更の頻度と、先に固める必要がある機能を見て選びます。
- ウォーターフォール:要件定義から順番に工程を進め、リリースに至る方式です。
- アジャイル:1〜2週間のスプリントで、要件定義からテストまでを繰り返す形です。
- ハイブリッド:課金やセキュリティの土台を固めたうえで、改善領域を反復開発する進め方です。
ウォーターフォールは、予算と全体日程を見通しやすく、公開日から逆算もできます。とくに、カルテ連携やPOS統合を含む大規模案件に向いています。
一方で、要件が確定した後の変更には弱く、終盤に定期便の課金ロジックを変えると手戻りが生じ、期間を大幅に延ばすことがあります。
アジャイルは、優先機能から進めるため、変更に対応しやすく、初回公開を早められます。反応を見ながら改善するレコメンドや購買導線、リピート施策は、アジャイルで進めやすい領域です。
定期課金やセキュリティ(PCI DSS対応)は、確実性が求められます。そのため、これらを先に固めて、改善領域をアジャイルで進める運用が一般的です。
MVP段階リリースによる期間短縮
MVP(Minimum Viable Product=実用最小限の製品)は、必要な機能に絞って先に公開し、その後に機能を広げる方法です。
- 初期構成:ShopifyやBASEに定期購入アプリを組み合わせ、商品閲覧、カート、都度購入、基本的な定期便を用意します。
- 段階的な追加:最小構成は1〜3か月で立ち上げ、レコメンド、予約連携、実店舗OMO、独自会員ランクは後のフェーズで加えます。
- 投資判断:定期便のリピート率やLTVへの寄与を実利用で測り、利用されない機能への本格投資を避ける判断。
カートASPでは、フルスクラッチの30〜50%程度、およそ50万〜200万円で立ち上げられる場合があります。こうして最小構成から始めると、初回の価値を早く届けられ、投資リスクも抑えられます。
納期を短縮する具体的な方法

人員を急に増やすと連絡の負担が増え、かえって立ち上がりが遅れることがあります。そこで、課金機能と商品データ準備の遅れに、先回りして対応します。
定期通販特化カート・決済代行の活用によるゼロ構築の回避
定期課金の標準機能を使えば、課金ロジックを自前で実装する範囲を減らせます。
- 標準機能を活用:定期通販特化カートや決済代行のサブスクリプション機能を使います。
- 独自開発を絞る:ペット情報に基づく推奨や独自連携に、開発を集中させます。
- 早期に選定:定期課金、トークン決済、ダニング機能とAPI仕様の確認を、早い段階で行います。
ecforceやW2 Commerce Repeatなどには、リカーリング課金、日割計算、失敗時の再試行、カード洗替、スキップ・休止の機能が備わっています。
定期課金を独自に構築すると、都度課金と比べて開発費と期間が1.5〜2倍かかるうえ、PCI DSS対応も必要になります。
標準機能で済む範囲を広げ、差別化につながる機能だけを独自開発にすると、実装とテストの負担を減らせます。
商品データの先行準備と並行開発
商品の属性と登録形式を早めに整えておき、開発と並行して商品データを準備します。
- 属性を整理:動物、年齢、体重、穀物の有無、原産国、内容量をそろえます。
- タグとCSVを統一:対象体重、推奨年齢、成分タグなどを、同じ形式で登録します。
- 作業を並行:デザインが確定した後に、コーディングと商品登録を進めます。
属性がそろうと、登録時の差し戻しを減らせます。さらに、検索や絞り込み、将来のレコメンドにも商品属性が必要です。
撮影や原稿を外注する商品は、早めに発注枠を確保しておきます。そのうえで、システムの完成時点で投入できるデータをそろえておく必要があります。
初回公開を全商品にせず、売れ筋や定番商品から段階的に公開すると、データ準備の遅れによる影響を抑えられます。
納期遅延の典型要因と対策
遅延を防ぐには、課金仕様や連携先の調整など、ペット用品EC特有の要因を把握しておく必要があります。そのうえで、契約と進捗管理に反映させます。
定期課金シナリオの複雑化による開発遅延
自動課金に配送変更や初回お試し後の移行などが加わると、検討するシナリオが増えます。
- 配送・契約変更:スキップ、休止、再開、量やプランの変更を扱います。
- 契約の移行:初回お試しから本契約へ移る場合の設計です。
- 決済失敗:再試行や、別の支払い手段への切り替えを設計します。
自社システムと決済代行APIは、同期させておく必要があります。要件定義で漏れたケースが実装やテストの段階で判明すると、手戻りで期間が延びます。
課金・配送・解約の状態遷移を図にし、起こりうるケースを洗い出します。また、標準機能と独自実装の境界も、早い段階で決めておきます。
公開後のトラブルは顧客の信頼と売上に響くため、テストでは、複数サイクルの課金と、意図的に失敗させた決済の再試行・催促を確認します。
サービス連携・データ移行と物流連携のリスク
連携先との調整、既存データの移行、物流の検証は、実装の着手や公開を遅らせる要因になります。
- 連携仕様:担当者を早期に交え、項目・連携時期・例外処理を書面化します。
- 移行リハーサル:件数、文字化け、在庫、契約状態を事前に照合します。
- 物流テスト:送料計算、配送業者API、まとめ配送を実出荷に近い形で確認します。
- 進捗管理:クリティカルパスを洗い出し、週次確認と工数10%程度の余裕を設けます。
移行の対象には、商品マスタや会員、ポイントのほか、過去の定期契約と購入履歴があります。特に、契約データの誤りは二重課金や課金漏れにつながります。
送料や配送区分の誤りを防ぐには、物流連携も稼働前に確かめておきます。
遅れの兆候は週次で捉え、余裕を含めた計画で納期を管理します。
まとめ
期間の目安は、SaaS型で1〜4か月、定期通販特化カートで3〜6か月です。パッケージ型は4〜8か月、フルスクラッチは半年〜1年以上です。
工程配分の目安は、実装が約35%で最も大きく、設計が約25%、要件定義とテストが各約15%です。リリース準備・受入テストは約10%です。課金テストと商品データの整備も、並行して進めます。
定期購入の仕組みは、期間と費用に影響します。定期課金対応では開発費が1.5〜2倍になる傾向があります。加えて、重量物の送料やサービス連携、ペット情報による推奨も、期間と費用に影響します。
特化カートや決済代行の活用と、商品データの先行準備が短縮策です。仕様を文書にして変更を管理すること、工数10%程度の余裕を持つこと、移行リハーサルも、納期管理に役立ちます。
要件の概要を整理して複数の開発会社に示し、見積もりを取るところから相談を始められます。
▼全体ガイドの記事
・ペット用品通販/EC開発の完全ガイド
▼開発を相談する前に読みたい無料ホワイトペーパー
・Webサービス開発の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
